第301题

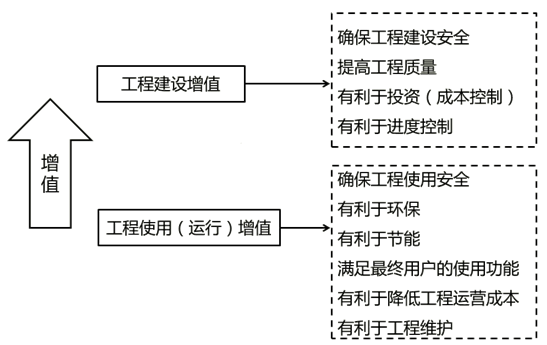

下列建设工程管理的任务中,属于为工程使用增值的是(  )。


A.有利于环保

B.提高工程质量

C.有利于投资控制

D.有利于进度控制


参考答案:A


解析:

【内容考查】本题考查的是建设工程管理的任务。

【选项分析】


第302题

根据《项目管理知识体系指南(PMBOK指南)》,项目经理应具备的技能包括(  )。


A.决策能力、领导能力和组织协调能力

B.项目管理技术、应变能力和生产管理技能

C.管理能力、应变能力、社交与谈判能力和项目管理经验

D.项目管理技术、领导力、商业管理技能和战略管理技能


参考答案:D


解析:

【内容考查】本题考查的是建设工程项目管理的背景和发展趋势。

【选项分析】2017年9月发布的PMBOK指南第六版提出项目经理应具备四种技能:项目管理技术、领导力、商业管理技能和战略管理技能。



第303题

业主方项目管理的目标中,进度目标是指(  )的时间目标。


A.项目动用

B.竣工验收

C.联动试车

D.保修期结束


参考答案:A


解析:

【内容考查】本题考查的是业主方项目管理的目标和任务。

【选项分析】业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目标。其中投资目标指的是项目的总投资目标。进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标,如工厂建成可以投入生产、道路建成可以通车、办公楼可以启用、旅馆可以开业的时间目标等。



第304题

关于组织论及组织工具的说法,正确的是(  )。


A.管理职能分工反映的是一种动态组织关系

B.工程流程图是反映工作间静态逻辑关系的工具

C.组织结构模式和组织分工都是一种相对的静态组织关系

D.组织结构模式反映一个组织系统中的工作任务分工和管理职能分工


参考答案:C


解析:

【内容考查】本题考查的是组织论和组织工具。

【选项分析】“管理职能分工反映的是一种动态组织关系”错误,管理职能分工反映的是一种静态的组织关系;“工程流程图是反映工作间静态逻辑关系的工具”错误,工作流程图反映工作间动态逻辑关系的工具;“组织结构模式反映一个组织系统中的工作任务分工和管理职能分工”概念错误,组织结构模式反映了一个组织系统中各子系统之间或各组织元素(如各工作部门)之间的指令关系。



第305题

下列工程项目策划工作中,属于决策阶段经济策划的是(  )。


A.项目总投资规划

B.项目总投资目标的分解

C.项目建设成本分析

D.技术方案分析和论证


参考答案:C


解析:

【内容考查】本题考查的是项目决策阶段策划的工作内容。

【选项分析】“项目总投资规划”属于决策阶段项目定义和项目目标论证;“项目总投资目标的分解”属于实施阶段项目定义和项目目标论证;“技术方案分析和论证”属于技术策划的内容。



第306题

下列工程项目策划中,属于实施阶段管理策划的是(  )。


A.项目实施期管理总体方案

B.生产运营期设施管理总体方案

C.生产运营期经营管理总体方案

D.项目风险管理与工程保险方案


参考答案:D


解析:

【内容考查】本题考查的是项目实施的管理策划的主要工作内容。

【选项分析】项目实施的管理策划其主要工作内容包括:

(1)项目实施各阶段项目管理的工作内容;

(2)项目风险管理与工程保险方案。



第307题

“施工现场在对人、机、环境进行安全治理的同时,还需治理安全管理措施”,体现了安全事故隐患的(  )原则。


A.冗余安全度治理

B.直接隐患与间接隐患并治

C.单项隐患综合治理

D.预防与减灾并重治理


参考答案:B


解析:

【内容考查】本题考查的是建设工程安全隐患的处理。

【选项分析】对人、机、环境系统进行安全治理的同时,还需治理安全管理措施体现的是直接隐患与间接隐患并治原则。


第308题

建设工程安全事故调查组应当提交事故调查报告的时间为(  )。


A.自事故发生之日起30日内

B.自调查组成立之日起30日内

C.自调查组成立之日起60日内

D.自事故发生之日起60日内


参考答案:D


解析:

【内容考查】本题考查的是建设工程安全事故的处理。

【选项分析】事故调查组应当自事故发生之日起60日内提交事故调查报告。


第309题

根据建设项目信息的内容属性,质量控制信息应归类为(  )。


A.组织类信息

B.技术类信息

C.管理类信息

D.经济类信息


参考答案:B


解析:

【内容考查】本题考查的是项目信息的分类。

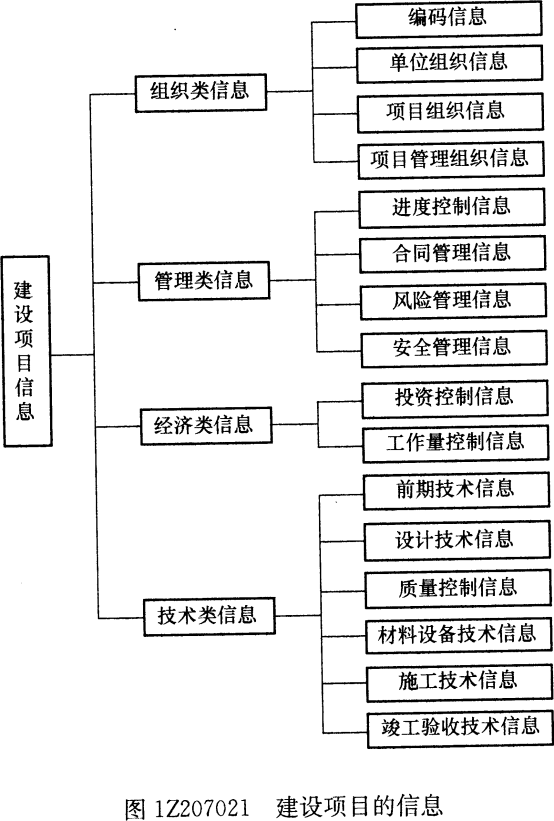

【选项分析】如下图所示:



第310题

某工程签约合同价为2400万元,总工期为24个月,施工过程中业主增加工程200万元,则根据比例分析法承包商可提出的合理工期索赔值为(  )。


A.1个月

B.2个月

C.3个月

D.4个月


参考答案:B


解析:

【内容考查】本题考查的是工期索赔的分析和计算方法。

【选项分析】工期索赔值=原合同工期×附加或新增工程造价/原合同总价=24×200/2400=2个月。


第311题

关于单代号网络计划绘图规则的说法,正确的是( )。


A.不允许出现虚工作

B.箭线不能交叉

C.不能出现双向箭头的连线

D.只能有一个起点节点,但可以有多个终点节点


参考答案:C


解析:

【内容考查】本题考查的是单代号网络计划。

【选项分析】“不允许出现虚工作”错误,单代号网络图中,当网络图中有多项起点节点或多项终点节点时,应在网络图的两端分别设置一项虚工作,作为该网络图的起点节点(St)和终点节点(Fin)。“箭线不能交叉”错误,绘制网络图时,箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法绘制。

“只能有一个起点节点,但可以有多个终点节点”错误,单代号网络图中只应有一个起点节点和一个终点节点。



第312题

根据项目总进度目标论证的工作步骤,进度计划系统结构分析的紧后工作是( )。


A.项目的工作编码

B.项目结构分析

C.编制各层进度计划

D.编制总进度计划


参考答案:A


解析:

【内容考查】本题考查的是项目总进度目标论证的工作步骤。

【选项分析】建设工程项目总进度目标论证的工作步骤如下:

(1)调查研究和收集资料;

(2)项目结构分析;

(3)进度计划系统的结构分析;

(4)项目的工作编码;

(5)编制各层进度计划;

(6)协调各层进度计划的关系,编制总进度计划;

(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;

(8)若经过多次调整,进度目标无法实现,则报告项目决策者。



第313题

某工程网络计划如下,工作D的最迟开始时间是第( )天。


A.3

B.5

C.8

D.6


参考答案:C


解析:

【内容考查】本题考查的是双代号网络计划的参数计算(按节点计算法)。

【选项分析】由图已知工作D的最迟完成时间是12,持续时间是4,所以工作D的最迟开始开始时间是12-4=8天。


第314题

下列合同实施偏差处理措施中,属于合同措施的是(  )。


A.变更施工方法

B.调整工作计划

C.增加经济投入

D.采取索赔手段


参考答案:D


解析:

【内容考查】本题考查的是合同实施偏差处理。

【选项分析】合同措施,如进行合同变更,签订附加协议,采取索赔手段等。“变更施工方法”属于技术措施;“调整工作计划”属于组织措施;“增加经济投入”属于经济措施。


第315题

某工作最短估计时间是5天,最长估计时间是10天,最可能估计时间是6天。根据三时估算法,该工作的持续时间是( )天。


A.6.25

B.6.5

C.6.75

D.7


参考答案:B


解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】采用三时估算法计算工作的持续时间,其计算公式是:Di-j=(a+4c+b)/6,式中:Di-j表示工作i-j的持续时间;a表示工作的乐观(最短)持续时间估计值;b表示工作的悲观(最长)持续时间估计值;c表示工作的最可能持续时间估计值。所以,该工作的持续时间是:(5+10+4×6)/6=6.5天。


第316题

根据《建设工程质量管理条例》,监理工程师应当按照( )的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。


A.建设工程强制性标准条文

B.委托监理合同

C.工程监理规范

D.工程技术标准


参考答案:C


解析:

【内容考查】本题考查的是在《建设工程质量管理条例》中的有关规定。

【选项分析】“监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理”(引自第三十八条)。


第317题

关于双代号时标网络计划的说法,正确的是( )。


A.能在图上直接显示各项工作的最迟开始与完成时间

B.工作间的逻辑关系可以设法表达,但不易表达清楚

C.没有虚箭线,绘图比较简单

D.工作的自由时差可以通过比较与其紧后工作间波形线的长度得出


参考答案:D


解析:

【内容考查】本题考查的是双代号时标网络计划。

【选项分析】“能在图上直接显示各项工作的最迟开始与完成时间”错误,时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路。“工作间的逻辑关系可以设法表达,但不易表达清楚”错误,工作间的逻辑关系容易表达清楚。“没有虚箭线,绘图比较简单”错误,时标网络计划中虚工作必须以垂直方向的虚箭线表示。



第318题

施工单位任命项目经理在(  )完成。


A.项目计划阶段

B.项目启动阶段

C.项目实施阶段

D.项目收尾阶段


参考答案:B


解析:

【内容考查】本题考查的是项目总承包方的工作程序。

【选项分析】项目启动阶段:在工程总承包合同条件下,任命项目经理,组建项目部。


第319题

关于风险量、风险等级、风险损失程度和损失发生概率之间关系的说法,正确的是( )。


A.风险量越大,损失程度越大

B.损失发生的概率越大,风险量越小

C.风险等级与风险损失程度成反比关系

D.损失程度和损失发生的概率越大,风险量越大


参考答案:D


解析:

【内容考查】本题考查的是风险、风险量和风险等级的内涵。

【选项分析】若某个可能发生的事件其可能的损失程度和发生的概率都很大,则其风险量就很大。


第320题

建设工程固体废物的处理方法中,进行资源化处理的重要手段是(  )。


A.减量化处理

B.回收利用

C.填埋处置

D.稳定固化


参考答案:B


解析:

【内容考查】本题考查的是建设工程施工现场环境保护的措施。

【选项分析】回收利用是对固体废物进行资源化的重要手段之一。
