“微信扫一扫”进入考试题库练习及模拟考试
第181题
按施工成本构成要素分类,应计入企业管理费用的有( )。
A.固定资产使用费
B.管理人员工资
C.工具用具使用费
D.材料采购及保管费
E.规费
参考答案:ABC
解析:
【内容考查】本题考查的是按成本组成编制成本计划的方法。
【选项分析】“材料采购及保管费”属于材料费。规费单独列项。
第182题
关于项目施工总承包模式特点的说法,正确的有( )。
A.合同价不明确,不利于业主的投资控制
B.业主选择承包方的招标及合同管理工作量小
C.与平行发包模式相比,组织协调工作量大
D.开工日期不可能太早,建设周期会较长
E.工程质量在很大程度上取决于总承包方的管理水平和技术水平
参考答案:BDE
解析:
【内容考查】本题考查的是设计任务的委托模式。
【选项分析】“合同价不明确,不利于业主的投资控制”错误,采用施工总承包模式,在开工前就有较明确的合同价,有利于业主的总投资控制。
“与平行发包模式相比,组织协调工作量大”错误,由于业主只负责对施工总承包单位的管理及组织协调,其组织与协调的工作量比平行发包会大大减少,这对业主有利。
第183题
关于施工总承包合同中费用控制条款的说法,正确的有( )。
A.发包人签发进度款支付证书,表明发包人已接受了承包人完成的相应工作
B.承包人可以使用预付款修建临时工程、组织施工队进场
C.发包人在收到预付款催告通知后7天内仍未支付的,承包人有权暂停施工
D.发包人应在进度款支付证书签发后28天内完成支付
E.发包人在工程款中逐期扣回预付款后,预付款担保额度应相应减少
参考答案:BCE
解析:
【内容考查】本题考查的是费用控制的主要条款内容。
【选项分析】“发包人签发进度款支付证书,表明发包人已接受了承包人完成的相应工作”错误,发包人签发进度款支付证书或临时进度款支付证书,不表明发包人已同意、批准或接受了承包人完成的相应部分的工作。
“发包人应在进度款支付证书签发后28天内完成支付”错误,除专用合同条款另有约定外,发包人应在进度款支付证书或临时进度款支付证书签发后14天内完成支付。
第184题
关于工作任务分工和管理职能分工的说法,正确的有( )。
A.管理职能是由管理过程的多个环节组成
B.管理职能分工表既可用于项目管理,也可用于企业管理
C.在项目实施的全过程中,应视具体情况对工作任务分工表进行调整
D.项目各参与方应编制统一的工作任务分工表和管理职能分工表
E.编制工作任务分工表前应对项目实施各阶段的具体管理工作进行详细分解
参考答案:ABCE
解析:
【内容考查】本题考查的是工作任务分工和管理职能分工。
【选项分析】“项目各参与方应编制统一的工作任务分工表和管理职能分工表”错误,项目各参与方都有各自的项目管理的任务和其管理职能分工,各方都应该编制各自的项目管理任务分工表、各自的项目管理职能分工表。
第185题
项目质量控制体系的运行环境包括( )。
A.项目的合同结构
B.质量管理的人员配置
C.质量管理的政府监督制度
D.质量管理的物质资源配置
E.质量管理的组织制度
参考答案:ABDE
解析:
【内容考查】本题考查的是质量控制体系的运行机制。
【选项分析】项目质量控制体系的运行环境:①项目的合同结构;②质量管理的资源配置;③质量管理的组织制度。
第186题
根据《建筑施工组织设计规范》,施工方案的主要内容包括( )。
A.工程概况
B.施工方法及工艺要求
C.施工部署
D.施工现场平面布置
E.施工准备与资源配置计划
参考答案:ABE
解析:
【内容考查】本题考查的是施工方案的内容。
【选项分析】施工方案的主要内容如下:
(1)工程概况;
(2)施工安排;
(3)施工进度计划;
(4)施工准备与资源配置计划;
(5)施工方法及工艺要求。
第187题
建设工程施工招标应当具备的条件是( )。
A.招标人已经依法成立
B.有编制招标文件和组织评标能力
C.有相应资金或资金来源已落实
D.初步设计概算应当履行审批程序的已经批准
E.有招标所需要的设计图纸及技术资料
参考答案:ACDE
解析:
【内容考查】本题考查的是施工招标。
【选项分析】建设工程施工招标应该具备的条件包括以下几项:招标人已经依法成立;初步设计及概算应当履行审批手续的,已经批准;招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;有相应资金或资金来源已经落实;有招标所需的设计图纸及技术资料。
第188题
对业主而言,成本加酬金合同的优点有( )。
A.可以通过分段施工缩短工期
B.便于对工程计划进行合理安排
C.可以减少承包商的对立情绪
D.可以利用承包商的施工技术专家,帮助弥补设计中的不足
E.通过确定最大保证价格约束工程成本不超过某一限制
参考答案:ACDE
解析:
【内容考查】本题考查的是成本加酬金合同。
【选项分析】对业主而言,成本加酬金合同的优点有:
(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;
(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;
(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;
(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;
(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。
第189题
关于施工成本偏差分析表达方法的说法,正确的有( )。
A.横道图法形象、直观,一目了然
B.表格法反映的信息量大
C.横道图法是最常用的一种方法
D.表格法具有灵活、适用性强的优点
E.曲线法能够直接用于定量分析
参考答案:ABD
解析:
【内容考查】本题考查的是偏差分析的表达方法。
【选项分析】“横道图法是最常用的一种方法”错误,表格法是进行偏差分析最常用的一种方法;“曲线法能够直接用于定量分析”错误,曲线法能够直接用于定性分析。(“表格法是进行偏差分析最常用的一种方法”此句已删除)
第190题
下列建设工程项目施工成本费用中,属于间接成本的有( )。
A.人工费
B.管理人员工资
C.办公费
D.差旅交通费
E.机械费
参考答案:BCD
解析:
【内容考查】本题考查的是施工成本费用。
【选项分析】间接成本是指准备施工、组织和管理施工生产的全部费用支出,是非直接用于也无法直接计入工程对象,但为进行工程施工所必须发生的费用,包括管理人员工资、办公费、差旅交通费等。
第191题
若承包商未按合同要求实施工程,关于业主向承包商索赔的说法,正确的有( )。
A.未按合同条件要求,无故不向分包人付款,业主无权进行索赔
B.质量不满足要求,业主另找公司完成的,只可向承包商索赔成本
C.工程进度太慢,要求承包商赶工时,可索赔业主方工程师的加班费
D.合同工期已到而工程仍未完工,可索赔误期损害赔偿费
E.未按合同要求办理保险,业主可前去办理并索赔相应的费用
参考答案:CDE
解析:
【内容考查】本题考查的是索赔的依据。
【选项分析】在承包商未按合同要求实施工程时,除了工程师可向承包商发出批评或警告,要求承包商及时改正外,在许多情况下,工程师可以代表业主根据合同向承包商提出索赔。
1.索赔费用和利润
承包商未按合同要求实施工程,发生下列损害业主权益或违约的情况时,业主可索赔费用和(或)利润:
(1)工程进度太慢,要求承包商赶工时,可索赔工程师的加班费;
(2)合同工期已到而工程仍未完工,可索赔误期损害赔偿费;
(3)质量不满足合同要求,如不按照工程师的指示拆除不合格工程和材料,不进行返工或不按照工程师的指示在缺陷责任期内修复缺陷,则业主可找另一家公司完成此类工作,并向承包商索赔成本及利润;
(4)质量不满足合同要求,工程被拒绝接收,在承包商自费修复后,业主可索赔重新检验费;
(5)未按合同要求办理保险,业主可前去办理并扣除或索赔相应的费用;
(6)由于合同变更或其他原因造成工程施工的性质、范围或进度计划等方面发生变化,承包商未按合同要求去及时办理保险,由此造成的损失或损害可向承包商索赔;
(7)未按合同要求采取合理措施,造成运输道路、桥梁等的破坏;
(8)未按合同条件要求,无故不向分包商付款;
(9)严重违背合同(如工程进度一拖再拖,质量经常不合格等),工程师一再警告而没有明显改进时,业主可没收履约保函。
2.索赔工期
FIDIC于1999年出版的新版合同条件《施工合同条件》(“新红皮书”)规定,当承包商的工程质量不能满足要求,即某项缺陷或损害使工程、区段或某项主要生产设备不能按原定目的使用时,业主有权延长工程或某一区段的缺陷通知期。
第192题
下列工程质量事故发生的原因中,属于技术原因的有( )。
A.检测设备管理不善造成仪器失准
B.结构设计方案不正确
C.检验检查制度不严密
D.监理人员旁站检验不到位
E.施工操作人员施工工艺错误
参考答案:BE
解析:
【内容考查】本题考查的是施工质量事故的预防。
【选项分析】技术原因:指引发质量事故是由于在项目勘察、设计、施工中技术上的失误。例如,地质勘察过于疏略,对水文地质情况判断错误,致使地基基础设计采用不正确的方案;或结构设计方案不正确,计算失误,构造设计不符合规范要求;施工管理及实际操作人员的技术素质差,采用了不合适的施工方法或施工工艺等。这些技术上的失误是造成质量事故的常见原因。
“检测设备管理不善造成仪器失准”、“检验检查制度不严密”、“监理人员旁站检验不到位”属于管理原因。
第193题

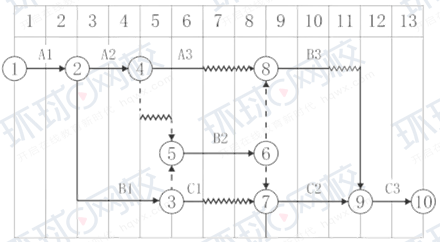

某双代号时标网络计划如下图(时间单位:天),工作总时差正确的有( )。
A.TFA1=0
B.TFA2=1
C.TFA3=2
D.TFC1=2
E.TFB3=1
参考答案:ABDE
解析:
【内容考查】本题考查的是双代号时标网络计划。
【选项分析】工作A3的总时差是3天。(注:此知识点是学习进度前锋线的基础,虽然在教材中已删除,但仍需掌握)
第194题

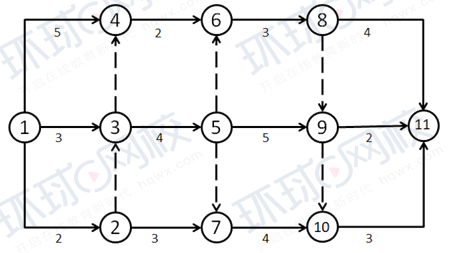

某双代号网络计划如下图(时间单位:天),其关键工作有( )。
A.工作3-5
B.工作1-4
C.工作5-9
D.工作7-10
E.工作8-11
参考答案:AC
解析:
【内容考查】本题考查的是双代号关键工作和关键线路的确定。
【选项分析】关键线路:①→③→⑤→⑨→⑩→⑪,关键线路上的工作为关键工作。
第195题
项目风险评估工作包括( )。
A.确定各种风险的风险等级
B.分析各种风险的损失量
C.确定风险因素
D.确定应对各种风险的对策
E.分析各种风险因素的发生概率
参考答案:ABE
解析:
【内容考查】本题考查的是项目风险管理的工作流程。
【选项分析】“确定风险因素”属于风险识别;“确定应对各种风险的对策”属于风险应对。
第196题
关于合同分析及其作用的说法,正确的有( )。
A.合同分析要从合同执行的角度去分析
B.合同分析往往由项目经理负责
C.合同分析的目的之一是合同任务分解、 落实
D.分析合同中的漏洞,解释有争议的内容
E.合同分析同招标文件分析的侧重点相同
参考答案:ACD
解析:
【内容考查】本题考查的是施工合同分析的含义和作用。
【选项分析】“合同分析往往由项目经理负责”错误,合同分析往往由企业的合同管理部门或项目中的合同管理人员负责;
“合同分析同招标文件分析的侧重点相同”错误,合同分析不同于招标投标过程中对招标文件的分析,其目的和侧重点都不同。
第197题
下列项目进度控制的措施中,与工程设计技术有关的措施有( )。
A.组织工程设计方案的评审与选用
B.分析施工组织设计对进度的影响
C.寻求设计变更加快施工进度的可能
D.重视信息技术在进度控制中的应用
E.改变施工机械设计,提高机械效率
参考答案:ACE
解析:
【内容考查】本题考查的是建设工程项目进度控制的措施。
【选项分析】“重视信息技术在进度控制中的应用”属于管理措施。“分析施工组织设计对进度的影响”与题干不符。
A.平面水平度
B.垂直度
C.标高
D.表面平整度
E.截面尺寸
参考答案:DE
解析:
【内容考查】本题考查的是排列图法的应用。
【选项分析】ABC分类管理法:将累计频率0~80%定为A类问题,即主要问题,进行重点管理;将累计频率在80%~90%区间的问题定为B类问题,即次要问题,作为次重点管理;将其余累计频率在90%~100%区间的问题定为C类问题,即一般问题,按照常规适当加强管理。
第199题

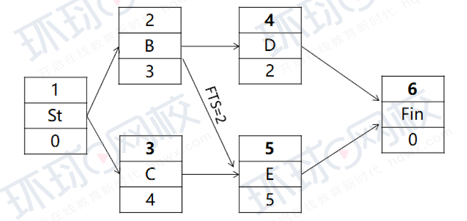

某单代号搭接网络计划如下图(时间单位:天),其时间参数正确的有( )。
A.TFc=1
B.FFB=2
C.LSD=8
D.LSE=5
E.LFc=5
参考答案:ACDE
解析:
【内容考查】本题考查的是单代号搭接网络计划图。
【选项分析】B工作的自由时差是0。
第200题
关于安全技术交底要求的说法,正确的有( )。
A.必须采用新的安全技术措施
B.必须实行逐级安全技术交底制度
C.定期向多工种交叉施工作业队伍书面交底
D.必须采用两阶段技术交底
E.保留书面安全技术交底签字记录
参考答案:BCE
解析:
【内容考查】本题考查的是安全技术交底。
【选项分析】安全技术交底的要求:
(1)项目经理部必须实行逐级安全技术交底制度,纵向延伸到班组全体作业人员;
(2)技术交底必须具体、明确,针对性强;
(3)技术交底的内容应针对分部分项工程施工中给作业人员带来的潜在危险因素和存在问题;
(4)应优先采用新的安全技术措施;
(5)对于涉及“四新”项目或技术含量高、技术难度大的单项技术设计,必须经过两阶段技术交底,即初步设计技术交底和实施性施工图技术设计交底;
(6)应将工程概况、施工方法、施工程序、安全技术措施等向工长、班组长进行详细交底;
(7)定期向由两个以上作业队和多工种进行交叉施工的作业队伍进行书面交底;
(8)保存书面安全技术交底签字记录。
