第281题
关于双代号时标网络计划的说法,错误的是( )。
A.实箭线的水平投影长度表示该工作的持续时间
B.波形线表示工作与其紧后工作之间的时间间隔
C.以虚箭线表示虚工作,虚箭线可以水平画
D.双代号时标网络计划以水平时间坐标为尺度进行绘制
参考答案:C
解析:
此题考查双代号时标网络计划。
双代号时标网络计划(简称时标网络计划)以水平时间坐标为尺度表示工作时间。时标的时间单位应根据需要在编制网络计划之前确定,可以是小时、天、周、月或季度等。在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画,故C选项错误;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。
故此题选择错误的是C。
第282题
关键工作( )。
A.E
B.G
C.B
D.A
参考答案:C
解析:
此题考查关键线路确定。
时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路为关键线路。①-③-④-⑦-⑧为关键线路,则:B、F、I为关键工作。
故此题正确答案为C。
第283题
C的自由时差( )周。
A.0
B.2
C.1
D.3
参考答案:B
解析:
此题考查自由时差计算。
以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差。
故C的自由时差为2周。
第284题
D的总时差( )周。
A.3
B.1
C.2
D.4
参考答案:D
解析:
此题考查总时差的计算。
非以终点节点为完成节点的工作的总时差等于其紧后工作的总时差加上本工作与该紧后工作之间的时间间隔所得之和的最小值。所以D的总时差=4(周)
故本题正确答案为D。
第285题
第8周末检查实际工作进度,发现E工作拖后2周,E工作的实际进度会影响( )工作的最早开始时间。
A.I
B.G
C.H
D.F
参考答案:BC
解析:
此题考查实际进度检查。
工作E有工作G、H、I三个紧后工作。
因为工作E和I 之间有2周的时间间隔,故E拖后两周不会影响其最早开始时间。
会影响工作G、H的最早开始时间。
故本题正确答案为B、C。
第286题

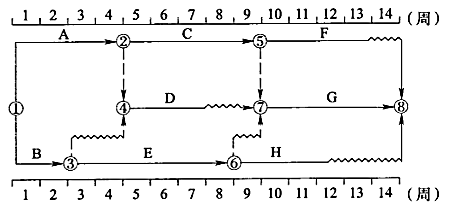

某工程项目的进度计划如以下双代号时标网络图所示(各工作均按最早开始时间编制),该项目进度计划的关键线路是( )。
A.①—③—④—⑦—⑧
B.①—②—⑤—⑦—⑧
C.①—②—④—⑦—⑧
D.①—③—⑥—⑦—⑧
参考答案:B
解析:
此题考查双代号时标网络计划关键线路的确定。
时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路即为关键线路。故该项目进度计划的关键线路为:①—②—⑤—⑦—⑧。
故B选项正确。
【思路点拨】
注意若该类题为案例题,可能有多条关键线路勿漏选。
第287题
在双代号时标网络计划中,工作M有三项紧后工作,其工作总时差分别为3天、5天和7天,工作M的自由时差为2天,则工作M的总时差是( )天。
A.2
B.5
C.7
D.9
参考答案:B
解析:
此题考查双代号时标网路计划总时差计算。
在双代号时标网络中,除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。除以终点节点为完成节点的工作外,工作的自由时差就是该工作箭线中波形线的水平投影长度。除以终点节点为完成节点的工作外工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。本题中,工作M与紧后工作之间的时间间隔为2天,工作M的总时差=min(3+2,5+2,7+2)=5(天)。
故本题正确答案为B。
第288题
下列时标网络图的说法,正确的有( )。
A.工作D的实际进度拖后2周,不影响总工期
B.工作C的实际进度拖后2周,使总工期拖后2周
C.工作E的实际进度拖后1周,不影响紧后工作的最早开始时间
D.工作C的实际进度拖后2周,使紧后工作的最早开始时间拖后2周
E.工作E的实际进度超前1周,不影响总工期
参考答案:BCD
解析:
本题考查工程网络计划实施中的检查与调整。
根据时标网络计划图可得出工作D实际进度拖后2周,后有1周的自由时差,会使总工期延后1周。故A不正确
工作E的实际进度拖延1周,故E错误。
第289题

在网络计划的检查过程中,发现某工作的实际进度延后了3天,而该工作的总时差和自由时差分别为7天和4天,则此工作的进度拖延( )。
A.不影响总工期,但将其后续工作的最早开始时间推迟3天
B.既不影响总工期,也不影响其后续工作的正常进行
C.将使总工期延长3天,但不影响其后续工作的正常进行
D.将使总工期及其后续工作的最早开始时间均推迟3天
参考答案:B
解析:
本题考查的是网络计划调整的方法。
因为该工作的实际进度延后了3天,没有超过该工作的总时差,也没有超过该工作的自由时差,则该工作的进度拖延既不影响总工期,也不影响其后续工作的正常进行。
故本题正确答案为B。
【思路点拨】
总时差是指在不影响总工期的前提下,本工作可以利用的最大机动时间。
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
故只要工作实际进度不超过该工作总时差,就不影响总工期;则实际进度不超过该工作自由时差,就不影响其紧后工作正常进行。
第290题
在网络计划执行过程中,发现工作G尚需5天完成,至该工作最迟完成时间还有3天,则该事项造成的影响是( )。
A.工作G的实际进度比计划进度拖后3天
B.工作G的实际进度比计划进度拖后5天
C.将使总工期拖后2天
D.将使总工期拖后3天
参考答案:C
解析:
本题考查的是网络计划调整方法。
总工期拖延的天数=尚需天数-至该工作最迟完成时间=5-3=2天
故本题正确答案为C。
第291题
下列实际进度与计划进度比较方法中,既可用于工作进度的局部比较,又可以用来分析和预测工程项目整体进度状况的是( )。
A.前锋线比较法
B.香蕉曲线比较法
C.S曲线比较法
D.横道图比较法
参考答案:A
解析:
本题考查前锋线比较法概念。
前锋线比较法对项目进度的比较。前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况。
故BCD错误,此题正确答案为A。
【思路点拨】
此题可按照排除法做题。
教材未提及的不考故排除BC。
D选项横道图无实际进度与计划进度对比,排除D。
故选择A。
第292题
前锋线比较法步骤中,最后一步是( )。
A.绘制时标网络计划图
B.绘制实际进度前锋线
C.进行实际进度与计划进度的比较
D.预测工作进度偏差对后续工作及总工期的影响
参考答案:D
解析:
此题考查前锋线比较法步骤。
前锋线比较法步骤如下。
(1)绘制时标网络计划图
(2)绘制实际进度前锋线
(3)进行实际进度与计划进度的比较
(4)预测工作进度偏差对后续工作及总工期的影响
故此题正确答案为D。
【思路点拨】
切忌死记硬背,根据题目选项分析。
前锋线比较法是前锋线结合时标网络图进行进度比较的。
故需要先绘制时标网络图,再绘制实际进度前锋线,再进行比较,最后根据预测工作进度偏差对其后续工作总工期等影响。
第293题
计划的执行中,检查发现D工作的总时差由3天变成了-1天,则D工作( )。
A.工期拖后1天,影响工期1天
B.工期拖后3天,影响工期1天
C.工期拖后4天,影响工期1天
D.工期拖后4天,影响工期3天
参考答案:C
解析:

此题考查网络计划调整法。
总时差由3天减为-1天,说明工期拖后4天,总时差为-1,说明影响工期1天。
(1)运用前锋线比较法进行实际进度与计划进度的比较
(2)运用列表法比较实际进度与计划进度
注意:网络计划调整方法:改变某些工作间的逻辑关系;缩短某些工作的持续时间
故此题正确答案为C。
第294题
对于实行邀请招标方式的工程项目,招标人应当( )。
A.在国家指定的媒体上发布招标公告
B.向3家以上符合资质条件的投标人发出投标邀请书
C.向5家以上符合资质条件的投标人发出投标邀请书
D.向社会公众明示招标要求
参考答案:B
解析:
此题考查对邀请招标的理解。
招标人采用邀请招标方式的,应当向3个以上具备承担招标项目的能力、资信良好的特定法人或者其他组织发出投标邀请书,故B选项正确,C选项错误。
与公开招标相比,邀请招标的优点是不发布招标公告,不进行资格预审,简化了招标程因而可节约招标费用、缩短招标时间,故A、D选项错误。
故此题正确答案为B。
第295题
根据《招标投标法》,可以不在招标公告中载明的是( )。
A.招标人的名称和地址
B.招标项目的性质、数量
C.招标项目的技术要求
D.获取招标文件的办法
参考答案:C
解析:
此题考查招标公告或投标邀请书内容。
招标公告或投标邀请书应当载明招标人的名称和地址,招标项目的性质、数量、实施地点和时间,以及获取招标文件的办法等事项。
招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇。
故此题不在招标公告中载明的是C。
第296题
根据《招标投标法》,招标人对已发出的招标文件进行修改的,应当在招标文件要求提交投标文件截止时间至少( )日前,通知所有招标文件收受人。
A.15
B.20
C.30
D.60
参考答案:A
解析:
此题考查招标文件要求提交投标文件截止时间。
招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。该澄清或者修改的内容为招标文件的组成部分。
故此题正确答案为A。

【思路点拨】可根据以下时间图记忆。
第297题
自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于( )日。
A.5
B.10
C.15
D.20
参考答案:D
解析:
此题考查招标投标法要求-招标。
招标文件不得要求或者标明特定的生产供应者以及含有倾向或者排斥潜在投标人的其他内容。招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量及可能影响公平竞争的有关招标投标的其他情况。自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。招标人对已发出的招标文件进行澄清或者修改的,应在提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。招标人设有标底的,标底必须保密。
【思路点拨】可根据以下时间图记忆。
第298题
通过报刊、广播、电视、网络等媒体发布招标公告,邀请具备条件的施工承包商投标竞争的招标方式是( )。
A.邀请招标
B.单项议标
C.公开招标
D.有限竞争招标
参考答案:C
解析:
此题考查公开招标概念。
公开招标又称无限竞争性招标,是指招标人按程序,通过报刊、广播、电视、网络等媒体发布招标公告,邀请具备条件的施工承包商投标竞争,然后从中确定中标者并与之签订施工合同的过程。
故此题正确答案为C。
第299题
根据《招标投标法》,下列关于招标投标的说法中正确的是( )。
A.招标分为公开招标、邀请招标和议标三种方式
B.联合体中标后,联合体各方应分别与招标人签订合同
C.招标人不得修改已发出的招标文件
D.投标文件应当对招标文件提出的实质性要求和条件作出响应
参考答案:D
解析:
此题考查招标投标的说。
招标分为公开招标和邀请招标两种方式,故A选项错误。
联合体中标后,联合体应该共同与招标人签订合同,而不是分别签订,故B选项错误。
在招标文件要求提交投标文件的截止时间前,投标人可以补充、修改或者撤回已提交的投标文件,并书面通知招标人,故C选项错误。
故此题正确答案为D。
第300题
甲公司与乙公司组成联合体投标,则下面说法正确的是( )。
A.共同投标协议在中标后提交
B.甲公司与乙公司必须是同一专业
C.甲公司与乙公司必须是同一资质等级
D.联合体是以一个投标人的身份投标
参考答案:D
解析:
本题考查的是联合投标的内容。
两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。
故正确答案为D。
【思路点拨】知识关联
联合投标
①联合体各方均应具备承担招标项目的相应能力。
②国家或者招标文件对投标人资格条件有规定的,联合体各方均应当具备规定的相应资格条件。
③由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。
④联合体各方应当签订共同投标协议,明确约定各方拟承担的工作和责任,并将共同投标协议连同投标文件一并提交给招标人。
⑤联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。
