“微信扫一扫”进入考试题库练习及模拟考试
第261题
某双代号网络图中,工作M的最迟完成时间为第28天,其持续时间为6天。该工作有两项紧前工作,它们的最早完成时间分别为第12天和第15天,则工作M的总时差为( )天。
A.5
B.6
C.7
D.8
参考答案:C
解析:
此题考查双代号网络总时差计算。
工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间
之差
最早开始时间=其紧前工作的最早完成时间的最大值=15(天)
最早完成时间=15+6=21(天)
总时差=最迟完成时间-最早完成时间=28-21=7(天)
故此题正确答案为C。
A.3天和0天
B.3天和2天
C.5天和0天
D.5天和3天
参考答案:D
解析:
本题考查的是双代号网络计划时间参数的计算。
工作H的最早开始时间为20天,最迟开始时间为25天,则其总时差=最迟开始时间-最早开始时间=25-20=5天;
本工作的自由差=紧后工作的最早开始时间-本工作的最早开始时间-本工作的持续时间=MIN(32,34)-20-9=3(天)。
故本题正确答案为D。
第263题
某工程双代号网络计划中,工作M的最早开始时间为第6天,其持续时间为5天,其紧后工作的最早开始时间和最迟开始时间分别为第14天和第16天,则工作M的自由时差为( )天。
A.3
B.4
C.5
D.6
参考答案:A
解析:
本题考查的是双代号网络计划时间参数计算。
某项工作的自由时差等于其紧后工作的最早开始时间减去其最早完成时间所得差的最小值。
本题中,本作M的最早完成时间=6+5=11,其紧后工作的最早开始时间是第14天,则该工作的自由时差为14-11=3天。
故本题正确答案为A。
第264题
双代号网络计划中的关键线路是指由( )构成的贯穿起终点的线路。
A.关键节点
B.总时差为零的工作
C.自由时差为零的工作
D.总时差最小的工作
参考答案:D
解析:
此题考查(双代号网络计划)关键路线及关键线路的确定。
在双代号网络计划中,双代号网络计划中的关键线路是指由总时差最小的工作构成的贯穿起终点的线路。。
故此题正确答案为D。
【思路点拨】
注意:关键线路是总持续时间最长的线路。关键线路可能不止一条。网络计划总工期等于关键线路长度。
第265题
网络计划中的关键线路一定是( )的线路。
A.总时差为零
B.自由时差为零
C.不包括虚箭线
D.总的工作持续时间最长
参考答案:D
解析:
本题考查的是关键线路的确定。
线路上总的工作持续时间最长的线路为关键线路。
计算工期等于计划工期时,总时差为零的工作为关键工作。
故本题正确答案为D。
【思路点拨】注:若加前提条件:计划工期等于计算工期时,总时差为0的一定为关键线路。这里应该为总时差最小的工作为关键工作,故A选项错误。
第266题

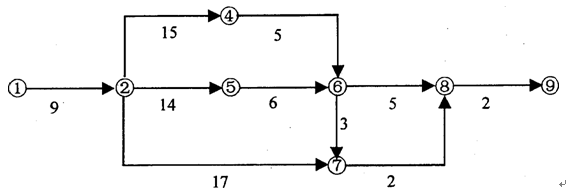

某工程双代号网络计划如下图所示,其关键线路有( )。
A.①—②—④—⑥—⑧—⑨
B.①—②—⑤—⑥—⑧—⑨
C.①—②—⑦—⑧—⑨
D.①—②—④—⑥—⑦—⑧—⑨
E.①—②—⑤—⑥—⑦—⑧—⑨
参考答案:ABDE
解析:
本题考查的是双代号网络计划时间参数计算。
由起点节点到终点节点形成的路线上各项工作持续时间之和最大值所对应的线路就是关键线路,求出备选答案中各线路的持续时间之和,这个和最大的线路即为关键线路。
A:9+15+5+5+2=36
B:9+14+6+5+2=36
C:9+17+2+2=30
D:9+15+5+3+2+2=36
E:9+14+6+3+2+2=36
由此可知选项ABDE的线路均为关键线路。
故本题正确答案为ABDE。
第267题
在双代号网络计划中,关键工作是( )。
A.关键节点组成的工作
B.总时差为零的工作
C.自由时差为零的工作
D.总时差最小的工作
参考答案:D
解析:
本题考查的是双代号网络图的关键路线的含义。
关键线路是指自始至终全部由关键工作组成的线路。关键工作是指总时差最小的工作。
B选项:总时差为零的工作,有个前提是计划工期的计算工期,故B选项错误
故本题正确答案为D。
【思路点拨】
这类问题可以举例认证,反向思维:A选项:关键节点组成的工作, 两个节点之间的工作可以不是关键线路,故A错误;
重点记忆总时差为零的工作是关键工作的前提是:计算工期等于计划工期。
第268题
当双代号网络计划的计算工期等于计划工期时以关键节点为完成节点的工作的( )。
A.自由时差等于总时差
B.时间间隔最小
C.总时差最小
D.自由时差为零
参考答案:A
解析:
此题考查(双代号网络计划)关键路线及关键线路的确定。
在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下特性:
①开始节点和完成节点均为关键节点的工作,不一定是关键工作;
②以关键节点为完成节点的工作,其总时差和自由时差必然相等;
③当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间各项工作的总时差均相等;
④当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间各项工作的总时差不一定相等。
故本题正确答案为A。
第269题
下列关于单代号网络图时间参数基本概念的说法中,正确的是( )。
A.节点表示工作,箭线表示工作的开始或结束
B.节点表示工作,箭线表示工作之间的逻辑关系
C.箭线表示工作及其进行的方向,节点表示工作的开始或结束
D.箭线表示工作及其进行的方向,节点表示工作之间的逻辑关系
参考答案:B
解析:
本题考查的是单代号网络图的基本符号。
1.节点
(1)一个节点表示一项工作,节点用圆形或矩形表示,有工作代号、工作名称、持续时间
(2)节点必须编号,号码可间断,但严禁重复,箭尾节点编号应小于箭头节点编号
2.箭线
只表示紧邻工作之间的逻辑关系,既不占时间,也不消耗资源
3.线路
以该线路上的节点编号从小到大依次表示
故本题正确答案为B。
第270题
当网络图中有多项结束工作时,应增设一项( ),作为该网络图的终点节点。
A.平行工作
B.紧前工作
C.紧后工作
D.虚工作
参考答案:D
解析:
此题考查单代号网络与的绘图规则。
单代号网络图与双代号网络图的绘图规则基本相同,主要区别在于:当网络图中有多项开始工作时,应增设一项虚工作(S),作为该网络图的起点节点;当网络图中有多项结束工作时,应增设一项虚工作(F),作为该网络图的终点节点。只有虚工作虚工作既不消耗时间,也不消耗资源,故此题正确答案为D。
【思路点拨】
记住关键:虚工作虚工作既不消耗时间,也不消耗资源,故多项工作开始或结束会增设(S或F)虚工作
第271题
单代号网络计划图中,相邻两项工作之间的时间间隔等于其紧后工作的( )与本工作最早完成时间的差值。
A.最早完成时间
B.最迟完成时间
C.最迟开始时间
D.最早开始时间
参考答案:D
解析:
此题考查单代号网络计划图中,相邻两项工作之间的时间间隔。
单代号网络计划中,相邻两项工作之间的时间间隔是指其紧后工作的最早开始时间与本工作最早完成时间的差值。
故此题正确答案为D。
第272题
某单代号网络计划中,工作B与其紧后工作E、G之间的时间间隔分别是3天和6天,工作E和G的总时差分别为5天和3天,则工作B的总时差应为( )天。
A.3
B.6
C.8
D.9
参考答案:C
解析:
本题考查的是单代号网络计划时间参数的计算。
总时差TF等于该工作的各个紧后工作的总时差加该工作与其紧后工作之间的时间间隔之和的最小值。
本题中有B有两个紧后工作,E的总时差与其紧后工作间隔之和为3+5=8,G的总时差与其紧后工作间隔之和为6+3=9,最小值为8。
故本题正确答案为C。
A.3和0
B.3和2
C.5和0
D.5和3
参考答案:D
解析:
本题考查单代号网络计划时间参数的计算
因为工作M的最早开始时间和最迟开始时间分别是第20天和第25天,所以:工作M的总时差=最迟开始时间-最早开始时间=25-20=5天。因为工作M的最早完成时间=最早开始时间+持续时间=20+9=29天;工作M的两项紧后工作的最早开始时间分别为第32天和第34天,取小为:第32天;所以:工作M的自由时差=min(32,34)-工作M的最早完成时间=32-29=3天。故:工作M的总时差为5天,自由时差为3天。
故本题正确答案为D。
第274题
在单代号网络计划中,工作H的最早开始时间为第12天,持续时间为6天。工作H有三项紧后工作,最早开始时间分别为第22天、24天、26天,则工作H的自由时差是( )天。
A.4
B.6
C.8
D.10
参考答案:A
解析:
本题考查的是单代号网络计划时间参数的计算
工作的最早完成时间=该工作的最早开始时间+持续时间
工作自由时差FF=该工作与其紧后工作之间的时间间隔的最小值
(1)工作H的最早完成时间=12+6=18
(2)工作H的自由时差=min(22,24,26)-18=4天
故本题正确答案为A。
第275题

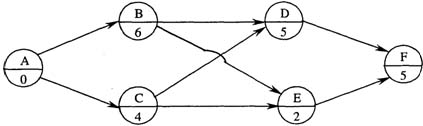

下图所示的单代号网络计划的关键工作是( )。
A.工作B、E、F
B.工作C、D、F
C.工作C、E、F
D.工作B、D、F
参考答案:D
解析:
本题考查的是单代号网络计划时间参数的计算。
计算出四个备选答案的计算工期
A:6+2+5=13
B:4+5+5=14
C: 4+2+5=11
D: 6+5+5=16
故本题正确答案为D。
第276题
单代号网络计划中,从网络计划的( )开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
A.终点节点
B.起点节点
C.关键工作节点
D.虚工作节点
参考答案:A
解析:
此题考查单代号网络图关键线路的确定。
从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
故本题正确答案为A。
第277题
下列关于双代号时标网络计划的说法中,不正确的是( )。
A.能够清楚地表明计划的时间进程,使用方便
B.能在图上直接显示出各项工作的开始与完成时间,工作的自由时差及关键线路
C.虚工作可以用水平方向的虚箭线表示
D.可以统计每一个单位时间对资源的需要量
参考答案:C
解析:
本题考查的是双代号时标网络计划。
双代号时标网络计划的一般规定:
(1)时间坐标的时间单位应事先确定
(2)以实箭线表示工作,虚箭线表示虚工作,波形线表示工作的自由时差
(3)符号在时间坐标上的水平投影位置须与时间参数相对应,节点中心必须对准相应的时标位置
(4)虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示
故本题正确答案为C。
第278题
时标网络图是( )的结合。
A.网络计划
B.时间节点
C.横道图
D.空间位置
E.决策学
参考答案:AC
解析:
此题考查时标网络图的理解。
时标网络图:给出自由时差、最早开始时间、最早完成时间三个参数的双代号网络图,具有横坐标,是网络计划与横道图的结合。
故本题正确答案为AC。
第279题
时标网络计划应以波形线表示( )。
A.工作
B.虚工作
C.工作的自由时差
D.工作的总时差
参考答案:C
解析:
本题考查的是双代号时标网络计划。
时标网络计划应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
故本题正确答案为C。
第280题
双代号时标网络计划中,除以终点节点为完成节点的工作外,当计划工期等于计算工期时,实箭线的水平投影长度表示( )。
A.该工作的总时差
B.不影响总工期的机动时间
C.该工作的持续时间
D.该工作的自由时差
参考答案:C
解析:
此题考查双代号时标网络参数。
在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间。
故C选项正确。
