第221题 某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为()天。


A.6

B.9

C.12

D.18


参考答案:C


解析:

施工过程N=4个,施工段M=3个,工期T=72天。全等节拍流水施工组织中,流水节拍t=T(M+N-1)=723+4-1=726=12(天)。


第222题 某项目组成甲、乙、丙、丁共4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为()周。


A.31

B.30

C.26

D.24


参考答案:A


解析:

计算该题首先要计算出流水步距。

流水步距可以采用取大差法,计算流水步距的步骤是:

(1)累加各施工过程的流水节拍,形成累加数据系列;

(2)相邻两施工过程的累加数据系列错位相减;

(3)取差数之大者作为该两个施工过程的流水步距。

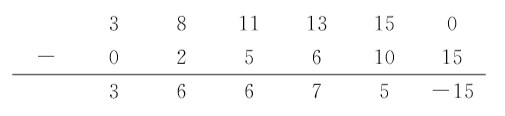

①本题的甲、乙两施工过程的流水步距:


取最大差值为7,故甲、乙流水过程的流水步距K甲,乙=7周。

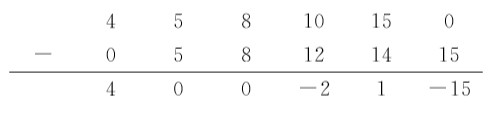

②乙、丙两施工过程的流水步距:


取最大差值为5,故乙、丙流水过程的流水步距K乙,丙=5周。

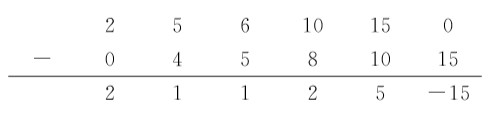

③丙、丁两施工过程的流水步距:


取最大差值为4,故丙、丁流水过程的流水步距K丙,丁=4周。

④工期计算:T=∑K+Tn=(7+5+4)+(5+3+4+2+1)=31(周)。

其中,Tn是最后一个专业队丁在施工段上的持续时间。

所以,答案选A。


第223题 下列各项中,属于等步距异节奏流水施工的特点的是()。


A.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数

B.同一施工过程在各个施工段上的流水节拍不等

C.施工过程数大于专业工作队数

D.施工段之间允许存在空闲时间


参考答案:A


解析:

等步距异节奏流水施工也称为成倍节拍流水施工。特点如下:①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。


第224题 某工程组织成倍节拍流水施工,4个施工段,4个施工过程的流水节拍分别为5、10、10、15,则该工程的流水工期为()天。


A.50

B.55

C.60

D.70


参考答案:B


解析:

首先计算流水步距为流水节拍的最大公约数为5,然后计算各施工过程所需的施工队数为1、2、2、3,最后计算流水工期=[4+(1+2+2+3)-1]×5=55(天)。


第225题 某工程双代号网络计划如下图所示,其中关键线路有()条。



A.2

B.3

C.4

D.5


参考答案:B


解析:

1—4—6—8,持续时间:20;1—3—4—6—8,持续时间:16;1—3—5—6—8,持续时间:18;1—2—7—8,持续时间:20;1—2—3—5—7—8,持续时间:18;1—2—3—4—6—8,持续时间:18;1—2—3—5—6—8,持续时间:20;1—3—5—7—8,持续时间:16。

持续时间最长的线路是关键线路,有3条关键线路。


第226题 双代号时标网络计划中,不能从图上直接识别的非关键工作的时间参数是()。


A.最早开始时间

B.最早完成时间

C.自由时差

D.总时差


参考答案:D


解析:

双代号时标网络计划中,能在图上直接显示各项工作的开始与完成时间、工作自由时差及关键路径。但是,总时差是不能从图上直接识别出来的,需要进行计算。选项D是正确的。



第228题 在工程网络计划中,关键线路是指()。


A.单代号网络计划中总的工作持续时间最长的线路

B.双代号网络计划中由关键节点组成的线路

C.单代号搭接网络计划中总的工作持续时间最长的线路

D.双代号时标网络计划中无虚箭线的线路


参考答案:A


解析:

单代号网络计划、双代号网络计划中总的持续时间最长的线路就是关键线路,但对于单代号搭接网络计划来说就不成立,因为搭接网络计划存在复杂的搭接关系,总的工作持续时间最长,但由于搭接关系的存在,不一定是关键线路,双代号时标网络自始至终没有波形线的线路是关键线路。双代号网络计划中由关键节点组成的线路并不一定是关键线路。


第229题 工程网络计划费用优化的基本思路是,在网络计划中,当有多条关键线路时,应通过不断缩短()的关键工作持续时间来达到优化目的。


A.直接费总和最大

B.组合间接费用率最小

C.间接费总和最大

D.组合直接费用率最小


参考答案:D


解析:

当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的直接费用率之和(组合直接费用率)最小者作为压缩对象。

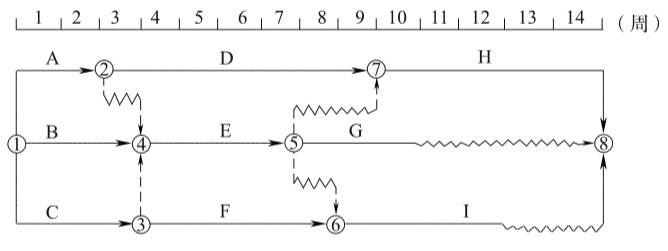

第230题 某工程双代号时标网络计划如下图所示(单位:周),则在不影响总工期的前提下,工作E可以利用的机动时间为()周。



A.1

B.2

C.3

D.4


参考答案:B


解析:

本题计算的是E工作的总时差,从图中可知,E的紧后工作HGI的总时差分别为0、4、2,则TFE=min{2+0,0+4,1+2}=2(周)。


第231题 对于大型、复杂的项目,下列选项中较容易地识别出项目主要的、常见的风险的方法是()。


A.初始风险清单法

B.专家调查法

C.横道图法

D.流程图法


参考答案:A


解析:

初始风险清单法是指有关人员利用他们所掌握的丰富知识设计而成的初始风险清单表,尽可能详细地列举项目所有的风险类别,按照系统化、规范化的要求去识别风险。对于大型、复杂的项目,首先将其按单项工程、单位工程分解,再对各单项工程、单位工程分别从时间维、目标维和因素维进行分解,可以较容易地识别出项目主要的、常见的风险。


第232题 根据《标准勘察招标文件》(2017年版),解释合同文件包括:①勘察纲要;②投标函及投标函附录;③勘察费用清单;④发包人要求;⑤中标通知书。以上解释合同文件的优先顺序为()。


A.①—②—③—④—⑤

B.⑤—②—④—①—③

C.⑤—②—④—③—①

D.②—⑤—③—①—④


参考答案:C


解析:

根据国家发展改革委等九部委联合发布的《标准勘察招标文件》(2017年版)中的合同条款及格式,勘察合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约保证金格式。合同协议书与下列文件一起构成合同文件:①中标通知书;②投标函及投标函附录;③专用合同条款;④通用合同条款;⑤发包人要求;⑥勘察费用清单;⑦勘察纲要;⑧其他合同文件。上述合同文件互相补充和解释。如果合同文件之间存在矛盾或不一致之处,以上述文件的排列顺序在先者为准。


第233题 在工程勘察合同履行中,符合专用合同条款约定的开始勘察条件的,发包人应提前()天向勘察人发出开始勘察通知。


A.3

B.7

C.14

D.28


参考答案:B


解析:

符合专用合同条款约定的开始勘察条件的,发包人应提前7天向勘察人发出开始勘察通知。


第234题 在工程勘察合同履行中,勘察服务期限自()起计算。


A.勘察合同中约定的开始勘察日期

B.开始勘察通知中载明的开始勘察日期之后1天

C.开始勘察通知中载明的开始勘察日期

D.实际开始勘察日期


参考答案:C


解析:

勘察服务期限自开始勘察通知中载明的开始勘察日期起计算。


第235题 根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》,下列关于无效合同的价款结算说法正确的是()。


A.建设工程施工合同无效,且建设工程经竣工验收不合格的,经修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,不予支持

B.建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,不予支持

C.建设工程施工合同无效,且建设工程经竣工验收不合格的,经修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予以支持

D.建设工程施工合同无效,不论建设工程竣工验收是否合格,承包人请求参照合同约定支付工程价款的,均不予支持


参考答案:C


解析:

无效合同的价款结算。建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予支持。建设工程施工合同无效,且建设工程经竣工验收不合格的,按照以下情形分别处理:①修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;②修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。因建设工程不合格造成的损失,发包人有过错的,也应承担相应的民事责任。


第236题 根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》,当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以()作为结算工程价款的根据。


A.另行订立的建设工程施工合同

B.备案的中标合同

C.双方约定的协议

D.工程造价鉴定的结果


参考答案:B


解析:

发包人收到竣工结算文件后,在约定期限内不予答复,视为认可竣工结算文件的,按照约定处理。承包人请求按照竣工结算文件结算工程价款的,应予支持。当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。当事人约定按照固定价结算工程价款,一方当事人请求对建设工程造价进行鉴定的,不予支持。


第237题 根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》,下列说法正确的是()。


A.当事人签订的建设工程施工合同与招标文件载明的工程范围不一致,一方当事人请求将招标文件作为结算工程价款的依据的,人民法院不予支持

B.当事人签订的建设工程施工合同与投标文件载明的建设工期不一致,一方当事人请求将投标文件作为结算工程价款的依据的,人民法院应予支持

C.当事人签订的建设工程施工合同与中标通知书载明的工程质量不一致,一方当事人请求将中标通知书作为结算工程价款的依据的,人民法院不予支持

D.当事人在诉讼前已经对建设工程价款结算达成协议,诉讼中一方当事人申请对工程造价进行鉴定的,人民法院应予准许


参考答案:B


解析:

合同约定与投标文件等不一致。当事人签订的建设工程施工合同与招标文件、投标文件、中标通知书载明的工程范围、建设工期、工程质量、工程价款不一致,一方当事人请求将招标文件、投标文件、中标通知书作为结算工程价款的依据的,人民法院应予支持。已经达成结算协议请求鉴定的处理。当事人在诉讼前已经对建设工程价款结算达成协议,诉讼中一方当事人申请对工程造价进行鉴定的,人民法院不予准许。


第238题 根据《标准材料采购招标文件》(2017年版),下列合同文件存在矛盾或不一致之处时,应以()为准。


A.分项报价表

B.供货要求

C.商务和技术偏差表

D.中标材料质量标准的详细描述


参考答案:C


解析:

根据国家发展改革委等九部委联合发布的《标准材料采购招标文件》(2017年版),合同协议书与下列文件一起构成合同文件:①中标通知书;②投标函;③商务和技术偏差表;④专用合同条款;⑤通用合同条款;⑥供货要求;⑦分项报价表;⑧中标材料质量标准的详细描述;⑨相关服务计划;⑩其他合同文件。上述合同文件互相补充和解释。如果合同文件之间存在矛盾或不一致之处,以上述文件的排列顺序在先者为准。


第239题 基于互联网的工程项目信息平台中以Extranet作为信息交换工作平台,其基本形式是()。


A.服务器结构

B.项目主题网

C.信息系统

D.文档系统


参考答案:B


解析:

基于互联网的工程项目信息平台具有以下基本特点:

(1)以Extranet作为信息交换工作平台,其基本形式是项目主题网,它具有较高的安全性。

(2)采用100% B/S(浏览器/服务器)结构,用户在客户端只需安装一个浏览器即可。

(3)与其他相关信息系统不同,基于互联网的工程项目信息平台的主要功能是项目信息的共享和传递,而不是对项目信息进行加工、处理。

(4)基于互联网的工程项目信息平台不是一个简单文档系统,通过信息的集中管理和门户设置,为工程参建各方提供一个开放、协调、个性化的信息沟通环境。


第240题 一个完整的基于互联网的工程项目信息平台的关键是()。


A.基于互联网技术标准的信息集成平台

B.项目信息分类层

C.项目信息发布与传递层

D.工作流程支持层


参考答案:A


解析:

基于互联网技术标准的信息集成平台是项目信息平台实施的关键,它必须对来自不同信息源的各种异构信息进行有效集成。
