第61题 关于建设工程项目进度管理职能各环节工作的说法,正确的有( )。
A.对进度计划值和实际值比较,发现进度推迟是提出问题环节的工作
B.落实夜班施工条件并组织施工是决策环节的工作
C.提出多个加快进度的方案并进行比较是筹划环节的工作
D.检查增加夜班施工的决策能否被执行是检查环节的工作
E.增加夜班施工执行的效果评价是执行环节的工作
参考答案:ACD
解析:选项B是执行环节工作,选项E是检查环节的工作。
A.确定采用增加夜间施工加快进度的方案
B.提出两种可能加快进度的方案
C.两种方案的比较分析
D.复查夜间施工安全条件
E.落实夜间施工照明条件
参考答案:BC
解析:管理职能由多个环节组成,以下以一个示例来解释管理职能的含义:①提出问题——通过进度计划值和实际值的比较,发现进度推迟了;②筹划——加快进度有多种可能的方案,如改一班工作制为两班工作制,增加夜班作业,增加施工设备或改变施工方法,针对这几个方案进行比较;③决策——从上述几个可能的方案中选择一个将被执行的方案,如增加夜班作业;④执行——落实夜班施工的条件,组织夜班施工;⑤检查——检查增加夜班施工的决策有否被执行,如己执行,则检查执行的效果如何。本题中A属于决策,D属于检查,E属于执行。
A.管理职能的分工表和岗位责任描述的作用是完全相同的
B.不同的管理职能可由不同的职能部门承担
C.项目各参与方都应编制各自的管理职能分工表
D.管理职能分工表既可用于企业管理,也可用于项目管理
E.管理职能分工表只反映项目经理和项目技术负责人的工作任务
参考答案:BCD
解析:选项A.E错误。其中,选项A,管理职能的分工表和岗位责任描述的作用不是完全相同的,管理职能分工描述书是对管理职能分工表的补充,起补充辅助作用;选项E,管理职能分工表不是只反应项目经理和项目技术负责人的工作任务,而是反映各工作部门(各工作岗位)对各项工作任务的项目管理职能分工。
第64题 下列项目管理工作流程中,属于管理工作流程组织的有( )。
A.投资控制工作流程
B.进度控制工作流程
C.合同管理工作流程
D.钢结构深化设计流程
E.弱点工程物资采购工作流程
参考答案:ABC
解析:三种工作流程组织:
(1)管理流程组织:投资、进度、合同、付款和设计变更等流程(投进合付设)
(2)信息流程组织:与生成月度进度报告有关的数据处理流程
(3)物质流程组织:钢结构深化设计、弱电工程物资采购、外立面施工流程
第65题

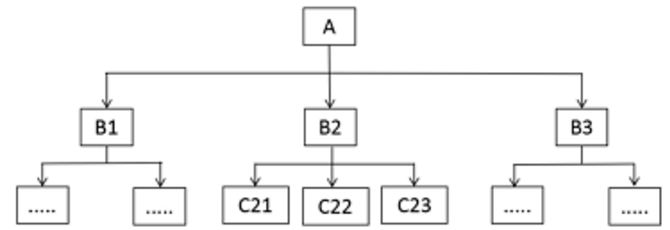

施工项目部采用线性组织结构模式如下图,图中A,BC表示不同级别的工作部门、关于下达工作指令的说法,正确的有( )
A.部门B2可以对部门C21下达指令
B.部门A可以对部门B3下达指令
C.部门A可以对部门C21下达指令
D.部门B3可以对部门C23下达指令
E.部门B2可以对部门C23下达指令
参考答案:ABE
解析:在线性组织结构中,每一个工作部门只能对其直接的下属部门下达工作指令,每一个工作部门也只有一个直接的上级部门,因此,每一个工作部门只有唯一 一个指令源,避免了由于矛盾的指令而影响组织系统的运行。
A.有利于目标控制
B.有利于发包,有利于实施,结合合同结构
C.同一个建设工程项目只能有一种项目结构分解方法
D.分解应与整个工程实施部署相结合,并与合同结构相结合。
E.项目结构分解考虑到项目进展的总体部署,采用统一的分解方案
参考答案:ABD
解析:项目结构图是一个组织工具,它通过树状图方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务,同一个建设工项目可有不同的项目结构的分解方法,项目结构的分解应和整个工程实施的部署相结合。
第67题 建设项目管理常用的组织结构模式有( )
A.网络组织结构
B.职能组织结构
C.多层组织结构
D.矩阵组织结构
E.线性组织结构
参考答案:BDE
解析:常用的组织结构模式包括职能组织结构、线性组织结构和矩阵组织结构等。
第68题 下列图表中,属于组织工具的有( )。
A.项目结构图
B.工作任务分工表
C.工作流程图
D.因果分析图
E.管理职能分工表
参考答案:ABCE
解析:组织工具包括:①项目结构图;②组织结构图(管理组织结构图);③工作任务分工表;④管理职能分工表;⑤工作流程图等。
A.设计变更流程组织
B.组织结构图
C.项目结构图
D.信息处理工作流程组织
E.工作任务分工表
参考答案:AD
解析:本题考查的是工作流程组织在项目管理中的应用。选项B、C、E是一种静态的关系。
第70题 针对建设工程项目中的深基础工程编制的施工组织设计属于( )。
A.施工组织总设计
B.单项工程施工组织设计
C.单位工程施工组织设计
D.分部工程施工组织设计
参考答案:D
解析:根据施工组织设计编制的广度、深度和作用的不同,可分为施工组织总设计、
单位工程施工组织设计、分部(分项)工程施工组织设计。分部(分项)工程施工组织设计是针对某些特别重要的、技术复杂的,或采用新工艺、新技术施工的分部(分项)工程,如深基础、无粘结预应力混凝土、特大构件的吊装、大量土石方工程、定向爆破工程等为对象编制的,其内容具体、详细,可操作性强,是直接指导分部(分项)工程施工的依据。
A.新建居民小区工程
B.工厂整体搬迁工程
C.拆除工程定向爆破工程
D.发电厂干灰库烟囱工程
参考答案:D
解析:单位工程施工组织设计的编制对象是单位工程,如一栋楼房、一个烟囱、一段道路、一座桥等,选项D属于单位工程;选项A.B属于整个建设工程项目,以此为对象编制的是施工组织总设计;选项C属于分部(分项)工程,以此为对象编制的是分部(分项)工程施工组织设计。
第72题 根据施工组织总设计编制程序,编制施工总进度计划前需收集相关资料和图纸、计算主要工程量、确定施工的总体部署和( )。
A.编制资源需求计划
B.编制施工准备工作计划
C.拟订施工方案
D.计算主要技术经济指标
参考答案:C
解析:施工组织总设计的编制通常采用的程序是:
①收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;②计算主要工种工程的工程量;③确定施工的总体部署;④拟定施工方案;⑤编制施工总进度计划;⑥编制资源需求量计划;⑦编制施工准备工作计划;⑧施工总平面图设计;⑨计算职业技术经济指标。
第73题 某总承包企业承揽某工程建设任务,其中针对一座桥工程编制的施工组织设计是( )
A.施工组织总设计
B.单位工程施工组织设计
C.分部分项施工组织设计
D.专项施工组织设计
参考答案:B
解析:
(1)施工组织总设计——以整个建设工程项目为对象(如一个工厂、一个机场、一个居住小区)
(2)单位工程施工组织设计——以单位工程(如一栋楼房、一个烟囱、一段道路、一座桥)
(3)分部(分项)工程施工组织设计——以分部分项工程为对象(如深基础、定向爆破工程)
第74题 施工顺序的安排属于工程项目施工组织设计基本内容中的( )。
A.施工进度计划
B.施工平面图
C.施工部署和施工方案
D.工程概况
参考答案:C
解析:施工部署及施工方案:(1)根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案。(2)对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。
第75题 根据施工组织总设计的编制程序,编制施工总进度计划前应完成的工作是( )。
A.施工总平面图设计
B.编制资源需求量计划
C.编制施工准备工作计划
D.拟订施工方案
参考答案:D
解析:施工组织总设计的编制通常采用如下程序:
(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;
(2)计算主要工种工程的工程量;
(3)确定施工的总体部署;
(4)拟订施工方案;
(5)编制施工总进度计划;
(6)编制资源需求量计划;
(7)编制施工准备工作计划;
(8)施工总平面图设计;
(9)计算主要技术经济指标。
第76题 某项目在进行施工组织设计,其中对于施工力量、劳动力、机具、材料、构件等资源供应情况的分析应当属于( )部分的内容。
A.工程概况
B.施工部署及施工方案
C.施工进度计划
D.主要技术经济指标
参考答案:A
解析:施工力量、劳动力、机具、材料、构件等资源供应情况的分析属于工程概况的内容。
第77题 把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
A.施工部署
B.施工方案
C.安全施工专项方案
D.施工平面图
参考答案:D
解析:施工平面图是施工方案及施工进度计划在空间上的全面安排。它把投入的各种资源、材料、构件、机械、道路、水电供应网络、生产、生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。
A.单位工程施工组织设计
B.施工组织总设计
C.分部(分项)工程施工组织设计
D.单项工程施工组织设计
参考答案:C
解析:作业区施工平面布置图设计属于分部工程施工组织设计的内容。
第79题 关于编制施工组织设计应考虑的原则,下列说法错误的是( )。
A.提高施工的工业化程度
B.只采用国内先进的施工技术
C.重视工程施工的目标控制
D.合理安排施工顺序,提高施工的连续性和均衡性
参考答案:B
解析:在编制施工组织设计时,需要积极采用国内外先进的施工技术。
第80题 施工组织总设计包括如下工作:(1)计算主要工种工程的工程量;(2)编制施工总进度计划;(3)编制资源需求量计划;(4)拟订施工方案。其正确的工作顺序是( )。
A.(1)—(2)—(3)—(4)
B.(1)—(4)—(2)—(3)
C.(1)—(3)—(2)—(4)
D.(4)—(1)—(2)—(3)
参考答案:B
解析:施工组织设计的编制通常如下程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;(2)计算主要工种工程的工程量;(3)确定施工的总体部署;(4)拟订施工方案;(5)编制施工总进度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划;(8)施工总平面图设计;(9)计算主要技术经济指标。
