参考答案:↓
解析:
1.项目经理部应按以堵为主,限量排放的原则进行治水。理由:因为该隧道局部地段埋深浅,地表有大量稻田,村庄密集,项目经理部必须按正确的原则,制定施工方案,进行有效治水,防止地表失水。
2.不妥之处:在隧道进、出口正洞采用混合式管道通风方案。
合理方案:在隧道进、出口正洞均利用平行导坑进行巷道式通风。
3.错误之处:
当发现监控量测数据突变、喷射混凝土表面出现异常开裂等险情时,该领工员还在组织作业人员继续施工。
正确做法:
应安排现场全部作业人员立即撤离现场,并尽快向项目经理部(或工区)汇报紧急情况。
4.错误之处:
施工单位未及时向业主单位报告;监理单位无权单方签发变更指令。
正确的变更程序:
施工单位向业主立即报告情况,由业主组织勘测设计单位、监理单位、施工单位四方到现场进行确认,由勘测设计单位进行围岩类别变更,业主审查通过后,施工单位现场施工,监理单位检查验收。
参考答案:↓
解析:

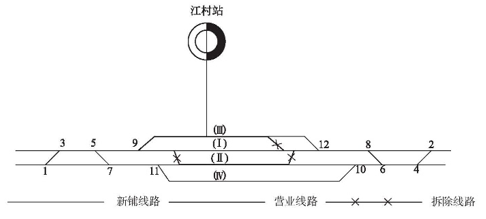

1.车站过渡方案是:
(1)施工与营业线无干扰的增建二线(Ⅱ)线及(Ⅱ)线上的到发线(Ⅳ)。
(2)12号道岔预铺插入,铺设(Ⅲ)道延长部分及旧岔拆除,12号道岔利用旧岔信号作平移。
(3)行车走(Ⅲ)道形成过渡,9号与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区进行抬高改造施工,(Ⅱ)线两端道岔拆除。
(4)要点临时封锁,9号、12号道岔一次抬高10cm。
(5)行车走(Ⅰ)道,(Ⅲ)道封锁,9与12号道岔直股开通,侧股锁闭。
(6)抬高(Ⅲ)道,恢复(Ⅲ)道行车。
(7)施工过渡完成。
2.单号道岔铺设方案和作业内容:
(1)1号、7号、11号道岔采取原位组装铺设方案,其作业内容有铺砟碾压、铺岔枕、 铺轨、精细整道(岔)。
(2)3号、5号道岔采取侧位预铺插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
3.要点封锁作业程序:
(1)提前1个月递交申请报告;
(2)批准后施工准备;
(3)实施前1小时施工单位安全人员驻站;
(4)设置施工标识,封锁作业至完成;
(5)检查线路与信号,解除封锁,移动施工标识牌撤除;
(6)施工人员撤出,驻站人员撤出。
参考答案:↓
解析:
1.帮宽路堤本体应采用的填料:砂砾石或碎石或渗水土等透水性材料。
理由:(1)上述材料首先是符合高铁路基填料要求。(2)营业线的路堤是透水性材料,新线路基应选用与营业线透水性相同填料(或透水性更好的填料)。(3)选用透水材料能保证新线及营业线路堤的排水(或防止路基病害产生)。
2.本标段箱梁应选择支架现浇的施工方案。
理由:(1)预制架设方案需设置预制场和大型运架设备(或投入大),不适合孔跨少的工程,而本标段箱梁数量少,且分散。采用支架现浇比预制架设能降低成本。(2)桥墩不高,地形、地质条件良好,具备支架现浇条件。(3)运梁需要过隧道,隧道施工制约着架梁工期,但不制约现浇方案的工期。
3.根据背景资料,2号隧道拟定的斜井位置应选择斜井A设置方案。
理由:(1)斜井A的围岩比斜井B的围岩好,能降低施工安全风险和加快施工进度。(2)斜井A距离弃渣场近(或能降低成本)。
4.施工单位制定的轨道工程施工方案的不妥之处的正确做法:(1)由建设单位或(业主单位)选定。(2)浇筑的道床板混凝土初凝后,应及时松开螺杆调整器、扣件,释放钢轨温度应力。(3)工地钢轨焊接应优先采用接触焊(或闪光接触焊或电阻焊)。
5.站前工程专业为电力工程专业提供的接口内容:电缆槽道、电缆上下桥锯齿孔、过轨预埋管(或过轨钢管)等条件。
