第1541题 内河板桩码头建筑物主要组成部分有(  )。


A.板桩墙

B.横梁

C.拉杆

D.接岸结构

E.帽梁


参考答案:ACE


第1542题 下列沿海港口工程中,按一类工程施工取费的有(  )。


A.斜坡式防波堤

B.直立式防波堤

C.海堤

D.取水构筑物

E.直立式挡砂堤


参考答案:BDE


第1543题 铲斗挖泥船应根据不同土质选用不同铲斗,中型容量铲斗适用的土质有(  )。


A.可塑黏土

B.软塑黏土

C.中等密实碎石

D.中等密实砂

E.松散砂


参考答案:AD


第1544题 根据《水运工程工程量清单计价规范》JTS/T271—2020,工程量清单计价应包括(  )等。


A.单位工程量清单费用

B.一般项目清单费用

C.计日工项目清单费用

D.单项工程量清单费用

E.分部分项工程量清单费用


参考答案:BCE


第1545题

某防波堤主体结构采用全袋装砂棱体斜坡堤结构形式,防波堤堤顶高程+ 4.50m,堤顶宽度6m,内外边坡均为 1∶1.5。外坡采用一层 4t 扭工字块护面,内坡采用 300~400kg 抛石护坡,外侧设置 10m 宽抛石护底。本工程施工期间交通运输部主管部门对本工程进行了质量安全督查。

问题:

(1)本工程 4t 扭工字块护面安装应符合哪些要求?

(2)质量安全督查分为哪两类?两者督查的重点、内容、方式等有何区别?

(3)水上工程项目施工工艺及现场安全督查针对基础施工的抽查指标项有哪些?



参考答案:↓


解析:

(1)4t 扭工字块护面安装应符合下列要求:

1)采用定点随机安放时,应先按设计块数的 95% 计算网点的位置,并进行分段安放,完成后应进行检查或补漏。

2)采用规则安放时,应使垂直杆件安放在坡面下面,并压在前排的横杆上,横杆置于垫层块石上,腰杆跨在相邻块的横杆上。

3)其安放的数量不少于设计安放数量的 95%。

(2)质量安全督查分为专项督查和综合督查两类。专项督查是指根据国家统一部署或行业监管重点,对水运工程建设存在的突出质量安全问题所采取的针对性抽查;综合督查是指对省级交通运输主管部门落实国家水运建设工程质量安全政策、法律法规,开展工程质量安全监管和相关专项工作等情况的抽查,以及对工程项目建设和监理、设计、施工等

主要参建单位的工程质量安全管理行为、施工工艺、现场安全生产状况、工程实体质量情况等的抽查。

(3)针对基础施工的抽查指标项有:桩基、基槽和岸坡开挖、抛石基床、软土地基加

固、航道整治工程基础。


第1546题

(1)写出混凝土配制的基本要求。

(2)计算上述班次拌制一盘混凝土所需各种原材料称量示值。(计算结果取两位小数)

(3)计算 6 组试件的 28d 抗压强度标准差。(计算结果四舍五入取两位小数)

(4)该大体积混凝土施工中,可选择的控制混凝土浇筑温度施工措施还有哪些?



参考答案:↓


解析:

(1)混凝土配置的基本要求有:

1)强度、耐久性符合设计要求。

2)可操作性要满足施工操作要求。

3)应经济、合理。

(2)

1)水泥:305×2 = 610.0kg

2)粉煤灰:61×2 = 122.0kg

3)膨胀剂:41×2 = 82.0kg

4)减水剂:2.23×2 = 4.46kg

5)砂:758×1.025×2 = 1553.90kg

6)大石:741×1.015×2 = 1504.23kg

7)小石:317×1.015×2 = 643.51kg

8)水:175×2-758×0.025×2(741+317)×0.015×2=350-37.90-31.74=280.36kg

(3)6 组立方体抗压计试件标准差计算:

1)各组试件强度的代表值 fcu, i 分别为:

第一组:(42.5 + 42.0 + 44.5)÷3 = 43MPa

第二组:因45.1 > 1.15×39 = 44.85,故代表值为 39.0MPa

第三组:(46.3 + 44.3 + 50.4)÷3 = 47MPa

第四组:(47.3 + 44.3 + 46.4)÷3 = 46MPa

第五组:(42.9 + 43.2 + 48.9)÷3 = 45MPa

第六组:(48.6 + 49.6 + 51.8)÷3 = 50MPa

2)6 组试件的抗压强度平均值 mfcu

(43 + 39 + 47 + 46 + 45 + 50)÷6 = 45MPa

3)标准差为:

(4)

控制混凝土浇筑温度的措施还有:

1)选择气温较低的时段施工。

2)提高混凝土浇筑能力,缩短暴露时间。

3)对混凝土运输设备遮阳。

4)进行舱面降温。






第1547题

某河段航道整治工程,河道地势易受冲刷,采用土工织物软体排护底,软体排铺设点泥面高程在-10~-15m 之间,软体排为 380g/m2 复合土工布混凝土联锁块软体排,铺区域泥面高程由岸侧向河心水深逐渐增加,本工程采用顺水流沉排施工,根据现场水流流速实测,涨潮流流速一般在0.5~1.0m/s 之间,而落潮水流流速较大,一般在 1.6~2.1m/s 之间。

问题:

(1)顺水流沉排在多大水深和流速时需暂停施工?本工程沉排施工宜选在何时段较为

合适?

(2)单元联锁混凝土块吊运、拼装、铺设应符合哪些规定?

(3)沉排时应及时测量哪些自然条件参数?




参考答案:↓


解析:

(1)水深小于等于 10m,施工区流速超过 2.5m/s,或水深大于 10m,施工区流速超过

2m/s 时,暂停顺水流沉排施工。

本工程铺设软体排的时间选择在涨潮期间,在接近高潮位,水流流速较小时沉底铺设。

(2)应符合下列规定:

①单元联锁块吊装应选用相应承载能力的专用起吊设备,按单元逐一吊运拼装。

②施工时,应采取必要的安全防护措施,安排专人指挥、轻装轻放。

③单元联锁块之间以及联锁块体与排垫之间的连接方式、连接点的布置应满足设计要求。连接扣环应锁紧卡牢,不得松脱、漏扣;排垫与混凝土单元联锁块应联为一体。

④排体铺设前应对单元混凝土块的连接绳索损伤、混凝土块的破损情况进行检查。同一单元的断裂、掉角的破损块体比例超过5%,或有块体脱落已影响使用功能的,应按单元整体更换。

(3)沉排时应及时测量沉排区水深、流速和流向。



第1548题

(1)根据表列项目与工时绘制施工进度计划横道图(按每项工作最早开始时间安排)。

(2)用结点和箭头连接的方式指出关键线路(例如①→②→③…)。

(3)C1 工作因故耽误了 3 周,是否影响总工期?为什么?这时的总工期是多少?

(4)B1 工作因故耽误了 3 周,是否影响总工期?为什么?这时的总工期是多少?



参考答案:↓


解析:

4.

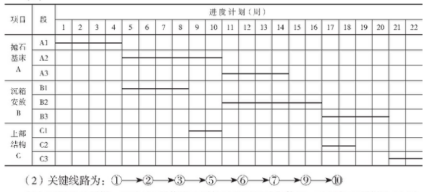

(1)

(3)不影响总工期,因为 C1 工作有 6 周的时差可以机动使用。此时的总工期为 22 周。

(4)影响总工期,因为 B1 工作只有 2 周的时差可以机动使用,总工期将延长 1 周,

为23 周。



第1549题

(1)针对本工程每一种疏浚土质应分别选用哪种型式的耙头?

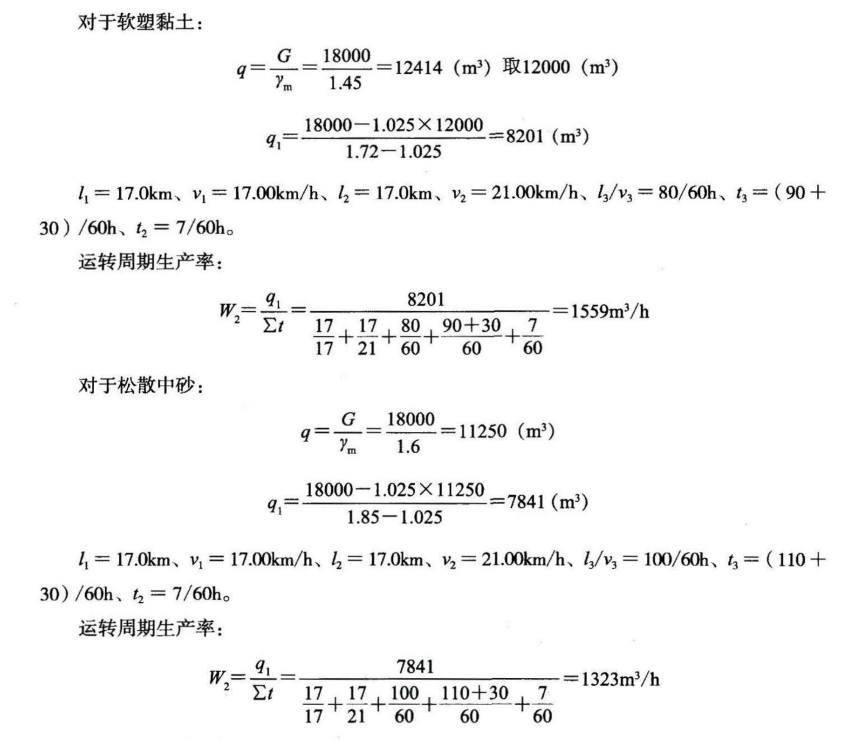

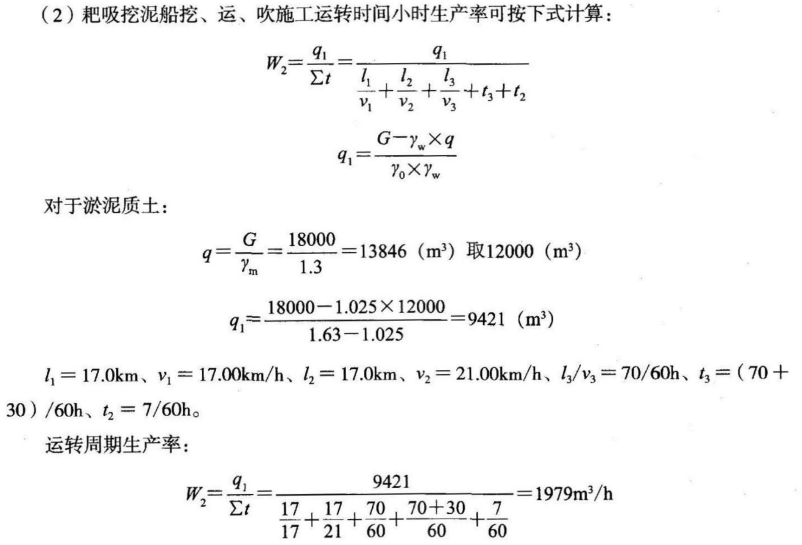

(2)计算确定本工程12000m³自航耙吸挖泥船疏挖三种疏浚土质的运转周期生产率。(列出主要计算过程,结果四舍五入取整数)

(3)耙吸挖泥船单点定位方式吹泥时对驻船水域有哪些要求?

(4)根据《水运工程质量检验标准》JTS257—2008,基建性疏浚工程质量检验断面抽样比例应符合哪些规定?



参考答案:↓


解析:

(1)淤泥质土和软塑黏土应选用挖掘型耙头;松散中砂应选用冲刷型耙头。



(3)耙吸挖泥船单点定位方式吹泥时,驻船水域水深满足挖泥船满载吃水要求,水域宽度不低于2倍船长。

(4)基建性疏浚工程,采用单波束测深仪数字化测量的断面抽样比例不得少于25%,非数字化测量的断面抽样比例不得少于15%。多波束测深系统的断面抽样数量应按相应的测量比例尺的单波束测深仪数字化测量的抽样数量确定。



第1551题 海水环境中港航工程混凝土结构的(  )受海水氯离子渗透最严重。


A.大气区

B.浪溅区

C.水位变动区

D.水下区


参考答案:B


第1552题 具有加筋、隔离、反滤和防护功能的土工织物是(  )。


A.编织土工布

B.机织土工布

C.土工网

D.非织造土工布


参考答案:B



第1554题 高桩码头施工时,在(  )中沉桩,应以标高控制为主,贯入度作为校核。


A.砂性土层

B.淤泥层

C.风化岩层

D.黏性土


参考答案:D



第1556题 港航工程混凝土配合比设计中,按耐久性要求对(  )有最小值的限制。


A.胶凝材料用量

B.用水量

C.水灰比

D.细骨料


参考答案:A


第1557题 港航工程大体积混凝土构筑物产生温度应力的原因是(  )。


A.外界环境温度变化

B.构筑物承受过大荷载

C.产生温度变形

D.变形受约束


参考答案:D


第1558题 港航工程大体积混凝土构筑物不正确的防裂措施是(  )。


A.增加混凝土的单位水泥用量

B.选用线胀系数小的骨料

C.在素混凝土中掺块石

D.适当增加粉煤灰用量


参考答案:A


第1559题 在港航工程混凝土中掺入聚丙烯纤维,主要作用是提高混凝土的(  )。


A.抗压强度

B.抗冻性

C.抗氯离子渗透性

D.抗裂能力


参考答案:D
