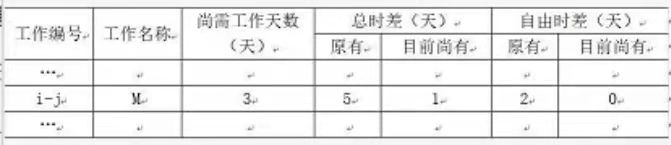

第421题 某网络计划执行情况的检查结果分析如下表,对工作M的判断分析,正确的是( )
A.比计划延迟4天,影响紧后工作2天,不影响工期
B.比计划提前4天,不影响工期
C.比计划延迟4天,不影响紧后工作,不影响工期
D.比计划延迟4天,影响工期1天
参考答案:A
解析:工程网络计划有关时间参数的计算根据表格可知,M工作原有总时差为5天,还剩有1天,可以得知M工作比计划延误了4天,但是不影响总工期;M工作原有自由时差为2天,还剩0天,可以得知M工作影响紧后工作2天。
第422题 关于网络计划中工作自由时差(FFi或FFi-j)的说法,正确的有( )。
A.FFi=min{LAGi,j}(LAGi,j是本工作和紧后工作之间的间隔时间)
B.FFi-j=min{ESj-k-EFi-j}(ESj-k是所有紧后工作的最早开始时间)
C.FFi-j=min{ETj}-ETi-Di-j(ETj是指所有紧后工作开始节点的最早时间)
D.时标网络计划中,自由时差是该工作与紧后工作间最短波形线的长度
E.自由时差是在不影响工期的前提下,工作所具有的机动时间
参考答案:ABCD
解析:自由时差(FFi-j是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。故E选项错误。
第423题 关于工作总时差、自由时差及相邻两工作间间隔时间关系的说法,正确的有( )。
A.工作的自由时差一定不超过其相应的总时差
B.工作的自由时差一定不超过其与紧后工作之间的间隔时间
C.工作的自由时差一定不超过其紧后工作的总时差
D.工作的总时差一定不超过其紧后工作的自由时差
E.工作的总时差一定不超过其与紧后工作之间的间隔时间
参考答案:AB
解析:选项C错误,本工作的自由时差,与紧后工作的总时差没有必然的联系;选项D错误,本工作的总时差等于本工作的自由时差加上其紧后工作总时差的最小值之和,故本工作的总时差会大于等于其紧后工作自由时差的;选项E错误,与紧后工作的最小时间间隔是该工作的自由时差,总时差一定是大于等于自由时差的。

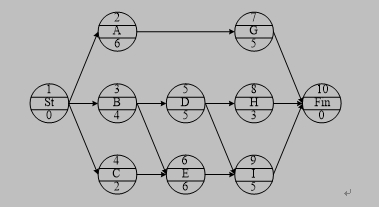

第424题 某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )。
A.有两条关键线路
B.计算工期为15
C.工作G的总时差和自由时差均为4
D.工作D和I之间的实践间隔为1
E.工作H的自由时差为2
参考答案:BCD
解析:本题单代号网络图最长线路是①→③→⑥→⑨→⑩,时长为15天,所以计算工期是15天,所以选项A错误,选项B正确;工作G的总时差TFG=0+15-11=4,工作G的自由时差FFG=15-11=4,所以选项C正确;工作D和I之间的时间间隔LAGD,I=10-9=1,所以选项D正确;工作H的自由时差FFH=15-12=3,所以选项E错误。
第425题 网络进度计划的工期调整可通过( )来实现。
A.调整关键工作持续时间
B.增减工作项目
C.缩短非关键工作的持续时间
D.调整工作间的逻辑关系
E.增加非关键工作的时差
参考答案:ABD
解析:本题考核的是网络计划调整的内容。网络计划调整内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对于资源的投入作相应调整。

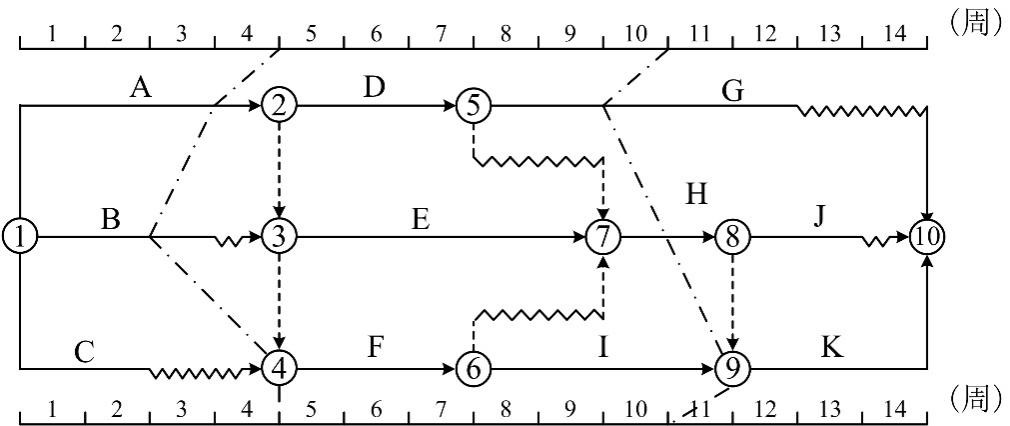

第426题 某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如下图所示,检查结果表明( )。
A.第4周末检查时工作B拖后1周,但不影响总工期
B.第4周末检查时工作A拖后1周,影响总工期1周
C.第10周末检查时工作I提前1周,可使总工期提前1周
D.第10周末检查时工作G拖后1周,但不影响总工期
E.在第5周到第10周内,工作F和工作I的实际进度正常
参考答案:BD
解析:2015年的这道真题与2012年一道真题完全一样!当然,这道题很难!第4周末检查时工作B并非拖后1周,而是拖后2周,但工作B有1周的总时差,将会使得总工期拖后1周,而不是不影响总工期,因此选项A错误;工作A为关键工作,总时差为0,第4周末检查时工作A拖后1周,将影响总工期1周,因此选项B正确;工作I为关键工作,总时差为0,第10周末检查时时工作I提前1周,但不可使总工期提前1周,因为该网络计划有两条关键线路,工作I只是位于其中一条关键线路上,所以工作I提前1周,不可使总工期提前1周,因此选项C错误;工作G的总时差为2周,第10周末检查时工作G拖后1周,不影响总工期,因此选项D正确;在第5周到第10周内,工作F实际进度正常,工作I的实际进度提前1周,因此选项E错误。
第429题 工程网络计划中,当计划工期等于计算工期时,关键线路是指( )的线路。
A.时标网络计划中没有波形线
B.双代号网络计划中没有虚箭线
C.单代号网络计划中各关键工作之间的时间间隔均为零
D.单代号网络计划中各工作自由时差为零
E.双代号网络计划中线路长度最长
参考答案:ACE
解析:双代号网络计划中没有虚箭线,只是表示没有虚工作,选项B不正确;单代号网络计划中各工作自由时差为零,并不一定各工作的总时差为零,选项D不正确。
第430题 下列关于双代号网络计划绘图规则的说法,正确的有( )。
A.网络图必须正确表达各工作间的逻辑关系
B.网络图中可以出现循环回路
C.网络图中一个节点只有一条箭线引出
D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线
E.网络计划只有一个起点节点和一个终点节点
参考答案:ADE
解析:双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点,而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。
第431题 下列建设工程项目进度计划的控制措施中,属于组织措施的是( )。
A.定义项目进度计划系统的组成
B.分析影响工程进度的风险
C.树立动态控制的观念
D.编制相应的资源需求计划
参考答案:A
解析:选项B和C属于管理措施,选项D属于经济措施。
第432题 下列建设工程项目进度控制的措施中,属于经济措施的是( )。
A.选择发承包模式
B.落实资金供应条件
C.进行工程进度的风险分析
D.优选工程项目的设计、施工方案
参考答案:B
解析:选项A属于管理措施;选项C属于管理措施;选项D属于技术措施。
第433题 下列属于项目进度控制措施中管理措施的是( )。
A.建立健全项目管理的组织体系
B.选择合适的合同结构
C.编制资金需求计划
D.选择合适的施工机械设备
参考答案:B
解析:A选项建立健全项目管理的组织体系属于组织措施;C选项编制资金需求计划属于经济措施;D选项选择合适的施工机械设备属于技术措施。
第434题 在施工方进度控制中,应用信息技术有利于提高进度信息处理的效率,有利于提高进度信息的透明度,有利于促进项目各参与方的协同工作和( )。
A.进度计划的编制
B.进度计划的调整
C.进度信息的交流
D.进度计划的检查
参考答案:C
解析:虽然信息技术对进度控制而言只是一种管理手段,但它的应用有利于提高进度信息处理的效率、有利于提高进度信息的透明度、有利于促进进度信息的交流和项目各参与方的协同工作。
第435题 为保证某高铁项目按计划投入运营,下列项目组织管理工作中,属于施工方进度控制的组织措施的是( )。
A.制定严格的项目质量管理制度
B.编制施工资源需求量计划
C.明确和落实进度控制的任务分工和管理职能分工
D.确定最佳的施工方案
参考答案:C
解析:A选项制定严格的项目质量管理制度属于管理措施;B选项编制施工资源需求量计划属于经济措施;D选项确定最佳的施工方案属于技术措施。
第436题 下列施工进度控制措施中,属于组织措施的是( )。
A.选择适合进度目标的合同结构
B.编制进度控制的工作流程
C.编制资金使用计划
D.编制和论证施工方案
参考答案:B
解析:选项A属于管理措施,选项C 属于经济措施,选项D 属于技术措施。
第437题 下列施工方进度控制的措施中,属于组织措施的是( )。
A.制定进度控制工作流程
B.优化工程施工方案
C.应用BIM信息模型
D.采用网络计划技术
参考答案:A
解析:选项B属于技术措施,选项C和D都属于管理措施。
第438题 下列施工方进度控制的措施中,属于技术措施的是( )。
A.确定进度控制的工作流程
B.优化施工方案
C.选择合适的施工承发包方式
D.选择合理的合同结构
参考答案:B
解析:选项A属于组织措施,选项C、D属于管理措施。
第439题 下列建设工程施工方进度控制的措施中,属于技术措施的是( )。
A.重视信息技术在进度控制中的应用
B.采用网络计划方法编制进度计划
C.编制与进度相适应的资源需求计划
D.分析工程设计变更的必要性和可能性
参考答案:D
解析:选项A、B属于管理措施,选项C属于经济措施。
第440题 为确保建设工程项目进度目标的实现,编制与施工进度计划相适应的资源需求计划,以反映工程实施各阶段所需要的资源。这属于进度控制的( )措施。
A.组织
B.管理
C.经济
D.技术
参考答案:C
解析:施工进度控制的经济措施涉及工程资金需求计划和加快施工进度的经济激励措施等。为确保进度目标的实现,应编制与进度计划相适应的资源需求计划(资源进度计划),包括资金需求计划和其他资源(人力和物力资源)需求计划,以反映工程施工的各时段所需要的资源。
