“微信扫一扫”进入考试题库练习及模拟考试

2024年一级建造师《建设工程项目管理》章节精编习题(928题)


第361题 工程总承包方在进行项目总进度目标控制前,首先应( )。


A.确定项目的总进度目标

B.分析和论证目标实现的可能性

C.明确进度控制的目的和任务

D.编制项目总进度计划


参考答案:B


解析:在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。


第362题 关于建设工程项目总进度目标的说法,正确的是( )。


A.建设工程项目总进度目标的控制是施工总承包方项目管理的任务

B.项目实施阶段的总进度指的就是施工进度

C.在进行项目总进度目标控制前,应分析和论证目标实现的可能性

D.项目总进度目标论证就是要编制项目的总进度计划


参考答案:C


解析:在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。


第363题 建设工程项目的总进度目标指的是整个项目的进度目标,它是在( )阶段确定的。


A.项目预测

B.项目决策

C.项目计划

D.项目实施


参考答案:B


解析:建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的。


第364题 建设工程项目总进度目标论证的工作包括:①进行项目结构分析;②调查研究和收集资料;③编制各层进度计划;④协调各层进度计划的关系和编制总进度计划;⑤确定项目的工作编码,其正确的工作步骤是( )。


A.①→③→④→②→⑤

B.①→④→②→⑤→③

C.②→③→①→④→⑤

D.②→①→⑤→③→④


参考答案:D


解析:建设工程项目总进度目标论证的工作步骤如下:调查研究和收集资料;进行项目结构分析;进行进度计划系统的结构分析;确定项目的工作编码;编制各层(各级)进度计划;协调各层进度计划的关系和编制总进度计划;若总进度计划不符合项目的进度目标,设法调整;若经过多次调整,进度目标无法实现,报告项目决策者。


第365题 某市拟新建一大型会展中心,项目建设单位组织有关专家对该项目的总进度目标进行论证,在调查研究和收集资料后,紧接着应进行的工作是( )。


A.进行进度计划系统结构分析

B.进行项目结构分析

C.编制各级进度计划

D.确定工作编码


参考答案:B


解析:建设工程项目总进度目标论证的工作步骤是:调查研究和收集资料→进行项目结构分析→进行进度计划系统的结构分析→确定项目的工作编码→编制各层(各级)进度计划→协调各层进度计划的关系和编制总进度计划→若编制的总进度计划不符合项目的进度目标,则设法调整→若经过多次调整,进度目标无法实现,则报告项目决策者。


第366题 项目总进度目标论证的主要工作有:①确定项目的工作编码;②编制总进度计划;③编制各层进度计划:④进行进度计划系统的结构分析。这些工作的正确顺序是( )。


A.④-①-③-②

B.①-④-③-②

C.②-④-③-①

D.③-②-①-④ ​


参考答案:A


解析:建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)确定项目的工作编码;(5)编制各层(各级)进度计划;(6)协调各层进度计划的关系和编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。


第367题 大型建设工程项目总进度目标论证的核心工作是( )。


A.明确进度控制的措施

B.分析影响施工进度目标实现的主要因素

C.通过编制总进度纲要论证总进度目标实现的可能性

D.编制各层(各级)进度计划


参考答案:C


解析:大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。


第368题 关于建设工程项目总进度目标论证的说法,正确的是( )


A.已编制总进度规划的项目,可以不进行总进度目标论证

B.总进度目标论证应涉及工程实施的条件分析及工程实施策划

C.总进度目标论证时,应论证项目动用后的工作进度

D.总进度目标论证就是论证施工进度目标实现的可能性


参考答案:B


解析:项目总进度目标论证的工作内容在建设工程项目总进度目标论证时,往往还没有掌握比较详细的设计资料,也缺乏比较全面的有关工程发包的组织、施工组织和施工技术等方面的资料,以及其他有关项目实施条件的资料,因此,总进度目标论证并不是单纯的总进度规划的编制工作,它涉及许多工程实施的条件分析和工程实施策划方面的问题。


第369题 在项目的实施阶段,项目总进度包括( )。


A.可行性研究工作进度

B.设计工作进度

C.招标工作进度

D.物资采购工作进度

E.用户管理工作进度


参考答案:BCD


解析:在项目的实施阶段,项目总进度应包括 ①设计前准备阶段的工作进度;②设计工作进度;③招标工作进度;④施工前准备工作进度;⑤工程施工和设备安装进度;⑥工程物资采购工作进度;⑦项目动用前的准备工作进度等。


第370题 建设工程项目总进度目标论证时,在进行项目的工作编码前应完成的工作有( )。


A.调查研究和收集资料

B.编制各层进度计划

C.进度计划系统的结构分析

D.项目结构分析

E.协调各层进度计划的关系


参考答案:ACD


解析:建设工程项目总进度目标论证的工作步骤如下 ①调查研究和收集资料;②进行项目结构分析;③进行进度计划系统的结构分析;④确定项目的工作编码;⑤编制各层(各级)进度计划;⑥协调各层进度计划的关系和编制总进度计划;⑦若所编制的总进度计划不符合项目的进度目标,则设法调整;⑧若经过多次调整,进度目标无法实现,则报告项目决策者。


第371题 建设工程项目总进度目标论证的主要任务有( )。


A.总进度规划编制

B.工程实施条件分折

C.工程实施策划

D.项目总进度目标确定

E.项目经济评价


参考答案:ABC


解析:本题涉及的考点是项目总进度目标论证的工作内容。总进度目标论证并不是单纯的总进度规划的编制工作,它涉及许多工程实施的条件分析和工程实施策划方面的问题。


第372题 建设工程项目总进度纲要的主要内容包括( )。


A.项目实施的总体部署

B.总进度规划

C.项目结构分析

D.确定里程碑时间的计划进度目标

E.总进度目标实现的条件


参考答案:ABDE


解析:选项C属于总进度目标论证的工作步骤的内容。


第373题 建设工程项目总进度目标论证时,在进行项目的工作编码前应完成的工作有( )。


A.编制各层进度计划

B.协调各层进度计划的关系

C.调查研究和收集资料

D.进度计划系统的结构分析

E.项目结构分析


参考答案:CDE


解析:建设工程项目总进度目标论证的工作步骤如下:调查研究和收集资料;进行项目结构分析;进行进度计划系统的结构分析;确定项目的工作编码;编制各层(各级)进度计划;协调各层进度计划的关系和编制总进度计划;若总进度计划不符合项目的进度目标,设法调整;若经过多次调整,进度目标无法实现,报告项目决策者。


第374题 项目实施阶段的总进度包括( )。


A.可行性研究

B.设计

C.招标

D.工程物资采购

E.工程施工


参考答案:BCDE


解析:在项目的实施阶段,项目总进度不仅只是施工进度,它包括:(1)设计前准备阶段的工作进度;(2)设计工作进度;(3)招标工作进度;(4)施工前准备工作进度;(5)工程施工和设备安装工作进度;(6)工程物资采购工作进度;(7)项目动用前的准备工作进度等。


第375题 在项目实施阶段,项目总进度计划包括( )。


A.招标工作进度

B.保修工作进度

C.设计工作进度

D.工程施工进度

E.物资采购工作进度


参考答案:ACDE


解析:在项目的实施阶段,项目总进度不仅只是施工进度,它包括:(1)设计前准备阶段的工作进度;(2)设计工作进度;(3)招标工作进度;(4)施工前准备工作进度;(5)工程施工和设备安装工作进度;(6)工程物资采购工作进度;(7)项目动用前的准备工作进度等。


第376题 大型建设工程项目总进度纲要的主要内容包括( )。


A.项目实施总体部署

B.总进度规划

C.确定里程碑事件的计划进度目标

D.施工准备与资源配置计划

E.总进度目标实现的条件和应采取的措施


参考答案:ABCE


解析:大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。总进度纲要的主要内容包括:(1)项目实施的总体部署;(2)总进度规划;(3)各子系统进度规划;(4)确定里程碑事件的计划进度目标;(5)总进度目标实现的条件和应采取的措施等。


第377题 关于双代号时标网络计划的说法,正确的是( )。


A.能在图上直接显示各项工作的最迟开始与完成时间

B.工作间的逻辑关系可以设法表达,但不易表达清楚

C.没有虚箭线,绘图比较简单

D.工作的自由时差可以通过比较与其紧后工作间波形线的长度得出


参考答案:D


解析:本题考核的是双代号时标网络计划。选项A错误,时标网络计划能在图上直接显示出各项工作的最早开始与完成时间、工作的自由时差及关键线路,不能显示最迟开始与完成时间。选项B是横道图计划的特点。选项C错误,可以有虚箭线,表示虚工作。


第378题 根据《工程网络计划技术规程》JGJ/T 121-2015,网络图存在的绘图错误是( )。



A.编号相同的工作

B.多个起点节点

C.相同的节点编号

D.无箭尾节点的箭线


参考答案:A


解析:①-②相同编号表示两个工作

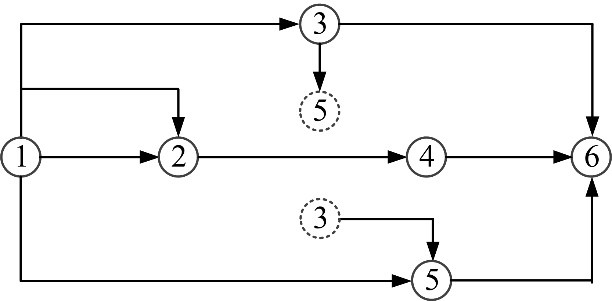

第379题 某工程双代号时标网络计划如下图指示(时间单位:周),则工作B的自由时差和总时差( )。



A.均为2周

B.分别为2周和4周

C.均为4周

D.分别为3周和4周


参考答案:B


解析:据图可以直接看出工作B有2周的波形线,其自由时差为2周;工作B总时差的推算步骤:第一步,工作B位于两条线路上,B→E→H和B→E→J;第二步,在B→E→H线路上,工作B及其后续工作波形线长度之和是2+2=4周,在B→E→J线路上,工作B及其后续工作波形线长度之和是2+1+2=5周;第三步,这两个和的最小值4,所以,工作B的总时差是4周。

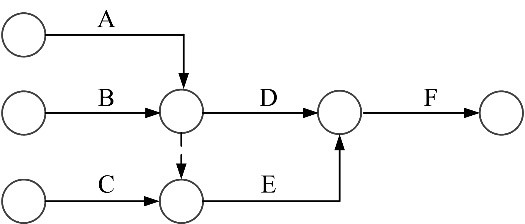

第380题 某工作间逻辑关系如下图,则正确的是( )。



A.A、B均完成后同时进行C、D

B.A、B、C均完成后同时进行D、E

C.A、B均完成后进行D

D.B、C完成后进行E


参考答案:C


解析:选项A错误,A、B完成后进行D;选项B、D错误:A、B、C均完成后进行E。


进入题库练习及模拟考试
