“微信扫一扫”进入考试题库练习及模拟考试
第381题 关于虚工作的说法,正确的是( )。
A.虚工作只在双代号网络计划中存在
B.虚工作一般不消耗资源但占用时间
C.虚工作可以正确表达工作间逻辑关系
D.双代号时标网络计划中虚工作用波形表示
参考答案:C
解析:本题考查的是双代号网络计划,在双代号网络图中,为了正确的表达图中工作之间的逻辑关系,往往需要应用虚箭线,虚箭线是实际工作中不存在的一项虚工作,故他们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用,双引号时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,所以选项C正确。
A.8
B.9
C.10
D.13
参考答案:A
解析:该工作有紧后工作,所以其总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。三项紧后工作中,最早开始时间为第15天的工作,其最迟开始时间为15+3=18;最早开始时间为第17天的工作,其最迟开始时间为17+2=19;最早开始时间为第19天的工作,其最迟开始时间为19。所以该工作的最迟完成时间为min{18,18,19}=18,最早开始时间=max{(3+5),(6+1)}=8,最早完成时间=8+2=10。所以工作的总时差18-10=8d。
第383题 某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。
A.6
B.8
C.12
D.14
参考答案:B
解析:本题考核的是最迟完成时间的计算。本工作的最迟完成时间等于紧后工工作最迟开始时间的最小值。
A.0
B.5
C.7
D.9
参考答案:C
解析:本题考的是单代号网络计划时间参数的计算,在单代号网络计划中,工作i的总时差TFi等于该工作的各个紧后工作j的总时差TFj加该工作与其紧后工作之间的时间间隔LAGi,j之和的最小值,即:TFi=min{TFj+LAGi,j}。TFG=LSG-ESG=12-8=4天,TFH=LFH-EFH=14-12=2天,LAGF,G=4天,LAGF,H=5天,则则TFF=Min{(TFG+LAGF,G),(TFH+LAGF,H)}= Min{(4+4=8),(2+5=7)}=7天。
A.3
B.4
C.5
D.6
参考答案:C
解析:
该工作的总时差等于该工作的各个紧后工作的总时差与该工作与其紧后工作之同的时间间隔之和的最小值。
工作C的总时差=最迟开始时间﹣最早开始时间=(18﹣5﹣10)=3(d)。
工作D的总时差=最迟完成时同﹣最早完成时间=(20﹣18)=2(d)。
该工作的总时差=min{2+3,4+2}=5(d)。
第386题 关于关键工作和关键线路的说法正确的是( )。
A.关键线路上的工作全部是关键工作
B.关键工作不能在非关键线路上
C.关键线路上不允许出现虚工作
D.关键线路上的工作总时差均为零
参考答案:A
解析:关键线路是由关键工作组成的,所以关键线路上的工作全部是关键工作,故选项A正确;选项B、C、D错误,其中,选项B:关键工作可以在非关键线路上,但非关键线路上至少有一个非关键工作,所以选项B错误;选项C:虚工作可以位于关键线路上,所以选项C错误;选项D:关键线路上的工作总时差都是最小的,未必均为零,只有当计划工期等于计算工期时,关键线路上的工作总时差才均为零,所以选项D错误。
第387题 某工程网络计划中,工作M的自由时差为2天,总时差为5天。实施进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度( )。
A.不影响总工期,但将其紧后工作的最早开始时间推迟2天
B.既不影响总工程,也不影响其后续工作的正常进行
C.将使总工期延长4天,但不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟4天,并使总工期延长1天
参考答案:A
解析:本题中,工作M的自由时差为2天,总时差为5天,该工作拖后4天,大于其自由时差,超过其自由时差2天,但小于其总时差,所以,工作M的实际进度将使得其紧后工作的最早开始时间推迟2天,但不影响总工期,故选项A说法正确。
第388题 关于施工进度计划调整的说法,正确的是( )。
A.当资源供应发生异常时,可调整工作的工艺关系
B.当实际进度计划拖后时,可缩短关键工作持续时间
C.为充分利用资源、降低成本,应减少资源的投入
D.任何情况下均不允许增减工作项目
参考答案:B
解析:选项A、C、D错误。其中,选项A:工艺关系不可调整,但组织关系可以调整,所以选项A错误;选项C:为充分利用资源、降低成本,应对资源的投入作相应调整,而非是减少资源的投入,所以选项C错误;选项D:可以通过增、减工作项目来调整施工进度计划,所以选项D错误。
第389题 单代号搭接网络计划中,某工作持续时间3天,有且仅有一个紧前工作,紧前工作最早第2天开始,工作持续时间5天,该工作与紧前工作间的时距是FTF=2天。该工作的最早开始时间是第( )天。
A.6
B.0
C.3
D.5
参考答案:A
解析:2+5=7 A+3-7=2 A=6
第391题 双代号网络计划中,某工作最早第3天开始,工作持续时间2天,有且仅有2个紧后工作,紧后工作最早开始时间分别是第5天和第6天,对应总时差是4天和2天。该工作的总时差和自由时差分别是( )。
A.3天,0天
B.0天,0天
C.4天,1天
D.2天,2天
参考答案:A
解析:根据网络图计算规则工作的总时差和自由时差分别是3天,0天
第392题 关于双代号时标网络计划的说法,正确的是( )。
A.时间坐标系方向可以垂直向上
B.节点中心必须对准相应时标位置
C.可以用水平虚箭线表示虚工作
D.时间坐标必须是日历坐标体系
参考答案:B
解析:A不可以垂直C不能用水平D不是必须
第393题 关于总时差、自由时差和间隔时间相互关系的说法,正确的是()。
A.自由时差一定不超过其与紧后工作的间隔时间
B.与其紧后工作间隔时间均为零的工作,总时差一定是零
C.工作的自由时差是零,总时差一定是零
D.关键节点间的工作,总时差和自由时差不一定相等
参考答案:A
解析:总时差≥自由时差时间间隔取小是自由时差

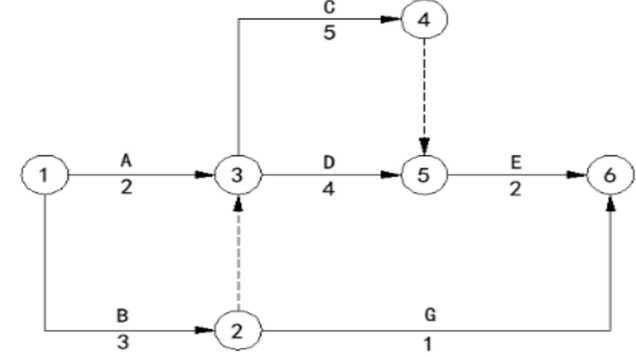

第395题 某双代号网络计划如下图,关于各项工作逻辑关系的说法,正确的是()。
A.工作G的紧前工作有工作C和工作D
B.工作B的紧后工作有工作C和工作D
C.工作D的紧后工作有工作E和工作G
D.工作C的紧前工作有工作A和工作B
参考答案:A
解析:根据网络绘图规则
第396题 关于双代号网络图中节点编号的说法,正确的是( )。
A.起点节点的编号为0
B.每一个节点都必须编号
C.箭头节点编号要小于箭尾节点编号
D.各节点应连续编号
参考答案:B
解析:选项A,起点节点的编号为1。选项B,双代号网络图中,节点应用圆圈表示,并在圆圈内标注编号。选项C,一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号。选项D,网络图节点的编号顺序应从小到大,可不连续,但不允许重复。

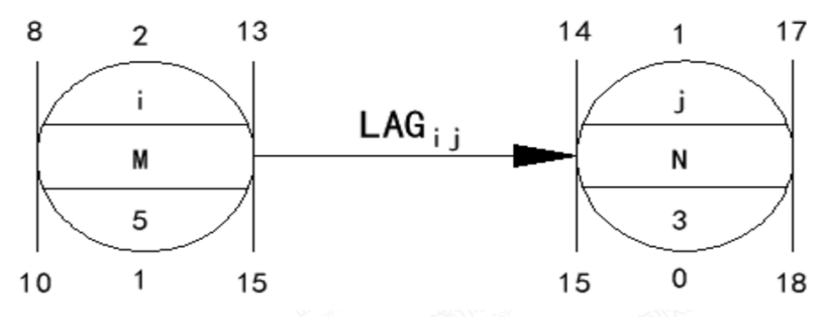

第397题 某单代号网络计划中,相邻两项工作的部分时间参数如下图(时间单位:天),此两项工作的间隔时间是( )天。
A.0
B.1
C.2
D.3
参考答案:B
解析:时间间隔=紧后工作最早开始-该工作最早完成 14-13=1

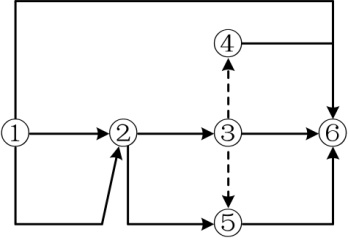

第399题 某双代号网络计划如下图所示(时间单位天),存在的绘图错误是( )。
A.工作标识不一致
B.节点编号不连续
C.时间参数有多余
D.有多个起点节点
参考答案:D
解析:①、②节点均为起点节点,圈4节点编号重复。

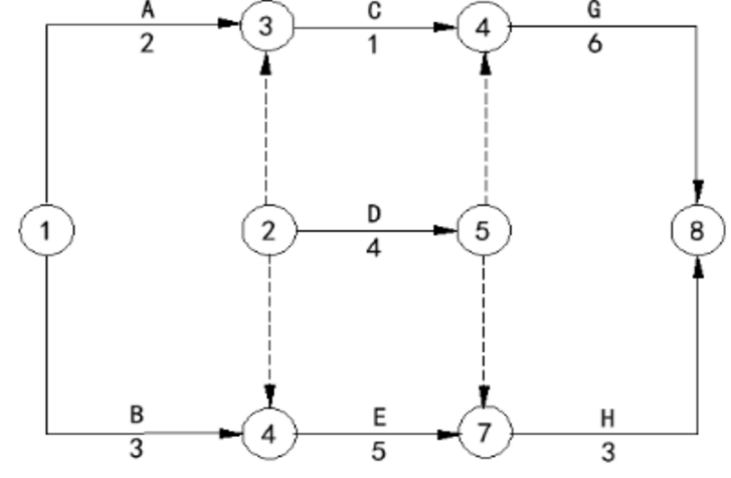

第400题 某双代号网络图如下图所示,存在的错误是( )。
A.出现无箭头连线
B.出现无箭头节点箭线
C.工作代号相同
D.出现多个起点节点
参考答案:C
解析:本题目可以采用排除法,发现①-②之间有两个单向箭线,说明有两项工作存在,即工作代号相同,这在双代号网络图中是错误的。
