“微信扫一扫”进入考试题库练习及模拟考试

二级建造师《建设工程项目管理》试题题库(2014题)


第1701题 某土方工程项目,按施工进度计划安排,工程进展到3个月底时计划完成土方工程量1000立方米,挖土方的合同单价50元/立方米;当工程实际进展到3月底时,完成土方工程量1200立方米,挖土方的实际单价60元/立方米,则该土方工程到3月底的成本偏差与进度偏差分别为(  )万元。


A.-1.2,-1.2

B.-1.2,1.0

C.1.2,-1.0

D.1.2,1.2


参考答案:B


解析:

【内容考查】本题考查的是赢得值(挣值)法。

【选项分析】费用偏差=已完工作预算费用-已完工作实际费用=50×1200-60×1200=-1.2万元;进度偏差=已完工作预算费用-计划工作预算费用=50×1200-50×1000=1万元。


第1702题 下列费用偏差原因,属于由于业主原因的是(  )。


A.协调不佳

B.人工涨价

C.图纸提供不及时

D.材料代用


参考答案:A


解析:

【内容考查】本题考查的是偏差原因分析。

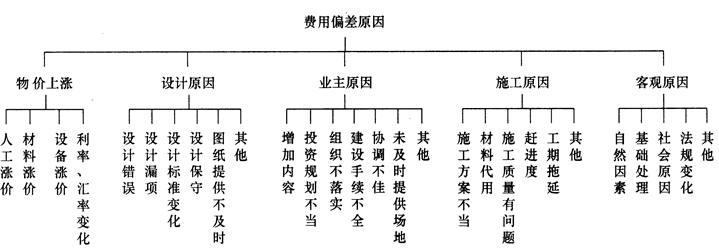

【选项分析】协调不佳属于业主原因;人工涨价属于物价上涨;图纸提供不及时属于设计原因;材料代用属于施工原因。如下图所示:





第1703题 某工程承包合同约定:工程桩280根,单价为1. 4万元/根;经确认承包商实际完成的工程桩为260根,实际单价为1. 6万元/根。则费用偏差(CV)为 (  )万元。


A.-28

B.28

C.52

D.-52


参考答案:D


解析:

【内容考查】本题考查的是赢得值(挣值)法。

【选项分析】费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)=260×1.4-260×1.6=-52万元。



第1704题 下列施工成本管理指标中,属于施工成本计划数量指标的是(  )。


A.设计预算成本计划降低额

B.责任目标成本计划降低额

C.设计预算成本计划降低率

D.按子项目汇总的工程项目计划总成本指标


参考答案:D


解析:

【内容考查】本题考查的是施工成本计划数量指标。

【选项分析】数量指标:①按子项目汇总的工程项目计划总成本指标,②按分部汇总的各单位工程(或子项目)计划成本指标,③按人工、材料、机械等各主要生产要素计划成本指标。



第1705题 工程竣工结算书编制与核对的责任分工是(  )。


A.发包人编制,承包人核对

B.监理机构编制,发包人核对

C.工程造价咨询机构编制,承包人核对

D.承包人编制,发包人核对


参考答案:D


解析:

【内容考查】本题考查的是竣工结算与支付。

【选项分析】竣工结算是指建设工程项目完工并经验收合格后,对所完成的项目进行的全面工程结算。工程完工后,发承包双方必须在合同约定时间内办理工程竣工结算。工程竣工结算应由承包人或受其委托具有相应资质的工程造价咨询人编制,并应由发包人或受其委托具有相应资质的工程造价咨询人核对。



第1706题 下列有关最终结清的说法正确的是(  )。


A.发包人应在收到最终结清申请单后的7天内完成审批,并向承包人颁发最终结清证书

B.发包人逾期未完成审批,又未提出修改意见的,视为发包人同意承包人提交的最终结清申请单

C.发包人应在颁发最终结清证书后14天内完成支付

D.发包人逾期支付超过30天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金


参考答案:B


解析:

【内容考查】本题考查的是最终结清的内容。

【选项分析】“发包人应在收到最终结清申请单后的7天内完成审批,并向承包人颁发最终结清证书说法错误,正确说法为:发包人应在收到承包人提交的最终结清申请单后14天内完成审批并向承包人颁发最终结清证书;“发包人应在颁发最终结清证书后14天内完成支付”说法错误,正确说法为:发包人应在颁发最终结清证书后7天内完成支付;“发包人逾期支付超过30天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金”说法错误,正确说法为:发包人逾期支付的,按照中国人民银行发布的同期同类贷款基准利率支付违约金;逾期支付超过56天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金。


第1707题 除专用合同条款另有约定外,发包人在颁发最终结清证书后,逾期支付超过(  )天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金。


A.7

B.14

C.15

D.56


参考答案:D


解析:

【内容考查】本题考查的是最终结清证书和支付。

【选项分析】除专用合同条款另有约定外,发包人应在颁发最终结清证书后7天内完成支付。发包人逾期支付的,按照中国人民银行发布的同期同类贷款基准利率支付违约金;逾期支付超过56天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金。



第1708题 承包人根据已办理的竣工结算文件,向发包人提交竣工结算款支付申请。该申请中包括的主要内容有(  )。


A.竣工结算合同价格

B.发包人已支付承包人的款项

C.累计已扣除的各种款项金额

D.发包人应支付承包人的合同价款

E.应扣留的质量保证金


参考答案:ABDE


解析:

【内容考查】本题考查的是竣工结算款支付。

【选项分析】除专用合同条款另有约定外,竣工结算申请单应包括以下内容:

(1)竣工结算合同价格。

(2)发包人已支付承包人的款项。

(3)应扣留的质量保证金。已缴纳履约保证金的或提供其他工程质量担保方式的除外。

(4)发包人应支付承包人的合同价款。


第1709题 发包人应在签发竣工付款证书后的(  )天内,完成对承包人的竣工付款。


A.7

B.14

C.28

D.48


参考答案:B


解析:

【内容考查】本题考查的是竣工结算款支付。

【选项分析】发包人应在签发竣工付款证书后的14天内,完成对承包人的竣工付款。



第1710题 除专用合同条款另有约定外,承包人原则上采用(  )的方式提供质量保证金。


A.质量保证金保函

B.相应比例的工程款

C.相应比例的进度款

D.双方约定的其他方式


参考答案:A


解析:

【内容考查】本题考查的是承包人提供质量保证金的方式。

【选项分析】除专用合同条款另有约定外,质量保证金原则上采用质量保证金保函这种方式。



第1711题 甲高级中学建设为政府投资项目,其中的教学楼工程由乙设计院设计,由丙建筑公司进行施工总承包,则教学楼建设工程项目实施阶段的总进度目标控制应当由(  )来进行。


A.乙设计院

B.丙建筑公司

C.业主

D.安全质量监督站


参考答案:C


解析:

【内容考查】本题考查的是建设工程项目的总进度目标的内涵。

【选项分析】建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。建设工程项目总进度目标的控制是业主方项目管理的任务。



第1712题 在建设项目实施阶段,下列属于项目总进度的有(  )。


A.可行性研究的工作进度

B.设计工作进度

C.招标工作进度

D.施工前准备工作进度

E.工程施工和设备安装工作进度


参考答案:BCDE


解析:

【内容考查】本题考查的是建设工程项目的总进度目标的内涵。

【选项分析】在项目的实施阶段,项目总进度不仅只是施工进度,它包括:

(1)设计前准备阶段的工作进度;

(2)设计工作进度;

(3)招标工作进度;

(4)施工前准备工作进度;

(5)工程施工和设备安装工作进度;

(6)工程物资采购工作进度;

(7)项目动用前的准备工作进度等。

可行性研究的工作进度属于项目决策阶段的工作内容。



第1713题 下列选项中,属于总进度纲要主要内容的有(  )。


A.项目实施的总体部署

B.总进度规划

C.确定里程碑事件的计划进度目标

D.施工进度计划及相关的资源需求计划

E.总进度目标实现的条件和应采取的措施


参考答案:ABCE


解析:

【内容考查】本题考查的是总进度纲要内容。

【选项分析】总进度纲要的主要内容包括:

(1)项目实施的总体部署;

(2)总进度规划;

(3)各子系统进度规划;

(4)确定里程碑事件的计划进度目标;

(5)总进度目标实现的条件和应采取的措施等。

【名师点拨】总结为“3总1子1里程碑”。



第1714题 下列进度计划中,属于由不同功能的计划组成的进度计划系统的是(  )。


A.施工和设备安装进度计划

B.控制性进度计划

C.5年建设进度计划

D.实施性进度计划

E.采购和供货进度计划


参考答案:BD


解析:

【内容考查】本题考查的是建设工程项目进度计划系统

【选项分析】由不同功能的计划构成的进度计划系统包括:(1)控制性进度规划(计划);(2)指导性进度规划(计划);(3)实施性(操作性)进度计划等。“施工和设备安装进度计划”、“采购和供货进度计划”属于由不同项目参与方的计划构成的进度计划系统。“5年建设进度计划”属于由不同周期的计划构成的进度计划系统。


第1715题 建设工程项目进度计划系统各进度计划或各子系统进度计划编制和调整时必须注意(  )。


A.各进度计划的相对独立

B.其相互间的联系和协调

C.各进度计划的结构分析

D.项目结构分析


参考答案:B


解析:

【内容考查】本题考查的是建设工程项目进度计划系统。

【选项分析】在建设工程项目进度计划系统中各进度计划或各子系统进度计划编制和调整时必须注意其相互间的联系和协调。



第1716题 建设工程项目进度控制的工作环节包括进度目标的分析论证,进度计划的编制、执行以及对执行情况的检查和(  )等。


A.分析

B.纠偏

C.总结

D.报告


参考答案:B


解析:

【内容考查】本题考查的是建设工程项目进度计划系统。

【选项分析】建设项目是在动态条件下实施的,进度控制也就必须是一个动态的管理过程,它由下列环节组成:

(1)进度目标的分析和论证;

(2)在收集资料和调查研究的基础上编制进度计划;

(3)定期跟踪检查所编制的进度计划执行情况,若其执行有偏差,则采取纠偏措施,并视必要调整进度计划。



第1717题 设计方应视项目的特点和设计进度控制的需要,编制(  )等进度计划。


A.项目总进度计划

B.不同深度的设计进度计划

C.不同功能的设计进度计划

D.不同计划周期的设计进度计划

E.采购和供货进度计划


参考答案:BCD


解析:

【内容考查】本题考查的是建设工程项目进度计划系统

【选项分析】由于项目进度控制不同的需要和不同的用途,业主和项目各参与方可以编制多个不同的建设工程项目进度计划系统。如:(1)由多个相互关联的不同计划深度的进度计划组成的计划系统;(2)由多个相互关联的不同计划功能的进度计划组成的计划系统;(3)由多个相互关联的不同项目参与方的进度计划组成的计划系统;(4)由多个相互关联的不同计划周期的进度计划组成的计划系统。


第1718题 施工方所编制的下列计划都与施工进度有关,但属于项目管理范畴的是(  )。


A.年度生产计划

B.月度生产计划

C.旬生产计划

D.子项目施工进度计划和单体工程施工进度计划


参考答案:D


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划。施工企业的施工生产计划,属企业计划的范畴。它以整个施工企业为系统,根据施工任务量、企业经营的需求和资源利用的可能性等,合理安排计划周期内的施工生产活动,如年度生产计划、季度生产计划、月度生产计划和旬生产计划等。建设工程项目施工进度计划,属工程项目管理的范畴。它以每个建设工程项目的施工为系统,依据企业的施工生产计划的总体安排和履行施工合同的要求,以及施工的条件和资源利用的可能性,合理安排一个项目施工的进度,如:

(1)整个项目施工总进度方案、施工总进度规划、施工总进度计划;

(2)子项目施工进度计划和单体工程施工进度计划;

(3)项目施工的年度施工计划、项目施工的季度施工划、项目施工的月度施工计划和旬施工作业计划等。






第1719题 下列属于施工企业的施工生产计划的是(  )。


A.施工总进度计划

B.月度生产计划

C.项目施工的季度施工计划

D.单体工程施工进度计划


参考答案:B


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】施工企业的施工生产计划,属企业计划的范畴。如年度生产计划、季度生产计划、月度生产计划和旬生产计划等。



第1720题 关于与施工进度有关的计划及其类型的说法,正确的有(  )。


A.建设工程项目施工进度计划应依据企业的施工生产计划合理安排

B.施工企业的生产计划编制需要往复多次的协调过程

C.建设工程项目施工进度计划一般由业主编制

D.施工企业的施工生产计划属于工程项目管理的范畴

E.施工企业的月度生产计划属于实施性施工进度计划


参考答案:AB


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】“建设工程项目施工进度计划应依据企业的施工生产计划合理安排”正确,建设工程项目施工进度计划,属工程项目管理的范畴。它以每个建设工程项目的施工为系统,依据企业的施工生产计划的总体安排和履行施工合同的要求,以及施工的条件[包括设计资料提供的条件、施工现场的条件、施工的组织条件、施工的技术条件和资源(主要指人力、物力和财力)条件等]和资源利用的可能性,合理安排一个项目施工的进度。

施工企业的生产计划编制需要往复多次的协调过程”正确,施工企业的施工生产计划的编制有一个自下而上和自上而下的往复多次的协调过程。

建设工程项目施工进度计划一般由业主编制”错误,建设工程项目施工进度计划一般由施工单位编制。

施工企业的施工生产计划属于工程项目管理的范畴”错误,施工企业的施工生产计划,属企业计划的范畴。

施工企业的月度生产计划属于实施性施工进度计划"错误,施工企业的月度生产计划属于施工企业的施工生产计划。


进入题库练习及模拟考试
