“微信扫一扫”进入考试题库练习及模拟考试

二级建造师《建设工程项目管理》试题题库(2014题)


第1641题 在招投标过程中,若出现招标文件中分部分项工程量清单特征描述与设计图纸不符,投标人应(  )。


A.以设计图纸为准

B.进行设计变更

C.按实际施工的项目特征,依据合同约定重新确定综合单价

D.以分部分项工程量清单的项目特征描述为准


参考答案:D


解析:

【内容考查】本题考查的是工程量清单项目特征描述。

【选项分析】在招投标过程中,若出现招标文件中分部分项工程量清单特征描述与设计图纸不符,投标人应以分部分项工程量清单的项目特征描述为准。



第1642题 下面关于投标价的说法,正确的有(  )。


A.投标价是投标人参与工程项目投标时报出的工程造价

B.计算投标价之前应先确定施工方案和施工进度

C.投标价计算不必与采用的合同形式一致

D.投标人在进行工程项目工程量清单招标的投标报价时可以进行总价优惠

E.投标人的投标总价应当与组成工程量清单的分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额相一致


参考答案:ABE


解析:

【内容考查】本题考查的是投标价的编制方法。

【选项分析】投标价是投标人参与工程项目投标时报出的工程造价说法正确;计算投标价之前应先确定施工方案和施工进度说法正确;投标价计算不必与采用的合同形式一致说法错误;正确说法为:投标计算还必须与采用的合同形式相一致;投标人在进行工程项目工程量清单招标的投标报价时可以进行总价优惠说法错误,正确说法为:投标人在进行工程项目工程量清单招标的投标报价时,不能进行投标总价优惠(或降价、让利),投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中;投标人的投标总价应当与组成工程量清单的分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额相一致说法正确。


第1643题 下列施工成本管理的措施中,属于组织措施的是(  )。


A.确定最佳的施工方案

B.确定合理详细的工作流程

C.先进的施工技术的应用,新材料的运用

D.选用合适的合同结构


参考答案:B


解析:

【内容考查】本题考查的是施工成本管理的措施。

【选项分析】组织措施是从施工成本管理的组织方面采取的措施。施工成本控制是全员的活动,如实行项目经理责任制,落实施工成本管理的组织机构和人员,明确各级施工成本管理人员的任务和职能分工、权利和责任。组织措施的另一方面是编制施工成本控制工作计划,确定合理详细的工作流程。确定最佳的施工方案、先进的施工技术的应用,新材料的运用均属于技术措施;选用合适的合同结构属于合同措施。


第1644题 加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗,属于施工成本管理的(  )。


A.组织措施

B.技术措施

C.经济措施

D.管理措施


参考答案:A


解析:

【内容考查】本题考查的是施工成本管理的措施。

【选项分析】组织措施是从施工成本管理的组织方面采取的措施。组织措施的另一方面是编制施工成本控制工作计划,确定合理详细的工作流程。要做好施工采购规划,通过生产要素的优化配置、合理使用、动态管理,有效控制实际成本;加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗;加强施工调度,避免因施工计划不周和盲目调度造成窝工损失、机械利用率降低、物料积压等而使施工成本增加。


第1645题 施工项目成本管理需要采取各种措施,属于成本管理经济措施的有(  )。


A.加强调度,避免因计划不周和盲目调度造成窝工损失,使施工成本增加

B.管理人员应编制资金使用计划,确定、分解施工成本管理目标

C.对各种变更,及时做好增减账,及时落实业主签证

D.认真做好资金的使用计划,并在施工中严格控制各项开支

E.结合施工组织设计及自然地理条件,降低材料的库存成本和运输成本


参考答案:BCD


解析:

【内容考查】本题考查的是施工成本管理的措施。

【选项分析】经济措施是最易为人们所接受和采用的措施。管理人员应编制资金使用计划,确定、分解施工成本管理目标。对施工成本管理目标进行风险分析,并制定防范性对策。对各种支出,应认真做好资金的使用计划,并在施工中严格控制各项开支。及时准确地记录、收集、整理、核算实际发生的成本。对各种变更,及时做好增减账,及时落实业主签证,及时结算工程款。通过偏差分析和未完工工程预测,可发现一些将引起未完工程施工成本增加的潜在问题,对这些问题应以主动控制为出发点,及时采取预防措施。由此可见,经济措施的运用绝不仅仅是财务人员的事情。

加强调度,避免因计划不周和盲目调度造成窝工损失,使施工成本增加属于组织措施;结合施工组织设计及自然地理条件,降低材料的库存成本和运输成本属于技术措施。


第1646题 加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗,属于施工成本管理的(  )。


A.合同措施

B.技术措施

C.经济措施

D.组织措施


参考答案:D


解析:

【内容考查】本题考查的是施工成本管理的任务与措施。

【选项分析】组织措施的另一方面是编制施工成本控制工作计划,确定合理详细的工作流程。要做好施工采购规划,通过生产要素的优化配置、合理使用、动态管理,有效控制实际成本;加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗;加强施工调度,避免因施工计划不周和盲目调度造成窝工损失、机械利用率降低、物料积压等而使施工成本增加。



第1647题 施工项目成本核算的表格核算法,用来进行工程项目(  )核算。


A.施工各岗位成本的责任

B.施工的直接成本

C.施工过程中出现的债权债务

D.分包完成和分包付款


参考答案:A


解析:

【内容考查】本题考查的是成本核算的方法。

【选项分析】因为表格核算具有操作简单和表格格式自由等特点,因而对工程项目内各岗位成本的责任核算比较实用。故用表格核算法进行工程项目施工各岗位成本的责任核算和控制,用会计核算法进行工程项目成本核算,两者互补,相得益彰,确保工程项目成本核算工作的开展。所以施工各岗位成本的责任最符合题意



第1648题 下列有关成本核算的说法正确的有( )。


A.施工项目成本核算的方法主要有表格核算法和会计核算法

B.用表格核算法进行工程项目成本核算

C.表格核算法的优点是简便易懂,方便操作,实用性较好

D.表格核算法的精度不高

E.项目财务部门一般采用表格核算法


参考答案:ACD


解析:

【内容考查】本题考查的是成本核算的方法。

【选项分析】用表格核算法进行工程项目成本核算说法错误,正确说法为“用表格核算法进行工程项目施工各岗位成本的责任核算和控制,用会计核算法进行工程项目成本核算”;项目财务部门一般采用表格核算法说法错误,正确说法为“项目财务部门一般采用会计核算法”。



第1649题 下列选项中,属于材料消耗净用量的确定方法(  )。


A.理论计算法

B.测定法

C.图纸计算法

D.经验法

E.统计分析法


参考答案:ABCD


解析:

【内容考查】本题考查的是材料净用量的确定。

【选项分析】属于材料消耗净用量的确定方法包括理论计算法、测定法、图纸计算法、经验法。统计分析法属于制定人工定额常用的方法之一。



第1650题 定额中周转材料消耗量指标,应当用(  )两个指标表示。


A.一次使用量

B.理论净用量

C.摊销量

D.周转使用次数

E.周转材料的回收折价


参考答案:AC


解析:

【内容考查】本题考查的是周转性材料消耗定额的编制。

【选项分析】定额中周转材料消耗量指标,应当用一次使用量和摊销量两个指标表示。


第1651题 工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,需按照实际发生变化的措施项目调整,其中不考虑承包人报价浮动因素的是(  )。


A.安全文明施工费

B.二次搬运费

C.冬雨期施工费

D.夜间施工增加费


参考答案:A


解析:

【内容考查】本题考查的是措施项目费的调整。

【选项分析】安全文明施工费应按照实际发生变化的措施项目调整,不得浮动。



第1652题 下列关于措施项目费的调整正确的是(  )。


A.安全文明施工费按照实际发生变化的措施项目调整,不得浮动

B.安全文明施工费按照实际发生变化的措施项目调整,可以浮动

C.采用单价计算的措施项目费,按照实际发生变化的措施项目按照前述已标价工程量清单项目的规定确定单价

D.按总价(或系数)计算的措施项目费,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素,

E.如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利


参考答案:ACDE


解析:

【内容考查】本题考查的是措施项目费的调整。

【选项分析】拟实施的方案经发承包双方确认后执行,并应按照下列规定调整措施项目费:

(1)安全文明施工费按照实际发生变化的措施项目调整,不得浮动。

(2)采用单价计算的措施项目费,按照实际发生变化的措施项目按照前述已标价工程量清单项目的规定确定单价。

(3)按总价(或系数)计算的措施项目费,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素,即调整金额按照实际调整金额乘以公式或得出的承包人报价浮动率计算。

如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。



第1653题 某工程施工期间发生工程变更,导致措施项目费用调整,下列调整措施正确的有(  )。


A.安全文明施工费按照实际发生变化的措施项目调整,不得浮动

B.安全文明施工费按照实际发生变化的措施项目调整,可以浮动

C.采用单价计算的措施项目费,按照已标价工程量清单项目的规定确定单价

D.按总价计算的措施项目费,按实际发生变化的措施项目调整

E.承包人未事先将拟实施的方案提交给发包人,视为放弃调整


参考答案:ACDE


解析:

【内容考查】本题考查措施项目费的调整。

【选项分析】应按照下列规定调整措施项目费:

(1)安全文明施工费按照实际发生变化的措施项目调整,不得浮动。

(2)采用单价计算的措施项目费,按照实际发生变化的措施项目按照前述已标价工程量清单项目的规定确定单价。

(3)按总价(或系数)计算的措施项目费,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素,即调整金额按照实际调整金额乘以承包人报价浮动率计算。

如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。



第1654题 下列成本计划的编制方法中,属于绘制S形曲线这种编制方法的是(  )。


A.按施工成本组成编制

B.按子项目组成和按工程进度相结合编制

C.按工程进度编制

D.按施工成本组成和工程进度相结合编制


参考答案:D


解析:

【内容考查】本题考查的是施工成本计划的编制方法。

【选项分析】通过对施工成本目标按时间进行分解,在网络计划基础上,可获得项目进度计划的横道图。并在此基础上编制成本计划。其表示方式有两种:一种是在时标网络图上按月编制的成本计划,另一种是利用时间一成本曲线(S形曲线)表示。时间一成本累积曲线(S形曲线)的绘制步骤如下:

(1)确定工程项目进度计划,编制进度计划的横道图;
(2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划。

(3)计算规定时间t计划累计支出的成本额,其计算方法为:各单位时间计划完成的成本额累加求和。

因此,属于绘制S形曲线这种编制方法的是按施工成本组成和工程进度相结合编制


第1655题 按照项目组成编制施工成本计划,宜将项目按(  )的顺序依次进行分解后,再具体地分配成本,编制成本支出计划。


A.单项工程一单位工程一分部工程一分项工程

B.单项工程一分部工程一单位工程一分项工程

C.单位工程一单项工程一分部工程一分项工程

D.单位工程一单项工程一分项工程一分部工程


参考答案:A


解析:

【内容考查】 本题考查的是施工成本计划的编制方法。

【选项分析】大中型工程项目通常是由若干单项工程构成的,而每个单项工作包括多个单位工程,每个单位工程又是由若干个分项工程所构成。因此,首先要把项目总成本分解到单项工程和单位工程中,再进一步分解为分部工程和分项工程。所以“单项工程一单位工程一分部工程一分项工程”最符合题意。


第1656题 将项目总施工成本分解到单项工程和单位工程中,再进一步分解为分部工程和分项工程,该种施工成本计划的编制方式属于(  )。


A.按施工成本组成编制

B.按项目组成编制

C.按工程进度编制

D.按合同结构编制


参考答案:B


解析:

【内容考查】本题考查的是按项目组成编制施工成本计划的方法。

【选项分析】按项目组成编制施工成本计划的方法:大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成。因此,首先要把项目总施工成本分解到单项工程和单位工程中,再进一步分解为分部工程和分项工程。



第1657题 若按项目结构编制施工成本计划,则项目应按(  )的顺序依次进行分解。


A.单项工程一单位工程一分部工程一分项工程

B.单项工程一分部工程一单位工程一分项工程

C.单位工程一单项工程一分部工程一分项工程

D.单位工程一单项工程一分项工程一分部工程


参考答案:A


解析:

【内容考查】本题考查的是按项目结构编制成本计划的方法。

【选项分析】大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成。因此,首先要把项目总成本分解到单项工程和单位工程中,再进一步分解到分部工程和分项工程中,所以“单项工程一单位工程一分部工程一分项工程”最符合题意。



第1658题 绘制S形曲线这种编制成本计划的方法是(  )。


A.按施工成本组成编制

B.按子项目组成和按工程进度相结合编制

C.按工程进度编制

D.按施工成本组成和工程进度相结合编制


参考答案:D


解析:

【内容考查】本题考查的是施工成本计划的编制方法。

【选项分析】时间一成本累积曲线的绘制步骤如下:(1)确定工程项目进度计划,编制进度计划的横道图;(2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;(3)计算规定时间t计划累计支出的成本额;(4)按各规定时间的Qt值,绘制S形曲线。故“按施工成本组成和工程进度相结合编制”的说法最符合题意。


第1659题 施工总成本目标确定之后,还需通过编制详细的实施性施工成本计划把目标成本层层分解,落实到施工过程的每个环节,有效地进行成本控制。施工成本计划的编制方式不包括(  )。


A.按施工成本组成编制施工成本计划

B.按项目组成编制施工成本计划

C.按工程进度编制施工成本计划

D.按工程质量编制施工成本计划


参考答案:D


解析:

【内容考查】本题考查的是施工成本计划的编制方法。

【选项分析】施工总成本目标确定之后,还需通过编制详细的实施性施工成本计划把目标成本层层分解,落实到施工过程的每个环节,有效地进行成本控制。施工成本计划的编制方式有:

(1)按施工成本组成编制施工成本计划;

(2)按项目组成编制施工成本计划;

(3)按工程进度编制施工成本计划。

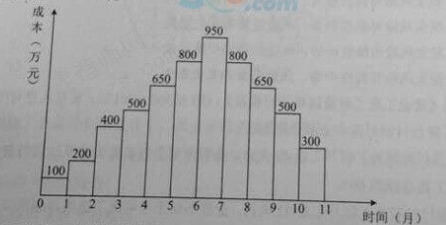

第1660题 某单位工程按月编制的成本计划如下图所示,若4月、5月实际完成的成本为800万元和1100万元,其余月分的实际成本与计划相同,则关于成本偏差的说法,正确的有(  )。



A.第4个月末的计划成本累计值为1300万元

B.第5个月末的计划成本累计值为1200万元

C.第4个月末的实际成本累计值为1550万元

D.第5个月末的实际成本累计值为2600万元


参考答案:D


解析:

【内容考查】本题考查的是按工程进度编制施工成本计划的方法。

【选项分析】第4个月末的计划成本累计值为1300万元说法错误,应为:第4个月末的计划成本累计值为:100+200+400+500=1200万元。

第5个月末的计划成本累计值为1200万元错误,应为:第5个月末的计划成本累计值为: 100+200+400+500+650=1850万元。

第4个月末的实际成本累计值为1550万元错误,应为:第4个月末的实际成本累计值为:100+200+400+800=1500万元。

第5个月末的实际成本累计值为: 100+200+400+800+1100=2600万元,说法正确。



进入题库练习及模拟考试
