二级建造师《建设工程项目管理》试题题库(2014题)

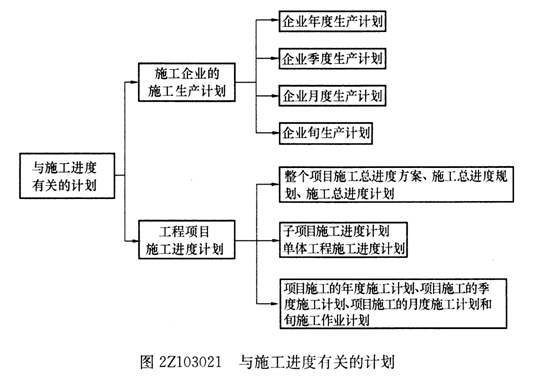

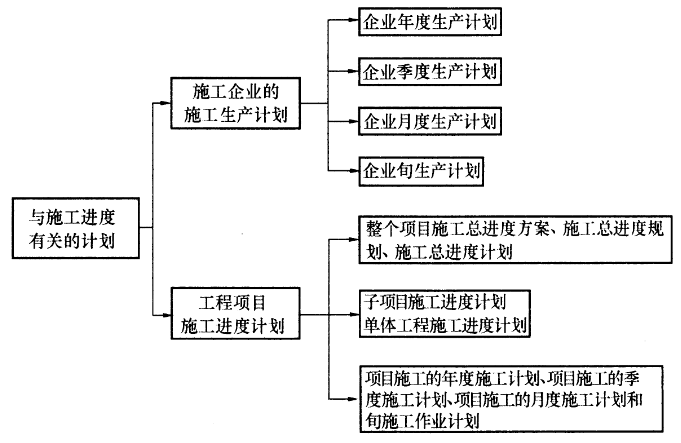

第1721题 子项目施工进度计划属于(  )的组成部分。


A.企业年度生产计划

B.项目施工月度计划

C.工程项目施工进度计划

D.单体工程施工进度计划


参考答案:C


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】


第1722题 下列关于施工方编制建设工程项目施工进度计划的说法,错误的是(  )。


A.施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划

B.施工企业的施工生产计划,属企业计划的范畴

C.建设工程项目施工进度计划,属工程项目管理的范畴

D.建设工程项目施工进度计划以整个施工企业为系统


参考答案:D


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划。

施工企业的施工生产计划,属企业计划的范畴。它以整个施工企业为系统。

建设工程项目施工进度计划,属工程项目管理的范畴。它以每个建设工程项目的施工为系统。

本题让选出“错误”的选项,所以“建设工程项目施工进度计划以整个施工企业为系统”符合题意。



第1723题 下列关于建设工程项目施工进度计划和施工企业编制的施工生产进度计划的说法,正确的是(  )。


A.建设工程项目施工进度计划是针对整个企业编制的

B.施工企业编制的施工生产进度计划是针对一个具体工程项目编制的

C.施工企业的施工生产计划属企业计划的范畴

D.建设工程项目施工进度计划属企业计划的范畴


参考答案:C


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】

选项"建设工程项目施工进度计划是针对整个企业编制的"、选项"施工企业编制的施工生产进度计划是针对一个具体工程项目编制的"错误,施工企业的施工生产计划与建设工程项目施工进度计划虽属两个不同系统的计划,但是,两者是紧密相关的。前者针对整个企业,而后者则针对一个具体工程项目,计划的编制有一个自下而上和自上而下的往复多次的协调过程。

选项"施工企业的施工生产计划属企业计划的范畴"正确,选项"建设工程项目施工进度计划属企业计划的范畴"错误,施工企业的施工生产计划,属企业计划的范畴。建设工程项目施工进度计划,属工程项目管理的范畴。




第1724题 建设工程项目施工进度计划若从计划的功能区分,可分为(  )。


A.控制性施工进度计划

B.指导性施工进度计划

C.实施性施工进度计划

D.政策性施工进度计划

E.年度性施工进度计划


参考答案:ABC


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】建设工程项目施工进度计划若从计划的功能区分,可分为控制性施工进度计划、指导性施工进度计划、实施性施工进度计划。


第1725题 单体工程施工进度计划属于(  )的组成部分。


A.企业年度生产计划

B.项目施工月度计划

C.工程项目施工进度计划

D.单位工程施工进度计划


参考答案:C


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】



第1726题 施工方所编制的与施工进度有关的计划包括(  )。


A.指导性施工成本计划

B.实施性施工成本计划

C.竞争性施工成本计划

D.施工企业的施工生产计划

E.建设工程项目施工进度计划


参考答案:DE


解析:

【内容考查】本题考查的是施工进度计划的类型。

【选项分析】施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划。



第1727题 横道图进度计划的缺点包括(  )。


A.工序(工作)之间的逻辑关系不易表达清楚

B.不能确定计划的关键工作

C.计划调整的工作量较大

D.计划调整只能用自动方式进行

E.不能确定计划的关键线路


参考答案:ABCE


解析:

【内容考查】本题考查的是横道图进度计划法的特点。

【选项分析】横道图进度计划法也存在一些问题:

(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;

(2)适用于手工编制计划;

(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;

(4)计划调整只能用手工方式进行,其工作量较大;

(5)难以适应较大的进度计划系统。



第1728题 下列关于横道图进度计划特点的说法,正确的是(  )。


A.能够清楚地反映工序之间的逻辑关系

B.适用于手工编制进度计划

C.适用于大的进度计划系统

D.能够直观确定计划的关键工作、关键线路与时差


参考答案:B


解析:

【内容考查】本题考查的是横道图进度计划的编制方法。

【选项分析】横道图计划表中的进度线(横道)与时间坐标相对应,这种表达方式较直观,易看懂计划编制的意图。但是,横道图进度计划法也存在一些问题,如:

(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;

(2)适用于手工编制计划;

(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;

(4)计划调整只能用手工方式进行,其工作量较大;

(5)难以适应较大的进度计划系统。




第1729题 下列关于横道图的说法正确的是(  )。


A.难以适应较大的进度计划系统

B.横道图无法表达工作间的逻辑关系

C.可以确定横道图计划的关键工作和关键路线

D.横道图计划适用于大的进度计划系统


参考答案:A


解析:

【内容考查】本题考查的是横道图的缺点。

【选项分析】难以适应较大的进度计划系统说法正确;

横道图无法表达工作间的逻辑关系说法错误,正确说法为:工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;

可以确定横道图计划的关键工作和关键路线说法错误,正确说法为:没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;

横道图计划适用于大的进度计划系统说法错误,正确说法为:横道图进度计划法难以适应较大的进度计划系统。

【名师点拨】注意横道图中工作之间的逻辑关系是“不易”表达,而不是“不能”。

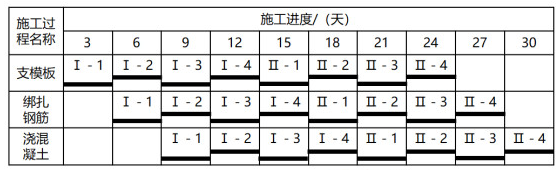

第1730题 某建设工程施工横道图进度计划如下表所示,则关于该工程施工组织的说法正确的是(  )。注:I、II表示楼层:1、2、3、4表示施工段



A.各层内施工过程间不存在技术间歇和组织间歇

B.所有施工过程由于施工楼层的影响,均可能造成施工不连续

C.由于存在两个施工楼层,每一施工过程均可安排2个施工队伍

D.在施工高峰期(第9日~第24日期间),所有施工段上均有工人在施工


参考答案:A


解析:

【内容考查】本题考查的是横道图进度计划的编制方法。

【选项分析】本题属于超纲题。

所有施工过程由于施工楼层的影响,均可能造成施工不连续说法错误,所有施工过程均连续。

由于存在两个施工楼层,每一施工过程均可安排2个施工队伍说法错误,每一施工过程安排1个施工队伍即可。

在施工高峰期(第9日~第24日期间),所有施工段上均有工人在施工说法错误,从图中可以看出,到21天时,楼层I已经没有施工任务了,所以在施工高峰期(第9日~第24日期间),并不是所有施工段上都有工人在施工。



第1731题 施工进度计划的检查应按统计周期的规定定期进行,并应根据需要进行不定期的检查。施工进度计划检查的内容包括(  )。


A.检查工程量的完成情况

B.检查工作时间的执行情况

C.检查资源使用及与进度保证的情况

D.工程量的调整

E.前一次进度计划检查提出问题的整改情况


参考答案:ABCE


解析:

【内容考查】本题考查的是施工进度计划的检查与调整。

【选项分析】施工进度计划检查的内容包括:

①检查工程量的完成情况;

②检查工作时间的执行情况;

③检查资源使用及与进度保证的情况;

④前一次进度计划检查提出问题的整改情况。

工程量的调整”属于施工进度计划的调整的内容。



第1732题 业主方进度控制的任务是控制整个项目实施阶段的进度,不包括控制(  )。


A.设计准备阶段的工作进度

B.物资采购工作进度

C.征地拆迁工作进度

D.项目动用前准备阶段工作进度


参考答案:C


解析:

【内容考查】本题考查的是进度控制的任务。

【选项分析】业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段的工作进度、设计工作进度、施工进度、物资采购工作进度以及项目动用前准备阶段的工作进度。



第1733题 编制控制性施工进度计划的主要目的是(  )。


A.合理安排施工企业计划周期内的生产活动

B.具体指导建设工程施工

C.确定项目实施计划周期内的资金需求

D.对施工承包合同所规定的施工进度目标进行再论证


参考答案:D


解析:

【内容考查】本题考查的是控制性施工进度计划的作用。

【选项分析】控制性施工进度计划编制的主要目的是通过计划的编制,以对施工承包合同所规定的施工进度目标进行再论证,并对进度目标进行分解,确定施工的总体部署,并确定为实现进度目标的里程碑事件的进度目标(或称其为控制节点的进度目标),作为进度控制的依据。



第1734题 控制性施工进度计划的目的不包括(  )。


A.对承包合同规定的施工进度目标进行再论证

B.分解进度目标

C.划分各作业班组进度控制的责任

D.确定控制节点的进度目标


参考答案:C


解析:

【内容考查】本题考查的是控制性施工进度计划的作用。

【选项分析】控制性施工进度计划编制的主要目的是通过计划的编制,以对施工承包合同所规定的施工进度目标进行再论证,并对进度目标进行分解,确定施工的总体部署,并确定为实现目标的里程碑事件的进度目标(或称其为控制节点的进度目标),作为进度控制的依据。




第1735题 一般而言,一个工程项目的施工总进度规划属于(  )。


A.工程项目的控制性施工进度计划

B.项目的施工总进度方案

C.项目的指导性施工进度计划

D.施工的年度施工计划


参考答案:A


解析:

【内容考查】本题考查的是控制性施工进度计划。

【选项分析】一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的控制性施工进度计划。



第1736题 工程项目的施工总进度计划属于(  )。


A.项目的控制性施工进度计划

B.项目的指导性施工进度计划

C.项目施工的年度施工计划

D.项目的实施性施工进度计划


参考答案:A


解析:

【内容考查】本题考查的是控制性施工进度计划的作用

【选项分析】一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的控制性施工进度计划。


第1737题 在双代号网络图中,如果某节点既有指向它的箭线,又有背离它的箭线。那么,该节点称为(  )。


A.起点节点

B.中间节点

C.终点节点

D.共有节点


参考答案:B


解析:

【内容考查】本题考查的是双代号网络计划。

【选项分析】网络图中有三个类型的节点,即起点节点、终点节点和中间节点。实际应用中,可根据与它们联系的箭线方向判断节点的类型。如果某节点既有指向它的箭线,又有背离它的箭线,那么该节点称为中间节点。


第1738题 关于双代号网络图节点的说法中,正确的是(  )。


A.网络图只有一个起点节点

B.起点节点只有内向箭线

C.网络图节点的编号允许重复

D.网络图节点的编号必须连续


参考答案:A


解析:

【内容考查】本题考查的是双代号网络计划的绘图规则。

【选项分析】“网络图只有一个起点节点”正确,双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。

起点节点只有内向箭线”错误,起点节点即网络图的第一个节点,它只有外向箭线。

网络图节点的编号允许重复”、“网络图节点的编号必须连续”错误,网络图节点的编号顺序应从小到大,可不连续,但不允许重复。



第1739题 关于双代号网络图中终点节点和箭线关系的说法,正确的是(  )。


A.既有内向箭线,又有外向箭线

B.只有外向箭线,没有内向箭线

C.只有内向箭线,没有外向箭线

D.既无内向箭线,又无外向箭线


参考答案:C


解析:

【内容考查】本题考查的是双代号网络计划。

【选项分析】终点节点即网络图的最后一个节点,它只有内向箭线,一般表示一项任务或一个项目的完成。

既有内向箭线,又有外向箭线”属于中间节点;“只有外向箭线,没有内向箭线”属于起点节点。



第1740题 用工作计算法计算双代号网络计划的时间参数时,自由时差宜按(  )计算。


A.工作完成节点的最迟时间减去开始节点的最早时间再减去工作的持续时间

B.所有紧后工作的最迟开始时间的最小值减去本工作的最早完成时间

C.所有紧后工作的最早开始时间的最小值减去本工作的最早开始时间和持续时间

D.本工作与所有紧后工作之间时间间隔的最小值


参考答案:C


解析:

【内容考查】本题考查的是双代号网络计划时间参数计算。

【选项分析】计算工作自由时差,当工作i-j有紧后工作j-k时,其自由时差应为:自由时差=min{紧后工作最早开始时间-本工作的最早完成时间}或自由时差=min{紧后工作最早开始时间-(本工作最早开始+持续时间)}。



进入题库练习及模拟考试
