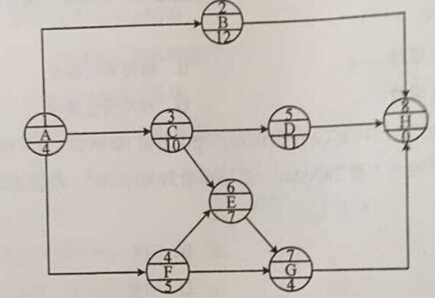

第1741题 某建设工程网络计划如下图(时间单位:天),工作C的自由时差是( )天。
A.2
B.0
C.1
D.3
参考答案:A
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】自由时差=紧后工作的最早开始时间-本工作的最早完成时间,C工作的紧后工作只有G工作,由六时标注法可得出G工作的最早开始时间是9,C工作最早完成时间是7,所以C工作的自由时差=9-7=2天。
第1742题 关于双代号网络计划的工作最迟开始时间的说法,正确的是( )。
A.最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间
B.最迟开始时间等于各紧后工作最迟开始时间的最大值
C.最迟开始时间等于各紧后工作最迟开始时间的最小值
D.最迟开始时间等于各紧后工作最迟开始时间的最大值减去持续时间
参考答案:A
解析:
【内容考查】本题考查的是最迟开始时间的概念。
【选项分析】最迟开始时间(LSi—j),是指在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻。最迟开始时间等于最迟完成时间减去其持续时间:LSi-j=LFi-j-Di-j。
最迟完成时间等于各紧后工作的最迟开始时间LSj一k的最小值,所以最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间选项正确。

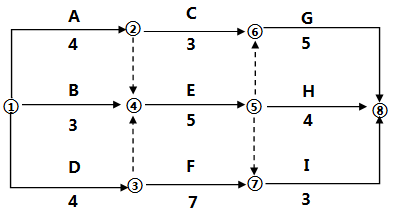

第1743题 某建设工程网络计划如下图(时间单位:月),该网络计划的关键线路有( )。
A.①-②-⑤-⑦-⑩
B.①-④-⑥-⑧-⑩
C.①-②-⑤-⑥-⑧-⑩
D.①-②-⑤-⑥-⑧-⑨-⑩
E.①-④-⑥-⑧-⑨-⑩
参考答案:ACD
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】由关键线路定义:总的工作持续时间最长的线路为关键线路。可判定出该网络计划有3条关键线路,分别是:①-②-⑤-⑦-⑩、①-②-⑤-⑥-⑧-⑩、①-②-⑤-⑥-⑧-⑨-⑩,工期为15。

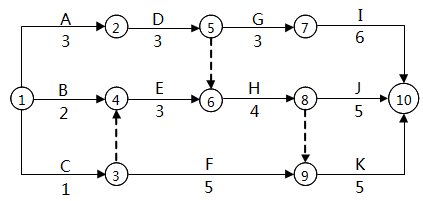

第1744题 单代号网络计划如下图所示(时间单位:周),其计算工期是( )。
A.11
B.6
C.8
D.9
参考答案:D
解析:
【内容考查】本题考查的是工期的计算。
【选项分析】计算工期即关键线路:1-3-5-6:3+6=9

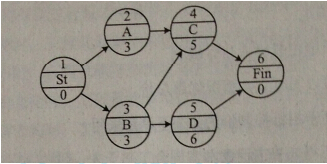

第1745题 下图为一个单代号网络图,下列表述正确的有( )。
A.其计算工期为11
B.B工作为关键工作
C.C工作的最早开始时间为6
D.D工作的最早完成时间为11
E.A为关键工作

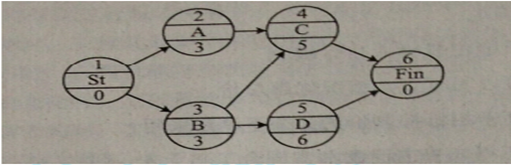

参考答案:BCD
解析:
【内容考查】本题考查的是单代号网络计划时间参数的计算。
【选项分析】"其计算工期为11"错误,关键线路为B-D-E,计算工期为:6+5+2=13。
“B工作为关键工作”正确、“A为关键工作”错误,关键线路只有1条即:B-D-E,即B为关键工作。
“C工作的最早开始时间为6”正确,最早开始时间为紧前工作最早完成时间的最大值,C工作的紧前工作有工作A和B,且A和B的最早完成时间分别为4和6,因此C工作的最早开始时间为6。
“D工作的最早完成时间为11”D正确,D工作的最早完成时间=本工作的最早开始时间+持续时间=6+5=11。
第1746题 单代号网络计划时间参数计算中,相邻两项工作之间的时间间隔(LAGi-j)( )。
A.紧后工作最早开始时间和本工作最早开始时间之差
B.紧后工作最早完成时间和本工作最早开始时间之差
C.紧后工作最早开始时间和本工作最早完成时间之差
D.紧后工作最迟完成时间和本工作最早完成时间之差
参考答案:C
解析:
【内容考查】本题考查的是单代号网络计划。
【选项分析】相邻两项工作i和j之间的时间间隔LAGi-j等于紧后工作j的最早开始时间ESj和本工作的最早完成时间EFi之差。

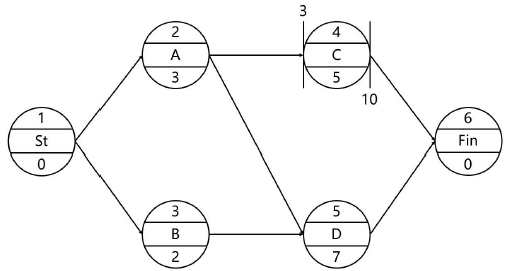

第1747题 单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间,最早完成时间和总时差分别是( )天。
A.3、10、5
B.3、8、5
C.5、10、2
D.5、8、2
参考答案:D
解析:
【内容考查】本题考查的是单代号网络计划图时间参数的位置及计算。
【选项分析】根据题意,C工作最早开始时间为3,持续时间为5,所以最早完成时间为8.又已知最迟完成时间为10,所以最迟开始时间为5,总时差为5-3(10-8)=2天。
第1748题 网络计划中工作的自由时差是指该工作( )。
A.最迟完成时间与最早完成时间的差值
B.紧后工作最早开始时间的最小值与本工作最早完成时间的差值
C.与所有紧后工作间波形线段水平长度和的最小值
D.与所有紧后工作间间隔时间的最小值
E.与其所有紧后工作自由时差与间隔时间和的最小值
参考答案:BD
解析:
【内容考查】本题考查的是自由时差。
【选项分析】自由时差等于紧后工作最早开始时间的最小值减去本工作的最早完成时间。
自由时差等于与所有紧后工作间间隔时间的最小值。
第1749题 单代号网络图和双代号网络图相比,具有的特点有( )。
A.工作之间的逻辑关系容易表达,且不用虚箭线
B.网络图便于检查和修改
C.工作持续时间没有长度,不够形象直观
D.表示工作之间逻辑关系的箭线可能产生较多的纵横交叉
E.只允许有单个终点节点,但可以有多个起点节点
参考答案:ABCD
解析:
【内容考查】本题考查的是单代号网络图的特点。
【选项分析】单代号网络图与双代号网络图相比,具有以下特点:
1.工作之间的逻辑关系容易表达,且不用虚箭线,故绘图较简单;
2.网络图便于检查和修改;
3.由于工作持续时间表示在节点之中,没有长度,故不够形象直观;
4.表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象。
“只允许有单个终点节点,但可以有多个起点节点”错误,单代号网络图中只能有1个起点节点和1个终点节点。
第1750题 单代号网络计划如下图所示(时间单位:天),工作C的最早开始时间是( )。
A.0
B.1
C.3
D.4
参考答案:C
解析:
【内容考查】本题考查的是工程网络计划的类型和应用。。
【选项分析】最早开始时间等于各紧前工作的最早完成时间的最大值,因此C的最早开始时间为3。

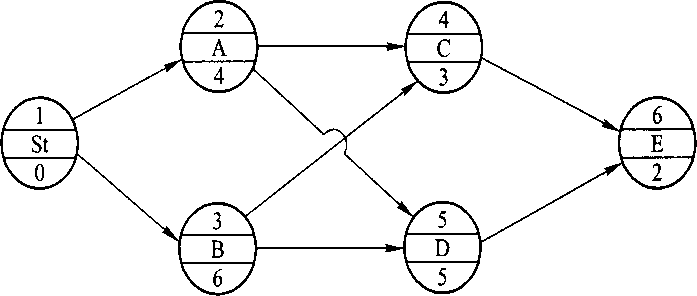

第1751题 某单代号网络计划如下图,其关键线路有( )。
A.①-④-⑥-⑦-⑧
B.①-④-⑦-⑧
C.①-③-⑥-⑦-⑧
D.①-②-⑧
E.①-③-⑤-⑧
参考答案:CE
解析:
【内容考查】本题考查的是关键线路的定义。
【选项分析】持续时间最长的线路为关键线路,关键线路为:①-③-⑥-⑦-⑧、①-③-⑤-⑧,工期为25天。
第1752题 下列施工进度控制的相关措施中,属于经济措施有( )。
A.落实工程施工分包单位
B.网络计划的编制方法
C.编制工程资金需求计划
D.考虑加快工程进度所需要的资金
E.重视施工技术的应用
参考答案:CD
解析:
【内容考查】本题考查的是考虑加快工程进度所需要的资金。
【选项分析】施工进度控制的经济措施涉及工程资金需求计划和加快施工进度的经济激励措施等。
(1)为确保进度目标的实现,应编制与进度计划相适应的资源需求计划(资源进度计划),包括资金需求计划和其他资源(人力和物力资源)需求计划,以反映工程施工的各时段所需要的资源。通过资源需求的分析,可发现所编制的进度计划实现的可能性,若资源条件不具备,则应调整进度计划。
(2)在编制工程成本计划时,应考虑加快工程进度所需要的资金,其中包括为实现施工进度目标将要采取的经济激励措施所需要的费用。
第1753题 下列施工进度控制措施中,属于技术措施的是( )。
A.编制进度计划
B.优选施工方案
C.选择合理的承发包模式
D.编制施工进度控制的工作流程
参考答案:B
解析:
【内容考查】本题考查的是施工进度控制的措施。
【选项分析】“编制进度计划”"编制施工进度控制的工作流程"属于组织措施;“选择合理的承发包模式”属于管理措施。
第1754题 下列施工进度控制措施中,属于管理措施的是( )。
A.编制进度控制工作流程
B.优选施工方案
C.重视信息技术的应用
D.进行进度控制的会议组织设计
参考答案:C
解析:
【内容考查】本题考查的是施工进度控制的措施。
【选项分析】“编制进度控制工作流程”“进行进度控制的会议组织设计”属于组织措施;“优选施工方案”属于技术措施。
第1755题 施工方进度控制的管理措施涉及管理的思想、方法、手段以及承发包模式、合同类型与风险管理等。其中,工程承发包模式主要影响( )。
A.工作之间的逻辑关系
B.工程实施的组织与协调
C.施工技术的选择
D.经济激励措施的效力
参考答案:B
解析:
【内容考查】本题考查的是施工方进度控制的管理措施。
【选项分析】承发包模式的选择直接关系到工程实施的组织和协调。为了实现进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展。工程物资的采购模式对进度也有直接的影响,对此应作比较分析。
第1756题 在施工方进度控制中,应用信息技术有利于提高进度信息处理的效率、有利于提高进度信息的透明度、有利于促进项目各参与方的协同工作和( )。
A.进度计划的编制
B.进度计划的调整
C.进度信息的交流
D.进度计划的检查
参考答案:C
解析:
【内容考查】本题考查的是施工方进度控制的管理措施。
【选项分析】应重视信息技术(包括相应的软件、局域网、互联网以及数据处理设备等)在进度控制中的应用。虽然信息技术对进度控制而言只是一种管理手段,但它的应用有利于提高进度信息处理的效率、有利于提高进度信息的透明度、有利于促进进度信息的交流和项目各参与方的协同工作。
第1757题 下列项目组织管理工作中,属于施工方进度控制组织措施的有( )。
A.设专门的进度控制工作部门和由符合进度控制岗位资格的专人负责进度控制工作
B.编制施工进度计划及相关的资源需求计划
C.编制进度控制的任务分工表和管理职能分工表
D.编制施工进度控制的工作流程
E.确定有关进度控制的会议组织设计
参考答案:ACDE
解析:
【内容考查】施工方进度控制的组织措施
【选项分析】“编制施工进度计划及相关的资源需求计划”属于经济措施;进度控制的组织措施包括:设专门的进度控制工作部门、由符合进度控制岗位资格的专人负责进度控制.工作、编制进度控制的任务分工表、编制进度控制的管理职能分工表、编制施工进度控制的,工作流程、确定进度控制的协调机制和确定有关进度控制的会议组织设计。
第1758题 某高层保障性成品房,钢筋混凝土框剪结构,下列工程设计和施工组织设计的工作中,属于为进行进度控制而采取的技术措施的有( )。
A.编制施工进度控制的工作流程
B.选用有利于实现进度目标的施工机械
C.承发包模式的选择
D.编制劳动力计划
E.选用有利于实现进度目标的施工方法
参考答案:BE
解析:
【内容考查】本题考查的是施工方进度控制的技术措施。
【选项分析】施工进度控制的技术措施涉及对实现施工进度目标有利的设计技术和施工技术的选用。(1)不同的设计理念、设计技术路线、设计方案会对工程进度产生不同的影响,在工程进度受阻时,应分析是否存在设计技术的影响因素,为实现进度目标有无设计变更的必要和是否可能变更。(2)施工方案对工程进度有直接的影响,在决策其选用时,不仅应分析技术的先进性和经济合理性,还应考虑其对进度的影响。在工程进度受阻时,应分析是否存在施工技术的影响因素,为实现进度目标有无改变施工技术、施工方法和施工机械的可能性。
“编制施工进度控制的工作流程”“编制劳动力计划”属于组织措施;“承发包模式的选择”属于管理措施。
第1759题 施工进度控制的技术措施涉及对实现进度目标有利的技术,包括( )。
A.施工人员
B.施工技术
C.施工方法
D.施工机械
E.信息处理技术
参考答案:BCD
解析:
【内容考查】本题考查的是施工方进度控制的技术措施。
【选项分析】施工进度控制的技术措施涉及对实现施工进度目标有利的设计技术和施工技术的选用。在工程进度受阻时,应分析是否存在施工技术的影响因素,为实现进度目标有无改变施工技术、施工方法和施工机械的可能性。
第1760题 下列建设工程项目施工方进度控制的措施中,属于经济措施的有( )。
A.编制施工进度控制的工作流程
B.编制资金需求计划
C.落实经济激励措施
D.使用进度控制软件
E.改变施工方法
参考答案:BC
解析:
【内容考查】本题考查的是施工方进度控制的经济措施。
【选项分析】施工进度控制的经济措施涉及工程资金需求计划和加快施工进度的经济激励措施等。
“编制施工进度控制的工作流程”属于组织措施,“使用进度控制软件”属于管理措施,“改变施工方法”属于技术措施。
