参考答案:见解析
解析:
1.根据《建筑业企业资质管理规定》,建筑业企业资质分为施工总承包、专业承包和劳务分包三个序列。
2.该工程项目中的专业分包合同有效。施工总承包单位可以将其所承包工程中的专业工程发包给具有相应资质的其他建筑业企业完成。
3.①总承包合同约定或业主指定分包的项目;②不属于主体工程,总承包单位考虑分包施工更有利于工程的进度和质量;③一些专业性较强的分部工程,此时分包方必须具备相应的企业资质等级。
4.专业承包企业可以将钢筋混凝土、脚手架、模板作业分包给劳务分包企业。
该劳务分包合同双方当事人是专业承包企业和劳务分包企业。
劳务分包合同的签订原则是:合法、平等、自愿、公平和协商一致、诚实信用原则。
5.询报价工作程序:选择合格供货厂商→招标文件(询价文件)的编制和发放→询价和报价文件的接收→报价的评价→报价评审交业主确认(按项目合同规定)→召开厂商协调会并决定中标厂商→签订购货合同。
参考答案:见解析
解析:
1.按照国家标准GB/T 50841--2013《建设工程分类标准》,火力发电设备属于专用设备。主要包括的设备有:汽轮发电机组本体、汽轮发电机组辅助设备、汽轮发电机附属设备、化学专用设备、脱硫设备、燃气一蒸汽联合循环机组设备、空冷机组和其他设备等。
2.设备采购应服务于项目的总体计划。采购过程里程碑计划应根据项目的总体进度安排确定里程碑,以保证设备能按项目的总体进度计划到达项目指定地点。
进度保证要以项目整体进度为着眼点,综合采用监造、催交催运等手段,严格按拟定的设备采购周期进行控制,使设备采购计划与设计进度和施工进度合理搭接,处理好其接口管理关系,以保证项目能按计划运行。质量安全保证应严格按设计文件指定的质量标准进行采购、检查和验收,对于重大或重要设备,如大型汽轮发电机等应进行设备监造或第三方认证。
3.采购部门可以向本公司合格厂商以外的厂家询价,但应按照公司规定的评审合格厂商的内容和规定的要求及程序进行资格预审,经过评审,成为合格供货商,纳入设备采购的供方的名录。
电厂配套锅炉是特种设备,要注重审查该厂商是否具有国家负责特种设备安全监督管理的部门颁发的锅炉制造许可,即锅炉(或特种设备)制造资质,并要求生产厂家制造许可的级别所规定的锅炉范围涵盖所采购的锅炉。
4.(1)“设备请购书及附件由项目设计经理签字后提交项目采购经理”不妥。正确的是:编制完成的设备请购书及附件,由项目设计经理签字后提交项目控制(计划)部门,由项目控制部经理向项目采购经理提交,对于未设置项目控制部门的特殊情况才可由项目设计经理直接提交项目采购经理。
(2)“由于采购项目特殊,询价商务文件采用了采购部门自行编制的商务文件”不妥。正确的是:询价文件采用标准通用文件在执行特定项目时,应根据项目合同及业主的要求把通用文件修订为适合设备特点的询价商务文件。
5.(1)技术评审由相关专业负责人进行审核,评审的依据是厂商技术报价文件”妥。正确的是:技术评审由项目设计经理组织,相关专业的有资质的专家进行评审。评审的依据是设备采购招标文件包括所有设备技术文件和厂商技术标书。
(2)“商务评审的依据是厂商的商务报价”不妥。正确的是:商务评审的依据是设备采购招标文件(或询价商务文件)和厂商的商务报价。
(3)“综合评审由设计经理和采购经理主持,在技术评审和商务评审的基础上进行,报公司主管经理审批”不妥。正确的是:综合评审由采购经理主持,评审后报项目经理审批。
采购报价如果突破了已经批准的预算,则需要从费用控制工程师开始逐级办理审批手续,并按最终经过批准的修正预算进行控制。
参考答案:见解析
解析:
1.该工程设备采购宜采用邀请招标方式确定供货商。通常,对于技术复杂、有特殊要求或者受自然环境限制,只有少量潜在投标人可供选择的情况采用邀请招标。本工程采购的高压容器属于非标准设备、压力容器,技术要求高,工艺复杂,制造难度大,具有制造能力的厂家少。
2.设备询价的工作程序是:
选择合格供货商一编制和发放招标文件(询价文件)一报价文件的接收一报价的评价一报价评审结果交业主确认(按项目合同规定)一召开厂商协调会并决定中标厂商一签订购货合同。
3.“短名单”指在项目实施过程中,设备采购方为了避免不同技术、产品质量、信誉档次的供货商之间进行恶性竞标,在已有的合格供货商名录中,挑选更加符合设备供货要求的潜在供货商所形成的潜在设备供货商的名单。该“短名单”中的设备供货商比通过资质评审的合格潜在供货商数量要少。
资格审查内容不齐全。还应审查:(1)供货商的资质文件,尤其是压力容器生产许可证(或复印件),使采购的压力容器符合特种设备安全法的规定;(2)供货商的地理位置,该地理位置决定了是否能够方便地取得原材料、方便地进行成品运输,对采购的成本和进度都有一定的影响。
4.评标委员会组成不符合要求。(1)成员应为5人以上的奇数不应是偶数(8人)(2)技术、经济方面的专家不应少于成员总数的三分之二,该委员会未达到要求。
5.对投标文件符合性审查包括:(1)投标文件的内容、格式是否符合招标文件要求;(2)投标文件是否齐全、完整;(3)投标文件是否按规定签名、盖章;(4)投标文件是否有计算上的错误;(5)是否已提供要求的各项保证金;(6)是否提出了招标人无法接受或违背招标文件的保留条件。
缺陷处理方式:(1)投标文件在实质上与招标文件不符,作为废标处理;(2)含糊不清之处要求投标人进行书面澄清。
参考答案:见解析
解析:
1.还应编制非开挖顶管专项方案、空调水管化学清洗镀膜专项方案、洁净空调调试专项方案。
2.该项目部可采取的回访方式有:回访可采取邮件、电话、传真或电子信箱等信息传递、会议座谈、察看机电安装工程使用或生产后的运转情况等方式,并在以下时间内实施回访:
(1)半年或一年的例行回访。
(2)季节性回访。夏季回访通风空调工程、冬季回访采暖工程。
(3)技术性回访。随机对施工过程中采用的新材料、新技术、新工艺、新设备,回访技术性能和使用后效果,发现问题及时加以补救和解决。
(4)保修期满前的回访。在保修即将届满前进行回访。
3.施工单位应根据施工合同中约定的保修范围及内容、保修期、保修责任、保修费用等,对保修期内发生的非使用原因的质量问题予以保修。保修期为自竣工验收合格之日起计算,在正常使用条件下,不同专业或设备均按规定的保修期限,或双方共同协商的保修期限。
4.竣工验收资料包括:图纸会审记录、设计变更通知书和竣工图;主要材料、设备、成品、半成品和仪表的出厂合格证明及试验报告;隐蔽工程、工程设备、风管系统、管道系统安装试验及检验记录、设备单机试运转、系统无生产负荷联合试运转与调试、分部(子分部)工程质量验收、观感质量综合检查、安全和功能检验资料核查等记录。
5.还应考核室内的空气温度、相对湿度、气流速度、噪声或空气的洁净度能否达到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否符合设计和消防的规定。
参考答案:见解析
解析:
1.施工单位接到用户投诉后应迅速研究,尤其是已造成经济损失的,尽快派出责任人到事故现场会同用户认真调查分析,调查要仔细、细致,分析要实事求是,尊重事实,不能主观臆测,态度要耐心、诚恳、不生硬。
2.按《建设工程施工质量管理条例》规定,施工单位安装使用时也有失察之责,为此应协商解决,确定各自的经济责任,由施工单位负责返工更换。
业主因产品质量问题,向施工单位提出全部更换的要求,施工单位应接受用户提的要求,派出施工人员逐台进行风机盘管的柔性接管的返工更换。由于甲供设备的质量不合格,并未造成质量事件,所以经济费用应由甲方承担。3.应进行技术性回访。因为使用新型柔性接管,要了解其技术性能和使用后的效果,发现问题及时加以补救和解决,同时也便于总结经验,不断改进完善,以利推广使用。
4.防排烟系统测定和调整要进行防排烟系统测定风量、风压及疏散楼梯间等处的静压差,并调整至符合设计与消防的规定。
5.材料进场验收要求:
(1)材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;
(2)验收工作按质量验收规范和计量检测规定进行;
(3)验收内容包括品种、规格、型号、质量、数量、证件等;验收要作好记录、办理验收手续;
(4)要求复检的材料应有取样送检证明报告;
(5)不论谁供应的材料,对不符合计划要求或质量不合格的材料,应拒绝接收。
参考答案:见解析
解析:
(1)本工程项目涉及到的内外部协调管理的环节有:
1)总承包与分包之间;2)土建与安装之间;3)安装工程各专业之间;4)供电部门;5)市政部门;6)技术监督部门;7)总承包与业主之间;8)总承包与监造设备制造厂之间。因为供电部门涉及变电所用电;市政部门涉及热网接入和污水排出的接口;技术监督部门涉及电梯安装的监督检验;监造设备制造厂涉及设备的监造过程;其他都是涉及施工现场的协调管理工作。
(2)中药厂是一个以设备和工艺为主的生产企业,选择机电安装施工企业作为总承包单位也是可行的,但机电安装施工企业不一定具备房屋建筑施工资质。在策划分包时,首先必须考虑主要生产工艺系统不能分包,应自行组织施工;其次必须选择有资质的分包单位;第三要经过对分包单位的考察评价,并征得业主的同意;第四要订立合同,明确总分包关系和各自的职责。对土建分包单位应具备厂房建造的相应资质;对电梯安装单位和蒸汽管道(如属压力管道)的安装单位应具备技术监督部门核发的特种设备安装许可证。
(3)设备监造是一个新课题,我国实施设备监造制度不久。首先必须指派对夹套、衬里设备的制造有一定经验的技术人员;其次必须取得设备监造师资格;第三应编制设备监造大纲及相应的程序;第四是做好监造过程的记录。夹套、搪玻璃设备的监造要点:1)夹套的压力试验;2)钢衬里层的表面处理;3)搪玻璃层的表面质量;4)钢壳体制造按压力容器规定实施。
(4)现场检查时发现搪玻璃衬里的高压反应釜被焊接飞溅物灼伤,是施工过程中出现的质量事故。总承包单位应按照质量事故处理“四不放过"的原则,首先,组织施工人员分析事故产生的原因;对事故进行认真的调查;对责任人员和其他参与施工的人员进行严肃的批评和教育(包括对责任人的行政处分和经济处罚);制订类似事故再次发生的预防措施,并写出事故调查报告,其次,必须对搪玻璃衬里的损伤部位由制造厂进行返修,以达到质量要求(因为搪玻璃衬里的损伤会直接影响中药产品的质量),并承担全部费用。第三,所有记录必须存人工程档案,移交业主。
第1267题 工程项目施工成本计划实施的步骤中成本预测后的步骤为( )。
A.成本分析
B.成本计划
C.成本核算
D.成本控制
参考答案:B
解析:
【内容考查】成本计划实施的步骤
【选项分析】工程项目施工成本计划实施的步骤为:成本预测→成本计划→成本控制→成本核算→成本分析→成本考核。
参考答案:见解析
解析:
1.我国建设工程项目批准管理制度,按照基本建设程序政府投资项目实行政府审批制管理,企业投资项目实行政府核准制管理,对于企业投资项目不属于政府核准管理的实行备案制管理。
该大型建设项目属于国家投资,实行政府审批制管理。
2.可行性研究报告的内容还应包括投资估算、环境影响评价和风险分析与不确定性分析。
3.选择项目经理部的组织形式依据建设项目的规模、复杂程度和专业特点,同时还受到建设项目管理模式和企业管理体制的影响。
4.项目经理部常见的组织形式有直线式项目组织形式、职能式项目组织形式和矩阵式项目组织形式。该项目经理部的组织形式属于职能式项目组织形式。
5.公用管道工程包括供热系统管网、燃气管道系统工程。
参考答案:见解析
解析:
1.项目经理部矩阵式组织机构框图见图
2.矩阵式组织形式的优缺点:
(1)优点:加强了各职能部门的横向联系,具有较大的机动性和适应性,把上下左右集权与分权实行最优的结合,有利于解决复杂难题,有利于管理人员业务能力的培养。
(2)缺点:纵横向协调工作量大,处理不当会造成扯皮现象,产生矛盾。
3.根据《建设工程施工合同(示范文本)》GF--2013--0201关于承包人人员的有关规定,承包人在接到开工通知后7天内,向监理人提交承包商项目管理机构施工管理人员及施工现场人员安排的报告,包括合同管理、施工、技术、材料、质量、安全、财务等主要。
图1H420010-2
施工管理人员名单及其岗位、注册执业资格等,以及各工种技术工人的安排情况,同时提交施工管理人员与承包人之间的劳动关系证明和缴纳社会保险的有效证明。
4.建设单位在移交施工现场前向施工单位提供的施工条件有:
(1)施工用水、电力、通信线路等施工所必须的条件。
(2)施工设备和工程设备、材料及车辆等所需要的进入施工现场的交通条件。
(3)施工现场周围地下管线和邻近建筑物、构筑物、古树名木的保护。
(4)根据工程特点及施工环境所需要提供的其他设施和条件。
5.根据在合同通用条款发包人、承包人双方的责任:发包人应对提供的基础资料的真实性、完整性和准确性负责;承包商对基础资料在其经验范围内承担基本审查义务,对所存在的显而易见的问题,及时向发包人提出,并按照合同约定在发包人解决问题前停止施工,避免造成损害或导致工程质量问题,否则承担相应的法律责任。
第1270题 1.安装公司在施工阶段的成本控制有哪几部分组成?2.在施工过程中如何对人工成本进行控制?3.如何对材料费成本进行分析?4.试分析安装公司应采用哪种工艺管线施工方案?
参考答案:见解析
解析:
1.安装公司在施工阶段的成本控制组成有人工费的控制、材料费的控制、机械费的控制、管理费及其他费用的控制。
2.在施工过程中人工成本控制:严格劳动组织,合理安排生产工人进出场时间;严格劳动定额管理,实行计件工资制;强化生产工人技术素质,提高劳动生产率。
3.对材料费成本进行以下分析:量差,材料实际耗用量与预算定额用量的差异;价差,即材料实际单价与预算单价的差异,包括材料采购费用的分析。
4.工艺管线施工方案分析:
计划成本=50×2500十7000×500=3625000元;
方案甲,购买现货的实际成本=50×2500+7100×500=3675000元;
方案乙,购买期货的实际成本=50×(2500+150)+6800×500+20000+15000=3567500元;
所以在不影响工期的前提下,方案乙成本最低,比计划成本低57500元,方案甲的成最高,比计划成本高50000元。方案乙的成本比方案甲的成本低1075000元。安装公司决定采用方案乙,从经济角度是正确的。
第1271题 工程项目施工成本计划实施的步骤为( )。
A.成本预测→成本计划→成本核算→成本控制→成本分析→成本考核
B.成本预测→成本分析→成本计划→成本控制→成本核算→成本考核
C.成本预测→成本计划→成本控制→成本核算→成本分析→成本考核
D.成本预测→成本计划→成本核算→成本分析→成本控制→成本考核
参考答案:C
解析:
【内容考查】工程项目施工成本计划实施的步骤
【选项分析】工程项目施工成本计划实施的步骤为:成本预测→成本计划→成本控制→成本核算→成本分析→成本考核。
参考答案:见解析
解析:
1.对安全和环境保护产生的危害:
①油库、危险品库布置不符合安全规定,易发生火灾或爆炸;
②非标准件生产,有噪声污染和光污染,离居民区太近,会干扰居民日常生活;
③喷砂会产生噪声污染和空气污染,影响居民生活;
④浴室厕所污水直接排入河中会造成水体污染
2.(1)加强施工任务单和限额领料单的管理。
(2)将施工任务单和限额领料单的结算资料与施工预算进行核对分析。
(3)做好月度成本原始资料的搜集和整理,正确计算月度成本,分析月度预算成本与实际成本的差异。
(4)在月度成本核算的基础上实行责任成本核算。
(5)经常检查对外经济合同的履行情况,不符合要求时,应根据合同规定向对方索赔;对缺乏履约能力的单位,要采取断然措施,立即中止合同,并另找可靠的合作单位,以免影响施工,造成经济损失。
(6)定期检查各责任部门和责任者的成本控制情况。
(7)加强施工过程中信息收集,为项目签证及后期结算提供强有力依据。
3.露天非标准件制作时监理制止的原因:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,没有相关措施会对焊接质量造成影响。
措施:改变焊接方法,采取有效的防风措施。
4.第一次因炉窑砌筑前未进行单机无负荷试运行;第二次是因按经验烘炉,而不是严格按烘炉曲线(或规范)烘炉。
【名师点拨】此题考查的是安全施工和成本控制。此题虽有图,但识图比较简单,从安全和环保方面来考虑,油库、危险品库等易燃易爆要符合安全规定,噪声污染、光污染均、水污染不能影响居民的正常生活。成本控制应从人、机、料、法环几个角度进行考虑。
参考答案:见解析
解析:
1.在签订正式供货合同之前,A单位应对B厂家的生产能力和质量保证能力进行考察调研,如果B厂家的工艺流程、生产能力和质量保证能力满足要求,则应写出供方评价报告,按照质量体系的相关程序办理批准手续后将其列入合格供应商名册,再签订供货合同。
2.进场的材料应进行数量验收和质量确认,作好相应的验收记录和标识。对不合格的材料应更换、退货或让步接收(降级使用),严禁使用不合格的材料。
在进场验收时,A公司发现导线直径偏小并超过标准规定的误差,应作为不合格品处理,将不合格的导线进行退货或更换。
3.施工机具的选择应着重从设备的选型、主要性能参数和使用操作要求方面予以控制;应严格执行对新设备采购前的审批制度和库存设备使用前的验证制度。
40A公司项目部应在对工程的性能、安全、寿命、可靠性等有严重影响的关键部位或对下道工序有严重影响的关键工序设置质量控制点。
50A公司可采取的预控措施有:对实施关键技术的人员控制;对实施关键技术所用的施工机具控制;对实施关键技术所用的材料的性能的控制;对实施关键技术所采用的方法、工艺的控制;对实施关键技术所需环境的控制等。
参考答案:见解析
解析:
1.甲公司驳回乙公司申请延期3个月的理由的做法是正确的。
因为作为PC承包商,不能以自己责任范围内(材料采购是乙公司的责任)原因要求工期延期。除非甲公司同意延期,否则会面临工期延误的处罚。但甲方以有偿提供不符合设计文件的材料来作为驳回乙公司延期要求的做法是不正确的。甲公司正确的做法是要求乙公司采用分批发运材料、在施工阶段组织赶工等方法,保证项目按期完工。
2.乙公司直接使用这批钢管的做法是不对的。这批钢管是业主的库存,我们有理由推理,这批钢管的材质证明文件、产品合格证等文件是齐全的。由于这批钢管的规格、型号与设计文件不符,不能直接用于工程建设。针对这批钢管,应进行如下步骤:
报请业主及设计单位,申请材料变更——设计进行复核,若满足设计规范的要求,需由业主同意后,出具变更单——乙公司以此变更单为依据,报请监理进行材料进场检查。这些步骤中,若是设计复核过程中不能满足设计要求,或是监理对钢管的实体检查未通过,则这批钢管须标识为不合格,不得用于本项目。
3.从“三检制”的方面来说,自检(坡口,焊缝外观质量检查等)、互检(下一道工序对上一道工序质量的检查)、专检(无损探伤检查、试压等)都存在缺陷。应针对性地改进。
从质量策划、质量控制的角度,可从人机料法环方面进行分析:人员培训不到位、人员的质量意识有待加强、质量体系及岗位应完善等;质量检测工具、设备应配套;材料的接、保、检及材料代用需按程序严格执行;对操作人员的技术交底不符合要求,交底应明确技术要求、质量程序、安全注意事项等;对焊接环境、材料存储环境等要有明确的规定。
4.《建筑法》第61条、《合同法》第279条规定,建设工程竣工后,发包方应当根据施工图纸和说明书、国家颁发的施工验收规范和质量检验标准及时验收。建设工程竣工经验收合格后,方可交付使用。未经验收或者验收不合格者,不得交付使用。验收是发包、承包双方的强制义务。
5.《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第十条建设工程未经竣工验收,发包人擅自使用后,又以使用部分质量不符合约定为由主张权利的,不予支持;但是承包人应当在建设工程的合理使用寿命内对主体结构质量承担民事责任。就本案例而言,若办理了材料变更手续,则按设计的要求进行支架加同处理(这部分费用可做变更处理),其他部分如焊接质量、未开坡口等造成的修补、更换、返工费用由乙公司承担。若未办理材料变更单,则这些管线应拆卸下来,重新将合乎要求的管装好,所有费用由乙公司承担。若甲乙双方达成让步接收的协议,则费用负担可协商解决,也可按公平的原则,由仲裁或法院处理。
参考答案:见解析
解析:
1.材料检验、管道焊接和管道试验为关键工序。
2.“三检制”就是自检、互检和专检相结合的质量检查制度。
在管道焊接工序,焊工应首先进行自检,要检查坡口质量、组对质量、焊条烘干质量、焊机是否完好、焊接环境以及焊接过程中的自检等;互检就是焊工或焊接组长之间的相互检查,尤其在自己没有把握的情况下一定要互检,防止自检判断的错误或者是漏检;
专检就是专职检查员对焊口焊接质量的抽查,尤其在焊接一开始或新手焊工或在不利环境下的焊接,要多点抽查,确保焊接质量;对焊口质量的无损检测也属于专检,应及时跟上,及时发现问题及时解决。

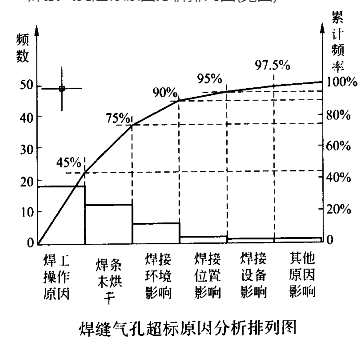

3.焊接气孔超标原因分析排列图(见下图)
4.管道焊缝气孔超标的主要原因是:焊工操作原因、焊条未烘干和焊接环境影响。前两项加起来已经达到75%,为A类,是影响气孔质量的主要因素;而第三项占了15%,虽为B类因素,但影响也不可忽视。
5.针对焊工操作问题(A类),项目部要进行培训,使焊工掌握相应的焊接技术,把经过培训还不能掌握相应技术的人员淘汰掉;
针对焊条未烘干问题(A类),要加强焊条烘干管理,建立相应的制度和管理措施,使没有经过烘干的焊条到不了焊工手中;
针对环境问题,(B类)主要是潮湿,应采取防潮、防雨措施,同时要将焊口处烘干再焊,并将焊条储存在保温桶里,不使焊条受潮;针对其他几个问题,也要采取相应措施给予改进。
第1277题 离心泵试运行时,机械密封的泄漏量不应大于( )。
A.5mL/h
B.10mL/h
C.15mL/h
D.8mL/h
参考答案:A
解析:
【内容考查】常用机电设备单体试运行及规定
【选项分析】离心泵试运行时,机械密封的泄漏量不应大于5mL/h,高压锅炉给水泵机械密封的泄漏量不应大于10mL/h。
第1278题 属于单试运行和联动试运行的中间交接的条件的是( )。
A.管道的试压完、未吹扫清洗
B.静设备强度试验、清扫完
C.施工现场工完、料净、场地清
D.电气、仪表调试合格
E.防腐、保温未完成
参考答案:BCD
解析:
【内容考查】中间交接
【选项分析】中间交接应具备的条件
(1)工程已按合同所约定的内容施工完成。
(2)工程质量初评合格。
(3)管道的试压、吹扫、清洗完。
(4)静设备强度试验、清扫完。
(5)动设备单机试车合格。
(6)电气、仪表调试合格。
(7)装置区施工临时设施已拆除,竖向工程施工完,防腐、保温基本完成。
(8)对试车有影响的设计变更和工程尾项已处理完,其它未完项目的责任已明确。
(9)施工现场工完、料净、场地清。施工过程技术资料和管理资料整理齐全,符合要求。
参考答案:见解析
解析:
1.项目部决定在出口管道系统水压试验前先进行该压缩机试运行不正确。因为单机试运行必备的条件之一,是要求“试运行范围内的工程已按设计文件的内容和有关规范的质量标准全部完成”,包括其出口管道系统水压试验合格。出口管道系统未进行水压试验,达不到要求。有一项条件不符合,就不能进行单体试运行。而无论这台压缩机的试运行是否影响其他设备试运行工序的进行。
2.背景中第(4)、(5)两条符合。第(1)、(2)、(3)条不完全具备。
第(1)条中:出口管道系统应进行水压试验,补齐水压试验的纪录。
第(2)条中:应有完整的压缩机随机技术资料。如果资料已还,还应重新向建设单位设备管理部门借出使用。
第(3)条中:试运行方案还应获得批准。还需清理试车区域、设立警示标志、配备消防用具。
3.单机试运行的目的是检验压缩机的机械性能和制作、安装质量等是否符合规范和设计要求。压缩机未进行质量评定可以进行单机试运行。因为:①分项工程质量评定不是单机试运行的必备条件;②压缩机的安装质量要通过单机试运行进行检验。压缩机作为一个分项工程,其质量评定应在单机试运行之后进行。
4.不符合。理由如下:未建立试运行组织;试运行操作人员虽然经过培训学习,但还应经过考试合格,并熟悉试运行方案和操作方法,能正确操作;虽然决定组建试运保修班组,但保修人员还未到位。
参考答案:见解析
解析:
1.不正确。中间交接是单体试运行转入联动试运行的标志点,目的是解决施工单位尚未将工程整体交工之前,建设或生产单位有权对部分工程进行试运行作业的问题。未中间交接的工程不便于生产操作人员进入装置,进行联动试运行的生产程序,在程序上是错误的。联动试运行范围内机器单体试运行全部完成并合格是联动试运行的条件,未进行单体试运行的机器(机组),没有对其制造、安装质量进行考核,可能存在的缺陷未能被发现和消除,会造成联动试运行出现问题或事故。
2.联动试运行应从以下方面进行准备:①试运行范围内的工程全部完成,进行中间交接;②编审试运行方案、生产操作规程;③建立工厂的生产管理机构、试运行组织,培训试运行人员,通过生产安全考试;④试运行物资准备;⑤加注润滑油(脂),装设过滤网(器);⑥完善安全、消防设施。
3.按照联动试运行的规定,试运行人员必须经培训、考试合格,按建制上岗,无关人员不得进入联动试运行划定区域。试运行操作工人临时找的B公司的从事现场保卫的工人,属于与试运行无关的人员,达不到上述试运行人员的条件和规定。正确的做法是,2台泵运行出现问题时,操作人员应及时向试运行组织报告,由组织安排有资格的保障人员进行处理。
4.合金钢管道焊道泄漏的施工质量责任由施工单位承担。中间交接不解除施工单位对工程质量、交工验收应负的责任,且质量责任是终身制。因此该质量问题应由施工单位负责并在限期内整改。
5.确是受介质(原料)限制而不能进行单机试运行的压缩机,不能参加联动试运行,因为联动试运行与单体试运行均是采用空气或水作为介质,解决不了介质(原料)的问题,应留待负荷试运行阶段用规定介质(原料)进行试运行。在联动试运行时采取的正确措施是:用盲板将压缩机与联动试运行系统隔离并切断压缩机动力源。若隔离压缩机隔断了试运行系统,可在压缩机旁安装临时旁通管路予以连接。
