“微信扫一扫”进入考试题库练习及模拟考试
第321题 时标网络计划宜按各项工作的( )编制。
A.最早开始时间
B.最早完成时间
C.最迟开始时间
D.最迟完成时间
参考答案:A
解析:
【内容考查】本题考查的是时标网络计划的绘制方法。
【选项分析】时标网络计划宜按各项工作的最早开始时间编制。为此,在编制时标网络计划时应使每一个节点和每一项工作(包括虚工作)尽量向左靠,直至不出现从右向左的逆向箭线为止。

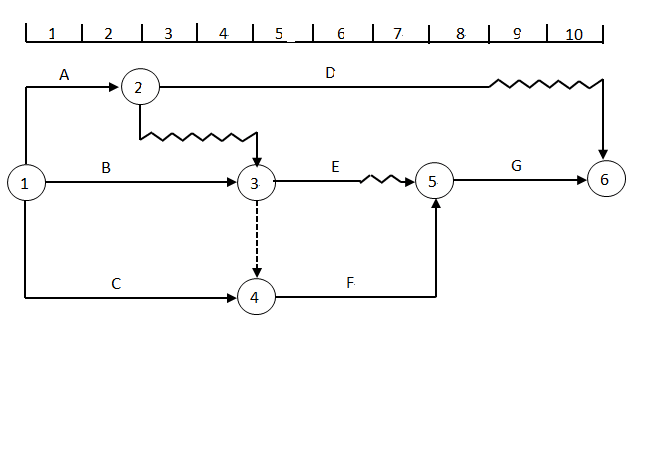

第322题 某工程双代号时标网络计划如下图所示,由此可以判断出( )。
A.工作B为关键工作
B.工作C的总时差为2
C.工作E的总时差为0
D.工作G的自由时差为0
E.工作K的总时差与自由时差相等
参考答案:BDE
解析:
【内容考查】本题考查的是时标网络计划中时间参数的判定。
【选项分析】题中关键线路为A→D→H,工作B为非关键工作。工作C的总时差=2,工作E的总时差=1,工作G的自由时差=0,工作K的自由时差=2,工作K的总时差=2。
第323题 关于网络图关键路线正确的说法是( )。
A.双代号网络图中持续时间最长的线路是关键线路
B.双代号网络图中由关键节点连接而成的线路是关键线路
C.双代号时标网络图中自始至终没有虚箭线的线路是关键线路
D.单代号网络图中自始至终LAG=0的线路是关键线路
E.单代号网络图中总时差最小的工作组成的线路是关键线路
参考答案:AD
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】双代号网络图中由关键节点连接而成的工作并不一定是关键工作,双代号时标网络图中自始至终没有波浪线的线路是关键线路。
第324题 在工程网络计划中,下列关于按节点法确定关键线路和关键工作的说法中,正确的有( )。
A.关键线路上的节点为关键节点
B.关键工作两端的节点必为关键节点
C.两端为关键节点的工作必为关键工作
D.关键节点的最迟时间与最早时间的差值最小
E.由关键节点组成的线路不一定是关键线路
参考答案:ABDE
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。关键节点的最迟时间与最早时间的差值最小。特别是,当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路。
第325题 在工程网络计划中,关键工作是指( )的工作。
A.自由时差最小
B.总时差最小
C.时间间隔为零
D.最迟完成时间与最早完成时间的差值最小
E.开始节点和完成节点均为关键节点
参考答案:BD
解析:
工程网络计划中,关键工作是总时差最小的工作;总时差等于最迟完成时间与最早完成时间的差。
第326题 工程网络计划中,对关键线路描述正确的是( )。
A.双代号网络计划中由关键节点组成
B.单代号网络计划中时间间隔均为零
C.双代号网络计划中无虚箭线
D.单代号网络计划中由关键工作组成
E.双代号时标网络计划中无波形线
参考答案:BE
解析:
由关键节点组成的线路不一定是关键线路。
双代号网络计划中无虚箭线只能说明没有虚工作,关键线路上可以有虚工作。
单代号网络计划,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
第327题 下列关于关键工作的说明中,正确的有( )。
A.总时差为0的工作是关键工作
B.双代号网络图中,两端节点为关键节点的工作是关键工作
C.持续时间最长的工作是关键工作
D.总时差最小
E.关键线路上的工作称为关键工作
参考答案:DE
解析:
在关键线路法(C.PM)中,线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,关键线路上的工作称为关键工作。同时总时差最小的工作为关键工作,关键工作的实际进度提前或拖后,均会对总工期产生影响。
第328题 工程网络计划中,对关键线路描述正确的是( )。
A.双代号网络计划中由关键节点组成
B.单代号网络计划中时间间隔均为零
C.双代号时标网络计划中无虚工作
D.单代号网络计划中由关键工作组成
参考答案:B
解析:
【内容考查】本题考查的是网络计划时间参数的计算。
【选项分析】由关键节点组成的线路不一定是关键线路。
单代号网络计划,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
双代号时标网络计划中,凡自始至终不出现波形线的线路即为关键线路。
第329题 工程网络计划费用优化的目的是为了寻求( )。
A.按要求工期寻求最低成本的计划安排的过程
B.工期固定条件下的工程费用的均衡安排
C.工程总成本固定条件下的最短工期安排
D.工程总成本最低时的工期安排
E.工期最短条件下的最低工程总成本安排
参考答案:AD
解析:
费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
第330题 在建设工程方案一定的前提下,工程费用会因工期的不同而不同,随着工期的缩短,工期费用的变化趋势是( )。
A.直接费增加,间接费减少
B.直接费和间接费均增加
C.直接费减少,间接费增加
D.直接费和间接费均减少
参考答案:A
解析:
如果施工方案一定,工期不同,直接费也不同。直接费会随着工期的缩短而增加。间接费包括企业经营管理的全部费用,它一般会随着工期的缩短而减少。
第331题 工程网络计划费用优化中,基本思路是应找出( )的关键工作作为压缩持续时间的对象。
A.直接费用率最小
B.持续时间最长
C.直接费用率最大
D.资源强度最大
参考答案:A
解析:
在压缩关键工作的持续时间以达到缩短工期的目的时,应将直接费用率最小的关键工作作为压缩对象。当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的直接费用率之和(组合直接费用率)最小者作为压缩对象。
第332题 对某项目进行工作进度检查,发现工作甲落后于进度计划,此时工作甲尚需5周才能完成,而到计划最迟完成时尚余4周时间,工作甲原有总时差为1周,则工作甲( )。
A.进度拖后1周,影响工期1周
B.进度拖后1周,但不影响工期
C.进度拖后2周,影响工期1周
D.进度拖后2周,但不影响工期
参考答案:C
解析:
【内容考查】本题考查的是实际进度与计划进度的比较方法。
【选项分析】甲工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度拖后,拖后的时间为二者之差(2周),此时工作实际进度偏差将影响总工期1周(即尚有总时差-1周)。
第333题 某工程时标网络图如下图所示。计划执行到第5周检查实际进度,发现D工作需要3周完成,E工作需要1周完成,F工作刚刚开始。由此可以判断出( )。
A.A、B、C工作均已完成
B.D工程按计划进行
C.E工作提前1周
D.F工作进度不影响总工期
E.总工期需延长1周
参考答案:ABE
解析:
【内容考查】本题考查的是时标网络计划中时间参数的判定。
【选项分析】由于到第5周检查时DEF三项工作已经开始,说明ABC三项工作已经完成;
D工作持续时间是6周,在第5周检查完成3周工作,说明D工程按计划进行;
E工作持续时间是2周,E工作需要1周完成,说明工程按计划进行;
F工作刚刚开始,说明延误1周,并且F工作在关键线路上,影响总工期;
由于第5周检查时,F工作刚刚开始,说明延误1周,并且F工作在关键线路上,总工期需延长1周。

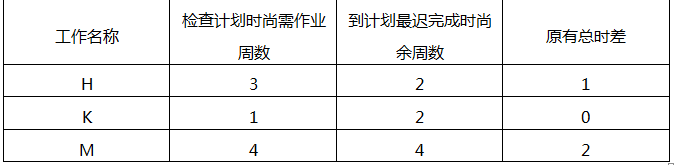

第334题 某工程网络计划执行到第8周末检查进度情况见下表( )。
A.工作H影响总工期1周
B.工作K提前1周
C.工作K尚有总时差为零
D.工作M按计划进行
E.工作H尚有总时差1周
参考答案:AB
解析:
【内容考查】本题考查的是实际进度与计划进度的比较方法。
【选项分析】计算工作尚有总时差,其值等于工作从检查日期到原计划最迟完成时间尚余时间与该工作尚需作业时间之差。工作K的尚有总时差2-1=1周,提前1周。工作M的尚有总时差4-4=0周,原有总时差有2周,所以M工作拖后2周,但是不影响总工期。工作H的尚有总时差2-3=-1周。影响总工期1周。
第335题 根据《标准勘察招标文件(2017年版)》规定,勘察合同条款由( )组成。
A.通用合同条款和专用合同条款
B.协议书、通用合同条款和专用合同条款
C.合同协议书、履约保证金
D.协议书、通用合同条款、专用合同条款和履约保证金
参考答案:A
解析:
【内容考查】本题考查的是工程勘察设计合同履行。
【选项分析】根据国家发改委等九部委联合发布的《标准勘察招标文件(2017年版)》中的合同条款及格式,勘察合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约保证金格式。
第336题 根据《标准施工招标文件》(2007年版)规定,下列施工合同文件解释效力最高的文件是指( )。
A.合同协议书
B.中标通知书
C.技术标准和要求
D.专用合同条款
参考答案:A
解析:
【内容考查】本题考查的是工程施工合同订立。
【选项分析】组成合同的各项文件应互相解释、互为说明。除专用合同条款另有约定外,解释合同文件的优先顺序如下:①合同协议书;②中标通知书;③投标函及投标函附录;④专用合同条款;⑤通用合同条款;⑥技术标准和要求;⑦图纸;⑧已标价工程量清单;⑨其他合同文件。
第337题 根据《标准施工招标文件》(2007年版)规定,施工合同条款由( )组成。
A.合同协议书、履约担保和预付款担保
B.合同协议书、通用合同条款和专用合同条款
C.通用合同条款和专用合同条款
D.合同协议书、通用合同条款、专用合同条款和履约担保
参考答案:C
解析:
【内容考查】本题考查的是工程施工合同订立。
【选项分析】《标准施工招标文件》(2007年版)规定,施工合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约担保和预付款担保的文件格式。
第338题 根据《标准材料采购招标文件(2017年版)》规定,下列材料采购合同文件解释效力最高的是指( )。
A.中标材料质量标准的详细描述
B.专用合同条款
C.分项报价表
D.商务和技术偏差表
参考答案:D
解析:
【内容考查】本题考查的是材料设备采购合同订立。
【选项分析】合同文件解释顺序。合同协议书与下列文件一起构成合同文件:①中标通知书;②投标函;③商务和技术偏差表;④专用合同条款;⑤通用合同条款;⑥供货要求;⑦分项报价表;⑧中标材料质量标准的详细描述;⑨相关服务计划;⑩其他合同文件。上述合同文件互相补充和解释。如果合同文件之间存在矛盾或不一致之处,以上述文件的排列顺序在先者为准。
第339题 根据《标准材料采购招标文件(2017年版)》规定,卖方未能按时交付合同材料的,应向买方支付迟延交货违约金。迟延交付违约金的最高限额为合同价格的( )。
A.5%
B.0.08%
C.10%
D.2%
参考答案:C
解析:
【内容考查】本题考查的是材料设备采购合同履行。
【选项分析】迟延交付违约金的最高限额为合同价格的 10%。
第340题 根据《标准设备采购招标文件(2017年版)》规定,卖方未能按时交付合同设备的,应向买方支付迟延交付违约金。从迟交的第一周到第四周,每周迟延交付违约金为迟交合同设备价格的( )。
A.1%
B.0.5%
C.1.5%
D.10%
参考答案:B
解析:
【内容考查】本题考查的是材料设备采购合同履行。
【选项分析】卖方未能按时交付合同设备(包括仅迟延交付技术资料但足以导致合同设备安装、调试、考核、验收工作推迟的)的,应向买方支付迟延交付违约金。除专用合同条款另有约定外,迟延交付违约金的计算方法如下:
①从迟交的第一周到第四周,每周迟延交付违约金为迟交合同设备价格的0.5%;
②从迟交的第五周到第八周,每周迟延交付违约金为迟交合同设备价格的1%;
③从迟交第九周起,每周迟延交付违约金为迟交合同设备价格的1.5%。
在计算迟延交付违约金时,迟交不足一周的按一周计算。迟延交付违约金的总额不得超过合同价格的10%。
