第301题 固定节拍流水施工的特点有( )。
A.各施工段上的流水节拍均相等
B.相邻施工过程的流水步距均相等
C.专业工作队数等于施工过程数
D.施工段之间可能有空闲时间
E.有的专业工作队不能连续作业
参考答案:ABC
解析:
固定节拍流水施工是一种最理想的流水施工方式,其特点如下:
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
第302题 建设工程组织加快的成倍节拍流水施工的特点有( )。
A.相邻施工过程的流水步距均相等
B.同一施工过程的各施工段上的流水节拍成倍数关系
C.专业工作队数等于施工过程数
D.各专业工作队在施工段上能够连续作业
E.专业工作队数大于施工过程数
参考答案:ADE
解析:
成倍节拍流水施工的特点如下:
1)同一施工过程在其各个施工段上的流水节拍均相等;
不同施工过程的流水节拍不等,但其值为倍数关系;
2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约(K);
3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
第303题 某工程划分为4个施工过程,4个施工段组织加快的成倍节拍流水施工,流水节拍分别为2天、6天和4天,8天,则需要派出( )个专业工作队。
A.10
B.6
C.8
D.5
参考答案:A
解析:
本题考查的是有节奏流水施工。有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工。K=2,施工队数=2/2+6/2+4/2+8/2=10个。
第304题 工程项目组织非节奏流水施工的特点是( )。
A.相邻施工过程的流水步距相等
B.各施工段上的流水节拍相等
C.施工段之间没有空闲时间
D.专业工作队数等于施工过程数
参考答案:D
解析:
本题考查的是流水施工的基本组织方式。非节奏流水施工特点:各施工过程在各施工段的流水节拍不全相等,相邻施工过程的流水步距不尽相等。专业工作队数等于施工过程数,各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
第305题 某分部工程划分为2个施工过程、3个施工段组织流水施工,流水节拍分别为3、4、2天和3、5、4天,则流水工期为( )天。
A.20
B.13
C.16
D.15
参考答案:C
解析:
在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。
施工过程Ⅰ与Ⅱ之间的流水步距K(1,2)=mA.x[]3,4,1,-12]=4(天)。
所以工期为:4+3+5+4=16天。
第306题 根据《工程网络计划技术规程》(JGJ/T121——99),在双代号网络计划中是( )。
A.以每一个节点表示一项工作,节点宜用圆圈或矩形表示
B.以波形线表示工作,以实箭线表示虚工作
C.以实箭线表示工作,以虚箭线表示工作的自由时差
D.以实箭线表示工作,节点表示工作的开始或结束以及工作之间的连接状态
参考答案:D
解析:
【内容考查】本题考查的是基本概念。
【选项分析】网络图有双代号网络图和单代号网络图两种。双代号网络图又称箭线式网络图,它是以箭线及其两端节点的编号表示工作,同时,节点表示工作的开始或结束以及工作之间的连接状态。单代号网络图又称节点式网络图,它是以节点及其编号表示工作,箭线表示工作之间的逻辑关系。
第307题 按照双代号网络图的绘制规则,可以允许出现的情形是( )。
A.循环回路
B.出现双向箭头的连线
C.没有箭头节点或箭尾节点的箭线
D.特殊情况下允许使用母线法绘图
参考答案:D
解析:
【内容考查】本题考查的是网络图的绘制规则和方法。
【选项分析】
双代号网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循环回路。如果出现循环回路,则造成逻辑关系混乱,使工作无法按顺序进行;双代号网络图中严禁出现双向箭头或无箭头的连线;双代号网络图中严禁出现没有箭头节点或箭尾节点的箭线。

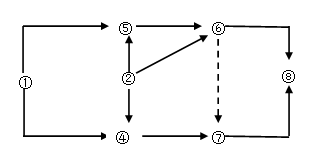

第308题 某工作双代号网络计划如下图所示,存在的绘图错误有( )。
A.多个起点节点
B.多个终点节点
C.存在循环回路
D.节点编号有误
E.有多余虚工作
参考答案:ADE
解析:
【内容考查】本题考查的是网络图的绘制规则和方法。
【选项分析】节点1、 2均只有向外箭线,所以节点1、2都是起点。网络图中只有一个起点和一个终点节点。
网络图中的节点都必须有编号,其编号严禁重复,并应使每一条箭线上箭尾节点编号小于箭头节点编号,而图中是节点7指向6。
工作③-⑤属于多余虚工作。
第309题 关于网络图绘制规则正确的说法是( )。
A.网络图应避免出现循环回路,如出现应具体说明
B.单代号网络图严禁箭线交叉,否则容易引起混乱
C.双代号时标网络图的波纹线代表工作之间的时间间隔
D.双代号时标网络图中的波形线需注明自由时差
E.单代号网络图中不允许有多个终点节点
参考答案:CE
解析:
【内容考查】本题考查的是网络图的绘制规则和方法。
【选项分析】单代号网络图中不允许有多个终点节点。
选项A错误,网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循环回路。如果出现循环回路,会造成逻辑关系混乱,使工作无法按顺序进行。
选项B错误,应尽量避免网络图中工作箭线的交叉。当交叉不可避免时,可以采用过桥法或指向法处理;
选项C正确,双代号时标网络图的波纹线代表工作之间的时间间隔;
选项D错误,双代号时标网络图中的波形线不需要注明自由时差;
选项E正确,单代号网络图中不允许有多个终点节点。
第310题 下列选项中,属于绘制双代号网络图时应遵循的基本规则有( )。
A.严禁网络图中工作箭线的交叉
B.网络图中可出现没有箭头节点的箭线
C.网络图中严禁出现循环回路
D.网络图必须按照已定的逻辑关系绘制
E.网络图中严禁出现双向箭头和无箭头的连线
参考答案:CDE
解析:
【内容考查】本题考查的是网络图的绘制规则和方法。
【选项分析】在绘制双代号网络图时,一般应遵循以下基本规则:
(1)网络图必须按照已定的逻辑关系绘制;
(2)网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循环回路;
(3)网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线;
(4)网络图中严禁出现双向箭头和无箭头的连线;
(5)网络图中严禁出现没有箭尾节点的箭线和没有箭头节点的箭线;
(6)严禁在箭线上引入或引出箭线;
(7)应尽量避免网络图中工作箭线的交叉;
(8)网络图中应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络计划除外)。
第311题 某工程双代号网络图如下图所示,存在的绘图错误是( )。
A.多个起点节点
B.多个终点节点
C.节点编号有误
D.存在循环回路
参考答案:A
解析:
【内容考查】本题考查的是网络图的绘制规则和方法。
【选项分析】
选项A正确,节点①和节点②都为起点节点。网络图中应只有一个起点节点和一个终点节点。
A.11天
B.14天
C.19天
D.17天
参考答案:B
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】己知D,E工作最迟完成时间分别为25天、26天,A、B、C、D、E五项工作持续时间分别为3天、2天、4天,3天、5天,则D、E工作的最迟开始时间分别为22天、21天,所以C工作的最迟完成时间为21天,则C工作的最迟开始时间为17天,计算得A、B最迟完成时间均为17天,所以A工作的最迟开始时间14天。
第313题 下列关于时差的论述,正确的是( )。
A.关键工作的总时差为0
B.自由时差可以大于总时差
C.关键工作的总时差最小
D.自由时差和总时差只是表述不同,实质相同
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】关键工作的总时差最小。自由时差和总时差实质是不同的。工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。只有当计算工期=计划工期时,关键工作的总时差为0。
第314题 某双代号网络计划如下图所示,其关键线路有( )条。
A.1
B.2
C.3
D.4
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。

【选项分析】线路ADJ总工期为11;线路ADHK总工期为15;线路AEIK总工期为15;线路AGIK总工期为15;线路AGL总工期为12;线路BEIK总工期为14;线路BGIK总工期为14;线路BGL总工期为11;线路CGIK总工期为13;线路CGL总工期为10,关键线路为AEIK,AGIK,ADHK,3条。

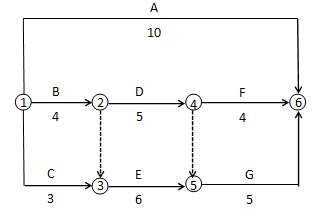

第315题 某工程双代号网络计划如下图所示,其中关键线路有( )条。
A.4
B.3
C.2
D.1
参考答案:B
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】总持续时间最长的线路称为关键线路。线路1-4-6-8、1-2-7-8、1-2-3-5-6-8的总持续时间均为20天且时间最长,因此均为关键线路。
第316题 某工程网络计划中,工作M有两项紧后工作,最早开始时间分别为12和13。工作M的最早开始时间为8,持续时间为3,则工作M的自由时差为( )。
A.1
B.2
C.3
D.4
参考答案:A
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】对于有紧后工作的工作,其自由时差等于紧后工作的最早开始时间减去本工作的最早完成时间所得之差的最小值,
即EFM=8+3=11, FFM= min{12-11,13-11}=1。
第317题 某工程双代号网络计划如下图所示。当计划工期等于计算工期时,工作D的自由时差和总时差分别是( )。
A.2和2
B.1和2
C.0和2
D.0和1
参考答案:D
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算方法。
【选项分析】D工作的紧后工作为F和G,F工作的最早开始时间是9,G工作的最早开始时间是10,D最早完成时间是9,所以自由时差是0;
由于F和G的最迟开始时间分别是11和10,所以D的最迟完成时间是10,计算得到D的总时差是1。
第318题 下列关于网络计划的说法,正确的是( )。
A.相邻两项工作之间的时间间隔是指本工作的最早开始时间与其紧后工作最早完成的差值
B.在双代号网络图中,在关键线路上没有虚工作
C.在单代号网络图中,将关键工作相连构成的线路是关键线路
D.在单代号网络图中,总时差最小的工作为关键工作
参考答案:D
解析:
【内容考查】本题考查的是单代号网络计划时间参数的计算方法。
【选项分析】在单代号网络图中,将关键工作相连构成的线路,并保证相邻两项工作之间的时间间隔为零而构成的线路就是关键线路。
第319题 单代号网络计划中,关键线路是指( )的线路。
A.由关键工作组成
B.相邻两项工作之间时距均为零
C.由关键节点组成
D.相邻两项工作之间时间间隔均为零
参考答案:D
解析:
【内容考查】本题考查的是单代号网络计划时间参数的计算方法。
【选项分析】单代号网络计划中,利用关键工作确定关键线路。如前所述,总时差最小的工作为关键工作。将这些关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路。
利用相邻两项工作之间的时间间隔确定关键线路。从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
第320题 单代号网络计划中,关键线路是指( )的线路。
A.由关键工作组成
B.相邻两项工作之间时间间隔均为零
C.由关键节点组成
D.相邻两项工作之间间歇时间均相等
参考答案:B
解析:
【内容考查】本题考查的是单代号网络计划时间参数的计算方法。
【选项分析】单代号网络计划中,由关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路。
利用相邻两项工作之间的时间间隔确定关键线路。从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
