“微信扫一扫”进入考试题库练习及模拟考试
第781题 某工程施工至某月底,经偏差分析得到费用偏差(CV)>0,进度偏差(SV)<0,则表明( )。
A.工程费用超支
B.工程进度提前
C.已完工程计划费用<已完工程实际费用
D.拟完工程计划费用>已完工程计划费用>已完工程实际费用
参考答案:D
解析:
【内容考查】本题考查的是费用偏差及其表示方法。
【选项分析】CV=已完工程计划费用一已完工程实际费用>0,已完工程计划费用>已完工程实际费用,证明工程费用节约;
SV=已完工程计划费用一拟完工程计划费用<0,已完工程计划费用<拟完工程计划费用,说明工程进度拖后;
拟完工程计划费用>已完工程计划费用>已完工程实际费用。
第782题 在施工合同履行过程中,下列引起费用偏差产生的原因中,属于施工原因的是( )。
A.质量事故
B.设计标准变更
C.建设手续不健全
D.设备涨价
参考答案:A
解析:
【内容考查】本题考查的是常用偏差分析方法。
【选项分析】施工组织设计不合理、质量事故、进度安排不当、施工技术措施不当、与外单位关系协调不当等。
设计标准变更属于设计变更;建设手续不健全属于建设单位原因;设备涨价属于客观原因。
第783题 在工程费用监控过程中,明确费用控制人员的任务和职责分工,改善费用控制工作流程等措施,属于费用偏差纠正的( )。
A.合同措施
B.技术措施
C.经济措施
D.组织措施
参考答案:D
解析:
【内容考查】本题考查的是偏差产生的原因及控制措施。
【选项分析】组织措施。是指从费用控制的组织管理方面采取的措施,包括:落实费用控制的组织机构和人员,明确各级费用控制人员的任务、职责分工,改善费用控制工作流程等。组织措施费用控制其他措施的前提和保障。
【名师点拨】组织措施是与“人”有关的,经济措施与“钱”有关。
第784题 单位工程竣工结算由( )编制,( )审查。
A.施工单位、建设单位
B.监理单位、建设单位
C.施工单位、监理单位
D.建设单位、政府主管部门
参考答案:A
解析:
【内容考查】本题考查的是工程竣工结算的审查。
【选项分析】单位工程竣工结算由施工承包单位编制,建设单位审查。
第785题 根据《建设工程价款结算暂行办法》,对于施工承包单位递交的金额为6000万元的工程竣工结算报告,建设单位的审查时限是( )天。
A.30
B.45
C.60
D.90
参考答案:C
解析:
【内容考查】本题考查的是工程竣工结算的审查。
【选项分析】根据财政部、建设部关于印发《建设工程价款结算暂行办法》的通知(财建[2004]369号),单项工程竣工后,施工承包单位应按规定程序向建设单位递交竣工结算报告及完整的结算资料,建设单位应按下表规定的时限进行核对、审查,并提出审查意见。

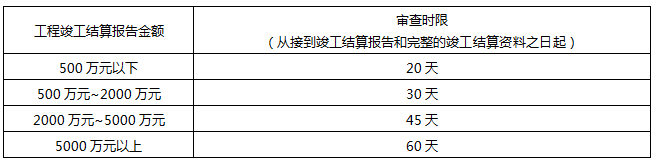

工程竣工结算审查时限
第786题 施工承包单位内部审查工程竣工结算的主要内容有( )。
A.工程结算资料的完备性
B.工程结算的准确性
C.取费标准执行的严格性
D.工程结算资料递交程序的合法性
E.取费依据的时效性
参考答案:BCE
解析:
【内容考查】本题考查的是工程竣工结算的审查。
【选项分析】施工承包单位内部审查
1)审查结算的项目范围、内容与合同约定的项目范围、内容的一致性;
2)审查工程量计算的准确性、工程量计算规则与计价规范或定额的一致性;
3)审查执行合同约定或现行的计价原则、方法的严格性。对于工程量清单或定额缺项以及采用新材料、新工艺的,应根据施工过程中的合理消耗和市场价格审核结算单价;
4)审查变更签证凭据的真实性、合法性、有效性,核准变更工程费用;
5)审查索赔是否依据合同约定的索赔处理原则、程序和计算方法以及索赔费用的真实性、合法性、准确性;
6)审查取费标准执行的严格性,并审查取费依据的时效性、相符性。
第787题 关于工程竣工结算的说法,正确的有( )。
A.工程竣工结算分为单位工程竣工结算和单项工程竣工结算
B.工程竣工结算均由总承包单位编制
C.建设单位审查工程竣工结算的递交程序和资料的完整性
D.施工承包单位要审查工程竣工结算的项目内容与合同约定内容的一致性
E.建设单位要审查实际施工工期对工程造价的影响程度
参考答案:CDE
解析:
【内容考查】本题考查的是工程竣工结算的审查。
【选项分析】
工程竣工结算分为单位工程竣工结算、单项工程竣工结算和工程项目竣工总结算;
单位工程竣工结算由施工承包单位编制,建设单位审查;实行总承包的工程,由具体承包单位编制单位工程竣工结算,在总承包单位审查的基础上,由建设单位审查。单项工程竣工结算、工程项目竣工总结算由总承包单位编制,建设单位可直接进行审查,也可委托具有相应资质的工程造价咨询机构进行审查。政府投资项目,由同级财政部门进行审查。
第788题 工程价款结算是指发承包双方依据合同约定,进行工程预付款、工程进度款、工程竣工价款结算的活动,主要包括( )。
A.竣工结算
B.单项工程竣工结算
C.专业分包结算
D.合同中止结算
E.分阶段结算
参考答案:ACDE
解析:
【内容考查】本题考查的是工程价款结算的主要方式和内容。
【选项分析】工程价款结算主要包括竣工结算、分阶段结算、专业分包结算和合同中止结算。
第789题 如果实际工程量与预计工程量可能有较大出入时,应优先选择( )。
A.总价合同
B.单价合同
C.百分比酬金合同
D.固定酬金合同
参考答案:B
解析:
【内容考查】本题考查的是合同类型的选择。
【选项分析】工程项目的设计深度是选择合同类型的重要因素。如果已完成工程项目的施工图设计,施工图纸和工程量清单详细而明确,则可选择总价合同;如果实际工程量与预计工程量可能有较大出入时,应优先选择单价合同;如果只完成工程项目的初步设计,工程量清单不够明确时,则可选择单价合同或成本加酬金合同。
第790题 下列工程项目中,不宜采用固定总价合同得有( )。
A.建设规模大且技术复杂的工程项目
B.施工图纸和工程量清单详细而明确的项目
C.施工中有较大部分采用新技术,且施工单位缺乏经验的项目
D.施工工期紧的紧急工程项目
E.承包风险不大,各项费用易于准确估算的项目
参考答案:ACD
解析:
【内容考查】本题考查的是合同类型的选择。
【选项分析】建设规模大且技术复杂的工程项目,承包风险较大,各项费用不易准确估算,因而不宜采用固定总价合同。如果已完成工程项目的施工图设计,施工图纸和工程量清单详细而明确,则可选择总价合同。施工中有较大部分采用新技术,且施工单位缺乏经验的项目不宜采用总价合同。施工工期紧的紧急工程项目应选择成本加酬金合同较为合适。
