第721题 编制施工进度计划中,不需要确定的是()。


A.各项工作持续时间

B.各项工作施工顺序

C.各项工作搭接关系

D.各项工作人工费用


参考答案:D


第722题 赢得值参数比较中,施工进度提前、费用节支的方法是()。


A.CV>0,SV>0

B.CV<0,SV<0

C.CV>0,SV<0

D.CV>0,SV>0


参考答案:AD


第723题 机电工程施工进度计划调整的内容包括()。


A.合同工期

B.施工内容

C.起止时间

D.工作关系

E.资源供应


参考答案:BCDE


第724题 编制机电工程施工进度计划(网络图)时的注意要点有()。


A.确定工程项目的施工顺序

B.确定各项工作的持续时间

C.确定工程项目的清单造价

D.确定各项工作的开竣工时间

E.确定各项工作的搭接关系


参考答案:ABDE


第725题 下列措施中,属于施工进度控制中合同措施的有()。


A.制定专用条款

B.控制工程变更

C.加强索赔管理

D.编制资金计划

E.工程进度款支付


参考答案:ABC


第726题 一、背景

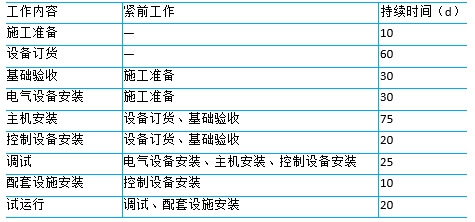

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60d。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表9-1。

表9-1制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间表

在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50d。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10d。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

二、问题

1.绘出制药厂生产设备工程施工进度计划(双代号网络图)。总工期需多少天?

2.写出设备基础混凝土强度的验收要求。设备基础强度应如何复测?

3.基础验收工作增加到50d会不会影响总工期?说明理由。

4.主机设备及控制设备晚到10d是否影响总工期?说明理由。

5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?



参考答案:↓


解析:

三、分析与参考答案

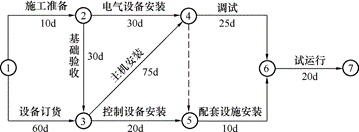

1.安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)如图9-1所示。

图9-1制药厂生产设备工程施工进度计划(双代号网络图)

总工期为180d。

2.设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。

设备基础强度复测:请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。

3.基础验收工作增加到50d,比计划时间多了20d,不会影响总工期,因为基础验收在非关键线路上,有20d时差。

4.主机设备晚到10d,要影响总工期,因为该工作在关键线路上。控制设备晚到10d,不会影响总工期,因为该工作在非关键线路上,有55d时差。

5.安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10d。


第727题 一、背景

A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的三联供机组、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。

A安装公司项目部进场后,编制了施工进度计划(表9-2)、预算费用计划及质量预控方案。对业主采购的三联供机组、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书的要求。

项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出了警告,要求加快进度。

在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。

在分布式能源中心项目试运行验收中,有一台三联供机组运行噪声较大,根据有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。

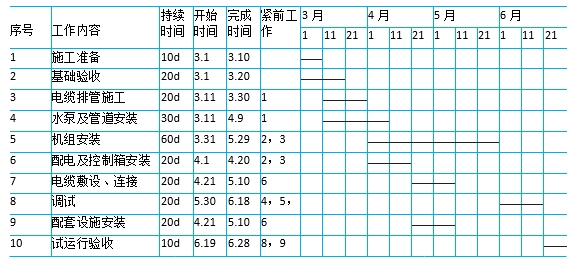

表9-2施工进度计划

二、问题

1.项目部在验收水泵时,应认真核对哪些技术参数?

2.三联供机组在吊装就位后,试运行前有哪些安装工序?

3.计算电缆排管施工的费用绩效指数CPI和进度绩效指数SPI。是否会影响总施工进度?

4.在热水管道施工中,项目部应如何变更设计图纸?水泵及管道安装施工进度偏差了多少天?是否大于总时差?

5.在试运行验收中,项目部可提供哪些施工文件来证明不是安装质量问题?



参考答案:↓


解析:

三、分析与参考答案

1.项目部在验收水泵时,应认真核对水泵的型号、流量、扬程、配用的电机功率,以免错用后达不到设计要求。

2.在三联供机组吊装就位后,试运行前的安装工序有:设备安装精度调整、设备安装精度检测、设备固定与基础二次灌浆。

3.已完工程预算费用BCWP=1000×120=120000元

计划工程预算费用BCWS=100×12×120=144000元

费用绩效指数CPI=BCWP/ACWP=120000/160000=0.75

进度绩效指数SPI=BCWP/BCWS=120000/144000=0.83

CPI和SPI都小于1,电缆排管施工进度已落后,在关键线路上,会影响总的施工进度。

4.在热水管道施工中,项目部应填写设计变更申请单,交建设单位和监理单位审核后送原设计单位进行设计变更。水泵和管道安装施工进度偏差了20d,总时差有50d,进度偏差小于总时差。

5.在试运行验收中,项目部可提供的施工文件有工程合同、设计文件、三联供机组安装技术说明书、施工记录等。


第728题 一、背景

A公司承包某商务中心空调设备的智能监控系统安装工程。主要监控设备有现场控制器DDC、电动调节阀、电动风阀驱动器和温度传感器(水管型、风管型)等。商务中心空调工程由B公司承包。合同约定:全部监控设备由A公司采购,但其中电动调节阀和电动风阀驱动器由B安装公司安装,空调系统的调试由两家公司共同负责。

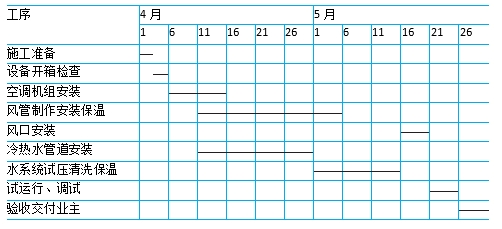

A公司进场后,依据B公司提供的空调工程施工方案、变风量空调机组监控设计方案(图9-2)和空调工程施工进度计划(表9-3)等资料,编制了空调监控系统的施工方案、监控系统施工进度计划和监控设备材料采购计划。因施工场地狭小,为减少仓储保管,A公司在制定的监控设备材料采购计划时,采用集中采购与分批到货的方案,设备采购计划涵盖空调工程施工全过程,设备材料采购与施工进度合理搭接。

A公司在监控工程实施过程中,积极与B公司协调,及时调整偏差,使监控工程的施工符合空调工程的施工进度计划,A公司和B公司共同实施对通风与空调系统的联动试运行调试,使空调监控工程按合同要求完工。

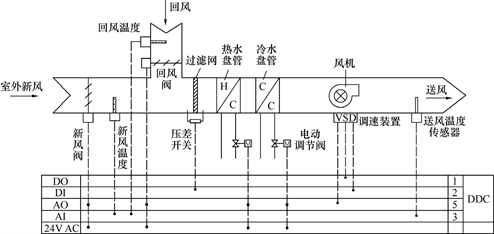

图9-2变风量空调机组监控设计方案示意图

表9-3空调工程施工进度计划

二、问题

1.A公司在编制监控设备采购计划时应注意哪些市场现状?

2.A公司制定的空调监控系统施工进度计划在实施过程中会受到哪些因素的制约?

3.电动调节阀最迟到货时间是哪天?安装前主要检验内容有哪几项?

4.写出铂温度传感器(风管型传感器)的安装起止时间及连接到现场控制器的接线电阻要求。

5.通风与空调系统联动试运行及调试由哪个公司为主组织实施,变风量空调机组调试时主要检测哪些内容?



参考答案:↓


解析:

三、分析与参考答案

1.A公司在编制监控设备采购计划时,应注意监控设备供货商的供货能力和生产周期,确定供货的最佳时机。考虑监控设备的运距、运输方法和时间,使设备的到货与施工进度安排有恰当的时间提前量,以减少仓储保管。

2.A公司制定的空调监控系统施工进度计划在实施过程中会受到的制约因素有:

空调工程施工进度计划的变化,空调工程施工现场的实体现状,空调设备、监控设备的安装工艺规律,设备材料进场时机,施工机具和作业人员配备等。

3.在空调工程施工进度计划中,冷热水管道在4月11日开始安装,故电动调节阀到货的最迟时间是4月11日。电动调节阀安装前应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。

4.因风管型传感器安装应在风管保温层完成后进行,在空调工程施工进度计划中,风管制作安装保温工作是在5月5日结束,5月16日开始风口安装,故铂温度传感器安装的起止时间是5月6日—5月15日,铂温度传感器与现场控制器之间接线电阻应小于1Ω。

5.通风与空调系统联动试运行及调试应以B公司为主、A公司为辅联合组织实施。变风量空调机组调试时主要检测的内容:空调机组的送风量的大小及送回风温度的设定值;过滤网的压差开关信号、风机故障报警信号等。


第729题 一、背景

A公司承包一个10MW光伏发电、变电和输电工程项目。该项目工期120d,位于北方某草原,光伏板金属支架工厂制作,每一个光伏组件串(发电660VDC)用二芯电缆接到直流汇流箱,由逆变器转换成0.4kV三相交流电,通过变电站升压至35kV,采用架空线路与电网连接。

A公司项目部进场后,依据合同、设计要求和工程特点编制了施工方案、施工进度计划、安全技术措施和绿色施工要点。在10MW光伏发电工程施工方案和施工进度计划(表9-4)审批时,A公司总工程师指出项目部编制的施工顺序不符合光伏发电站施工规范要求,施工进度计划中有的工作时间安排不合理,容易造成触电事故,后经施工顺序修改、施工进度计划调整通过审批。项目部在作业前进行了施工交底,重点是防止触电的安全技术措施和草原绿色施工要点。

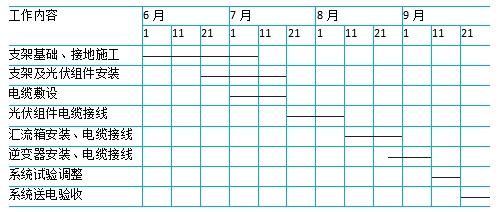

表9-4 10MW光伏发电工程施工进度计划

A公司因施工资源等因素的制约,将35kV变电站和35kV架空线路分包给B公司和C公司,并要求B公司和C公司依据10MW光伏发电工程的施工进度编制进度计划,与光伏发电工程同步施工,在9月20日前完成35kV变电站和35kV架空线路的测试和调整,配合10MW光伏发电工程的系统送电验收。

依据A公司项目部的进度要求,B公司在9月10日前完成35kV变电站的安装工作,后续的系统试验调整合格。C公司在9月10日前完成了导线的架设连接,导线的连接使用钳压管,连接后的握着强度达到了导线设计使用拉断力的90%,在35kV架空导线测量、试验时,被A公司项目部要求暂停整改,整改后检查符合规范要求。

光伏发电工程、35kV变电站和35kV架空线路在9月30日前系统送电验收合格,A公司项目部及时整理施工技术资料,按合同要求将工程及竣工资料移交给建设单位。

二、问题

1.项目部依据进度计划安排施工时可能受到哪些因素的制约?工程分包的施工进度协调管理有哪些作用?

2.施工进度计划中不合理的工作时间应如何调整?为什么说该施工顺序容易造成触电事故?写出光伏发电站施工规范中对光伏发电工程施工顺序的要求。

3.说明架空导线在试验时被叫停的原因。写出整改的合格要求。

4.C公司在9月20日前应完成35kV架空线路的哪些测试内容?

5.写出本工程绿色施工中的土壤保护要点。



参考答案:↓


解析:三、分析与参考答案

1.项目部依据进度计划安排施工时可能受到光伏发电工程的实体现状、安装工艺规律、设备材料进场时机、施工机具和作业人员的配备等因素的制约。

工程分包的施工进度协调管理能把制约作用转化成有序的施工条件,使各个工程的施工进度计划安排衔接合理,符合总进度计划的要求。

2.施工进度计划中的工作时间调整:汇流箱的电缆接线工作调整到7月21日—8

月10日,光伏组件的电缆接线工作调整到8月11日—8月31日。因为光伏组件串联后形成高压直流电(660VDC),电缆与光伏组件串联后,电缆为带电状态,在后续的电缆施工和接线中容易造成触电事故。

光伏发电站施工规范中对光伏发电工程施工顺序的要求:汇流箱内光伏组件串电缆接引前,必须确认光伏组件侧和逆变器侧均有明显断开点。因为汇流箱在进行电缆接引时,如果光伏组件串已经连接完毕,那么在光伏组件串两端就会产生直流高电压;而逆变器侧如果没有断开点,其他已经接引好的光伏组件串的电流可能会从逆变器侧逆流到汇流箱内,很容易对人身和设备造成伤害。所以在汇流箱内光伏组件串电缆接引前,必须确保没有电压,确认光伏组件侧和逆变器侧均有明显断开点。

3.架空导线在试验时被叫停的原因是:钳压管连接后的握着强度为导线设计使用拉断力的90%不符合规范要求。

整改的合格要求是:应由具有资质的检测单位对试件进行连接后的握着强度试验,握着强度试验的试件不得少于3组。导线采用钳压管连接时,钳压管直线连接的握着强度不得小于导线设计使用拉断力的95%。

4.C公司在9月20日前应完成35kV架空线路的测试内容有:测量绝缘子和线路的绝缘电阻;测量35kV线路的工频参数;检查线路各相两侧的相位应一致;冲击合闸试验;测量杆塔的接地电阻值应符合设计的规定;导线接头测试。

5.本工程绿色施工中的土壤保护要点:

(1)因工程是在草原上施工,要保护地表环境,防止土壤侵蚀和流失。因施工造成的裸土应及时覆盖。

(2)污水处理设施等不发生堵塞、渗漏、溢出等现象。

(3)防腐用油漆、绝缘材料等应妥善保管,对现场地面造成污染时应及时进行清理。

(4)施工后应恢复施工活动破坏的植被。


第730题 下列单位中,可以不参加分项工程验收的单位是()。


A.施工单位

B.监理单位

C.设计单位

D.建设单位


参考答案:C


第731题 在工程施工质量验收中,应当由专业监理工程师组织验收的工作是()。


A.分项工程验收

B.子分部工程验收

C.分部工程验收

D.单位工程验收


参考答案:A



第733题 施工过程的质量检验不包括()。


A.材料检查验收

B.控制点检验

C.关键过程检验

D.隐蔽工程检验


参考答案:A


第734题 机电工程工序质量检验的基本方法中,不包括()。


A.感官检验法

B.实测检验法

C.试验检验法

D.质量分析法


参考答案:D


第735题 项目质量计划中,对质量活动的策划要明确的事项包括()。


A.目标

B.资源

C.作业人员

D.完成时间

E.效果评价


参考答案:ABDE


第736题 下列检验属于施工阶段质量检验中过程检验的有()。


A.工程设备检验

B.半成品检验

C.隐蔽工程检验

D.检验批验收

E.质控点检验


参考答案:CDE


第737题 关于因果图及其应用的说法,正确的有()。


A.因果图是表达和分析原因关系的一种图表

B.因果图中的箭头由原因指向问题

C.一个主要质量问题只能用一张因果图

D.因果图中的质量问题来源于“排列图”

E.对质量问题的原因分析一般分析到两层原因即可


参考答案:ABCD


第738题 施工质量的影响因素中,属于环境影响因素的有()。


A.施工地点

B.雨季施工

C.高温作业

D.夜间施工

E.加班作业


参考答案:ABCD


第739题 机电工程的专项验收包括()。


A.消防工程验收

B.环保设施验收

C.建筑节能验收

D.建筑防雷验收

E.主体结构验收


参考答案:ABCD


第740题 一、背景

某机电安装公司承包了某制药厂机电安装工程,主要施工内容有:洁净车间通风空调系统、照明系统和给水排水系统,动力车间设备安装和压力管道安装工程,焚烧车间钢结构制作安装等。施工期多阴雨、工期紧,为保证工程质量,项目部把动力车间压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照质量影响的重要程度进行预控和检查。施工过程中,严格执行“三检制”,针对焊接质量合格率低的问题,开展了QC活动,经确认,焊条未烘干和环境湿度大是焊缝产生气孔的主要原因。安装作业人员在施工过程中发现洁净车间部分风管尺寸制作不标准,采用气割法进行修正被监理发现制止。

二、问题

1.压力管道安装工程中,哪些工序为关键工序(或A类质量控制点)?

2.何谓“三检制”?简述“三检制”的实施程序。

3.项目部针对出现的焊接气孔质量问题,应采取哪些改进措施?

4.风管安装作业人员采用气割法是否正确?说明理由。

5.风管安装完成后应做什么检验?主要检查哪些部位?



参考答案:↓


解析:

三、分析与参考答案

1.原材料检验、管道焊接和管道试验为关键工序。

2.“三检制”就是自检、互检和专检相结合的质量检查制度。“三检制”的实施程序:工程施工工序完工后,由施工现场负责人组织质量“自检”,自检合格后,报请项目部,组织上下道工序“互检”,互检合格后由现场施工员报请质量检查人员进行“专检”。自检记录由施工现场负责人填写并保存,互检记录由领工员负责填写(要求上下道工序施工负责人签字确认)并保存,专检记录由各相关质量检查人员负责填写,汇总报项目部保存。

3.针对焊条未烘干问题,要加强焊条烘干管理,建立相应的制度和管理措施,使没有经过烘干的焊条到不了焊工手中;针对环境湿度大问题,应采取防潮、防雨措施,同时要将焊口处烘干再焊,并将焊条储存在保温桶里,不使焊条受潮。

4.不正确。理由:采用气割法修正会使镀锌风管上的镀锌层损坏。

5.风管安装完成后应做严密性检验,主要检查咬口缝、铆接孔、风管法兰翻边、风管管段之间的连接严密性。
