2025年一级建造师机电实务章节精编题库及答案(906题)


第741题 一、背景

某化工厂扩建,A单位承接维修间新建工程PC项目。A单位将车间内20/5t桥式起重机安装承包给无资质的B作业队。B作业队与A单位签订合同,仅约定质量要求和承包价款。C单位为B作业队提供担保。

施工期间质检发现3台车床安装用垫铁埋设存在超标的质量问题,具体如下:1号车床16组垫铁中有7组达到每组6块垫铁;2号车床12组垫铁中有2组只有1块平垫铁;3号车床12组垫铁中有1组斜垫铁变形,经返工达到规范要求。桥式起重机进行大车负重行走试验时,桥式起重机限位开关失灵,配重突然滑落,砸坏一台已完成试验的铣床,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量问题使得行程开关不动作而造成事故。事故后A单位重新进行铣床的订购和安装,造成项目延后70d。业主根据与A单位签订的合同,处罚A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。

二、问题

1.A单位与B作业队间的合同是否有效?

2.绘制车床垫铁安装质量问题统计表,并分析原因。

3.桥式起重机安装前,向特种设备安全监督管理部门履行告知程序必须提供哪些相关资料?

4.结合本案例,简述质量事故处理程序。

5.A单位提请的25万元索赔是否合理?B作业队拒绝赔付后,C单位应承担什么责任?



参考答案:↓


解析:

三、分析与参考答案

1.A单位将桥式起重机安装任务发包给不具有资质的B作业队,签订的施工合同无效。

2.车床垫铁安装质量问题统计表见表10-1。

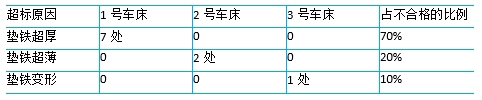

表10-1车床垫铁安装质量问题统计表

1号车床垫铁超厚的主要原因:坐浆厚度控制失误,造成需增加垫铁数量来调整,致使垫铁数量超标;2号车床垫铁超薄的主要原因:工序间交接时检验不到位,基础上表面标高过高,造成无法放置斜垫铁组;3号车床垫铁变形的主要原因:由制作加工、材料检验失误造成。

3.桥式起重机安装前,施工单位应持“特种设备安装改造维修告知单”及施工单位特种设备许可证书复印件进行告知。

4.启动质量事故应急预案:切断铣床电源,移开油料等易燃物品(先做好记录),拉好警戒线。进行事故报告:按规定的程序,向有关领导及部门报告事件的大致情况,本案属质量事故范畴。组织事故调查:本案中,应由项目总工程师组织相关技术人员、施工人员及质检人员对事件进行调查,若有必要,监理和业主代表亦可参与调查。事故原因分析:在调查的基础上,通过对“人、机、料、法、环”等因素的逐项分析,确定事故的主要原因及潜在问题。制定事故处理方案:根据事故分析结论,制定相应的处理方案,本案例中主要原因是电气接线质量问题,应对电工进行全面培训和技能审核,检查持证情况,并对发现的显性和隐性问题逐一清查。事故处理:按“四不放过”的原则及项目部执行的相关规章制度,对事故责任人进行处理,对损坏的设备进行更换等。事故处理的鉴定验收:检查事故的处理结果,形成报告,关闭事故处理程序。

5.B作业队承担由其工作失误造成的直接经济损失18万元是合理的。由于A单位与B作业队的合同未注明工期延误的处罚细则,再加上A单位明知B作业队无资质仍将工作交与B作业队,有一定过错,故7万元的罚款应协商分担。一旦达成协议,C单位有连带责任。


第742题 一、背景

某机电安装公司承担北方某城市锅炉房安装工程,主体设备为3台蒸发量25t/h、蒸汽压力为2.5MPa的散装工业锅炉。

开工前,项目部根据锅炉房安装工程施工组织设计,进行全面的质量策划,并指令专业工程师编制质量控制程序。施工过程检查中,发现某焊工的合格证已过有效期。分项工程质量验收时,发现存在以下质量问题:

问题一:锅炉本体已安装完毕,但锅炉钢架中1根立柱局部垂直度超差。

问题二:锅炉主蒸汽管道上,有一段管道壁厚比设计要求小1mm,除壁厚外,其他均满足设计要求。

工程在供暖期到来时完工,但因建设单位配套设施不完善,没能进行系统试运行。当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。

二、问题

1.锅炉房安装工程施工前应办理什么手续?

2.施工过程检查中发现某焊工的合格证已过有效期,应如何处置?

3.简述分项工程质量验收合格规定。质量问题的处理有哪些方式?

4.验收时发现的质量问题应如何处理?

5.主要设备和部分阀门被冻裂的质量事故是什么因素造成的?事故调查应由谁组织?哪些人员应参加?



参考答案:↓


解析:

三、分析与参考答案

1.锅炉房安装工程施工前应办理安装告知手续。

2.停止该焊工继续进行焊接工作;对该焊工施焊的所有焊缝进行严格认真的质量检查,包括外观检查和无损检测,发现超标缺陷时一律由持证焊工进行返修。

3.分项工程质量验收合格规定:分项工程所含的检验项目质量均应合格;分项工程所含的质量控制资料应完整齐全。质量问题处理的方式:不作处理、返修处理、返工处理、降级使用、报废处理等。

4.验收时发现的质量问题应做以下处理:

问题一,锅炉钢架立柱局部垂直度超差质量问题,经分析、论证、检测单位鉴定和设计单位等有关部门认可,若主要是观感质量问题,对工程或结构使用及安全影响不大,可不作处理;若影响结构使用或预期使用功能,应通过调整或局部更换进行处理。

问题二,涉及锅炉投运的安全性能,主蒸汽管道上与设计壁厚不符的管段不能用于本工程,应作报废处理,更换符合设计要求的管段。

5.本案例造成质量事故的因素有人的因素和工程技术环境因素。事故调查应由项目技术负责人为首组建调查小组,参加人员应是与事故直接相关的专业技术人员、质检员和有经验的技术工人等。


第743题 下列施工资料中,不属于施工图预算编制依据的是()。


A.预算定额

B.施工图纸

C.机械台班

D.概算指标


参考答案:D


第744题 施工图预算的综合汇总中不包含()。


A.单位工程施工图预算

B.建设项目预备费预算

C.单项工程施工图预算

D.建设项目施工图预算


参考答案:B


第745题 下列费用中,不属于分部分项工程清单综合单价的是()。


A.管理费

B.材料费差价

C.措施费

D.利润


参考答案:C


第746题 机电工程各分部工程清单项目的工程量计算,不考虑的是()。


A.图纸数量

B.预留长度

C.损耗数量

D.附加长度


参考答案:C


第747题 关于安全文明施工费的说法,正确的是()。


A.安全文明施工费的内容和使用范围应符合承包人的规定

B.承包人对安全文明施工费应专款专用

C.发包人在工程开工的30天内预付

D.若发生安全事故,发包人应承担相应责任


参考答案:B


第748题 工程进度款支付的申请内容不包括()。


A.竣工结算已批准的价款

B.应扣回的工程预付款

C.累计已支付的合同价款

D.应预留的质量保证金


参考答案:A


第749题 属于施工目标成本测算方法的是()。


A.资金测算法

B.施工预算法

C.两算对比法

D.工程估价法


参考答案:B


第750题 下列机电工程项目成本控制措施中,属于施工准备阶段项目成本控制要点的是()。


A.优化施工方案

B.限额领料管理

C.成本差异分析

D.注意工程变更


参考答案:A


第751题 属于机电工程施工机械成本控制措施的是()。


A.加强技术培训

B.控制采购成本

C.采用限额领料

D.优化施工方案


参考答案:D


第752题 属于机电工程在竣工交付使用时项目成本控制要点的是()。


A.计算实际成本

B.优化管理架构

C.控制保修费用

D.注意工程变更


参考答案:C


第753题 下列不属于项目成本计划编制方法的是()。


A.施工预算法

B.因素分析法

C.清单测算法

D.技术节约措施法


参考答案:B


第754题 下列成本分析方法中,不属于专项成本分析因素的是()。


A.成本盈亏异常分析

B.工期成本分析

C.网络计划管理效率

D.资金成本分析


参考答案:C


第755题 下列事项中,发包人与承包人应按约定调整合同价款的事项有()。


A.法律法规变化

B.工程变更

C.承包人改制

D.工程量偏差

E.现场签证


参考答案:ABDE


第756题 下列费用中,属于分部分项工程清单综合单价的有()。


A.人工费

B.措施费

C.材料费

D.利润

E.税金


参考答案:ACD


第757题 下列属于工程量清单中其他项目清单内容的有()。


A.社会保险费

B.安全文明措施费

C.暂列金额

D.总承包服务费

E.机械台班


参考答案:CD


第758题 机电工程施工成本控制措施中,属于控制人工费成本的措施有()。


A.严格劳动组织

B.严格劳动定额管理

C.加强技术培训

D.加强施工设备管理

E.减少管理人员


参考答案:ABC


第759题 机电工程施工阶段项目成本控制要点包括()。


A.编制成本计划

B.分解落实计划成本

C.核算实际成本

D.进行成本差异分析

E.进行成本控制考评


参考答案:BCD


第760题 项目成本计划任务表反映的内容有()。


A.项目考核成本

B.成本降低额

C.项目计划成本

D.成本降低率

E.项目实际成本


参考答案:ABCD
