第901题 下列设备中,必须设置防雷接地装置的有()。


A.煤塔

B.熄焦塔

C.焦炉烟囱

D.烟尘捕集装置

E.运焦带式输送机


参考答案:ABC


第902题 背景资料

某安装公司承接了一商业中心的建筑智能化工程的施工。工程内容包括:建筑设备监控系统,安全技术防范系统,公共广播系统、防雷与接地和机房工程。

安装公司项目部进场后,了解商业中心建筑的基本情况、建筑设备安装位置、控制方式和技术要求等,依据监控产品进行深化设计。再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(表1)。该进度计划在报安装公司审批时被否定,要求重新编制。

表1建筑智能化工程施工进度计划

项目部依据工程技术文件和智能建筑工程质量验收规范,编制了建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定,检测记录的填写及签字确认符合要求。

在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40mm×4mm镀锌扁钢的焊接搭接(图1)提出整改要求,项目部返工后,通过验收。

图140mm×4mm镀锌扁钢焊接搭接示意图

问题

1.写出建筑设备监控系统深化设计的紧前工序。深化设计应具有哪些基本要求?

2.项目部编制的施工进度计划为什么被安装公司否定?这种表示方式的施工进度计划有哪些欠缺?

3.绘出正确的扁钢焊接搭接示意图。扁钢与扁钢搭接至少几面施焊?

4.本工程系统检测合格后,需填写几个子分部工程检测记录?检测记录应由谁来做出检测结论和签字确认?



参考答案:↓


解析:

1.建筑设备监控系统深化设计的紧前工序是建筑监控设备供应商确定。深化设计的基本要求:应具有开放结构,协议和接口都应标准化。

2.项目部编制的施工进度计划被安装公司否定的理由:施工进度计划中缺少防雷与接地的工作内容,系统检测应在系统试运行合格后进行(施工程序有错)。

这种表示方式(横道图)的施工进度计划不能反映工作所具有的机动时间,不能反映影响工期的关键工作(关键线路),也就无法反映整个施工过程的关键所在,因而不便于施工进度控制人员抓住主要矛盾,不利于施工进度的动态控制。

3.正确的扁钢焊接搭接示意图如图4所示。

图4正确的扁钢焊接搭接示意图

40mm×4mm镀锌扁钢的焊接搭接,不应小于扁钢宽度的2倍,40×2=80mm,与扁钢搭接应至少三面施焊。

4.本工程系统检测合格后,需填写5个子分部工程检测记录。检测记录应由检测负责人做出检测结论,由监理工程师或项目专业技术负责人签字确认。


第903题 背景资料

某生物新材料月桂二酸项目由某安装公司总承包。项目的料仓盛装的工艺介质浆糊流体的温度介于36~42℃,料仓外壁绝热工程保温层施工采用嵌装层铺法,保温材料为半硬度岩棉制品。施工合同签订时,安装公司法人代表授权一名具有机电工程建造师资格的项目经理现场负责,项目经理策划组织机构时,根据项目大小和具体情况配置了项目部技术人员。

精制车间有10台不锈钢料斗,外形尺寸和安装位置如图2所示。在预制场制作成编号A、B、C、D四片,先采用50t汽车起重机起吊至第5层楼地面;再采用自制门架按A、C门吊架就地转动90°→B、D顺序吊装组对。

门吊架横梁同时悬挂四只手拉葫芦,如图2所示。Q235钢板制作板式吊耳与料仓壁板焊接,吊耳通过卸扣、钢丝绳吊索与手拉葫芦连接组成料仓壁板吊装系统。

料仓下方正方形出料口连接法兰的端平面,安装质量要求水平度≤1mm、对角线长度相差≤2mm、实际中心线与基准中心线距离允许偏差≤1.5mm。

料仓分项工程验收前,质量检查员发现吊耳与料仓壁板异种钢焊接,不符合设计文件对铁离子严格控制的要求,吊耳去除不采取特殊工艺处理,严重影响工艺产品的洁净度。项目部立即对料仓临时吊耳进行了标识、隔离和记录,写出了质量问题报告,并及时进行了报告。

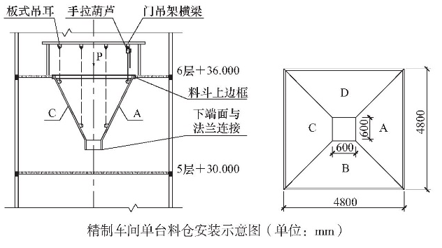

图2精制车间单台料仓安装示意图(尺寸单位:mm,标高单位:m)

问题

1.项目经理可按什么工程划分来配备技术人员?到达施工现场的保温材料需检查哪些项目?

2.辨识出焊工作业过程中,存在哪些职业健康危害因素和生产安全事故隐患?

3.料仓下方正方形端面标高基准点和纵横中心线的测量,分别需要哪些测量器具?

4.项目部写的吊耳质量问题报告应向哪些单位报告?



参考答案:↓


解析:

1.项目经理可依据项目大小和具体情况按分部、分项和专业配备技术人员。到达施工现场的保温材料必须检查其出厂合格证书或化验、物性试验记录。

2.焊工作业过程存在的职业健康危害因素有:电焊烟尘、砂轮磨尘、金属烟、紫外线(红外线)、高温。

焊工作业过程存在的生产安全事故隐患有:料仓上口无防护栏杆和料仓未形成整体临时固定而坍塌,均存在高空坠落安全风险;金属设备内焊接及手持电动砂轮机打磨作业,存在触电安全风险。

3.设置标高基准点需要经纬仪;设置纵横中心线需要水准仪。

4.项目部应根据质量问题的性质和严重程度,写出质量问题报告,并向建设单位、监理单位和本单位管理部门报告。


第904题 背景资料

某公司承包一风电工程项目,有18台3.4MW风电机组。风电机组安装有:风力发电机组基础施工、风力发电机组安装、监控系统安装、箱式变压器安装、防雷接地网安装、电缆安装。风电设备主要参数见表2。

表2风电设备主要参数表

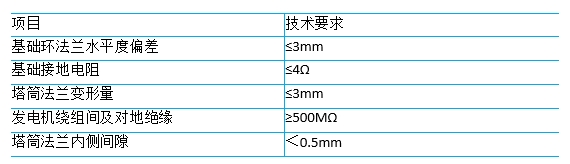

塔筒与基础、塔筒之间、塔筒与机舱、机舱与发电机、发电机与轮毂之间采用高强度大六角头螺栓连接。发电机组安装技术要求见表3。

表3发电机组安装技术要求

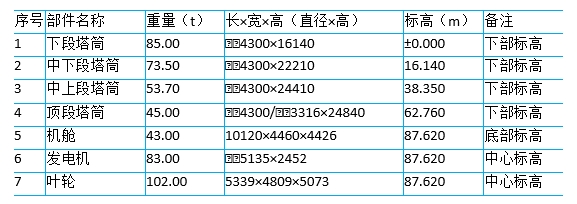

安装公司在工程开工前编制了施工组织设计和吊装方案,并履行了审批手续。对所有作业人员进行了技术交底。根据发电机组各部件和安装高度,选用SCC6500WE履带起重机,塔式工况:主臂长度96m,副臂长度12m,主臂夹角82°,副臂夹角10°,回转半径18m时,额定起重量为128t,吊装高度为110m,吊钩重量为3.6t。叶轮吊装时吊具和吊索重量为3t,发电机吊装时吊具和吊索重量为4t。

SCC6500WE履带起重机现场组装完成并经自检和试验合格后,进行报验。监理工程师要求必须经当地有资质的特种设备检验检测机构监督检验合格后方可投入使用。

按《施工现场临时用电安全技术规范》JGJ46—2005的要求,塔筒内采用24V临时照明。

问题

1.监理工程师要求履带起重机必须经有资质的特种设备检验检测机构监督检验是否正确?说明理由?

2.塔筒内采用24V临时照明是否符合要求?塔筒内临时照明设置有什么要求?

3.计算最不利工况下主吊的起升计算载荷(忽略风载荷影响)。吊车的负载率是否满足吊装要求?

4.列出风电安装工程中必需的计量检测仪器。



参考答案:↓


解析:

1.监理工程师的要求不正确。因为履带起重机只需进行首次检验,不需要进行监督检验。

2.24V临时照明不符合规范要求。按规范要求,金属容器内的照明电压不得大于

12V,照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器。

3.吊车的最不利工况是叶轮吊装,由于履带起重机为定型产品,计算载荷可不考虑动载荷系数。此时主吊的计算载荷是叶轮装量、吊钩重量及吊索具重量之和。

即起升计算载荷=102t+3.6t+3t=108.6t

吊车负载率计算:

吊车负载率满足吊装要求。

4.必需的计量检测仪器有:水准仪(激光水准仪)、接地电阻测试仪、绝缘电阻测试仪、钢卷尺、塞尺、电动扭矩扳手、液压扳手。


第905题 背景资料

某安装公司承接一个干熄焦发电项目。工程内容:干熄焦系统、工业炉系统、热力系统、电站、电气、仪表及自动化控制系统。场区给水排水、供暖、通风空调由其他施工单位承担。

干熄焦工艺:赤热的焦炭从焦炉炭化室推入焦罐,电机车将焦罐及焦罐台车运至提升框架正下方,提升机将焦罐提升并横移至干熄炉炉顶,通过装入装置将焦炭装入干熄炉内。干熄焦工艺设备中,动力驱动设备有:电机车、焦罐台车和提升机。提升机工艺参数见表4。

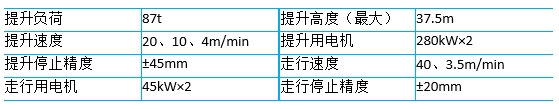

表4提升机工艺参数

提升机本体主要由车架、提升机构、行走机构、吊具、焦罐盖、检修用电动葫芦、操作室、挠性电缆小车等组成。提升机构安装在车架上部,通过钢丝绳与吊具相连,带动焦罐进行上升或下降运动。行走机构安装在车架下部,通过车轮的转动,带动提升机进行横向移动。提升机安装在提升框架顶部主梁的轨道上。

提升框架主梁是钢制焊接箱型结构,框架中部设有水平支撑及剪刀撑。钢结构采用扭剪型高强度螺栓连接。

主厂房设有1台供检修用电动双梁桥式起重机,QD-32/5,跨距:16.5m,工作制:A3。

工程中配置1套高温高压自然循环锅炉(参数见表5)及辅助系统,同时配套发电机组及辅助系统,利用锅炉产生的高温高压蒸汽,做功发电。

表5高温高压自然循环锅炉参数

安装公司项目部进场后进行了项目的各项准备工作。在技术准备中,根据施工图纸及相关资料,对工程中可能涉及的特种设备及危险性较大的分部分项工程进行了识别,由项目经理组织相关技术人员编制了施工组织设计及分部分项工程专项施工方案。提升机框架主梁上平标高为+60.000m,为提高施工效率及安全,在框架旁边安装一台建筑塔式起重机。安装前项目部按《建筑起重机械安全监督管理规定》要求在施工所在地建设主管部门办理了施工告知和使用登记。

冷焦排出装置重量8.9t,安装于干熄炉底部,将冷却后的焦炭排到胶带输送机上,要求该系统自动、连续、均匀地排料,由于场地原因,冷焦排除系统设备卸车后只能放在距离干熄炉炉底中心8m距离的地方。项目部采用非常规起重方法将排料装置安装到位。

问题

1.本工程中有哪几个设备安装需编制安全专项施工方案?说明理由。

2.项目部在建筑塔式起重机安装前到施工所在地建设主管部门办理安装告知和使用登记的做法是否正确?说明理由。

3.干熄焦排除装置水平运输和吊装就位采用的是什么方法?

4.高强度螺栓连接副在安装前需做哪些检验?高强度螺栓终拧合格的标志是什么?

5.计算锅炉整体水压试验压力。锅炉水压试验对压力表的要求是什么?



参考答案:↓


解析:

1.本工程中:提升机安装和电动双梁桥式起重机安装需编制安全专项施工方案。因为都属于起重量超过300kN的起重机械安装工程,是超过一定规模的危险性较大的分部分项工程。

2.项目部在施工所在地建设主管部门办理建筑塔式起重机安装告知和使用登记的做法不正确。

建设主管部门只负责房屋建筑和市政公用工程工地安装使用的起重机械的管理,本项目为干熄焦施工项目,是工业安装项目工地,根据《中华人民共和国特种设备安全法》及《特种设备安全监察条例》的要求,起重机械的管理由市场监督管理局特种设备安全监督部门归口管理,应在施工所在地设区的市级特种设备安全监督部门办理施工告知。

3.将设备放置在拖排上,拖排下面加滚杠,用手拉葫芦或卷扬机牵引到干熄炉排焦口下方,通过手拉葫芦吊装(提升)就位。

4.高强度螺栓连接副在安装前需做连接摩擦面的抗滑移系数试验和复验;高强度螺栓终拧合格的标志是拧断螺栓尾部的梅花头。

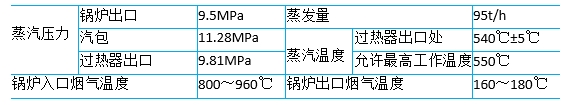

5.由锅炉压力参数可以判断锅炉是A级锅炉,锅炉整体水压试验压力为汽包(锅筒)压力的1.25倍,即11.28×1.25=14.1MPa。

锅炉水压试验至少需要两块压力表且应校验合格,压力表的精度应不低于1.6级,压力表的量程(量值或表的满刻度)一般为试验压力的1.5~3.0倍,表盘大小应保证作业人员能清楚看到压力指示值。


第906题 背景资料

A公司承接北方某小区的住宅楼和室外工程的机电安装任务,住宅楼楼道内铝合金散热器的安装如图3所示。

为尽快完成任务,A公司将小区热力管网工程分包给业主指定的B公司,其管材和阀门由A公司采购。B公司承建的热力管网安装工程于2011年10月完成后,业主单独验收顺利通过。住宅楼总体工程也于2012年1月竣工验收合格。

该工程在使用过程中发生如下问题:

2013年冬季供暖时,发现热力管网阀门漏水严重,业主要求A公司对热力管网阀门进行修理,并承担经济费用,但是,A公司以业主直接验收管网工程为由,拒绝维修。

2015年冬季供暖时,其中有一栋楼暖气管多处裂纹漏水。经查证该栋楼使用的管材,是A公司项目经理通过关系购进的廉价劣质有缝钢管。

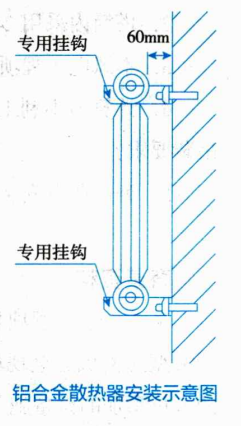

图3铝合金散热器安装示意图

问题

1.该小区工程在竣工验收方面存在哪些问题?

2.热力管网阀门漏水事件中,A公司的做法是否合理?说明理由。

3.2015年供暖工程已过保修期限,A公司是否应对该质量问题负责?说明理由。

4.请说明图3中铝合金散热器的安装不符合规范之处。散热器进场的节能见证取样复试应包括哪些性能参数?

5.简述对管网阀门进货检验的要求。



参考答案:↓


解析:

1.小区工程在竣工验收上存在的问题有:

(1)热力管网安装工程不应该单独进行竣工验收,应与总体工程同时竣工验收。

(2)参加竣工验收的单位不全。仅有业主独家对管网进行竣工验收是不符合规定的。

(3)验收程序不对。B公司是A公司的分包商,应先向A公司提出验收,由A公司向业主申请,由业主组织设计单位、监理单位、A公司共同验收。

2.A公司的做法不合理。因为A公司与B公司是总分包关系,总承包单位对分包单位的施工质量负有连带责任;同时,阀门是A公司采购的,不能排除其产品质量问题,所以A公司应对热力管网阀门进行修理。

3.A公司应对该暖气管道的质量问题负全部责任。采购方应对所采购的材料、设备负责,不受保修期限制。另外,根据《建筑工程五方责任主体项目负责人质量终身责任追究暂行办法》的规定,参与新建、扩建、改建的建筑工程项目负责人按照国家法律法规和有关规定,在工程设计使用年限内对工程质量承担相应责任,称为建筑工程五方责任主体项目负责人质量终身责任。

4.图3中铝合金散热器背面与墙体表面的安装距离偏大,按《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002要求,该安装距离设计未注明时,应为30mm。

供暖节能工程使用的散热器进场时,应对散热器的单位散热量、金属热强度等性能进行见证取样复验。

5.(1)材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;验收内容包括品种、规格、型号、质量、数量、证件等;验收要做好记录,办理验收手续。

(2)阀门安装前应进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。阀门的强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。

(3)对不符合计划要求或质量不合格的阀门,应拒绝接收。
