2025年一级建造师机电实务章节精编题库及答案(906题)


第861题 在焊接中,防止产生延迟裂纹的措施有()。


A.焊条烘干

B.改变焊接工艺

C.焊前预热

D.改变焊接方法

E.焊后热处理


参考答案:ACE


第862题 衡量计量器具质量和水平的主要指标有()。


A.准确度

B.灵敏度

C.鉴别率

D.超然性

E.溯源性


参考答案:ABCD


第863题 临时用电施工组织设计的主要内容包括()。


A.施工现场勘察

B.确定电源出线

C.电力负荷计算

D.电气防火措施

E.选择变压器容量


参考答案:ACDE


第864题 取得A级锅炉设备安装资格的单位,可从事的安装项目有()。


A.D级压力容器安装

B.GC2级压力管道安装

C.GB1级压力管道安装

D.GA1级压力管道安装

E.B级锅炉设备安装


参考答案:ABE


第865题 建筑运行期间,碳排放计算范围包括()。


A.材料运输的碳排放量

B.锅炉生产的碳排放量

C.暖通空调的碳排放量

D.照明系统的碳排放量

E.可再生能源的碳排放量


参考答案:CDE


第866题 设备吊装作业时,常用的地基处理方法包括()。


A.碾压法

B.换填法

C.强夯法

D.桩基法

E.压重法


参考答案:ABCD


第867题 背景资料

A公司承包某炼油厂X装置的扩建工程,工程内容:钢结构框架、设备、工艺管道、防腐、绝热、电气、自动化仪表等安装工程,单机试运行合格后办理中间交接手续;配合炼油厂组织联动试运行。A公司将防腐蚀、绝热工程分包给B公司施工。

A公司项目部编制施工组织设计时,考虑到扩建工程位于正常运行的液化石油气罐区的东侧相隔约100m,北侧隔路与轻石脑油罐区相邻间隔80m的情况,两个罐区存在火灾、爆炸危险源,项目部分析了工程施工时会形成的有害因素,采取预防措施,实现安全施工。

X装置的反应器设备为Ⅲ类压力容器,总重800t、高度120m,分三段运输到工地。A公司项目部采用3200t履带起重机完成吊装、组对和焊接。

A公司项目部组对焊接反应器时,在环焊缝下方1.2m处搭设有内外作业平台,组对点焊固定后,由两名焊工对称相向同步焊接;先焊接完外侧焊缝,再从内侧碳弧气刨清根、手持砂轮机打磨合格,进行内侧填充盖面焊接。

在反应器设备吊装、组对和焊接后,B公司及时办理中间交接手续,组织施工人员,进行外部脚手架的搭设,监理工程师现场巡检,发现脚手架方案未经审批立即叫停脚手架的搭设。

问题

1.针对火灾和爆炸危险源的分析,本工程因施工产生的危害因素有哪些?

2.A公司承包该炼油厂X装置,应具有哪个项目的制造许可证?

3.在内侧焊缝清根、焊接过程中,焊工面对的危险源有哪些?

4.脚手架搭设前,应如何进行脚手架搭设方案的审批?



参考答案:↓


解析:

1.针对火灾和爆炸危险源的分析,本工程因施工产生的危害因素有:人员自带火种进入工地;车辆排放尾气未设置灭火器;未限制动火作业;用电设备无防爆保护等。

2.A公司应具有压力容器(特种设备)制造许可证(含现场制造、现场组焊、现场粘接),按照批准的范围进行制造。

焊工和吊装指挥应均取得特种设备管理和作业人员证,焊工作业项目为金属焊接操作,吊装指挥作业项目为起重机指挥。

3.在内侧焊缝清根、焊接过程中,焊工面对的危险源有“焊工噪声暴露”和“焊工吸入有害粉尘(烟气)”。

4.因反应器的高度为120m,脚手架工程搭设高度超过50m,属于超过一定规模的危险性较大的分部分项工程;应由B公司组织编制、技术负责人审核签字、加盖公章,再由A公司组织专家论证,经过A公司技术负责人、总监理工程师审核签字、加盖公章。


第868题 背景资料

安装公司中标一地铁机电总承包工程,合同包含所有机电管线、设备安装等内容。合同约定供电设备由建设单位采购,安装公司安装。

施工中,遭遇百年不遇的暴雨灾害,造成已安装的供电设备损坏而无法使用,重新购买需65万元,安拆费用9.8万元。安装公司5名施工人员在抢险时负伤,所需医疗费及补偿费128万元;租赁设备损坏赔偿费7万元。洪灾发生后,因清淤工作导致施工机械闲置费3万元,现场卫生防疫费4.3万元,管理费增加2万元。预计工程清理、修复费用325万元。

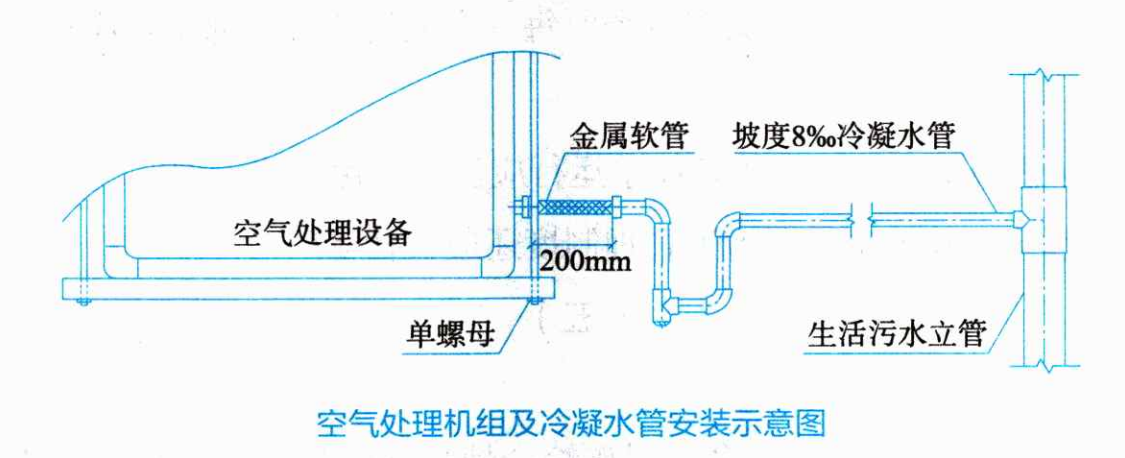

施工人员在某空气处理机组安装就位后,对设备的冷凝水实施有组织地排放(图1),项目部质量员检查后,对设备吊架螺母及冷凝水管的安装提出整改要求,整改后通过验收。

图1空气处理机组及冷凝水管安装示意图

施工人员在系统加药清洗结束、离心泵停止后,切断供电电源,将机房门关闭落锁后,准备撤离现场时,被监理人员发现制止,要求完成停泵工作方可撤离。

工程竣工后,安装公司按合同要求递交竣工资料及质量保修书,保修书明确了工程概况,保修内容,设备使用管理要求,保修单位名称、地址、电话、联系人。建设单位提出保修书内容不全,要求补充。

问题

1.计算安装公司在洪灾后可索赔的费用及自身应承担的费用。

2.图1的设备吊架螺母及冷凝水管安装应如何整改?

3.监理人员制止施工人员撤离现场是否合理?离心泵停止运转后还需做哪些后续工作?

4.安装公司递交的质量保修书还需补充哪些内容?



参考答案:↓


解析:

1.安装公司在洪灾后可索赔的费用:9.8+325=334.8万元

自身应承担的费用:128+7+4.3+2+3=144.3万元

2.图1中整改内容:空气处理设备吊架应采取双螺母且并紧安装;空气处理设备金属软管长度不大于150mm;冷凝水应间接排入生活污水管。

3.监理人员制止施工人员撤离现场合理;离心泵停止运转后的后续工作:关闭泵的入口阀门,待泵冷却后依次关闭附属系统阀门,放尽泵内积存的液体。

4.安装公司递交的质量保修书还应补充的内容:保修范围,保修期限,保修情况记录(空白),保修说明。


第869题 背景资料

某施工单位承接一处理500kt/a多金属矿综合捕集回收技术改造项目。该项目的熔炼厂房内设计有冶金桥式起重机1台(额定起重量50/15t,跨度19m),采用独立桅杆卷扬机吊装系统进行设备的就位安装。

工程中的氧气管道设计压力为0.8MPa,材质主要有20钢、304不锈钢、321不锈钢三种,规格主要有

φ377、φ325、φ159、φ108、φ89、φ76 等,制氧站到地上管网及底吹炉、阳极炉、鼓风机房界区内工艺管道共约1500m。

工程开工后,施工单位编制了公司施工组织设计和各项施工方案,经监理工程师审批通过。氧气管道的试验方案:氧气管道吹扫合格后,可对管子进行强度试验,用氮气作为试验介质,升压时按每3min以10%压力逐级升压,每次升压后稳压3min,直至试验压力。

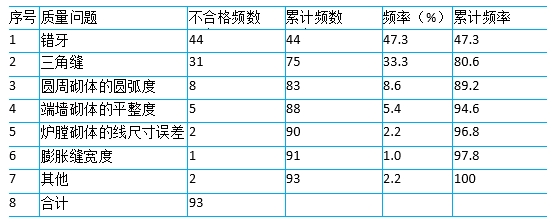

为了保证富氧底吹炉内衬砌筑质量,施工单位专门成立了QC小组。小组成员对富氧底吹炉砌筑质量问题进行了现场调查,并进行了质量问题统计(表1)。

表1富氧底吹炉砌筑质量问题统计表

问题

1.本工程哪个设备安装应编制危大工程专项施工方案?该专项施工方案编制后必须经过哪个步骤才能实施?

2.影响富氧底吹炉砌筑的主要质量问题是哪几个?累计频率是多少?QC小组活动程序中要因确认的后续步骤是哪个?

3.独立桅杆卷扬机的吊装系统要做哪些计算?卷扬机走绳、桅杆缆风绳和起重机捆绑绳的安全系数分别是多少?

4.氧气管道的酸洗钝化有哪些工序内容?计算氧气管道氮气压力试验的试验压力。



参考答案:↓


解析:

1.本工程的冶金桥式起重机安装应编制危大工程专项施工方案。该专项施工方案编制后必须经过专家论证后才能实施。

2.影响富氧底吹炉砌筑的主要质量问题是:错牙和三角缝这两项质量问题,累计频率是80.6%。QC小组活动程序中要因确认的后续步骤是制定对策。

3.独立桅杆卷扬机的吊装系统要做的计算有:桅杆稳定性计算,卷扬机出力计算,桅杆固定缆风绳计算,卷扬机固定钢丝绳计算,起重机捆绑吊索计算和滑轮组捆绑绳计算。

卷扬机走绳的安全系数应大于或等于5,桅杆缆风绳的安全系数应大于或等于3.5,起重机捆绑绳的安全系数应大于或等于6。

4.氧气管道酸洗钝化的工序有:脱脂去油、酸洗、水洗、钝化、无油压缩空气吹干。氧气管道氮气压力试验的试验压力为设计压力的1.15倍,0.8MPa×1.15=0.92MPa。


第870题 背景资料

某电力安装公司承包一商务楼(地上30层,地下2层,地上1~5层为商场)的变配电工程安装,变配电工程在地下一层。工程主要设备:三相干式电力变压器

(10/0.4kV)、配电柜(开关柜)设备由业主采购,已运抵施工现场。其他设备、材料由电力安装公司采购。因1~5层的商场要提前开业,变配电工程需配合送电。

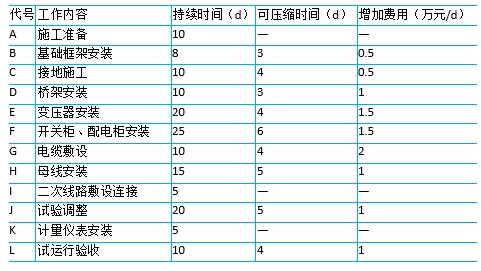

电力安装公司项目部进场后,依据合同、施工图纸及施工总进度计划,编制了变配电工程的施工方案、施工进度计划(图2),报建设单位审批时被否定,要求优化进度计划,缩短工期,并承诺赶工增加费由建设单位承担。项目部依据公司及项目所在地的资源情况,优化施工资源配置,列出了进度计划可压缩时间及费用增加表(表2),压缩了施工工期。

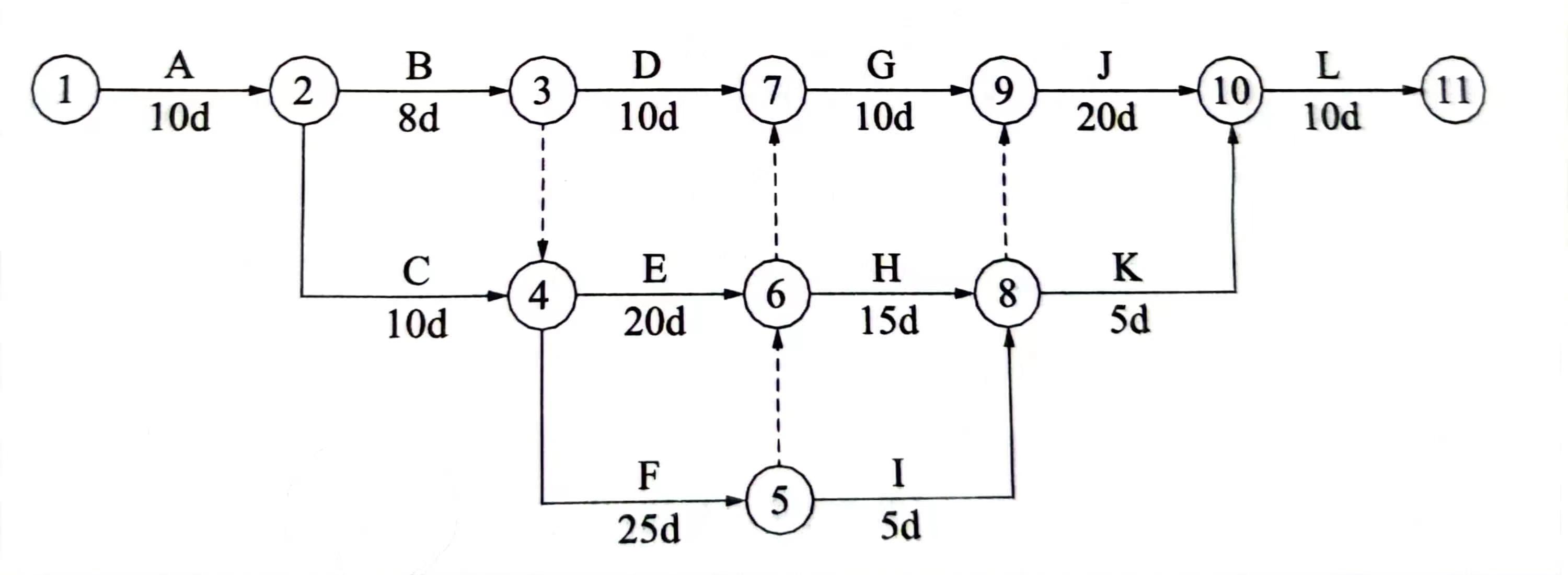

图2变配电工程的施工进度计划

表2可压缩时间及费用增加表

项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底,明确变压器、配电柜等主要分项工程的施工程序,明确各工序之间的逻辑关系、技术要求、操作要点和质量标准,使工程按计划实施,变压器安装示意图如图3所示。

图3变压器安装示意图

变配电工程完工后,供电部门检查合格送电,经过验电、校相无误。分别合高、低压开关,空载运行24h,无异常,办理验收手续,交建设单位使用;同时整理技术资料,准备在商务楼竣工验收时归档。

问题

1.项目部编制的施工进度计划(图2)的工期为多少天?最多可压缩工期多少天?需增加多少费用?

2.写出作业人员优化配置的依据。项目部应根据哪些内容的变化对劳动力进行动态管理?

3.项目部的施工准备包括哪几个方面?应落实哪些资源配置?

4.图3是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工序之间的逻辑关系主要有哪几个?

5.变配电装置空载运行24h是否满足验收要求?项目部整理的技术资料应包含哪些内容?



参考答案:↓


解析:

1.项目部编制的施工进度计划的工期为90d。最多可以压缩工期24d。需增加的费用:0.5×2+0.5×4+1.5×1+1.5×6+1×5+1×5+1×4=27.5万元。

2.作业人员优化配置的依据:项目所需作业人员的种类及数量;项目的施工进度计划;项目的劳动力资源供应环境。

项目部应根据生产任务和施工条件的变化对劳动力进行动态管理。

3.项目部的施工准备包括技术准备、现场准备和资金准备;应落实劳动力配置和物资配置。

4.图3是变压器施工程序中的交接试验工序。图中的兆欧表电压等级应选择2500V。各工序之间的逻辑关系主要有先后顺序、平行、交叉。

5.变配电装置空载运行24h满足验收要求。项目部整理的技术资料应包含:施工图纸、施工记录、产品合格证(说明书)、试验报告单等技术资料。


第871题 背景资料

A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地网安装、箱式变压器安装和电缆施工。A公司得到业主同意后,将混凝土基础施工分包给B公司,并签订了基础施工分包合同。

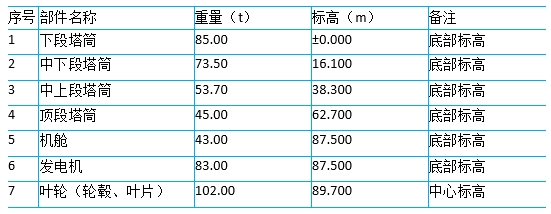

A公司进场后,针对项目地处山区,运输道路、作业环境较为复杂的情况,编制了施工组织设计。辨识了吊装过程的危险源,如起重机倾倒、机舱吊装就位脱钩、螺栓或工具高空坠落等。编制了风力发电机组专项施工方案,方案中选用的履带起重机在回转半径18m、吊装高度110m时,额定起重量为138t。吊钩重3.6t,叶轮吊装时吊索具重3.4t,发电机吊装时吊索具重4.0t,并组织专家论证审议通过。风力发电机组各部件重量及安装高度见表3。

表3风力发电机组各部件重量及安装高度

A公司成立现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全了各专业文明施工管理制度、岗位责任制等。

A公司对B公司提供了现场施工、测量等多方面的服务。对基础施工进行有效检查和记录,从质量、环保、进度和工程资料等方面进行全过程管理,使基础环法兰水平度偏差≤3mm,基础接地电阻≤4Ω,保证了基础施工的质量和进度。

基础验收合格后,A公司进行风力发电机组的安装。基础、塔筒、机舱、发电机、轮毂之间采用高强度螺栓连接,使用电动力矩扳手紧固,安装后检查,塔筒法兰内侧间隙<0.5mm,发电机绕组间及对地绝缘≥500MΩ,风力发电机组安装合格。

在风力发电机组安装时,A公司同步完成监控系统、防雷接地网、箱式变压器安装和电缆施工。施工现场的各专业施工顺序、交接协调和技术协调满足施工需求。工程竣工资料按单位工程、分部工程进行整理、汇总组卷,形成风电场项目竣工验收资料。

问题

1.计算最不利工况下的起升计算载荷(忽略风载荷影响)。选用的履带起重机能否满足吊装要求?计算载荷是否要考虑动载荷系数?

2.A公司在施工现场应为B公司提供哪些方面的服务?

3.吊装机舱时,造成履带起重机倾翻的风险因素有哪些?

4.背景中的基础和风力发电机组检查,需要使用哪几种计量检测仪器?

5.本项目的技术协调包括哪些内容?风电场项目施工资料整理和汇总组卷时可划分为多少个单位工程?



参考答案:↓


解析:

1.最不利工况是叶轮吊装,此时的计算载荷是叶轮重量、吊钩重量及吊索具重量之和。起升计算载荷=102+3.6+3.4=109t。

额定起重量=138t>起升计算载荷=109t,选用的履带起重机能满足吊装要求。选用的履带起重机为定型产品,计算载荷可不考虑动载荷系数。

2.A公司应为B公司提供现场平面布置、临时设施、轴线及标高测量等方面的服务。

3.吊装机舱时,造成履带起重机倾翻的风险因素有:履带起重机接触地面处的地基承载耐力不足、风力过大、起重机作业工况不足、机舱提升平移中触碰履带起重机臂架等。

4.背景中的基础和风力发电机组检查,需要使用的计量检测仪器有:水准仪、接地电阻测试仪、塞尺、绝缘电阻测试仪。

5.本项目的技术协调内容包括:设计要求、设备参数核实、各专业技术衔接、系统联合调试功能等。风电场项目施工资料整理和汇总组卷时可划分为23个单位工程。


第872题 下列建筑管道安装要求的说法,正确的是()。


A.室内给水管道安装应先支管后主管

B.应先安装塑料管道后安装钢质管道

C.铸铁管的坡度应高于塑料管的坡度

D.平行安装的管道热水应在冷水下方


参考答案:C



第874题 空调水管与制冷机组的接管应为()。


A.刚性接管

B.焊接接管

C.柔性接管

D.卡箍接管


参考答案:C


第875题 空调设备过滤网的阻力状态监控开关可用()。


A.压力开关

B.隔离开关

C.压差开关

D.空气开关


参考答案:C


第876题 电梯安装检验合格后,办理交工验收的前提是获得()。


A.安装许可

B.准用许可

C.出厂许可

D.运行许可


参考答案:B


第877题 下列消火栓系统的调试内容,不包括的是()。


A.报警阀及附件阀门调试

B.水源的调试

C.消防水泵的振动及噪声

D.消火栓调试


参考答案:C


第878题 补偿设备使用过程中磨损所引起的偏差,装配时不在调整范围的是()。


A.联轴器两轴间隙

B.齿轮的啮合间隙

C.可调轴承的间隙

D.滑轮与导轮间隙


参考答案:A


第879题 热力管道两个补偿器之间以及每一个补偿器两侧(指远的一端)应设置()。


A.滑动支架

B.固定支架

C.导向支架

D.弹簧吊架


参考答案:B


第880题 下列试验项目中,橡塑四芯电力电缆可不试验的项目是()。


A.局部放电测量

B.交流耐压试验

C.两端相位检查

D.交叉互联试验


参考答案:D
