2025年二级建造师《建设工程项目管理》章节精编习题(1030题)



第982题 某双代号时标网络计划如图1所示,工作F、工作H的最迟完成时间分别为(  )。


A.第7天、第9天

B.第7天、第11天

C.第8天、第9天

D.第8天、第11天


参考答案:B


解析:

自由时差=该工作与紧后工作之间波形线长度(取小)

总时差=该工作到达关键线路任何节点所经历线路波形线累加之和最小

关键线路:没有波形线的线路

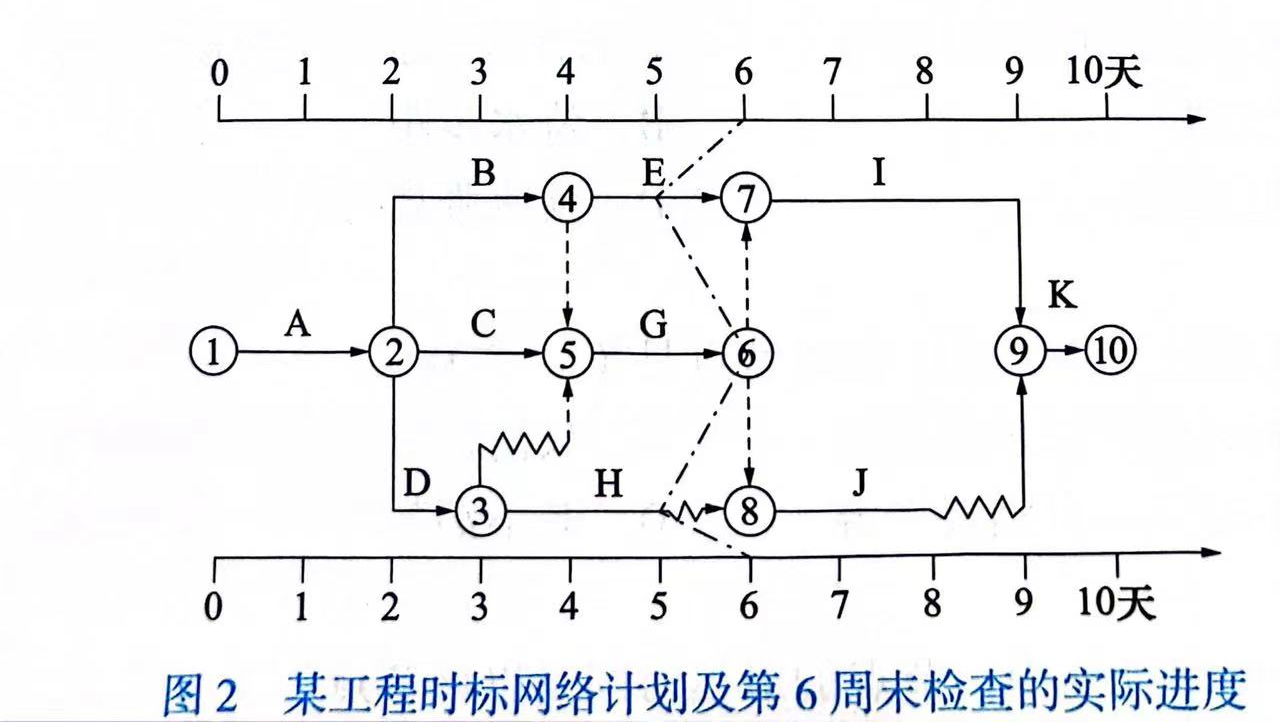

第983题 某工程时标网络计划及第6周末检查的实际进度如图2所示,正确的是(  )。


A.工作E的实际进度拖延1天,不影响总工期

B.工作G进度超前,不影响总工期

C.工作H的实际进度拖延1天,将使其后续工作J的最早开始时间推迟1天

D.工作I的最早开始时间推迟1天,总工期延长1天


参考答案:D


解析:

自由时差=该工作与紧后工作之间波形线长度(取小)

总时差=该工作到达关键线路任何节点所经历线路波形线累加之和最小

关键线路:没有波形线的线路


第984题 关于影响施工质量因素的说法,错误的是(  )。


A.材料质量是工程质量的基础

B.工程设备质量的优劣直接影响工程施工质量

C.施工质量控制应以控制人的因素为基本出发点

D.施工机械设备是施工方案和方法得以实施的物质基础


参考答案:B


解析:

机械设备可分为两类:一类是构成工程实体及配套的工艺设备和各类机具,如用于生产产品的设备、电梯、智能控制及暖通设备等,这些机械设备作为工程实体的一部分,其质量会直接影响工程质量;另一类是指施工机具,即施工过程中使用的各类机械设备,如垂直运输设备,各类操作工具、测量仪器和计量器具,各种施工安全设施等,是现代工程施工中不可缺少的手段。这些机械设备选型是否符合工程特点,性能是否先进和稳定,操作是否安全方便等,都会影响工程质量和施工安全。


第985题 质量管理体系文件主要由质量手册、程序文件、质量计划、作业指导书和(  )等构成。


A.质量方针

B.质量目标

C.质量记录

D.质量评审


参考答案:C


解析:

质量管理体系的建立、健全要从编制完善体系文件开始,质量管理体系的运行、审核与改进都是依据文件的规定进行的,质量管理实施的结果也要形成文件,作为证实和判别质量符合规定要求及质量管理体系有效的证据。编制和使用质量管理体系文件本身就是一项具有动态管理要求的活动。质量管理体系文件主要由质量手册、程序文件、质量计划、作业指导书和质量记录等构成。


第986题 建立施工质量保证体系的目标是(  )。


A.保证体系文件的严格执行

B.控制产品生产的过程质量

C.保证管理体系运行的质量

D.控制和保证施工产品的质量


参考答案:D


解析:

施工质量是指在工程施工过程中,按照设计文件和施工规范要求,采用合格材料和先进工艺,确保各项工程指标和性能均符合规范要求的程度。施工质量保证体系是指为确保建设工程施工质量,以控制和保证施工产品质量为目标,在施工准备、施工生产至竣工投产全过程中运用系统理论和方法,由全体人员参与建立和实施的一套严密、协调、高效的全方位管理体系。


第987题 某工程承包商从一生产厂家购买了相同规格的大批预制构件,进场后码放整齐。对其进行进场检验时,为了使样本更有代表性宜采用(  )的方法。


A.全数检验

B.分层随机抽样

C.等距抽样

D.简单随机抽样


参考答案:B


解析:

分层随机抽样。分层随机抽样是指将总体分割成互不重叠的子总体(层),在每层中独立地按给定的样本量进行简单随机抽样。例如,由不同班组生产的同一种产品组成一个批,在这种情况下,考虑各班组生产的产品质量可能会有波动,为了获得有代表性的样本,便可将整批产品按不同班组分成若干层。这样,可使同一层内的产品质量均匀整齐,然后在各层内再分别抽取样本。


第988题 采用直方图法对工程质量进行统计分析时,其主要的用途是(  )。


A.分析产生施工质量问题的原因

B.分门别类的对施工质量状态进行调查

C.对施工质量问题进行状态描述

D.观察分析生产过程质量是否正常、稳定受控


参考答案:D


解析:

直方图又称频数分布直方图,是用来反映产品质量数据分布状态和波动规律的统计分析方法。直方图的主要用途是:判断工序的稳定性;推断工序质量规格标准的满足程度;分析不同因素对质量的影响;计算工序能力等。


第989题 下列施工准备阶段的质量控制工作中,属于施工技术准备的是(  )。


A.做好施工测量工作

B.布置施工机械

C.规划施工场地

D.报审施工组织设计


参考答案:D


解析:

施工技术准备

1)熟悉与会审图纸

施工单位收到拟建工程的设计图纸和有关技术文件后,应尽快组织有关工程技术人员熟悉和自审图纸,写出自审图纸记录。自审图纸记录应包括对设计图纸的疑问和对设计图纸的有关建议。

施工图会审会议由建设单位主持,设计单位和施工单位、工程监理单位参加。图纸会审时,首先由设计单位的工程主设人向与会者说明拟建工程的设计依据、意图和功能要求,并对特殊结构、新材料、新工艺和新技术提出设计要求。然后,施工单位根据自审图纸记录以及对设计意图的了解,提出对设计图纸的疑问和建议,形成“图纸会审纪要”,与会各方会签、盖章,作为与设计文件同时使用的技术文件和指导施工的依据。

2)编制和报审施工组织设计

施工组织设计是施工准备工作的重要组成部分,也是指导施工现场全部生产活动的技术经济文件。为了正确处理人与物、主体与辅助、工艺与设备、专业与协作、供应与消耗、生产与储存、使用与维修以及它们在空间布置、时间排列之间的关系,施工单位必须根据拟建工程的规模、结构特点和建设单位要求,在调查分析的基础上,编制能够切实指导工程全部施工活动的施工组织设计。

施工单位在完成施工组织设计的编制及内部审批工作后,报请项目监理机构审查,由总监理工程师审核签认。项目监理机构审查批准的施工组织设计应报送建设单位。施工单位应按审查批准的施工组织设计文件组织施工。


第990题 建设工程施工质量验收的基本单元是(  )。


A.施工过程的质量验收

B.项目竣工质量验收

C.检验批和分项工程

D.分项工程和分部工程


参考答案:C


解析:

建设工程施工质量验收的基本单元是检验批和分项工程


第991题 分部工程质量验收时,应给出综合质量评价的检查项目是(  )。


A.观感质量验收

B.质量控制资料验收

C.分项工程质量验收

D.主体结构功能检测


参考答案:A


解析:

分部工程质量验收合格应符合下列规定:

①所含分项工程的质量应验收合格;

②质量控制资料应完整、真实;

③有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合要求;

④观感质量应符合要求。


第992题 某工程因测量仪器未及时进行校验,测量时误差较大导致工程轴线偏差,造成质量事故。按照事故发生的原因划分,该事故属于(  )。


A.人为原因造成的质量事故

B.管理原因引起的质量事故

C.技术原因引起的质量事故

D.工艺原因造成的质量事故


参考答案:B


解析:

因管理原因引发的质量事故。由于管理不完善或失误而引发的质量事故。主要包括:施工单位的质量管理体系不完善;质量检验制度不严密,质量控制不严;质量管理措施落实不力;检测仪器设备管理不善而失准;进料检验不严格等引发的质量事故。


第993题 当工程质量缺陷经加固、返工处理后仍无法保证达到规定的安全要求,但没有完全丧失使用功能时,适宜采用的处理方法是(  )。


A.不作处理

B.限制使用

C.报废处理

D.返修处理


参考答案:B


解析:

限制使用。当工程质量缺陷按返修方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,不得已时可做出诸如结构卸荷或减荷以及限制使用的决定。


第994题 施工质量事故处理过程中,确定事故处理结果是否达到预期目的、是否依然存在隐患,属于(  )环节的工作。


A.事故调查

B.事故原因分析

C.制定事故处理技术方案

D.事故处理鉴定验收


参考答案:D


解析:

事故处理的鉴定验收

质量事故的处理是否达到预期目的,是否仍留有隐患,应通过检查鉴定和验收作出确认。事故处理的质量检查鉴定,应严格按施工验收规范和相关质量标准的规定进行。必要时,还应通过实际测量、试验和仪表检测等方法获取必要的数据,以便准确地对事故处理结果作出鉴定,最终形成结论。


第995题 质量事故处理费用属于质量成本中的(  )。


A.预防成本

B.鉴定成本

C.内部损失成本

D.外部损失成本


参考答案:C


解析:

损失成本。损失成本又分为内部损失成本和外部损失成本。内部损失成本是指在工程施工过程中因指挥决策失误、违反标准及操作规程、成品保护及机具设备保养不善等引起工程质量缺陷而造成的损失,以及为处理工程质量缺陷而发生的费用。包括返工损失、返修损失、停工损失、质量事故处理费用等;外部损失成本是指工程移交后,在使用过程中发现工程质量缺陷而需支付的费用总和,包括工程保修费、损失赔偿费等。


第996题 分解施工责任成本时,措施费用控制的主要责任岗位应是(  )。


A.生产经理

B.项目经理

C.商务经理

D.技术负责人


参考答案:B


解析:

分解施工责任成本时,措施费用控制的主要责任岗位应是项目经理


第997题 编制施工成本计划的工作包括:①确定项目总体成本目标;②预测项目成本;③编制项目总体成本计划;④项目管理机构与企业职能部门根据其责任成本范围,分别确定各自成本目标,并编制相应的成本计划。正确的顺序是(  )。


A.③①②④

B.①②③④

C.②①③④

D.④①②③


参考答案:C


解析:

预测项目成本

确定项目总体成本目标

制项目总体成本计划

项目管理机构与企业职能部门根据其责任成本范围,分别确定各自成本目标,并编制相应的成本计划






第998题 某工程甲材料成本影响因素有:①甲材料单价;②单位工程量甲材料消耗量;③工程量。采用因素分析法分析各因素对甲材料成本变动(实际与目标相比)的影响程度时,依次替换三个因素的顺序是(  )。


A.③②①

B.①②③

C.②③①

D.③①②


参考答案:A


解析:

确定该指标是由哪几个因素组成的,并按其相互关系进行排序(排序规则是:先实物量,后价值量;先绝对值,后相对值)


第999题 对于有消耗定额的材料,施工项目材料用量控制宜实行(  )制度。


A.成本总额控制

B.成本包干

C.先进先出

D.限额领料


参考答案:D


解析:

定额控制。对于有消耗定额的材料,以消耗定额为依据,实行限额领料制度。按分项工程实行限额领料:就是按照分项工程进行限额,如钢筋绑扎、混凝土浇筑、砌筑、抹灰等,它是以施工班组为对象进行的限额领料。按工程部位实行限额领料:如按工程施工工序分为基础工程、结构工程和装饰工程,它是以施工专业队为对象进行的限额领料。按单位工程实行限额领料:就是对一个单位工程从开工到竣工全过程的用料实行的限额领料,它是以项目管理机构或分包单位为对象开展的限额领料。

限额领料的依据包括:准确的工程量,它是按工程施工图纸计算的正常施工条件下的数量,是计算限额领料量的基础;施工定额;施工组织设计,是计算和调整非实体性消耗材料的基础;施工过程中发包人认可的变更洽商单,是调整限额量的依据。

限额领料的实施:确定限额领料的形式,施工前,根据工程的分包形式,与使用单位确定限额领料的形式;签发限额领料单,根据双方确定的限额领料形式,根据施工预算和施工组织设计,将所需材料数量汇总后编制材料限额数量,经双方确认后下发;限额量的调整,在限额领料的执行过程中,影响材料使用的因素很多,如:工程变更、环境因素等。限额领料的主管部门要深入施工现场,了解用料情况,根据实际情况及时调整限额数量,以保证施工生产的顺利进行和限额领料制度的连续性、完整性;限额领料的核算,根据限额领料形式,工程完工后,双方应及时办理结算手续,检查限额领料的执行情况,对用料情况进行分析,按双方约定的合同,对用料节超进行奖罚兑现。


第1000题 施工成本偏差分析时,能够形象、直观、准确地表达费用的绝对偏差的方式是(  )。


A.横道图法

B.表格法

C.曲线法

D.文本法


参考答案:A


解析:

横道图法能够形象、直观、准确地表达费用的绝对偏差,而且能直观地表明费用偏差的严重性。但这种方法反映的信息量少,一般在项目较高管理层应用。
