“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《建设工程项目管理》章节精编习题(1030题)

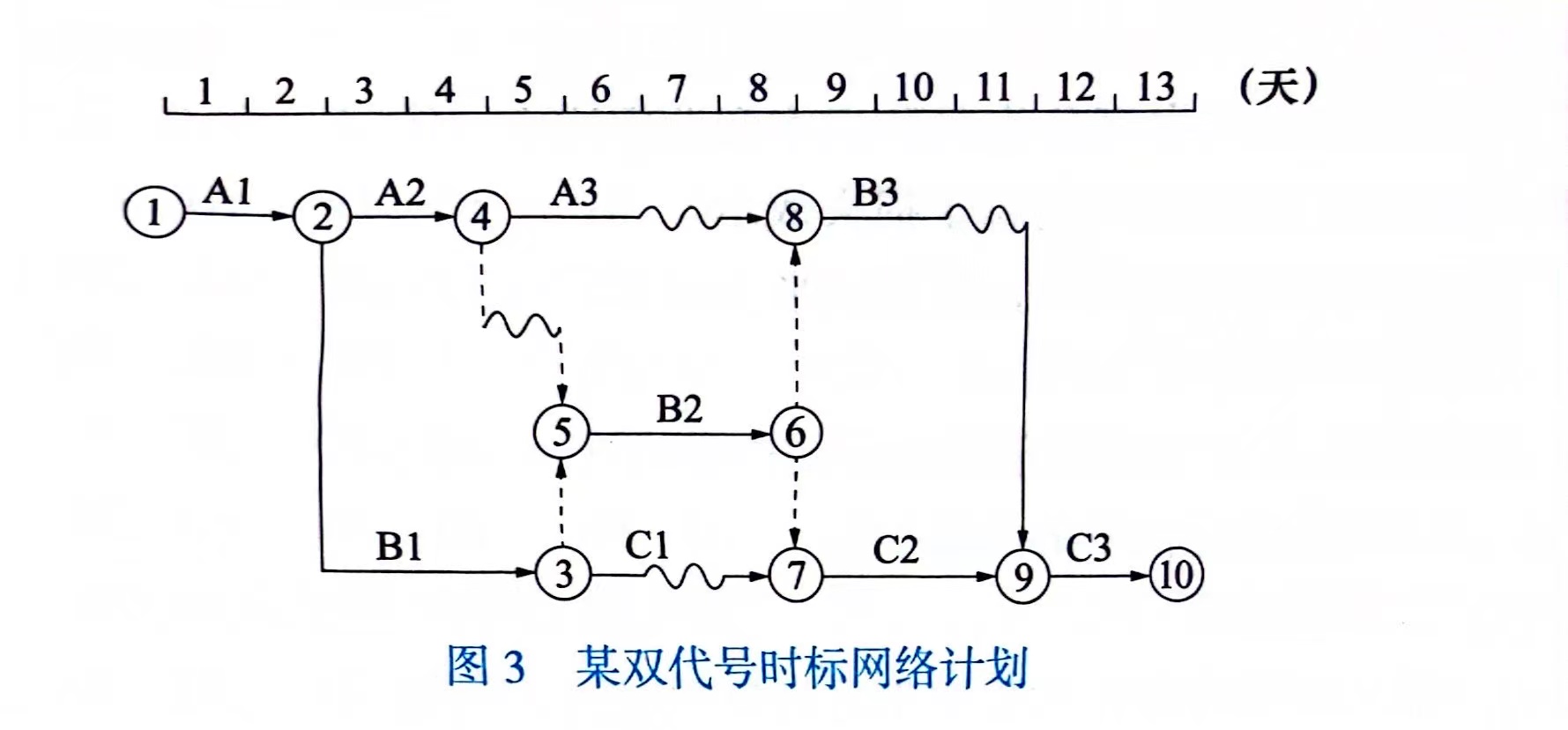

第941题 某双代号时标网络计划如图3所示(时间单位:天),工作总时差正确的有(  )。


A.TFA1=0

B.TFA2=1

C.TFB2=2

D.TFC1=2

E.TFB3=2


参考答案:ABD


解析:

自由时差=该工作与紧后工作之间波形线长度(取小)

总时差=该工作到达关键线路任何节点所经历线路波形线累加之和最小

关键线路:没有波形线的线路


第942题 下列施工质量保证体系的工作内容中,属于组织保证体系的有(  )。


A.进行技术培训

B.编制施工质量计划

C.成立质量管理小组

D.建立质量管理信息系统

E.分解施工质量目标


参考答案:CD


解析:

施工质量保证体系必须建立健全各级质量管理组织,分工负责,形成一个有明确任务、职责、权限、互相协调和互相促进的有机整体。组织保证体系的内容主要包括:成立质量管理领导小组,负责质量方针政策的制定和重大质量问题的决策;明确各职能部门的质量责任,如工程部负责施工过程的质量控制,采购部负责材料设备的质量把关等;设置专门的质量监督岗位,对施工全过程进行实时监督和检查。


第943题 在施工质量统计分析方法中,直方图一般用来(  )。


A.找出影响质量问题的主要因素

B.分析生产过程质量是否处于正常状态

C.分析生产过程质量是否处于稳定状态

D.整理统计数据,了解统计数据的分布特征

E.分析质量水平是否保持在公差允许的范围内


参考答案:BCDE


解析:

直方图又称频数分布直方图,是用来反映产品质量数据分布状态和波动规律的统计分析方法。直方图的主要用途是:判断工序的稳定性;推断工序质量规格标准的满足程度;分析不同因素对质量的影响;计算工序能力等。


第944题 下列分部工程中,需要设计单位项目负责人参加验收的有(  )。


A.A.主体结构分部工程

B.B.电梯分部工程

C.C.建筑节能分部工程

D.D.建筑屋面分部工程

E.地基与基础分部工程


参考答案:ACE


解析:

分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收。勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程的验收,设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程的验收。


第945题 某工程发生施工质量事故后,对该事故进行调查,经原因分析评定该事故不需要处理,则后续工作有(  )。


A.补充调查

B.做出结论

C.提交处理报告

D.检查验收

E.实施保护措施


参考答案:BC


解析:

做出结论 提交处理报告


第946题 关于施工项目质量成本的说法,正确的有(  )。


A.减少质量控制成本,质量损失成本也会减少

B.质量成本可分为控制成本和损失成本

C.质量控制成本可分为预防成本和鉴定成本

D.质量事故处理费用属于损失成本

E.减少质量控制成本,质量水平上升


参考答案:BCD


解析:

质量成本。质量成本是指为实现工程质量目标而采取的预防和控制措施所产生的费用,以及因不能达到质量水平而造成的各项损失费用之和。质量成本可分为控制成本和损失成本两部分。

①控制成本。控制成本又可分为预防成本和鉴定成本。预防成本是指为防止工程质量缺陷和偏差出现,保证工程质量达到质量标准所采取的各项预防措施所支出的费用,包括质量规划费、工序控制费、新工艺鉴定费、质量培训费、质量信息费等;鉴定成本是指为保证工程质量而对工程本身及材料、构配件、设备等进行质量鉴定所支出的费用,包括施工图纸审查费,施工文件审查费,原材料、外购件检验试验费,工序检验费,工程质量验收费等。

②损失成本。损失成本又分为内部损失成本和外部损失成本。内部损失成本是指在工程施工过程中因指挥决策失误、违反标准及操作规程、成品保护及机具设备保养不善等引起工程质量缺陷而造成的损失,以及为处理工程质量缺陷而发生的费用。包括返工损失、返修损失、停工损失、质量事故处理费用等;外部损失成本是指工程移交后,在使用过程中发现工程质量缺陷而需支付的费用总和,包括工程保修费、损失赔偿费等。

在通常情况下,质量控制成本增加,工程质量水平会随之提高,质量损失成本就会减少;反之,如果减少质量控制成本,工程质量水平就会下降,质量损失成本也会增加。根据上述特点,通过绘制质量成本曲线,即可寻求使质量成本最低时的工程质量水平或在质量成本与工程质量水平之间进行权衡。


第947题 编制施工材料消耗定额需确定的内容有(  )。


A.材料采购过程中的运输损耗

B.材料净用量

C.施工现场内操作过程中不可避免的废料和损耗

D.施工现场内运输过程中不可避免的损耗

E.材料计量过程中不可避免的误差


参考答案:BCD


解析:

编制材料消耗定额,主要包括确定直接使用在工程上的材料净用量和在施工现场内运输及操作过程中不可避免的废料和损耗。


第948题 施工成本中人工费控制的主要手段有(  )。


A.减少劳动力投入的数量

B.加强劳动定额管理

C.降低劳动者的薪酬标准

D.提高劳动生产率

E.降低工程耗用人工工日


参考答案:BDE


解析:

(1)制定先进合理的企业内部劳动定额,严格执行劳动定额,并将安全生产、文明施工及零星用工下达到作业队进行控制。

(2)提高生产工人的技术水平和作业队的组织管理水平,根据施工进度、技术要求,合理搭配各工种工人的数量,减少和避免无效劳动。

(3)加快自有建筑工人队伍建设

(4)完善职业技能培训体系

(5)建立技能导向的激励机制

(6)规范劳动用工制度


第949题 施工成本管理绩效考核应包括的层次有(  )。


A.企业对项目成本的考核

B.企业对销售部门销售费用的考核

C.对项目管理机构可控责任成本的考核

D.项目经理对所属部门、施工队和班组的考核

E.施工班组对个人的考核


参考答案:ACD


解析:

企业对项目成本的考核

对项目管理机构可控责任成本的考核

项目经理对所属部门、施工队和班组的考核


第950题 施工企业安全生产考核内容包括(  )。


A.安全事故处理效果

B.安全目标实现程度

C.安全行为

D.安全业绩

E.安全职责履行情况


参考答案:BCDE


解析:

安全生产考核应包括下列内容:①安全目标实现程度;②安全职责履行情况;③安全行为;④安全业绩;⑤施工企业应针对生产经营规模和管理状况,明确安全生产考核的周期,并应及时兑现奖惩。

施工安全管理基本制度通常还包括:安全技术交底制度,应急预案管理和演练制度,生产安全事故报告和调查处理制度,安全责任追究制度等。


第951题 对投融资领域推进供给侧结构性改革做出顶层设计的文件是(  )。


A.《国务院关于固定资产投资项目试行资本金制度的通知》

B.《国务院关于投资体制改革的决定》

C.《中共中央国务院关于深化投融资体制改革的意见》

D.《政府投资条例》


参考答案:C


解析:

《中共中央国务院关于深化投融资体制改革的意见》


第952题 承包人既没有设计力量,也没有施工队伍,专心致力于工程项目管理工作的施工承包模式是(  )。


A.施工总承包模式

B.施工总承包管理模式

C.工程总承包模式

D.工程总承包管理模式


参考答案:D


解析:

近年来,我国在大力倡导和发展工程总承包,即由工程总承包单位按照合同约定,承担工程设计、采购及施工(EPC,Engineering-Procurement-Construction)或设计、施工(DB,Design & Build)等工作,并对承包工程的质量、安全、工期和造价等全面负责。与此相对应,国际上还可采用工程总承包管理模式。即:业主将工程设计和施工任务发包给专门从事工程设计和施工组织管理的工程管理公司。这类工程管理公司自己既没有设计力量,也没有施工队伍,而是将其所承接的工程设计和施工任务全部分包给其他设计单位和施工单位,工程管理公司则专心致力于工程项目管理工作。


第953题 根据《建设工程监理范围和规模标准规定》,以下供电工程项目,必须实行监理的是(  )。


A.项目总投资额在3000万元

B.项目总投资额在5000万元

C.项目建安工程费在3000万元

D.项目建安工程费在5000万元


参考答案:A


解析:

《中华人民共和国建筑法》规定:“国家推行建筑工程监理制度。国务院可以规定实行强制监理的建筑工程的范围。”为此,《建设工程质量管理条例》规定,下列建设工程必须实行监理:①国家重点建设工程;②大中型公用事业工程;③成片开发建设的住宅小区工程;④利用外国政府或者国际组织贷款、援助资金的工程;⑤国家规定必须实行监理的其他工程。


第954题 根据《建设工程监理规范》GB/T50319—2013,验收隐蔽工程由(  )负责实施。


A.总监理工程师

B.总监理工程师代表

C.专业监理工程师

D.监理员


参考答案:C


解析:

专业监理工程师是由总监理工程师授权,负责实施某一专业或某一岗位的监理工作,有相应监理文件签发权的人员。专业监理工程师应履行下列职责:

(1)参与编制监理规划,负责编制监理实施细则;

(2)审查施工单位提交的涉及本专业的报审文件,并向总监理工程师报告;

(3)参与审核分包单位资格;

(4)指导、检查监理员工作,定期向总监理工程师报告本专业监理工作实施情况;

(5)检查进场的工程材料、构配件、设备的质量;

(6)验收检验批、隐蔽工程、分项工程,参与验收分部工程;

(7)处置发现的质量问题和安全事故隐患;

(8)进行工程计量;

(9)参与工程变更的审查和处理;

(10)组织编写监理日志,参与编写监理月报;

(11)收集、汇总、参与整理监理文件资料;

(12)参与工程竣工预验收和竣工验收。


第955题 工程质量监督机构进行工程实体质量监督检查时,应重点抽查(  )质量。


A.检验批

B.隐蔽工程

C.分项工程

D.分部工程


参考答案:B


解析:

(1)工程实体质量抽查。由于工程实体质量涉及专业多、监督工作量大,工程质量监督机构不可能像工程监理单位一样,在施工现场实施全天候监督检查,只能对工程施工中关键工序和重要部位的质量进行监督检查。

工程实体质量监督以抽查方式为主,重点检查涉及结构安全和使用功能的实体质量。应对抽查部位进行目测、实测、仪器检测及质量安全保证资料的核查,并做好监督检查记录。对工程质量有质疑的部位,应要求有关单位出具工程质量证明文件,或直接委托有资质的检测机构进行检测。

(2)工程质量保证资料核验。核验工程质量保证资料的目的是为了验证工程实体质量。为此,应将核验工程质量保证资料与抽查工程实体质量同时进行。核验工程质量保证资料时,一方面应检查工程质量保证资料是否及时、准确、完整;另一方面应将工程质量保证资料与工程实体质量进行对照,核查两者是否相符,以此来判断工程质量保证体系的运转是否正常有效,验证工程实体质量是否真实可靠。


第956题 下列施工项目管理组织结构形式中,能够实现集权与分权最优结合的是(  )。


A.直线式

B.职能式

C.直线职能式

D.矩阵式


参考答案:D


解析:

矩阵式组织结构是依照矩阵方式,将按职能划分的部门与按工程项目设立的管理机构有机结合起来的一种组织结构形式。这种组织结构以工程项目为对象设置,各项目管理机构的管理人员从各职能部门临时抽调,归项目经理统一管理,待工程完工交付使用后又回到原职能部门或到其他工程项目管理组织工作


第957题 根据《标准施工招标文件》,承包人项目经理可以授权其下属人员履行其某项职责,但事先应将授权人员的姓名和授权范围通知(  )。


A.发包人

B.监理人

C.工程质量监督机构

D.发包人和监理人


参考答案:B


解析:

事先应将授权人员的姓名和授权范围通知监理人


第958题 编制施工总进度计划的工作内容包括:①确定各单位工程施工期限;②计算工程量;③确定各单位工程开竣工时间和相互搭接关系等。正确的顺序是(  )。


A.②①③

B.③①②

C.①③②

D.③②①


参考答案:A


解析:

施工总进度计划是根据总体施工部署要求,用来确定各单位工程施工顺序、施工时间及相互衔接关系的计划。施工总进度计划可按以下程序编制:

(1)计算工程量。

(2)确定各单位工程施工期限。

(3)确定各单位工程的开竣工时间和相互搭接关系。

(4)编制初步施工总进度计划。

(5)形成正式的施工总进度计划。


第959题 安排每班工人数和机械台数时,限定每班施工人数上限的是(  )。


A.最小工作面

B.最小劳动组合

C.最小工作面或最小劳动组合

D.最小工作面和最小劳动组合


参考答案:A


解析:

安排每班工人数和机械台数时,限定每班施工人数上限的是最小工作面


第960题 就施工承包单位而言,单位工程施工组织设计的审批人是(  )。


A.施工单位企业负责人

B.项目技术负责人

C.施工单位技术负责人

D.施工项目经理


参考答案:C


解析:

(1)施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批。

(2)施工组织总设计应由总承包单位技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批;重点、难点分部(分项)工程施工方案和针对危险性较大的分部分项工程专项施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准。

(3)由专业承包单位施工的分部(分项)工程施工方案,应由专业承包单位技术负责人或技术负责人授权的技术人员审批;有总承包单位时,应由总承包单位项目技术负责人核准备案。

(4)规模较大的分部(分项)工程施工方案应按单位工程施工组织设计进行编制和审批。


进入题库练习及模拟考试
