“微信扫一扫”进入考试题库练习及模拟考试
第441题 根据现行建筑安装工程费用项目组成规定,下列费用项目中,属于建筑安装工程企业管理的有()。
A.仪器仪表使用费
B.工具用具使用费
C.建筑安装工程一切险
D.劳动保护费
E.劳动保险费
参考答案:BDE
解析:工具用具使用费、劳动保护费、劳动保险费均属于企业管理费。选项A,仪器仪表使用费属于施工机具使用费;选项C,建筑安装工程一切险属于工程建设其他费用。故答案应为B、D、E。
第442题 根据《建设工程工程量清单计价规范》GB50500—2013,关于工程量清单计价的有关要求,下列说法中正确的有()。
A.国有资产投资者实际拥有控制权的项目发承包,可以不采用工程量清单计价
B.使用国有资金投资的建设工程发承包,必须采用工程量清单计价
C.招标工程量清单是编制招标控制价的依据之一
D.工程量清单计价方式下,应采用总价合同
E.招标工程量清单的准确性和完整性由清单编制人负责
参考答案:BC
解析:选项A错误,国有资产投资者实际拥有控制权的项目发承包,应采用工程量清单计价;选项D错误,工程量清单计价方式下,应采用单价合同;选项E错误,招标工程量清单的准确性和完整性由招标人负责。使用国有资金投资的建设工程发承包,必须采用工程量清单计价;招标工程量清单是编制招标控制价的依据之一。故答案应为B、C。
第443题 建筑业可适用简易计税方法计税的情况包括()。
A.小规模纳税人发生应税行为
B.一般纳税人以清包工方式提供的建筑服务
C.一般纳税人为甲供工程提供的建筑服务
D.一般纳税人为开工日期在2016年1月30日的建筑工程项目提供的建筑服务
E.一般纳税人为开工日期在2016年7月30日的建筑工程项目提供的建筑服务
参考答案:ABCD
解析:可适用简易计税方法计税的情况:小规模纳税人发生应税行为、一般纳税人以清包工方式提供的建筑服务、一般纳税人为甲供工程提供的建筑服务、一般纳税人为建筑工程老项目(开工日期在2016年4月30日前的建筑工程项目)提供的建筑服务。故选项E错误,答案应为A、B、C、D。
第444题 矿业工程常用定额按建设程序分类可分为()。
A.人工消耗定额
B.材料消耗定额
C.估算指标
D.概算定额
E.预算定额
参考答案:CDE
解析:定额按建设程序分类可分为施工定额、预算定额、概算定额(指标)、估算指标。而人工消耗定额、材料消耗定额则是按反映的物质消耗的内容分类。故答案应为C、D、E。
第445题 编制实施性成本计划的主要依据是()。
A.施工图预算
B.投资估算
C.施工预算
D.设计概算
参考答案:C
解析:施工预算是编制实施性成本计划的主要依据,是施工企业为了加强企业内部经济核算,在施工图预算的控制下,依据企业的内部施工定额,以建筑安装单位工程为对象,根据施工图纸、施工定额、施工及验收规范、标准图集、施工组织设计(施工方案)编制的单位工程施工所需要的人工、材料、施工机械台班用量的技术经济文件。它是施工企业的内部文件,同时也是施工企业进行劳动调配,物资计划供应,控制成本开支,进行成本分析和班组经济核算的依据。投资估算用于项目前期阶段;设计概算一般在初步设计阶段。故答案应为C。
第446题 关于利用时间-成本累积曲线编制施工成本计划的说法,正确的是()。
A.所有工作都按最迟开始时间,对节约资金不利
B.所有工作都按最早开始时间,对节约资金有利
C.项目经理通过调整关键工作的最早开始时间,将成本控制在计划范围之内
D.所有工作都按最迟开始时间,降低了项目按期竣工的保证率
参考答案:D
解析:一般而言,所有工作都按最迟开始时间,对节约资金贷款利息是有利的,选项A、选项B错误;通过调整关键工作的最早开始时间,对控制进度有利,但对节约资金贷款利息不利,选项C错误;所有工作都按最迟开始时间,降低了项目按期竣工的保证率。故答案应为D。
第447题 根据《建设工程工程量清单计价规范》GB50500—2013,允许投标人根据具体情况对招标工程量清单进行修正或增加的内容是()。
A.分部分项工程量清单
B.措施项目清单
C.暂列金额
D.暂估价
参考答案:B
解析:根据《建设工程工程量清单计价规范》GB50500—2013,招标工程量清单中,分部分项工程量清单不能修改;暂列金额和暂估价也不能修改;措施项目清单在投标人投标时,除安全文明施工费以外,可由投标人自行确定。故答案应为B。
第448题 关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是()。
A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
B.总承包服务费按已标价工程量清单的金额计算,不应调整
C.暂列金额应减去工程价款调整的金额,余额归承包人
D.竣工结算应由承包人编制,发包人审核
参考答案:D
解析:选项A,仅包含措施项目中的单价项目;选项B,总承包服务费应依据合同约定额计算,如发生调整的,以发承包双方确认调整的金额计算;选项C,暂列金额有余额应归发包人。竣工结算应由承包人编制,发包人审核;故答案应为D。
第449题 关于赢得值及其曲线的说法,正确的有()。
A.理想状态是已完工实际费用,计划工作预算费用和已完工作预算费用三条曲线靠得很近并平稳上升
B.进度偏差是相对值指标,相对值越大的项目,表明偏离程度越小
C.如果已完工作实际费用,计划工作预算费用和已完工作预算费用三条曲线离散度不断增加,则预示着可能发生关系到项目成败的重大问题
D.在费用、进度控制中引入赢得值可以克服将费用、进度分开控制的缺点
E.同一项目采用费用偏差和费用绩效指数进行分析,结论是一致的
参考答案:ACDE
解析:选项B错误:因为进度偏差反映的是绝对偏差,偏差值越大的项目,表明偏离程度越大;赢得值曲线理想状态是已完工实际费用,计划工作预算费用和已完工作预算费用三条曲线靠得很近并平稳上升;已完工作实际费用,计划工作预算费用和已完工作预算费用三条曲线离散度不断增加,则预示可能发生关系到项目成败的重大问题;赢得值可以克服将费用、进度分开控制的缺点;费用偏差和费用绩效指数进行分析,结论应是一致的。故答案应为A、C、D、E。
第450题 施工合同履行过程中,导致工程量清单缺项并应调整合同价款的原因有()。
A.承包人投标漏项
B.设计变更
C.施工条件改变
D.施工技术进步
E.工程量清单编制错误
参考答案:BCE
解析:导致工程量清单缺项的原因包括:(1)设计变更;(2)施工条件改变;(3)工程量清单编制错误。承包人投标漏项属于投标人的责任,不应调整合同价款;施工技术进步不是调整合同价款的原因;故答案应为B、C、E。
参考答案:↓
解析:
1.工程竣工结算指施工企业按照合同规定的内容全部完成所承包的工程,经验收质量合格,并符合合同要求后,向发包单位进行最终工程价款结算。结算的前提条件为:
(1)该项目已完工,并已经过验收签证,交工资料已经整理汇总完毕,并经有关方面签字认可;
(2)按全部施工图编制的施工图预算已完毕;
(3)设计变更和现场变更所发生的技术核定单和现场用工签证等手续已办理完毕;
(4)因建设单位原因造成施工单位人员窝工、机具闲置、工期延误等经济索赔已得到建设单位认可;
(5)按照规定应调整的工程造价已编制完毕。2.工程预付款仅用于承包人支付施工开始时与本工程有关的动员费用。如果承包
人滥用此款,发包人有权立即收回。在承包人向发包人提交金额等于工程预付款数额的银行保函后,发包人按规定的金额和规定的时间向承包人支付预付款,在发包人全部扣回预付款之前,该银行保函一直有效。当预付款被发包人扣回时,银行保函金额相应递减。
3.该工程预付款为:660×20%=132万元。

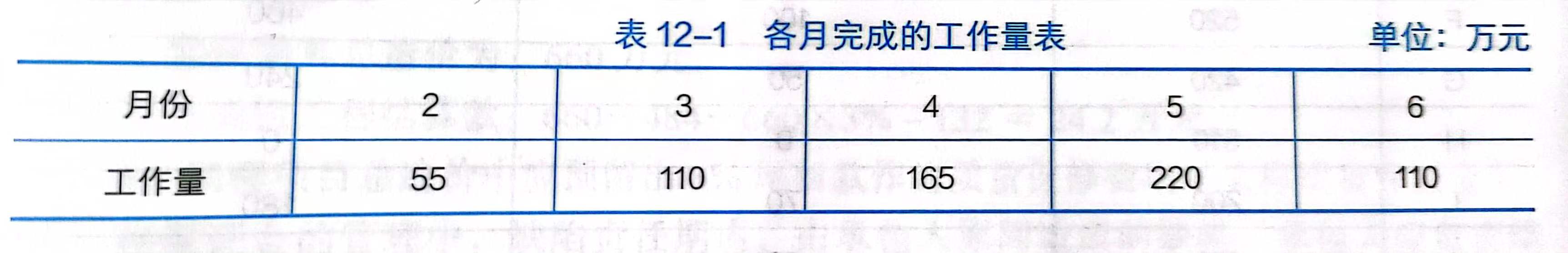

预付款起扣点:660-(132÷60%)=440万元。各月拨付的工程款为:
2月:工程款55万元,累计工程款55万元。
3月:工程款110万元,累计工程款165万元。
4月:工程款165万元,累计工程款330万元。
5月:工程款220-[(220+330-440)]×60%=154万元,累计工程款484万元。
4.工程竣工结算价款=合同价款+施工过程中合同价款调整数额-预付及已结算工程价款-保修金
工程款结算总造价为:660万元。甲方应付工程结算款:660-484-660×3%-132=24.2万元。
5.工程项目总造价中应预留出3%尾留款作为质量保修费用(又称质量保证金)。在保证金的管理中,缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定和维修费用。如果承包人不维修也不承担费用,发包人可按合同约定扣除保证金,并由承包人承担违约责任。1.5万元的维修费应从乙方(承包方)的保修金中扣除。
参考答案:↓
解析:
1.施工现场待安装设备损失26万元的经济损失应补偿给承包人。因为不可抗力造成工程本身及施工现场待安装设备的损失,由发包人承担。
承包人受伤人员医药费、补偿费4.5万元的经济损失不应补偿给承包人。因为不可抗力造成承、发包双方的人员伤亡,应分别各自承担。
施工机具损坏损失12万元的经济损失不应补偿给承包人。因为不可抗力造成施工机械设备损坏,由承包人承担。
施工机具闲置、施工人员窝工损失5.6万元的经济损失不应补偿给承包人。因为不可抗力造成承包人机械设备的停工损失,由承包人承担。
工程清理、修复费用3.5万元的经济损失应补偿给承包人。因为不可抗力造成工程所需清理、修复费用,由发包人承担。
2.项目监理机构应批准的补偿金额为:26+3.5=29.5万元。
参考答案:↓
解析:

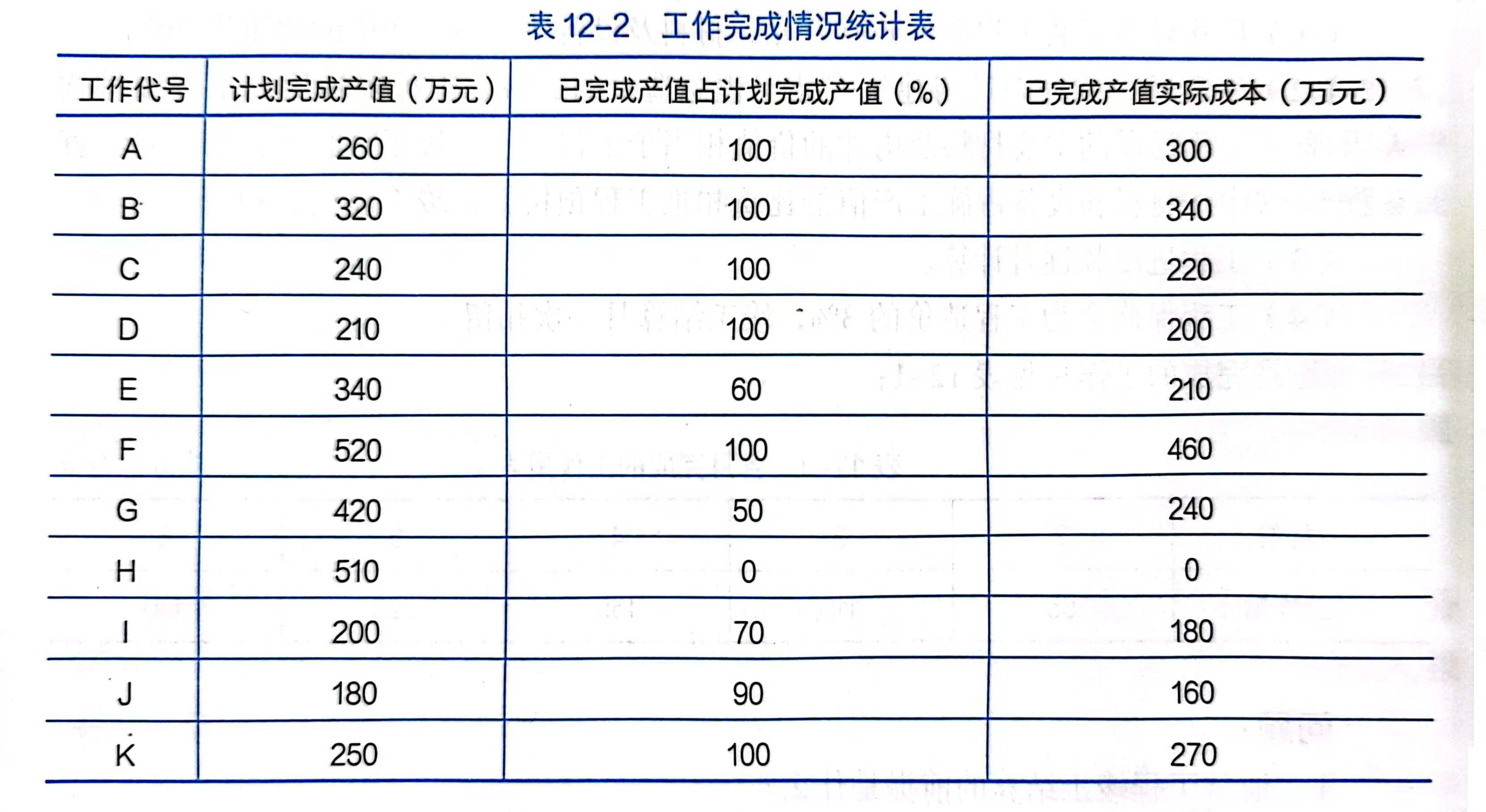

1.本工程前7个月的已完工程计划成本及第7个月末的已完工程计划成本计算结果见表12-3。
第7个月末时,已完工程实际成本为2580万元,已完成产值为2516万元,计划
完成产值为3450万元。
费用偏差=已完产值-实际成本=2516-2580=-64万元,说明成本超支进度偏差=已完产值-计划产值=2516-3450=-934万元,说明进度延误费用绩效指数=已完产值/实际成本=2516/2580<1,表示超支,即实际费用高于预算费用
进度绩效指数=已完产值/计划产值=2516/3450<1,表示进度延误,即实际进度比计划进度拖后
2.
(1)项目部控制项目成本的方法主要有:以目标成本控制成本支出;用工期-成本同步的方法控制成本。
(2)项目成本控制最有效的方法是按施工图预算,实行“以收定支”,或者“量入为出”。
(3)材料成本可从材料采购和材料消耗两个方面进行控制。
材料采购成本的控制,可以从量和价两个方面进行控制;尤其是含非标设备的制作安装内容的工程。材料消耗数量的控制,可以采用限额领料和有效控制现场施工耗料等方法。
第454题 安全生产各项管理规章制度的核心是()。
A.安全生产奖罚制度
B.安全生产目标考核制度
C.安全生产责任制
D.安全生产事故警示教育制度
参考答案:C
解析:矿山施工安全要求企业组织职工认真学习、贯彻执行国家安全生产方针和有关法规。树立遵章守纪、自觉反对“三违”(即违章指挥、违章操作、违反劳动纪律)的好风气;要建立健全以安全生产责任制为核心的各项安全生产规章制度,落实各部门、各岗位在安全生产中的责任和奖惩办法。已经明确了矿山制定各种安全管理制度的核心制度是安全生产责任制,其他制度是围绕责任制细化的更为明确的管理措施。因此本题答案应是C。
第455题 安全生产监管中承担安全主体责任的是()。
A.生产经营单位
B.地方政府
C.当班工作人员
D.当班带班领导
参考答案:A
解析:安全管理、安全监管必须做到谁管理谁负责、谁监督。安全生产工作实行管行业必须管安全、管业务必须管安全、管生产经营必须管安全,强化和落实生产经营单位主体责任与政府监管责任,建立生产经营单位负责、职工参与、政府监管、行业自律和社会监督的机制。所以本题答案应为A。
第456题 矿业工程施工安全管理的基本制度不包括()。
A.安全生产责任制
B.安全技术教育与培训制度
C.安全检查制度
D.安全事故责任制
参考答案:D
解析:矿业工程建设、施工单位为加强安全生产管理,建立安全生产责任制度、群防群治安全教育与培训制度、安全监督检查制度、事故处理报告制度、安全责任追究制度,其中没有“安全事故责任制度”。因此,答案为D。
第457题 矿山企业生产安全标准化的目的是( )。
A.完善生产工艺
B.节约生产材料
C.加强安全投入
D.确保安全生产
参考答案:D
解析:
矿山企业安全生产标准化目的,是通过建立安全生产责任制,制定安全管理制度 和操作规程,排查治理隐患和监控重大危险源,建立预防机制,规范生产行为,使各生 产环节符合有关安全生产法律法规和标准规范的要求,人、机、物、环(境)处于良好 的生产状态,并持续改进,不断加强企业安全生产规范化建设。实现安全健康管理系统 化、岗位操作行为规范化、设备设施本质安全化、作业环境器具定制化,并持续改进, 确保安全生产。显然,答案应为 D。
第458题 矿山企业生产经营单位主要负责人初次安全培训时间不少于()学时。
A.72
B.48
C.32
D.24
参考答案:B
解析:《安全生产培训管理办法》和《生产经营单位安全培训规定》要求煤矿、非煤矿山、金属冶炼等生产经营单位主要负责人和安全生产管理人员初次安全培训时间不得少于48学时,每年再培训时间不得少于16学时。因此本题答案为B。
第459题 有关生产安全事故调查的正确做法是( )。
A.事故调查由当地人民政府负责进行
B.事故调查可以委托第三方机构进行
C.事故调查组成人员应包含有工会代表
D.事故调查报告应在 1 个月内提交
参考答案:C
解析:
根据《生产安全事故报告和调查处理条例》,生产安全事故的调查由专门成立的事 故调查组负责进行,按照事故等级不同,由相应的省、市、县级人民政府负责,也可以 授权或委托有关部门组织事故调查组进行调查,特别重大事故由国务院或国务院授权有 关部门组织事故调查组进行调查,未造成人员伤亡的一般事故,县级人民政府也可以委 托事故发生单位组织事故调查组进行调查。这里不涉及第三方机构的事宜,因此 A 不 完整,B 不正确。事故调查组由有关人民政府、安全生产监督管理部门、负有安全生产 监督管理职责的有关部门、监察机关、公安机关以及工会派人组成,并应当邀请人民检 察院派人参加。C 正确。有关事故报告的提交,没有时间的要求。D 不正确。因此,答 案为 C。
第460题 企业发生生产安全事故后在事故调查处理中坚持的“四不放过”原则是()。
A.事故原因未查清不放过
B.责任人员未处理不放过
C.罚款未落实不放过
D.整改措施未落实不放过
E.有关人员未受到教育不放过
参考答案:ABDE
解析:矿山发生生产安全事故后,组织事故调查应当坚持实事求是、依法依规、注重实效的三项基本要求和“四不放过”[即事故原因没查清不放过(A)、责任人员没处理不放过(D)、整改措施没落实不放过(B)、有关人员没受到教育不放过(E)]的原则,做到诚信公正、恪尽职守、廉洁自律,遵守事故调查组的纪律,保守事故调查的秘密,不得包庇、袒护负有事故责任的人员或者借机打击报复。因此此题正确答案为A、B、D、E。
