第603题 煤矿许用炸药的要求有()。
A.煤矿许用炸药的爆热、爆温、爆压都要相对低一些
B.有较好的起爆感度和传爆能力,保证稳定爆轰
C.排放毒气量符合国家标准,炸药配比应接近零氧平衡
D.炸药成分中不含金属粉末
E.不可用雷管直接起爆
参考答案:ABC
第608题 巷道工作面施工时,不得从事爆破作业的情形包括()。
A.距工作面20m以内的风流中瓦斯含量超过1%或有瓦斯突出征兆的
B.巷道岩体有冒顶或边坡滑落危险的
C.工作面有积水
D.炮孔温度异常的
E.巷道内有害气体浓度超过规程规定
参考答案:ABDE
参考答案:↓
解析:

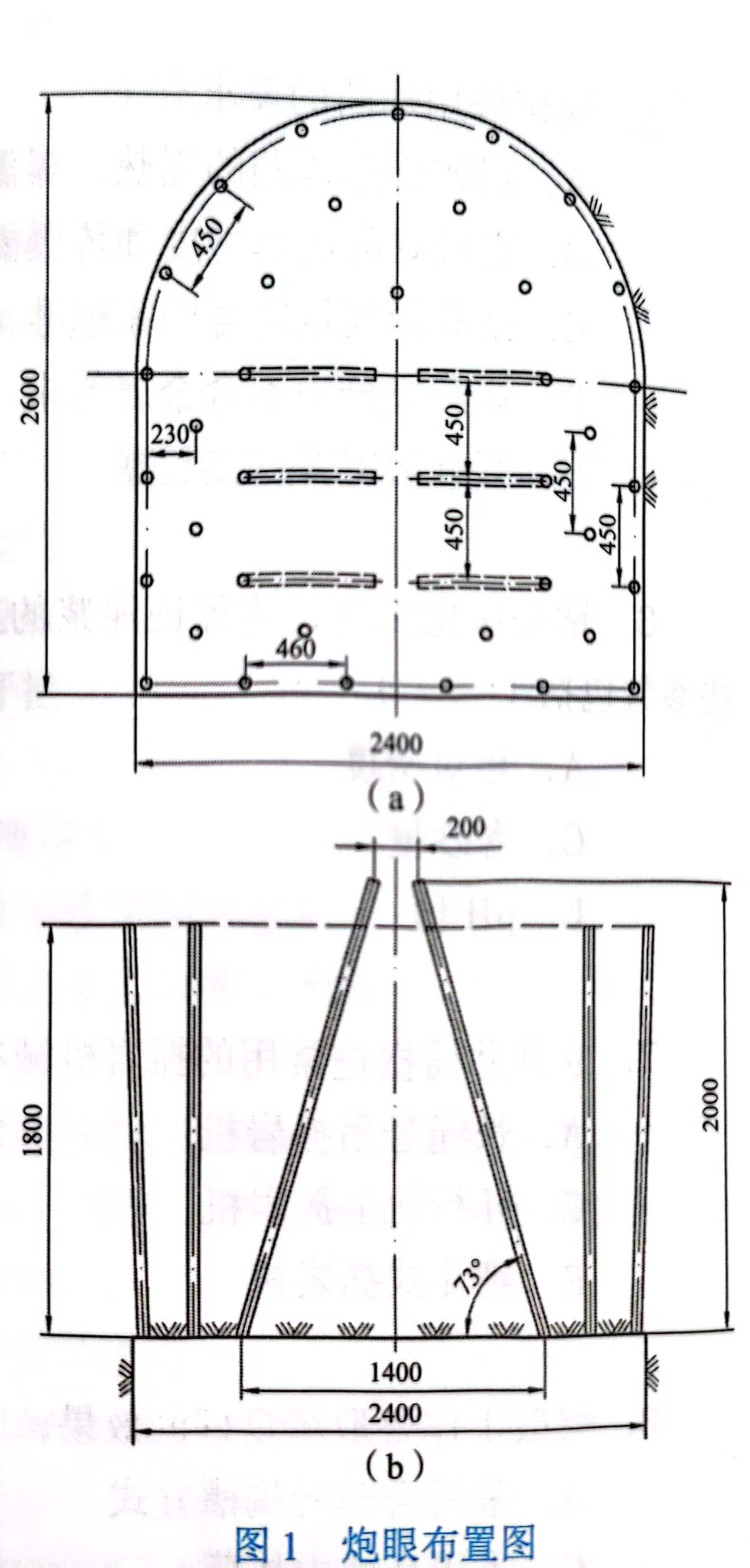

1.图1炮眼布置图采用的是垂直楔形掏槽(斜眼掏槽)。其主要特点有:(1)掏槽眼数目少;(2)掏槽效果好;(3)碎石抛掷距离大;(4)钻眼方向难以掌握;(5)炮眼深度受巷道宽度和高度限制。
2.图1炮眼布置图中存在的问题有:
(1)掏槽眼布置无法进行钻眼作业。理由:掏槽眼开口距离1.4m太大,受巷道宽度限制,无法安排凿岩机打眼施工作业。
(2)炮眼布置无法保证取得光面爆破效果。理由:周边眼间距450mm左右合理,但最小抵抗线为230mm偏小,炮眼密集系数为450/230=1.95,与合理值区间0.8~1.0偏差较大,难以取得光面爆破的效果。
3.水仓掘进工作面的氧气浓度不应低于20%。
4.水仓施工采用串联通风方案正确。理由:根据《煤矿安全规程》(2022年版),采、掘工作面应当实行独立通风,严禁2个采煤工作面之间串联通风。同一采区内1个采煤工作面与其相连接的1个掘进工作面、相邻的2个掘进工作面,布置独立通风有困难时,在制定措施后,可采用串联通风,但串联通风的次数不得超过1次。
参考答案:↓
解析:
1.招标文件的规定(1)合理。根据《中华人民共和国招标投标法实施条例》,投标人对招标文件有异议的,应当在投标截止时间10日前提出。招标文件的规定(2)合理。在评标过程中,评标委员会发现投标人的报价过低,
使得其投标报价可能低于其个别成本的,应当要求该投标人作出书面说明并提供相关证明材料。投标人不能合理说明或者不能提供相关证明材料的,由评标委员会认定该投标人以低于成本报价竞标,其投标应作废标处理。
2.B单位的要求妥当,投标人有权在投标前了解现场情况,以便编制投标书。招标人的做法不妥。招标人不得组织单个或者部分潜在投标人踏勘项目现场。
3.(1)投标人A投标文件无效;理由:联合体投标应有联合体协议。
(2)投标人C投标文件无效;理由:安全生产许可证超过有效期,应为无效。
(3)投标人D投标文件有效;理由:总价金额汇总有误属于细微偏差。
4.不妥。评标委员会成员应当依照《中华人民共和国招标投标法》和《中华人民共和国招标投标法实施条例》的规定,按照招标文件规定的评标标准和方法,客观、公正地对投标文件提出评审意见。招标文件没有规定的评标标准和方法不得作为评标的依据。
参考答案:↓
解析:
1.地质资料不全;对施工巷道水文地质不清;项目部不重视,未安排专业防治水工程师对工作面渗水进行诊断,针对水害无防治措施;技术人员知识能力有限,不负责任;未向防治水专门机构及总工程师报告;明知埋藏浅乱采滥挖严重应该预见到可能老空、古空大量存在,应认真对水文地质进行勘探,未能坚持“有疑必探,先探后掘”的探水原则;采用物探先行钻探验证的探水作业方式;新工人对事故征兆不了解,自我防范、自救能力不足。
2.发生事故后,事故现场有关人员应当立即报告本单位负责人;负责人接到报告后,应向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
事故发生单位负责人接到事故报告后,应立即启动事故相应应急预案,或者采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失。
事故发生后,有关单位和人员应当妥善保护事故现场以及相关证据,任何单位和个人不得破坏事故现场、毁灭证据。因事故抢险救援必须改变事故现场状况的,应当绘制现场简图并做出书面记录,妥善保存现场重要痕迹、物证。
3.项目部应编制矿山综合应急救援预案,针对本项目特点应制定《防止瓦斯煤尘爆炸事故专项应急预案》《煤层自燃引发火灾事故专项应急救援预案》《矿井水害专项应急救援预案》。
预案的主要内容应包括:(1)重大危险源分析、评估;(2)发生事故的可能性、类型、严重程度判断;(3)救援机构的设置、人员分工、物资准备;(4)抢险救援的方案、方法、应对措施;(5)预案的实施及演练等。
4.根据事故的情况,防治水的针对性措施包括:
(1)加强地质工作特别是水文地质工作,对老旧矿区的改造一定要掌握井田范围的采空、老空、古空积水、积气情况;
(2)坚持矿井掘进中“预测预报、有疑必探、先探后掘、先治后采”的方针;(3)严格进行水文类型划分,按照类型设置相应的防水设施;(4)严格执行探水措施;(5)加强职工培训掌握事故征兆,做好预防;(6)编制可行、可操作的事故应急救援预案。
参考答案:↓
解析:
1.张某没有资格担任该工程的项目经理。理由:该矿井设计年生产能力超过90万t或单项工程合同额超过2000万元,属于大型矿建工程,须由一级建造师担任项目经理。
2.主井先开工,副井后开工。该开工顺序的优点:(1)主井一般比副井深,且有箕斗装载硐室,主井先开工,副井后开工,有利于主、副井同时到底,从主、副井同时进行短路贯通,贯通时间快;(2)主、副井错峰冻结,减少冻结站的装机容量,减少前期设备、人员投入。
3.矿井主井井筒到底时间与装载硐室的施工顺序有很大关系。装载硐室与主井井筒的施工顺序有四种方式,一是与主井井筒及其硐室同时施工;二是主井井筒一次掘到底,预留装载硐室硐口,然后再回头施工装载硐室;三是主井井筒一次掘到底,预留硐口,待副井投入使用后,在主井井筒装备前施工装载硐室;四是主井井筒先一次掘砌到运输水平,待副井罐笼提升后,施工下段井筒,装载硐室与该段井筒一次做完。与预留箕斗装载硐室硐口相比,箕斗装载硐室与主井井筒同时施工的优点是:(1)不需要井筒二次改装,不需要搭建操作平台;(2)安全性较好。
4.施工单位在井筒基岩坚硬岩层施工中的不妥之处为:(1)采用4.2m钻杆钻眼不妥,因为4.2m长钻杆钻眼深度达不到4.2m;(2)第一圈掏槽眼眼深2.8m,装药4卷(2.0m)不妥,封泥长度不足1m;(3)周边眼眼底布置在掘进轮廓线上不妥,眼底应偏出掘进轮廓线上外50~100mm;(4)选用模板段高4.0m不合理,与爆破进尺不匹配。
