“微信扫一扫”进入考试题库练习及模拟考试

2024年一级建造师《建设工程项目管理》试题库(284题)

第141题

我国建设工程常用的担保方式中,担保金额最大的是( )。

A.投标担保

B.保修担保

C.履约担保

D.付款担保

参考答案:C

解析:

【内容考查】本题考查的是履约担保。

【选项分析】履约担保,是指招标人在招标文件中规定的要求中标的投标人提交的保证履行合同义务和责任的担保。这是工程担保中最重要也是担保金额最大的工程担保。

第142题

建设工程预付款担保的形式一般采用( )。

A.银行保函

B.抵押

C.交付现金

D.投标保证金

E.担保公司提供保证担保

参考答案:ABE

解析:

【内容考查】本题考查的是预付款担保。

【选项分析】建设工程预付款担保的主要形式是银行保函。预付款担保也可由担保公司提供保证担保,或采取抵押等担保形式。

第143题

建设工程担保中,担保金额在担保有效期内逐步减少的担保是( )担保。

A.投标

B.支付

C.预付款

D.履约

参考答案:C

解析:

【内容考查】本题考查的是预付款担保。

【选项分析】预付款担保的主要形式是银行保函。预付款担保的担保金额通常与发包人的预付款是等值的。预付款一般逐月从工程付款中扣除,预付款担保的担保金额也相应逐月减少。

第144题

支付担保的额度为工程合同总额的( ),如承包人已完成担保额度,发包人未能按时支付,承包人可依据担保合同暂停施工。

A.10%~15%

B.15%~20%

C.20%~25%

D.25%~30%

参考答案:C

解析:

【内容考查】本题考查的是支付担保。

【选项分析】发包人的支付担保实行分段滚动担保。支付担保的额度为工程合同总额的20%~25%。本段清算后进入下段。已完成担保额度,发包人未能按时支付,承包人可依据担保合同暂停施工,并要求担保人承担支付责任和相应的经济损失。

第145题

支付担保的主要作用是通过发包人资信状况进行严格审查并落实各项担保措施,以( )。

A.确保工程质量

B.确保工程费用及时支付到位

C.考察承包人资金实力

D.保证承包人按约履行

参考答案:B

解析:

【内容考查】本题考查的是支付担保。

【选项分析】工程款支付担保的作用在于,通过对业主资信状况进行严格审查并落实各项担保措施,确保工程费用及时支付到位;一旦业主违约,付款担保人将代为履约。

第146题

支付担保的形式通常有( )。

A.现金支票、银行保函、担保公司担保

B.银行保函、履约保证金、担保公司担保

C.银行汇票、履约保证金、保险公司担保

D.不可撤销信用证、银行保函、履约保证金

参考答案:B

解析:

【内容考查】本题考查的是支付担保。

【选项分析】支付担保的形式有银行保函、履约保证金、担保公司担保三种形式。

第147题

某分部工程双代号网络图如下图所示,图中错误是( )。

A.存在循环回路

B.节点编号有误

C.存在多个起点节点

D.存在多个终点节点

参考答案:C

解析:

【内容考查】本题考查的是双代号网络计划。

【选项分析】双代号网络计划中只有一个起点节点和终点节点。1和6两个节点都是开始节点。

第148题

下列双代号网络图的绘图规则中,说法正确的是(  )。

A.不允许出现循环回路

B.逻辑关系正确

C.不能出现没有箭头节点或没有箭尾节点的箭线

D.所有节点均应是中间节点

E.不能出现带双向箭头或无箭头的连线

参考答案:ABCE

解析:

【内容考查】本题考查的是双代号网络图的绘图规则 。

【选项分析】双代号网络图的绘图规则 :(1)正确表示工作之间的逻辑关系;(2)双代号网络图中,不允许出现循环回路;(3)双代号网络图中,在节点之间不能出现带双向箭头或无箭头的连线;(4)双代号网络图中,不能出现没有箭头节点或没有箭尾节点的箭线;(5)当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制;(6)绘制网络图时,箭线不易交叉。(7)双代号网络图中应只有一个起点节和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。(8)双代号网络图应条理清楚,布局合理。

第149题

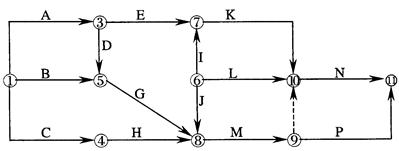

某工程双代号网络图如下图所示,存在的绘图错误是(  )。

A.多个起点节点

B.多个终点节点

C.节点编号有误

D.存在循环回路

参考答案:A

解析:

【内容考查】本题考查的是双代号网络计划的绘图规则。

【选项分析】绘图规则:

(1)双代号网络图必须正确表达已确定的逻辑关系。

(2)双代号网络图中,不允许出现循环回路。所谓循环回路是指从网络图中的某一个节点出发,顺着箭线方向又回到了原来出发点的线路。

(3)双代号网络图中,在节点之间不能出现带双向箭头或无箭头的连线。

(4)双代号网络图中,不能出现没有箭头节点或没有箭尾节点的箭线。

(5)当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示)。

(6)绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法。

(7)双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。

(8)双代号网络图应条理清楚,布局合理。

图中①、②都是起点节点,所以本题存在的绘图错误是“多个起点节点”。

第150题

( )是指在各紧前工作全部完成后,工作i-j有可能开始的最早时刻。

A.最早完成时间

B.最早开始时间

C.最迟开始时间

D.最迟完成时间

参考答案:B

解析:

【内容考查】本题考查的是工程网络计划有关时间参数的计算。

【选项分析】此题考查相关概念:

(1)最早开始时间(ESi-j),是指在各紧前工作全部完成后,工作i一j有可能开始的最早时刻。

(2)最早完成时间(EFi-j),是指在各紧前工作全部完成后,工作i一j有可能完成的最早时刻。

(3)最迟开始时间(LSi-j),是指在不影响整个任务按期完成的前提下,工作i一j 必须开始的最迟时刻。

(4)最迟完成时间(LEi-j),是指在不影响整个任务按期完成的前提下,工作i一j必须完成的最迟时刻。

第151题

总时差指的是在不影响( )的前提下,本工作可利用的机动时间。

A.紧后工作

B.持续时间

C.紧前工作

D.总工期

参考答案:D

解析:

【内容考查】本题考查的是总时差。

【选项分析】总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。

第152题

在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差(  )天。

A.均为5

B.分别为6和5

C.均为6

D.分别为11和6

参考答案:B

解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】工作M的最早完成时间为15+7=22,最迟完成时间为min{28,33}=28,所以其总时差为28-22=6;其自由时差为min{27,30}-22=5。

第153题

( )是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。

A.总时差

B.自由时差

C.最迟开始时间

D.最迟完成时间

参考答案:B

解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】自由时差是指在不影响其紧后工作最早开始的前提下,本工作可以利用的机动时间。

第154题

某项工作有两个紧后工作,两个紧后工作的最迟完成时间分别为20天、15天,两个紧后工作的持续时间分别为7天、12天,则本工作的最迟完成时间为( )天。

A.13

B.15

C.3

D.20

参考答案:C

解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】两个紧后工作的最迟开始时间分别是13天和3天,所以该项工作的最迟完成时间为3天。

第155题

在某工程网络计划中,已知工作M没有自由时差,但总时差为5d,监理工程师检查实际进度时发现该工作的持续时间延长了4d,说明此时工作M的实际进度(  )。

A.既不影响总工期,也不影响其后续工作的正常进行

B.不影响总工期,但将其紧后工作的最早开始时间推迟4d

C.将使总工期延长4d,但不影响其后续工作的正常进行

D.将其后续工作的开始时间推迟4d,并使总工期延长ld

参考答案:B

解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】总时差是不影响总工期的前提下,本工作可以利用的机动时间。

自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。所以M的实际进度不影响总工期,但是将其紧后工作的最早开始时间推迟4d。

第156题

某工程网络计划中,工作M总时差3天,自由时差0天,该计划执行过程中,只有M工作的实际进度后延4天,则M工作的实际进度将其紧后工作的最早开始时间推迟和使总工期延长的时间分别是(  )天。

A.3天和0天

B.3天和1天

C.4天和0天

D.4天和1天

参考答案:D

解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】总时差指的是在不影响总工期的前提下,本工作可以利用的机动时间。总时差为3天,实际进度拖后4天,因此影响总工期4-3=1天。

自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。自由时差为0,因此影响紧后工作4天。

第157题

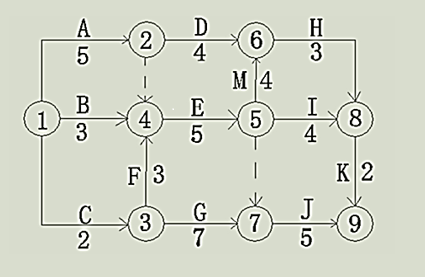

某双代号网络计划如下图所示(时间单位:天),其关键线路有( )。

A.4

B.3

C.2

D.1

参考答案:C

解析:

【内容考查】本题考查的是双代号网络计划。

【选项分析】关键线路A-E-M-H-K;C-F-E-M-H-K。

第158题

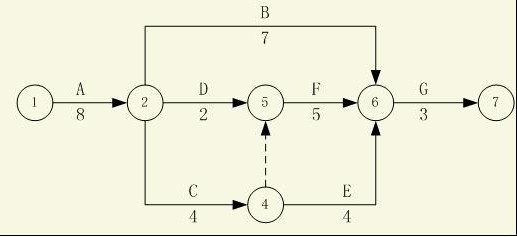

某分部工程双代号网络图如下图所示,则工作D的总时差和自由时差依次为( )。

A.1天和1天

B.1天和2天

C.2天和1天

D.2天和2天

参考答案:D

解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】关键线路为:A—C—F—G。计算得D的最早开始时间和最迟开始时间分别为8、10 ,最早完成时间为10。F的最早开始时间为12。D的总时差=D的最迟开始时间-D的最早开始时间=10-8=2天。D的自由时差=F的最早开始时间-D的最早完成时间=12-10=2天。

第159题

某网络计划中,工作M的最早完成时间是第8天,最迟完成时间是13天,工作的持续时间是4天,与所有紧后工作的间隔时间最小值是2天,则该工作的自由时差为( )天。

A.2

B.3

C.4

D.5

参考答案:A

解析:

【内容考查】本题考查的是单代号网络图时间参数的计算。

【选项分析】当工作i有紧后工作j时,其自由时差FFi等于该工作与其紧后工作j之间的时间间隔的最小值,工作 M 与所有的紧后工作的间隔时间最小值为 2 天,所以自由时差为2 天。

第160题

下列单代号网络图的总工期为(  )。

A.22

B.32

C.42

D.52

参考答案:C

解析:

【内容考查】本题考查的是单代号网络计划时间参数的计算。

【选项分析】从起点开始,计算每个工作的最早开始时间和最早完成时间,最后项工作的最早完成时间就是总工期。关键路线为A-B-C-F-I。计算得总工期为42天。

进入题库练习及模拟考试
