第361题

主要作用是指示公路线形轮廓及行车方向的交通安全设施是(  )。


A.突起路标

B.示警桩

C.路基护栏

D.指路标志


参考答案:B


解析:

【内容考查】此题考查轮廓标的作用。

【选项分析】指示公路线形轮廓及行车方向的设施,主要包括轮廓标、合流诱导标、线形诱导标、隧道轮廓带、示警桩、示警墩、道口标柱等。


第362题

交通标志主要包括( )等。


A.警告标志

B.禁令标志

C.指令标志

D.旅游区标志

E.红绿灯


参考答案:ABD


解析:

【内容考查】此题考查交通标志内容。

【选项分析】交通标志是用图形符号、颜色和文字向交通参与者传递特定信息,用于管理交通的设施,主要起到提示、诱导、指示等作用。它主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、作业区标志等主标志以及附设在主标志下的辅助标志。


第363题

下列设施中,属于交通标志的有( )。


A.警告标志

B.指示标志

C.指令标志

D.提示标志

E.旅游区标志


参考答案:ABE


解析:

【内容考查】本题考查的是交通安全设施的主要构成与功能。
【选项分析】交通标志主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、作业区标志等主标志以及附设在主标志下的辅助标志。


第364题

( )是用图形符号、颜色等向交通参与者传递特定信息,用于管理交通的设施,主要起到提示、诱导、指示等作用。


A.交通标志

B.交通标线

C.避险车道

D.防眩设施


参考答案:A


解析:

【内容考查】本题考查的是各种交通安全设施的功能与构成。

【选项分析】交通标志是用图形符号、颜色、形状和文字向交通参与者传递特定信息,用于管理交通的设施,主要作用是提示、诱导、指示等作用。


第365题

护栏的主要作用是防止失控车辆越过中央分隔带,或在路侧比较危险的路段冲出路基,不致发生二次事故。护栏还具有的作用有(  )。


A.指示

B.吸收能量

C.标识公路用地界限

D.减轻事故车辆及人员的损伤程度

E.诱导视线


参考答案:BDE


解析:

【内容考查】本题考查各种交通安全设施的功能与构成。

【选项分析】护栏的主要作用是防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。同时,还具有吸收能量,减轻事故车辆及人员的损伤程度,以及诱导视线的作用。


第366题

下列交通安全设施中,属于交通标线的有(  )。


A.路面文字标记

B.立面标记

C.实体标记

D.突起路标

E.线形诱导标


参考答案:ABCD


解析:

【内容考查】本题考查的是交通安全设施的主要构成与功能。
【选项分析】交通标线的主要作用是传递有关道路交通的规则、警告和指引交通。它是由施划或安装于道路上的各种线条、箭头、文字、图案、立面标记、实体标记、突起路标和轮廓标等构成的。


第367题

不属于交通安全设施的是(  )。


A.交通标志

B.交通标线

C.自动报警

D.隔离栅


参考答案:C


解析:

【内容考查】此题考查交通安全设施的构成。

【选项分析】交通安全设施包括交通标志、交通标线、护栏和栏杆、视线诱导设施、隔离栅、 防落网、防眩设施、避险车道和其他交通安全设施(含防风栅、防雪栅、积雪栏杆、限高架、减速丘和凸面镜)等。


第368题

背景资料:

  施工单位承接了某国道的交通安全设施项目施工,起讫桩号K296+400~K316+600。该工程参照《公路工程标准施工招标文件》签订合同,合同约定;针对变更工程,投标报价中若无适用清单项目,可重新拟定价格;企业管理费和利润均以直接费为计算基数,企业管理费费率为7%,利润率为6%;针对小型变更项目,监理工程师有权要求施工单位按计日工施工。

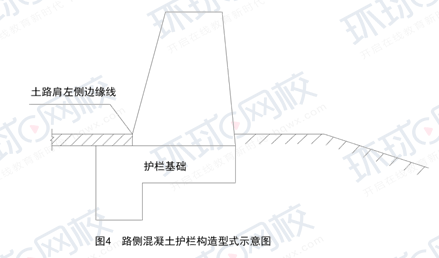

  根据施工图设计,中央分隔带护栏为混凝土护栏,采用预制安装施工工艺;K300+210~K300+250临崖路段路侧护栏为混凝土护栏,其构造型式如图4所示。

  施工中发生如下事件:

  事件一:施工单位在工地附近设置了小型构件预制场,用于混凝土护栏、里程碑等构件的预制。小型构件预制场采用封闭式管理,平面布置图中将场地划分为构件生产区、废料处理区等4个主要功能区。

  事件二:混凝土护栏预制、安装时施工单位采取了如下做法:

  ①混凝土护栏采用了木模板,入模前进行了模板拼缝检查,并选用优质隔离剂,保证混凝土外观。

  ②K298+300~K299+900中央分隔带混凝土护栏安装时,施工人员同时从两端向中间施工。

  ③在吊装、堆放混凝土护栏过程中,个别混凝土护栏构件的边角出现了破损,护栏安装就位后,施工人员及时采用了M10水泥砂浆进行了修补。

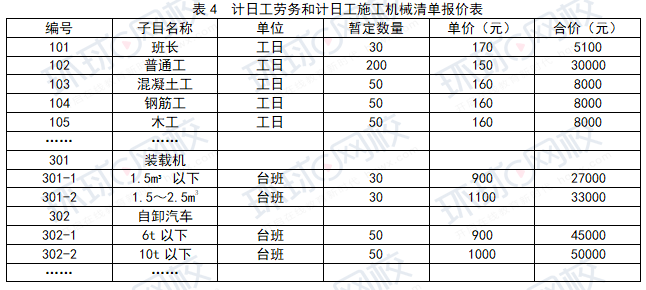

  事件三:由于设计变更导致部分已安装完成的混凝土护栏需拆除,经监理工程师现场核查,拆除工作共持续两天,每天1个施工技术员和1个工长现场指挥拆除,20个工人参与护栏拆除,另有1台1m³/斗装载机配合8t自卸汽车运输,每日工作10小时(不含午餐午休时间)。以上拆除工作所增加费用,监理工程师要求施工单位按计日工清单结算,合同中部分计日工劳务和计日工施工机械清单报价见表4。

  【问题】

  1.图4中,混凝土护栏按构造划分属于什么类型?混凝土护栏的基础为哪种方式?

  2.写出事件一中小型构件预制场另外2个功能区的名称。

  3.逐条判断事件二中施工单位的做法是否正确?若不正确写出正确做法。

 4.事件三中,施工单位可计量计日工劳务多少个工日?计日工装载机和自卸汽车各多少个台班?计日工劳务费和计日工施工机械费分别是为多少元?(计算结果保留小数点后1位)



参考答案:见解析


解析:

1.(1)混凝土护栏按构造划分属于单坡型混凝土护栏。

(2)混凝土护栏的基础为座椅方式。

2.小型构件预制场另外2个功能区:存放区、养护区。

3.①不正确。改正:预制混凝土护栏使用的模板,应采用钢模板。

②不正确。改正:混凝土护栏的安装应从一端逐步向前推进。

③不正确。改正:个别混凝土护栏构件的边角出现了破碎,应在安装就位后,采用高于混凝土护栏强度的材料及时修补。

4.(1)施工单位可计量计日工劳务: 20×10×2/8=50.0(工日)

(2)装载机:1×10×2/8=2.5(台班)

自卸汽车:1×10×2/8=2.5(台班)

(3)计日工劳务费:150×50=7500.0(元)

施工机械费:900×2.5+1000×2.5=4750.0(元)


第369题

关于标线施工技术要求的说法,正确的是( )。


A.标线工程正式开工前,应进行实地试划试验

B.在正式划标线前,应保证路面表面清洁干燥

C.应根据设计图纸行放样

D.通过划线机的行驶速度控制好标线厚度

E.喷涂施工应在气温低时进行


参考答案:ABCD


解析:

【内容考查】此题考查标线、突起路标、轮廓标的施工技术要求

【选项分析】在标线工程正式开工前应进行实地试划试验。在正式划标线前,应首先清理路面,保证路面表面清洁干燥,然后根据设计图纸进行放样,并使用划线车进行划线。在进行划线时,应通过划线机的行驶速度控制好标线厚度。喷涂施工应在白天进行,雨天、风天、温度低于10℃时应暂时停止施工。


第370题

关于桥梁护网安装要求的说法,错误的是(  )。


A.在安装桥梁护网前,应对设置在桥梁上的有关预埋件进行检查

B.在高压线穿越安装桥梁护网的地方,应按规定做防雷接地

C.桥梁护网做防雷接地时,接地电阻不小于20Ω

D.金属网应伸展拉紧,整个结构不得扭曲


参考答案:C


解析:

【内容考查】本题考查的是交通安全设施的施工技术要求

【选项分析】在高压输电线穿越安装桥梁护网的地方,桥梁护网应按电力部门的规定做防雷接地,接地电阻值<10Ω。


第371题

关于防眩设施施工安装要求的说法,正确的是(  )。


A.防眩设施安装高度的允许偏差为±20mm

B.施工前,应确定控制点,在控制点之间测距定位、放样

C.防眩板的间距不得大于60cm

D.防眩设施不得附着在其他设施上


参考答案:B


解析:

【内容考查】本题考查的是交通安全设施的施工技术要求。
【选项分析】防眩设施的施工安装要求:防眩板在施工前,应确定控制点(如桥梁),在控制点之间测距定位、放样。在进行防眩设施施工时,首先要保证遮光角和防眩高度的要求,防眩板的间距必须符合图纸的规定。当防眩设施需附着在其他设施上时,应注意与其他设施的施工进行协调,并保证不对其他设施造成损坏。


第372题

关于隔离栅、桥梁护网施工技术要求的说法,错误的是( )。


A.隔离栅立柱的埋设应分段进行,先拉线埋设中间立柱,然后埋设两端的立柱

B.立柱纵向应在一条直线上,不得出现参差不齐的现象

C.安装隔离栅网片时,应从立柱端部开始安装

D.安装桥梁护网前,应对桥梁预埋件进行检查


参考答案:A


解析:

【内容考查】此题考查隔离栅、桥梁护网、公路界碑的施工技术要求。

【选项分析】隔离栅立柱的埋设应分段进行,先埋设两端的立柱,然后拉线埋设中间立柱。


第373题

关于交通标志施工技术要求的说法,正确的是( )。


A.加工标志的支撑结构时,钻孔、焊接作业应避免损伤钢材镀锌层

B.为提高标志的视认性,门架式标志的图板应适当后仰

C.立柱的长度应根据规范及设计的要求,并结合实际设置位置的情况进行确定

D.路侧单柱式标志的内边缘至硬路肩边缘的距离应满足规范和设计的要求


参考答案:C


解析:

【内容考查】本题考查的是交通安全设施的施工安装。

【选项分析】在加工标志的支撑结构时,应保证钻孔、焊接等加工在钢材镀锌之前完成。

在架设标志时,标志面板与车流方向所成角度应满足有关规范和设计的要求,不允许出现过度偏转或后仰的现象。

在加工立柱时,应根据有关规范及设计的要求,并结合标志实际设置位置的情况,确定立柱的长度。

对于单柱式标志、双柱式标志的内边缘至土路肩边缘的距离应满足有关规范和设计的要求。


第374题

关于标线施工技术要求的说法,错误的是( )。


A.标线工程正式开工前,应进行标线车自动行驶试验

B.在正式划标线前,应保证路面表面清洁干燥

C.应根据设计图纸进行放样

D.通过划线机的行驶速度控制好标线厚度


参考答案:A


解析:

【内容考查】本题考查的是交通安全设施的施工技术要求。

【选项分析】在标线工程正式开工前应进行实地试划试验。

在正式划标线前,应首先清理路面,保证路面表面清洁干燥,然后根据设计图纸进行放样,并使用划线车进行划线。

在进行划线时,应通过划线机的行驶速度控制好标线厚度。


第375题

监控系统的主要构成有(  )。


A.隧道排水子系统

B.视频监控子系统

C.交通信号监控子系统

D.隧道紧急电话子系统

E.隧道广播子系统


参考答案:BCDE


解析:

【内容考查】此题考查监控系统的主要构成。

【选项分析】监控系统按其功能可分为九个子系统:交通信号监控子系统、视频监控子系统、 调度(指令)电话子系统、火灾报警子系统、隧道通风控制子系统、隧道照明控制子系 统、电力监控子系统、隧道紧急电话子系统、隧道广播子系统。


第376题

隧道通风控制体系中,控制风机运转所依据的环境数据主要是(  )含量。


A.O2

B.CO

C.CO2

D.SO1


参考答案:B


解析:

【内容考查】此知识考查监控各子系统的功能与构成。

【选项分析】通风控制系统是根据一氧化碳/透过率检测器、风速风向检测器检测到的环境数据、交通量数据等控制风机的运转进行通风,同时控制风机的运行台数、风向、风速、运行时间,实现节能运行和保持风机较佳寿命的控制运行


第377题

( )是高速公路监控系统的主要系统,为管理部门提供有效的管理手段。


A.交通信号监控系统

B.有线广播系统

C.隧道通风控制系统

D.调度指令电话系统


参考答案:A


解析:

【内容考查】此题主要考查监控主要子系统的功能与构成。

【选项分析】交通信号监控系统是高速公路监控系统的主要系统,为管理部门提供有效的管理手段,为高速公路的使用者和管理者提供良好的交通信息服务。


第378题

设置隧道照明系统能避免隧道黑洞效应,使驾驶员适应隧道内外的( )。


A.视距差

B.视角差

C.视线差

D.亮度差


参考答案:D


解析:

【内容考查】本题考查的是监控主要子系统的功能与构成。

【选项分析】设置隧道照明系统能避免隧道黑洞效应,使驾驶员适应隧道内外的亮度差,保证行车安全。


第379题

隧道照明控制系统能根据交通量的变化及( )对洞内照明强度进行调节。


A.电源电压变化

B.风速的变化

C.洞外照度的变化

D.温湿度的变化


参考答案:C


解析:

【内容考查】此题考查监控主要子系统的功能与构成

【选项分析】隧道照明控制系统能根据洞外的照度变化、交通量的变化对洞内照明强度进行调节,节约用电,降低运营成本。


第380题

公路照明系统的照明方式可以为一般照明、局部照明和( )。


A.自然照明

B.隧道照明

C.混合照明

D.互通立交照明


参考答案:C


解析:

【内容考查】本题考查照明系统的主要构成与功能。

【选项分析】照明方式可以分为一般照明、局部照明和混合照明。
