2024年二级建造师《市政公用工程管理与实务》试题题库(607题)


第461题

【背景资料】

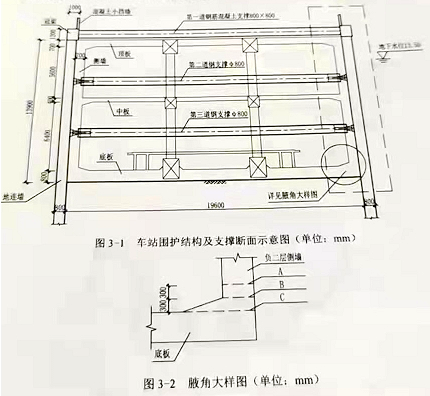

某公司承建一项地铁车站土建工程,车站长236m,标准段宽19.6m,底板埋深16.2m,地下水位标高为13.5m,车站为地下二层三跨岛式结构,采用明挖法施工,围护结构为地下连续墙,内支撑第一道为钢筋混凝土支撑,其余为φ800mm钢管支撑,基坑内设管井降水,车站围护结构及支撑断面示意如图3-1。

项目部为加强施工过程变形监测,结合车站基坑风险等级编制了监测方案,其中应测项目包括地连墙顶面的水平位移和竖向位移。

项目部将整个车站划分为12仓施工,标准段每仓长度20m,每仓的混凝土浇筑施工顺序为:垫层→底板→负二层侧墙→中板→负一层侧墙→顶板,按照上述工序和规范要求设置了水平施工缝,其中底板与负二层侧墙的水平施工缝设置如图3-2所示。

标准段某仓顶板施工时,日均气温23℃,为检验评定混凝土强度,控制模板拆除时间,项目部按相关要求留置了混凝土试件。

顶板模板支撑体系采用盘扣式满堂支架,项目部编制了支架搭设专项方案,由于搭设高度不足8米,项目部认为该方案不必经过专家论证。

问题

1.判断该基坑自身风险等级为几级?补充其他监测应测项目。

2.图3-1右侧虚线见图断面内应铺设几道水平施工缝?写出图3-2中底板与负二层侧墙水平施工缝正确位置对应的字母。

3.该仓顶板混凝土浇筑过程应留置几组混凝土试样?并写出对应的养护条件。

4.支架搭设方案是否需经专家论证,写出原因。



参考答案:见解析


解析:

1.基坑深度16.2m,基坑自身风险等级为二级。

基坑监测应测项目:立柱结构竖向位移,支撑轴力,地表沉降,地下水位。

2.应铺设4道水平施工缝。底板与负二层侧墙水平施工缝正确位置对应的字母为A。

3.(1)该仓顶板浇筑过程中,检验评定混凝土强度时,应留置1组试件,控制拆模时间评定抗压强度时,应留置4组混凝土试件。

(2)养护条件:检验评定强度应选择试验室标准条件养护,控制拆模时间应选择日均气温23℃养护(同条件养护)。

4.支架搭设方案需要进行专家论证。

车站宽度19.6m>18m,支架搭设跨度18m及以上,属于超过一定规模的危险性较大的分部分项工程,应当组织召开专家论证会对专项施工方案进行论证。


第462题

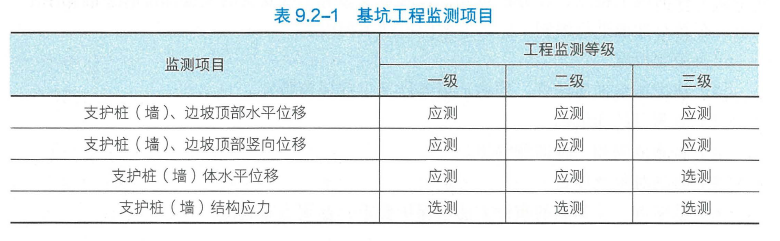

工程监测等级为一级的基坑应测项目包含(  )。


A.立柱结构应力

B.支护桩(墙)、边坡顶部竖向位移

C.支撑轴力

D.土钉拉力

E.地下水位


参考答案:BCE


解析:

本题考查的是监测技术。


第463题

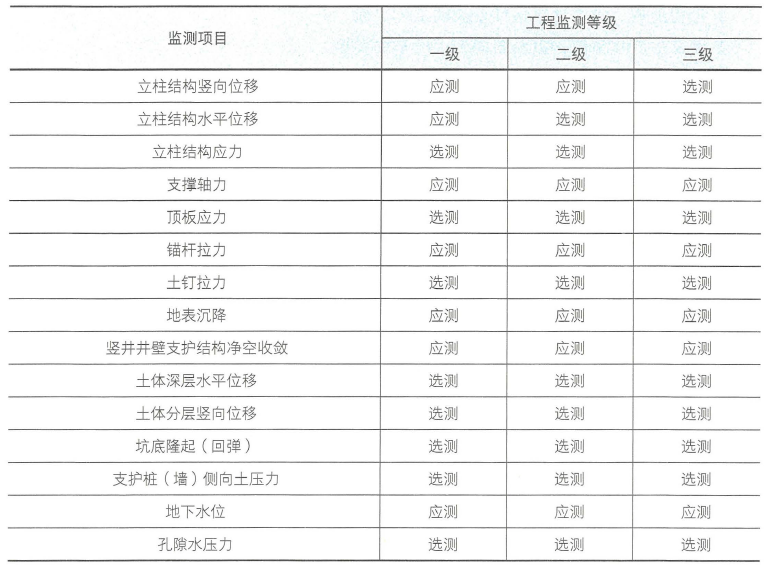

工程监测等级为一级的基坑应测项目包含(  )。


A.立柱结构竖向位移

B.顶板应力

C.地表沉降

D.土体深层水平位移

E.竖井井壁支护结构净空收敛


参考答案:ACE


解析:

本题考查的是监测技术。


第464题

监测报告中阶段性报告主要包括(  )。


A.工程概况

B.监测点布设

C.现场巡查信息

D.监测数据采集和观测方法

E.警情处理措施建议


参考答案:AC


解析:

本题考查的是监测报告。

阶段性报告包含:

(1)工程概况及施工进度。

(2)现场巡查信息:巡查照片、记录等。

(3)监测数据图表:监测项目的累计变化值、变化速率值、时程曲线、必要的断面曲线图、等值线图、监测点平面位置图等。

(4)监测数据、巡查信息的分析与说明。

(5)结论与建议。


第465题

监测报告主要内容包括(  )。


A.日报

B.巡查评估报告

C.警情快报

D.阶段性报告

E.总结报告


参考答案:ACDE


解析:

本题考查的是监测报告。

监测报告统称为监测成果,可分类为监测日报,警情快报,阶段(月、季、年)性报告和总结报告。每种类型都有一定的内容要求、格式的规定和报送程序,应依据合同约定和有关规定进行编制,并及时向相关单位报送


第466题

依附于城市道路的各种管线、杆线等设施的建设,应坚持( )。


A.先地下、后地上的施工原则,与城市道路同步建设

B.先地下、后地上的施工原则,与城市道路异步建设

C.先地上、后地下的施工原则,与城市道路同步建设

D.先地上、后地下的施工原则,与城市道路异步建设


参考答案:A


解析:

 本题考查的是城市道路管理的有关规定。

城市供水、排水、燃气、热力、供电、通信、消防等依附于城市道路的各种管线、杆线等设施的建设计划,应与城市道路发展规划和年度建设计划相协调,坚持先地下、后地上的施工原则,与城市道路同步建设。


第467题

任何单位都必须经公安交通管理部门和(  )的批准,才能按规定占用和挖掘城市道路。


A.上级主管部门

B.当地建设管理部门

C.市政工程行政主管部门

D.市政道路养护部门


参考答案:C


解析:

本题考查的是相关城市道路管理的规定。
 未经市政工程行政主管部门和公安交通部门批准,任何单位或者个人不得占用或者挖掘城市道路。


第468题

经批准临时占用城市道路的单位,应该(  )。


A.不损坏所用道路

B.交纳占路费

C.用后恢复道路原状

D.尽量缩短占用期

E.修复或赔偿所损坏的道路


参考答案:ACE


解析:

本题考查的是城市道路管理的有关规定。

经批准临时占用城市道路的,不得损坏城市道路;占用期满后,应当及时清理占用现场,恢复城市道路原状;损坏城市道路的,应当修复或者给予赔偿。


第469题

因施工需要临时占用城镇道路的,须经(  )批准,方可按照规定占用。


A.公安管理部门

B.上级主管部门

C.市政工程行政主管部门

D.公安交通管理部门

E.市政公路行业协会


参考答案:CD


解析:

本题考查的是城市道路管理的有关规定。

因特殊情况需要临时占用城市道路的,须经市政工程行政主管部门和公安交通管理部门批准,方可按照规定占用。


第470题

根据城镇排水和污水处理管理的相关规定,下列说法错误的是(  )。


A.旧城区改建不得将雨水管网、污水管网相互混接

B.工业生产、城市绿化、道路清扫应当优先使用地下水

C.除干旱地区外,新区建设应当实行雨水、污水分流

D.雨水、污水分流改造可以结合旧城区改建和道路建设同步进行


参考答案:B


解析:

本题考查的是城镇排水和污水处理管理的有关规定。

国家鼓励城镇污水处理再生利用,工业生产、城市绿化、道路清扫、车辆冲洗、建筑施工以及生态景观等,应当优先使用再生水。


第471题

根据城镇排水和污水处理管理的相关规定,下列说法错误的是( )。


A.禁止向城镇排水与污水处理设施倾倒垃圾、渣土、施工泥浆等废弃物

B.在雨水、污水分流地区,不得将污水排入雨水管网

C.排水户应当按照生产经营的需求排放污水

D.改建、扩建工程,不得影响城镇排水与污水处理设施安全


参考答案:C


解析:

本题考查的是城镇排水和污水处理管理的有关规定。

排水户应当按照污水排入排水管网许可证的要求排放污水。


第472题

在燃气设施保护范围内,可以从事的活动是(  )。


A.建设占压地下燃气管线的建筑物、构筑物或者其他设施

B.倾倒、排放腐蚀性物质

C.进行爆破、取土等作业或者动用明火

D.进行打桩或顶进施工


参考答案:D


解析:

本题考查的是城镇燃气管理的有关规定。

在燃气设施保护范围内,禁止从事下列危及燃气设施安全的活动:

①建设占压地下燃气管线的建筑物、构筑物或者其他设施。

②进行爆破、取土等作业或者动用明火。

③倾倒、排放腐蚀性物质。

④放置易燃易爆危险物品或者种植深根植物。

⑤其他危及燃气设施安全的活动。

在燃气设施保护范围内,有关单位从事敷设管道、打桩、顶进、挖掘、钻探等可能影响燃气设施安全活动的,应当与燃气经营者共同制定燃气设施保护方案,并采取相应的安全保护措施


第473题

在燃气设施保护范围内,有关单位从事( )活动的,应当与燃气经营者共同制定燃气设施保护方案,并采取相应的安全保护措施。


A.绿化

B.搭设围挡

C.顶进

D.加铺沥青磨耗层


参考答案:C


解析:

本题考查的是城镇燃气管理的有关规定。

在燃气设施保护范围内,禁止从事下列危及燃气设施安全的活动:

①建设占压地下燃气管线的建筑物、构筑物或者其他设施。

②进行爆破、取土等作业或者动用明火。

③倾倒、排放腐蚀性物质。

④放置易燃易爆危险物品或者种植深根植物。

⑤其他危及燃气设施安全的活动。

在燃气设施保护范围内,有关单位从事敷设管道、打桩、顶进、挖掘、钻探等可能影响燃气设施安全活动的,应当与燃气经营者共同制定燃气设施保护方案,并采取相应的安全保护措施


第474题

下列关于城市道路交通工程项目规范,符合规范要求的是( )。


A.热拌普通沥青混合料施工环境温度不应低于5℃

B.热拌改性沥青混合料施工环境温度不应低于10℃

C.路基填筑应按不同性质的土进行分类分层压实

D.水泥混凝土路面抗弯拉强度应达到设计强度后即可开放交通

E.水中设墩的桥梁严禁汛期施工


参考答案:ABC


解析:

本题考查的是各专业相关强制性规定。

《城市道路交通工程项目规范》GB55011—2021有关规定:

(1)路基填筑应按不同性质的土进行分类分层压实;路基高边坡施工应配套章节自测制定专项施工方案。

(2)路面施工应符合下列规定:

①热拌普通沥青混合料施工环境温度不应低于5℃,热拌改性沥青混合料施工环境温度不应低于10℃。沥青混合料分层摊铺时,应避免层间污染。

②水泥混凝土路面抗弯拉强度应达到设计强度,并应在填缝完成后开放交通。

(3)当桥梁基础的基坑施工,存在危及施工安全和周围建筑安全风险时,应制定基坑围护设计、施工、监测方案及应急预案。

(4)水中设墩的桥梁汛期施工时,应制定度汛措施及应急预案。


第475题

下列给水排水管道工程施工质量控制应符合的规定,符合规范的有(    )。


A.给水管道竣工验收前应进行水压试验

B.工程建设施工降水应及时排入市政污水管道。

C.生活饮用水管道运行前应冲洗、消毒,经检验水质合格后,方可并网通水投入运行。

D.排水工程的贮水构筑物投入使用前要进行满水试验

E.膨胀土地区的雨水管渠要做严密性试验


参考答案:ACDE


解析:

本题考查的是各专业相关强制性规定。

《城市给水工程项目规范》GB55026—2022有关规定:

(1)给水管道竣工验收前应进行水压试验。生活饮用水管道运行前应冲洗、消毒,经检验水质合格后,方可并网通水投入运行。

(2)给水管网及与水接触的设备经改造、修复后,以及水质受到污染后,应进行清洗消毒,水质检验合格后,方可投入使用。

《城乡排水工程项目规范》GB55027—2022有关规定

(1)排水工程中管道非开挖施工、跨越或穿越江河等特殊作业应制定专项施工方案。

(2)排水工程的贮水构筑物施工完毕应进行满水试验,试验合格后方可投入运行。

(3)湿陷性黄土、膨胀土和流砂地区雨水管渠及其附属构筑物应经严密性试验合格后方可投入运行。

(4)工程建设施工降水不应排入市政污水管道。

(5)污水管道及其附属构筑物应经严密性试验合格后方可投入运行。


第476题

下列符合《建筑与市政工程防水通用规范》GB55030—2022有关规定的是(  )。


A.雨天、雪天环境下,不应进行露天防水施工

B.运输与浇筑混凝土过程中严禁加水

C.防水混凝土养护期不应少于14d

D.后浇带部位的混凝土施工前,交界面应平整光滑

E.防水层施工完成后,应采取成品保护措施


参考答案:ABCE


解析:

本题考查的是施工质量控制相关强制性规定。

《建筑与市政工程防水通用规范》GB55030—2022有关规定:

(1)防水施工前应依据设计文件编制防水专项施工方案。

(2)雨天、雪天或5级以上(含5级)大风环境下,不应进行露天防水施工。

(3)防水混凝土施工应符合下列规定:

①运输与浇筑过程中严禁加水。

②应及时进行保湿养护,养护期不应少于14d。

③后浇带部位的混凝土施工前,交界面应做糙面处理,并应清除积水和杂物。(4)防水层施工完成后,应采取成品保护措施。


第477题

下列符合《建筑与市政地基基础通用规范》GB55003—2021有关规定的是(  )。


A.地基基础工程施工应采取措施控制振动、噪声、扬尘

B.施工完成后的工程桩应进行竖向承载力检验

C.承受水平力较大的桩应进行抗拔承载力检验

D.灌注桩混凝土强度检验的试件应在施工现场随机留取

E.基坑回填应分层填筑压实,两侧交替进行


参考答案:ABD


解析:

本题考查的是施工质量控制相关强制性规定。

C错误,施工完成后的工程桩应进行竖向承载力检验,承受水平力较大的桩应进行水平承载力检验,抗拔桩应进行抗拔承载力检验。

E错误,基坑回填应排除积水,清除虚土和建筑垃圾,填土应按设计要求选料,分层填筑压实,对称进行,且压实系数应满足设计要求。


第478题

依据《城镇道路工程施工与质量验收规范》CJJ1—2008的规定,下列验收程序不正确的是(  )。


A.单位工程完成后,施工单位应进行自检

B.施工单位自检合格后向监理工程师申请预验收

C.预验收合格后才能申请正式验收

D.监理单位应依相关规定及时组织相关单位进行工程竣工验收


参考答案:D


解析:

本题考查的是技术标准。

单位工程完成后,施工单位应进行自检,并在自检合格的基础上,将竣工资料、自检结果报监理工程师,申请预验收。监理工程师应在预验收合格后报建设单位申请正式验收。建设单位应依相关规定及时组织相关单位进行工程竣工验收,并应在规定时间内报建设行政主管部门备案。


第479题

依据《城市综合管廊工程技术规范》GB50838—2015的规定,下列说法不正确的是(  )。


A.污水、再生水城市工程管线可纳入综合管廊

B.城市新区主干路下的管线宜纳入综合管廊

C.综合管廊应同步建设消防设施

D.现浇混凝土结构顶板施工缝应留设在边部


参考答案:D


解析:

本题考查的是技术标准。

《城市综合管廊工程技术规范》GB50838—2015

(1)给水、雨水、污水、再生水、天然气、热力、电力、通信等城市工程管线可纳入综合管廊。

(2)城市新区主干路下的管线宜纳入综合管廊,综合管廊应与主干路同步建设。城市老(旧)城区综合管廊建设宜结合地下空间开发、旧城改造、道路改造、地下主要管线改造等项目同步进行。

(3)综合管廊应同步建设消防、供电、照明、监控与报警、通风、排水、标识等设施。

(4)现浇混凝土结构的底板和顶板,应连续浇筑不得留置施工缝。设计有变形缝时,应按变形缝分仓浇筑。


第480题

下列关于基坑开挖的安全规定中,说法不正确的是(  )。


A.当基坑施工过程中发现地质情况与原地质报告、环境调查报告不相符合时,应暂停施工

B.对施工安全等级为一级的基坑工程,应进行基坑安全监测方案的专家评审

C.必须遵循先设计后施工的原则,应按设计和施工方案要求,分层、分段、均衡开挖

D.一级基坑工程,专项方案经过单位技术负责人审批后即可实施


参考答案:D


解析:

本题考查的是安全标准。

基坑工程设计施工图必须按有关规定通过专家评审,基坑工程施工组织设计必须按有关规定通过专家论证;对施工安全等级为一级的基坑工程,应进行基坑安全监测方案的专家评审。
