“微信扫一扫”进入考试题库练习及模拟考试
第161题
在双代号网络图中,虚工作(虚箭线)表示工作之间的( )。
A.停歇时间
B.总时差
C.逻辑关系
D.自由时差
参考答案:C
解析:
【内容考查】本题考查的是双代号网络图的内容。
【选项分析】在双代号网络中,虚工作表示工作之间的逻辑关系。
第162题
双代号网络绘图规则,正确的是( )。
A.任何情况下,只能有一个起点节点和一个终点节点
B.任何情况下,不允许出现循环回路
C.节点间的连线必须是实线
D.箭线可以从其他箭线上引出或引入
参考答案:B
解析:
【内容考查】本题考查的是双代号网络计划的基本概念及绘图规则。
【选项分析】“任何情况下,只能有一个起点节点和一个终点节点”错误,只能有一个起点节点和一个终点节点,多目标除外;“节点间的连线必须是实线”错误,节点间的连线也可是虚箭线;“箭线可以从其他箭线上引出或引入”错误,箭线由节点引出或引入。
第163题
关于双代号网络计划绘图规则,下列说法正确的有( )。
A.网络图必须正确表达各工作间的逻辑关系
B.网络图中可以出现循环回路
C.网络图中一个节点只有一条箭线引入和一条箭线引出
D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线
E.在节点之间严禁出现带双向箭头或无箭头的连线
参考答案:ADE
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】“网络图中可以出现循环回路”说法错误,双代号网络图中,严禁出现循环回路,即从网络中的某一个节点出发,顺着箭线方向又回到了原来出发点的线路;“网络图中一个节点只有一条箭线引入和一条箭线引出”说法错误,网络图中的节点往往有多条箭线的引入或引出。
第164题
根据下表逻辑关系绘制的双代号网络图如下,存在的绘图错误是( )。
A.节点编号不对
B.逻辑关系不对
C.有多个终点节点
D.有多个起点节点
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划的绘图规则。
【选项分析】双代号网络图中应只有一个起点节点和一个终点节点,图中存在8、9两个终点节点。
第165题
在工程网络计划编制程序中,确定关键工作和关键线路的操作阶段属于( )。
A.计划编制准备阶段
B.网络图绘制阶段
C.时间参数计算阶段
D.网络计划优化阶段
参考答案:C
解析:
【内容考查】工程网络计划编制程序的理解。
【选项分析】选项A错误,因为计划编制准备阶段主要包括调查研究和确定网络计划目标等工作。选项B错误,因为网络图绘制阶段主要包括工程项目分解、确定逻辑关系和绘制网络图等工作。选项C正确,时间参数计算阶段包括计算时间参数和确定关键工作和关键线路等工作。选项D错误,网络计划优化阶段主要包括优化网络计划和编制正式网络计划等工作。
第166题
在双代号网络图中,如果某节点既有指向它的箭线,又有背离它的箭线。那么,该节点称为( )。
A.起点节点
B.中间节点
C.终点节点
D.共有节点
参考答案:B
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】网络图中有三个类型的节点,即起点节点、终点节点和中间节点。实际应用中,可根据与它们联系的箭线方向判断节点的类型。如果某节点既有指向它的箭线,又有背离它的箭线,那么该节点称为中间节点。
第167题
关于利用网络计划中工作自由时差的说法,正确的是( )。
A.不影响紧后工作最早开始时间的最小值
B.不会影响紧后工作,但会影响总工期
C.会影响紧后工作,但不会影响总工期
D.会影响紧后工作,也会影响总工期
参考答案:A
解析:
【内容考查】本题考查的是自由时差的概念。
【选项分析】所谓总时差,就是不影响网络计划总工期的前提条件下,本工作可以利用的机动时间。自由时差就是不影响紧后工作最早开始时间进行的前提下,本工作可以利用的机动时间。故选A。
第168题
某工程网络计划中,工作W的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天,工作W有3个紧后工作,它们的最早开始时间分别为第21天,第24天和第28天,则W的自由时差为( )天。
A.4
B.7
C.11
D.6
参考答案:A
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】工作W的最早结束时间可以由已知条件算出为12+5=17天,则W的自由时差为min( 21-17,24-17,28-17)=4天。
第169题
用工作计算法计算双代号网络计划的时间参数时,自由时差宜按( )计算。
A.工作完成节点的最迟时间减去开始节点的最早时间再减去工作的持续时间
B.所有紧后工作的最迟开始时间的最小值减去本工作的最早完成时间
C.所有紧后工作的最早开始时间的最小值减去本工作的最早开始时间和持续时间
D.本工作与所有紧后工作之间时间间隔的最小值
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划时间参数计算。
【选项分析】计算工作自由时差,当工作i-j有紧后工作j-k时,其自由时差应为:自由时差=min{紧后工作最早开始时间-本工作的最早完成时间}或自由时差=min{紧后工作最早开始时间-(本工作最早开始+持续时间)}。
第170题
某建设工程网络计划如下图(时间单位:天),工作C的自由时差是( )天。
A.2
B.0
C.1
D.3
参考答案:A
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】自由时差=紧后工作的最早开始时间-本工作的最早完成时间,C工作的紧后工作只有G工作,由六时标注法可得出G工作的最早开始时间是9,C工作最早完成时间是7,所以C工作的自由时差=9-7=2天。
第171题
已知工作i-j的最早开始时间为18天,最迟开始时间为第21天。则该工作的总时差为( )。
A.8天
B.1天
C.3天
D.5天
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。
A.4
B.1
C.8
D.11
参考答案:A
解析:
【内容考查】本题考查的是自由时差的计算。
【选项分析】自由时差=紧后工作最早开始最小值-本工作最早完成,M工作最早完成=12+5=17,M的自由时差=21-17=4天。
第173题
关于双代号网络计划的工作最迟开始时间的说法,正确的是( )。
A.最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间
B.最迟开始时间等于各紧后工作最迟开始时间的最大值
C.最迟开始时间等于各紧后工作最迟开始时间的最小值
D.最迟开始时间等于各紧后工作最迟开始时间的最大值减去持续时间
参考答案:A
解析:
【内容考查】本题考查的是最迟开始时间的概念。
【选项分析】最迟开始时间(LSi—j),是指在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻。最迟开始时间等于最迟完成时间减去其持续时间:LSi-j=LFi-j-Di-j。
最迟完成时间等于各紧后工作的最迟开始时间LSj一k的最小值,所以最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间选项正确。
第174题
单代号网络计划时间参数计算中,相邻两项工作之间的时间间隔(LAGi-j)( )。
A.紧后工作最早开始时间和本工作最早开始时间之差
B.紧后工作最早完成时间和本工作最早开始时间之差
C.紧后工作最早开始时间和本工作最早完成时间之差
D.紧后工作最迟完成时间和本工作最早完成时间之差
参考答案:C
解析:
【内容考查】本题考查的是单代号网络计划。
【选项分析】相邻两项工作i和j之间的时间间隔LAGi-j等于紧后工作j的最早开始时间ESj和本工作的最早完成时间EFi之差。
第175题

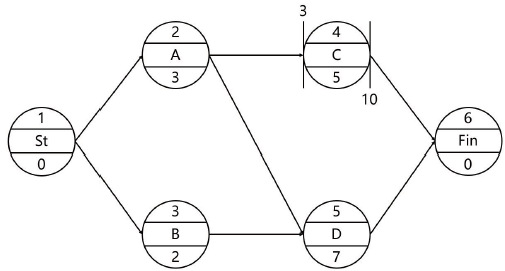

单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间,最早完成时间和总时差分别是( )天。
A.3、10、5
B.3、8、5
C.5、10、2
D.5、8、2
参考答案:D
解析:
【内容考查】本题考查的是单代号网络计划图时间参数的位置及计算。
【选项分析】根据题意,C工作最早开始时间为3,持续时间为5,所以最早完成时间为8.又已知最迟完成时间为10,所以最迟开始时间为5,总时差为5-3(10-8)=2天。
第176题
网络计划中工作的自由时差是指该工作( )。
A.最迟完成时间与最早完成时间的差值
B.紧后工作最早开始时间的最小值与本工作最早完成时间的差值
C.与所有紧后工作间波形线段水平长度和的最小值
D.与所有紧后工作间间隔时间的最小值
E.与其所有紧后工作自由时差与间隔时间和的最小值
参考答案:BD
解析:
【内容考查】本题考查的是自由时差。
【选项分析】自由时差等于紧后工作最早开始时间的最小值减去本工作的最早完成时间。自由时差等于与所有紧后工作间间隔时间的最小值。
A.0
B.5
C.7
D.9
参考答案:C
解析:
【内容考查】本题考查的是网络计划时间参数的计算。
【选项分析】单代号网络计划图中,工作i的总时差TFi等于该工作的各个紧后工作的总时差TFj加该工作与其紧后工作之间的时间间隔LAGi-j之和的最小值,即:TFi=min{TFj+LAGi-j}。根据题干已知数据,得出:TFG=12-8=4;TFH=14-12=2。TFF=min{TFG+LAGF-G,TFH+LAGF-H}=min{4+4,2+5}=7天。
第178题

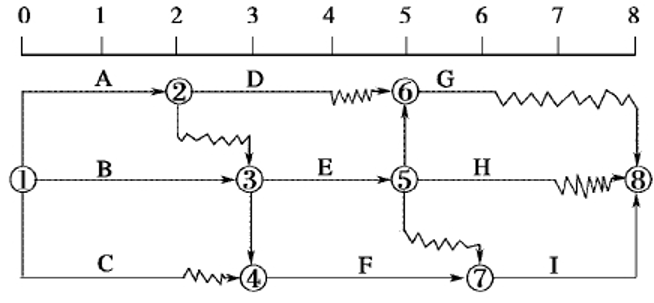

某工程双代号时标网络计划如下图(时间单位:天),工作A的总时差为( )天。
A.0
B.1
C.2
D.3
参考答案:B

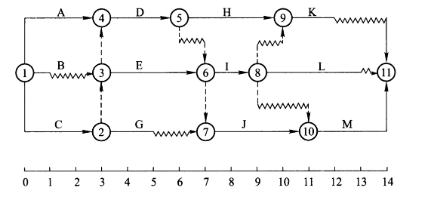

解析:
【内容考查】本题考查的是双代号时标网络计划。
【选项分析】工作A的总时差=该工作的各个紧后工作总时差的最小值+本工作的自由时差。线路1-2-3-4-7-8有1周的总时差,因此A工作的总时差为1。
第179题
某分部工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )天。
A.分别为2和3
B.均为2
C.分别为2和4
D.均为0
参考答案:B
解析:
【内容考查】本题考查的是双代号时标网络计划。
【选项分析】自由时差可以直接在图上通过波形线得出,波形线的长度即为自由时差2。而时标网络计划中一项工作的总时差本工作的自由时差与紧后工作总时差的最小值之和。其中以终点节点为结束节点的工作(无紧后工作)的总时差为2。
第180题
在工程网络计划中,当计划工期等于计算工期时,关键工作的判定条件是( )。
A.该工作的总时差为零
B.该工作的自由时差为零
C.该工作的最早开始时间与最迟开始时间相等
D.该工作的自由时差最小
E.该工作的持续时间最长
参考答案:AC
解析:
【内容考查】本题考查的是关键工作。
【选项分析】关键工作是总时差为最小的工作。当计划工期等于计算工期时,工作的总时差为零是最小的总时差,此工作是关键工作。总时差可以用工作的最迟开始时间减去最早开始时间或用工作的最迟完成时间减去最早完成时间。
