第181题
某双代号网络计划如下图,其关键路线为( )。
A.①-②-⑤-⑥
B.①-②-③-⑤-⑥
C.①-②-③-④-⑤-⑥
D.①-②-④-⑤-⑥
参考答案:B
解析:
【内容考查】本题考查的是关键路线。
【选项分析】在各条线路中,有一条或几条线路的总时间最长,称为关键路线。关键路线为①-②-③-⑤-⑥,工期为20天。
第182题

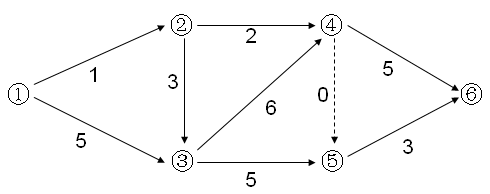

某工程双代号网络计划图如图所示(时间单位:天),则该计划的关键线路是( )。
A.1—2—3—4—5—6
B.1—2—3—4—6
C.1—3—4—6
D.1—3—5—6
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划图。
【选项分析】关键线路是指自始至终全部由关键工作组成的线路,或线路上总的工作持续时间最长的线路。本题中,①一③一④一⑥为持续时间最长的线路,即为关键线路。
第183题
关于网络计划的说法,正确的是( )。
A.网络计划中允许存在循环回路
B.由关键工作组成的线路称为非关键线路
C.一个网络计划可能有多条关键线路
D.关键线路上也可能存在非关键工作
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】在网络计划的各条线路中,关键线路可能有一条,也可能有多条,“一个网络计划可能有多条关键线路”说法正确。线路的工作持续时间小于关键线路的称为非关键线路,非关键线路上也可能存在关键工作,“由关键工作组成的线路称为非关键线路”、“关键线路上也可能存在非关键工作”说法错误。根据网络计划的绘制规则,网络计划中不允许存在循环回路,“网络计划中允许存在循环回路”说法也错误。
第184题

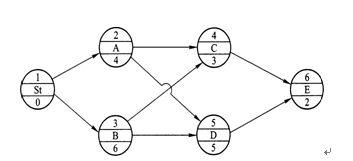

某双代号网络计划如下图所示(时间单位:天),其关键线路有( )。
A.4
B.3
C.2
D.1
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】关键线路A-E-M-H-K;C-F-E-M-H-K。
第185题

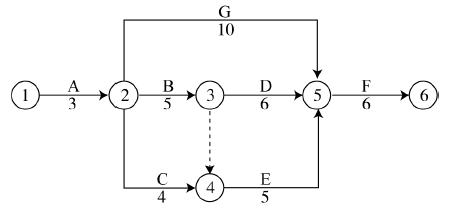

某双代号网络计划如下图(时间单位:天),其关键线路有几条( )。
A.1
B.4
C.2
D.3
参考答案:B
解析:
【内容考查】本题考查的是关键线路的定义。
【选项分析】总的持续时间最长的线路为关键线路,关键线路有:①-②-④-⑤-⑦-⑧,①-②-④-⑤-⑥-⑦-⑧,①-②-③-⑤-⑦-⑧,①-②-③-⑤-⑥-⑦-⑧,共4条。
第186题
某工程单代号网络计划如下图所示,其关键线路为( )。
A.1—2—4—6
B.1—3—4—6
C.1—3—5—6
D.1—2—5—6
参考答案:C
解析:
【内容考查】本题考查的是关键线路的确定。
【选项分析】在各条线路中,有一条或几条线路的总时间最长,称为关键线路。通过对各条线路工作持续时间之和的计算,由于线路1—3—5—6持续时间最长13天(6+5+2天),故为关键线路。其他线路上工作持续时间之和均小于13天。
第187题
关于工程网络计划中关键工作判别的说法,正确的是( )。
A.与紧前工作之间时间间隔为零的工作是关键工作
B.总时差最小的工作为关键工作
C.与紧后工作之间时间间隔为零的工作是关键工作
D.最迟开始时间与最早开始时间之差最大的工作是关键工作
参考答案:B
解析:
【内容考查】本题考查的是关键工作、关键路线和时差。
【选项分析】关键工作指的是网络计划中总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。
第188题
当某工程网络计划的计算工期等于计划工期时,该网络计划中的关键工作是指( )的工作。
A.时标网络计划中没有波形线
B.与紧后工作之间时间间隔为零
C.开始节点与完成节点均为关键节点
D.最早完成时间等于最迟完成时间
参考答案:D
解析:
【内容考查】本题考查的是关键工作的判别。
【选项分析】关键工作指的是网络计划中总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。最早完成时间等于最迟完成时间,说明该工作总时差为0,为关键工作。
第189题
已知某工作的自由时差为3天,总时差为5天,若该工作延误4天,则下列说法正确的有( )。
A.总工期延误1天
B.不影响总工期
C.紧后工作的最早开始时间延误1天
D.紧后工作的开始时间不受影响
E.关键工作会发生变化
参考答案:BC
解析:
【内容考查】本题考查的是时差的运用。
【选项分析】总时差指的是在不影响总工期的前提下,本工作可以利用的机动时间。自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
第190题
已知某网络计划中工作M的自由时差为3天,总时差为5天。通过检查分析,发现该工作的实际进度拖后,且影响总工期1天。在其他工作均正常的前提下,工作M的实际进度拖后( )天。
A.1
B.4
C.6
D.9
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划的内容。
【选项分析】在其他工作均正常进行的前提下,由于M工作有5天总时差。根据总时差的含义,该工作的实际进度拖后,且影响总工期1天,则实际进度拖延:5+1=6天,故选项C正确。
第191题
在施工进度计划执行过程中,需要定期对执行情况进行监测。当工作实际进度拖后的时间超过该工作的自由时差,但未超过总时差时,下列说法正确的是( )。
A.工作实际进度偏差不影响该工作后续工作的正常进行
B.工作实际进度偏差不会影响总工期
C.该工作实际进度偏差既影响后续工作也会影响总工期
D.工作实际进度偏差会导致合同终止
参考答案:B
解析:
【内容考查】考查学员对进度偏差及其对后续工作和总工期影响的深入理解。
【选项分析】当工作实际进度拖后的时间(偏差)超过该工作的自由时差,但未超过该工作的总时差时,则该工作实际进度偏差会影响该工作后续工作的正常进行,但不会影响总工期。
第192题
某工程网络计划中,工作M的总时差为6天,自由时差为4天;在计划执行情况的检查中,发现只有工作M的实际进度拖后了7天。则关于工作M实际进度的说法,正确的是( )。
A.使总工期拖后1天,使后续工作最早开始时间拖后3天
B.不影响总工期,但使后续工作最早开始时间拖后3天
C.使总工期拖后1天,但不影响后续工作的正常进行
D.不影响总工期,也不影响后续工作的正常进行
参考答案:A
解析:
【内容考查】本题考查的是双代号网络计划。
【选项分析】拖延时间超过总时差,影响工期7-6=1天,影响紧后工作的最早开始时间7-4=3天。
第193题
施工进度调整的系统过程包括分析进度偏差产生的原因以及对后续工作及总工期的影响。以下关于进度偏差影响的描述,错误的是( )。
A.当工作实际进度偏差未超过自由时差时,不会影响后续工作和总工期
B.当工作实际进度偏差超过自由时差时,必然会影响总工期
C.当工作实际进度偏差超过总时差时,会影响后续工作和总工期
D.施工单位应根据工作实际进度偏差确定是否需要调整进度计划
参考答案:B
解析:
【内容考查】考查学员对施工进度偏差及其对后续工作和总工期影响的理解。
【选项分析】选项B错误,因为超过自由时差但未超过总时差的偏差只会影响后续工作,而不一定会影响总工期。选项A、C、D均为正确描述。
第194题

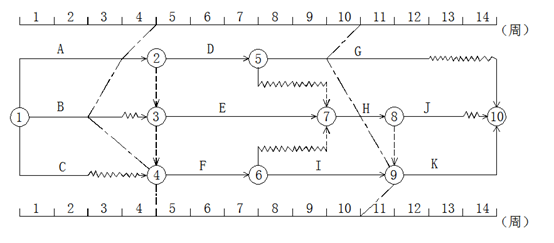

某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如图所示,检查结果表明( )。
A.第4周末检查时工作A拖后1周,但不影响总工期
B.第4周末检查时工作C拖后1周,影响总工期1周
C.第10周末检查时工作G拖后1周,将影响总工期1周
D.第10周末检查时工作I提前1周,但总工期不一定会提前
E.关键线路有两条
参考答案:DE
解析:
【内容考查】本题考查的是进度计划的检查。
【选项分析】“第4周末检查时工作A拖后1周,但不影响总工期”错误,关键线路有两条:1-2-3-7-8-9-10;1-2-3-4-6-9-10,在第四周检查时,A工作拖后一周,因为A工作在关键线路上,因此,将影响总工期1周。
“第4周末检查时工作C拖后1周,影响总工期1周”错误,在第4周末检查,C工作正常进行。
第10周末检查时,工作G拖后1周,因G有两周的总时差,因此不会影响总工期。
“第10周末检查时工作G拖后1周,将影响总工期1周”错误,第10周末检查时,工作I提前一周,但是工作H正常,因此工期不会提前。
第195题
以下( )不属于通过压缩持续时间来调整施工进度计划的技术措施。
A.改进施工工艺和技术
B.减少施工过程数量
C.改善施工作业环境
D.采用先进施工机械
参考答案:C
解析:
【内容考查】考查学员识别不同类别的调整施工进度的措施。
【选项分析】技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
第196题
在施工质量管理过程中,对工程质量进行动态跟踪检查的作用是( )。
A.监测团队情绪
B.控制项目成本
C.确保质量标准得到执行
D.评估项目风险
参考答案:C
解析:
【内容考查】对施工质量管理动态跟踪检查功能的认识。
【选项分析】答案C,“确保质量标准得到执行”是对工程质量进行动态跟踪检查的主要作用。ABD选项虽然是项目管理的一部分,但并非施工质量管理动态跟踪检查的直接目的。
第197题
工程质量是指建设工程( )满足相关标准规定和合同约定要求的程度。
A.固有特性
B.施工方法
C.管理水平
D.经济投入
参考答案:A
解析:
【内容考查】对《质量管理体系基础和术语》中定义的工程质量概念理解。
【选项分析】根据《质量管理体系基础和术语》GB/T19000—2016,质量是指客体的一组固有特性满足要求的程度。工程质量则是指建设工程固有特性满足相关标准规定和合同约定要求的程度。
第198题
在建设工程的保修阶段,关于质量缺陷处理的说法,以下正确的是( )。
A.由业主单位负责维修
B.由设计单位负责返工
C.由施工承包单位负责维修、返工或更换
D.由监理单位负责赔偿损失
参考答案:C
解析:
【内容考查】工程保修阶段的质量缺陷处理。
【选项分析】根据教材内容,在工程保修阶段,任何由勘察、设计、施工、材料等原因造成的质量缺陷,应由施工承包单位负责维修、返工或更换;同时由责任单位负责赔偿损失,因此选项C正确。选项ABD均不是由这些单位直接负责的责任。
第199题
工程建设的管理过程中,以下( )阶段是影响工程质量的决定性阶段。
A.工程投资决策
B.工程勘察设计
C.工程施工
D.工程竣工验收
参考答案:B
解析:
【内容考查】工程建设各阶段对工程质量的影响。
【选项分析】建设工程勘察设计是根据投资决策阶段已确定的质量目标和水平,通过工程勘察、设计使其具体化。工程设计在技术上是否可行、工艺是否先进、经济是否合理、设备是否配套、结构是否可靠等,都将决定着工程建成后的功能和使用价值。因此,勘察设计阶段是影响工程质量的决定性阶段。
第200题
在施工质量管理中,对从事施工活动的人的素质和能力进行必要的控制的是( )。
A.实行见证取样制度
B.实行专项施工论证方案制度
C.实行执业资格注册制度
D.建设工程质量监督管理制度
参考答案:C
解析:
【内容考查】本题考查的是影响施工质量的主要因素。
【选项分析】我国实行的执业资格注册制度和管理及作业人员持证上岗制度等,从本质上说,就是对从事施工活动的人的素质和能力进行必要的控制。
