“微信扫一扫”进入考试题库练习及模拟考试
第161题
关于中水给水系统的安装要求,正确的有( )。
A.中水管道每层需装设一个水嘴
B.便器冲洗宜采用密闭型器具
C.中水管道外壁应涂浅绿色标志
D.中水管道不宜暗装于墙体内
E.中水箱可与生活水箱紧靠放置
参考答案:BCD
解析:
【内容考查】建筑中水及雨水利用工程施工技术要求
【选项分析】中水给水管道不得装设取水水嘴。
便器冲洗宜采用密闭型设备和器具。
中水供水管道严禁与生活饮用水给水管道连接,并应采取下列措施:中水管道外壁应涂浅绿色标志;中水池(箱)、阀门、水表及给水栓均应有“中水”标志。
中水管道不宜暗装于墙体和楼板内,如必须暗装于墙槽内时,必须在管道上有明显且不会脱落的标志。
中水高位水箱应与生活高位水箱分设在不同的房间内,如条件不允许只能设在同一房间时,与生活高位水箱的净距离应大于2m。
第162题
下列灯具中,需要与保护导体连接的有( )。
A.离地5m的Ⅰ类灯具
B.采用36V供电的灯具
C.地下一层的Ⅱ类灯具
D.等电位连接的灯具
E.采取电气隔离的灯具
参考答案:AD
解析:
【内容考查】电气照明装置施工技术要求
【选项分析】灯具按防触电保护形式分为Ⅰ类、Ⅱ类和Ⅲ类。
Ⅰ类灯具的防触电保护不仅依靠基本绝缘,还需把外露可导电部分连接到保护导体上,因此Ⅰ类灯具外露可导电部分必须采用铜芯软导线与保护导体可靠连接,连接处应设置接地标识;铜芯软导线(接地线)的截面应与进入灯具的电源线截面相同,导线间的连接应采用导线连接器或缠绕搪锡连接。
Ⅱ类灯具的防触电保护不仅依靠基本绝缘,还具有双重绝缘或加强绝缘,因此Ⅱ类灯具外壳不需要与保护导体连接。
等电位联结的外露可导电部分或外界可导电部分的连接应可靠。
Ⅲ类灯具的防触电保护是依靠安全特低电压,电源电压不超过交流50V,采用隔离变压器供电,因此Ⅲ类灯具的外壳不容许与保护导体连接。因此采用36V供电的灯具、采取电气隔离的灯具属于Ⅲ类灯具,Ⅲ类灯具的外壳不容许与保护导体连接。
第163题
下列风管系统安装检查项目,属于主控项目的有( )。
A.风管支架预埋件的位置
B.风管穿过防火墙体的套管
C.风管防静电的接地装置
D.风管水平安装的吊架间距
E.风管法兰螺栓连接方向
参考答案:ABC
解析:
【内容考查】分项工程质量验收
【选项分析】主控项目是指对安全、卫生、环境保护和公众利益,以及对工程质量起决定性作用的检验项目。
(1)对于主控项目是要求必须达到的。如果达不到主控项目规定的质量指标或降低要求,就相当于降低该工程项目的性能指标,导致严重影响工程的安全性能。
(2)主控项目包括的检验内容主要有:重要材料、构件及配件、成品及半成品、设备性能及附件的材质、技术性能等;结构的强度、刚度和稳定性等检验数据、工程性能检测。如管道的焊接材质、压力试验,风管系统的测定,电梯的安全保护及试运行等。一般项目是指除主控项目以外的检验项目。
根据《通风与空调工程施工质量验收规范》(GB 50243—2016),在风管系统安装检查项目中,属于主控项目的包括:风管支架预埋件的位置(第6.2.1条)、风管穿过防火墙体的套管(第6.2.2条)、风管防静电的接地装置(第6.2.3条)。属于一般项目的包括:风管水平安装的吊架间距(第6.3.1条)、风管法兰螺栓连接方向(第6.3.2条)。
第164题
关于建筑智能化系统调试检测的说法,正确的有( )。
A.建筑智能化系统调试工作应由项目专业技术负责人主持
B.系统检测程序应是分部工程→子分部工程→分项工程
C.系统试运行工作应在智能化系统检测完成后进行
D.系统检测汇总记录应由监理工程师填写并做出检测结论
E.系统检测方案经项目监理工程师批准后可以实施
参考答案:AE
解析:
【内容考查】建筑智能化系统调试检测的实施
【选项分析】调试工作应由项目专业技术负责人主持。
系统检测程序是分项工程→子分部工程→分部工程。
系统检测应在系统试运行合格后进行。
分项工程检测记录、子分部工程检测记录和分部工程检测汇总记录由检测小组填写,检测负责人做出检测结论,监理(建设)单位的监理工程师(项目专业技术负责人)签字确认。
依据工程技术文件和规范规定的检测项目、检测数量及检测方法编制系统检测方案,检测方案经建设单位或项目监理批准后实施。
第165题
设备采购监造时,停工待检点应包括( )。
A.重要工序节点
B.隐蔽工程
C.设备性能重要的相关检验
D.不可重复试验的验收点
E.关键试验的验收点
参考答案:ABDE
解析:
【内容考查】监督点的设置
【选项分析】停工待检(H)点设置要求:
(1)针对设备安全或性能最重要的相关检验、试验而设置。
(2)重要工序节点、隐蔽工程、关键的试验验收点或不可重复试验验收点。
(3)停工待检(H)点的检查重点之一是验证作业人员上岗条件要求的质量与符合性。
设备性能重要的相关检验应当设置现场见证(W)点。
第166题
多个施工方案进行经济合理性比较时,其内容包括( )。
A.资金时间价值
B.技术效率
C.实施的安全性
D.对环境影响的损失
E.综合性价比
参考答案:ADE
解析:
【内容考查】施工方案优化
【选项分析】经济合理性比较的内容:
(1)比较各方案的一次性投资总额;
(2)比较各方案的资金时间价值。
(3)比较各方案对环境影响的损失。
(4)比较各方案总产值中剔除劳动力与资金对产值增长的贡献。
(5)比较各方案对工程进度时间及其费用影响的大小。
(6)比较各方案综合性价比。
经济合理性比较:
1)比较各方案的一次性投资总额;
2)比较各方案的资金时间价值;
3)比较各方案对环境影响的程度;
4)比较各方案的产值贡献率;
5)比较各方案对工程进度和费用的影响;
6)比较各方案的综合性价比。
第167题
工厂模块化预制技术的应用,实现了建筑机电安装工程的( )。
A.安装标准化
B.施工程序化
C.作业流水化
D.产品模块化
E.产品集成化
参考答案:ADE
解析:
【内容考查】机电工程新技术与信息化管理
【选项分析】工厂模块化预制技术从设计、生产到安装和调试深度结合集成,实现建筑机电安装标准化、产品模块化及集成化。
第168题
机电工程施工进度计划安排中的制约因素有( )。
A.工程实体现状
B.设备材料进场时机
C.安装工艺规律
D.施工作业人员配备
E.施工监理方法
参考答案:ABCD
解析:
【内容考查】内部协调管理的内容
【选项分析】机电工程施工进度计划安排受工程实体现状、机电安装工艺规律、设备材料进场时机、施工机具作业人员配备和施工场地环境等诸因素的制约,协调管理的作用是把制约作用转化成和谐有序相互创造的施工条件,使进度计划安排衔接合理、紧凑可行,符合总进度计划要求。
第169题
光伏发电工程施工时,汇流箱内的光伏组件串电缆接引前的要求有( )。
A.光伏组件侧有明显断开点
B.光伏组件侧电缆已连接
C.汇流箱内所有开关已断开
D.逆变器侧有明显断开点
E.光伏组件间的插件已连接
参考答案:ACD
解析:
【内容考查】光伏发电站施工
【选项分析】光伏发电站施工规范中对光伏发电工程施工顺序的要求:
汇流箱内光伏组件串的电缆接引前,必须确认光伏组件侧和逆变器侧均有明显断开点。因为汇流箱在进行电缆接引时,如果光伏组件串已经连接完毕,那么在光伏组件串两端就会产生直流高电压;而逆变器侧如果没有断开点,其他已经接引好的光伏组件串的电流可能会从逆变器侧逆流到汇流箱内,很容易对人身和设备造成伤害。所以在汇流箱的光伏组件串电缆接引前,必须确保没有电压,确认光伏组件侧和逆变器侧均有明显断开点。
第170题
压缩机(单机)在空气负荷试运行后,正确的做法有( )。
A.排除气路和气罐中剩余压力
B.排除进气管及冷凝器的空气
C.清洗油过滤器和更换润滑油
D.排除气缸及管路中的冷凝液
E.检查曲轴箱应停机5min后
参考答案:ACD
解析:
【内容考查】常用机电设备单体试运行及规定
【选项分析】空气负荷单机试运行后,应排除气路和气罐中的剩余压力,清洗油过滤器和更换润滑油,排除进气管及冷凝收集器和气缸及管路中的冷凝液;需检査曲轴箱时,应在停机15min后再打开曲轴箱。
参考答案:见解析
解析:

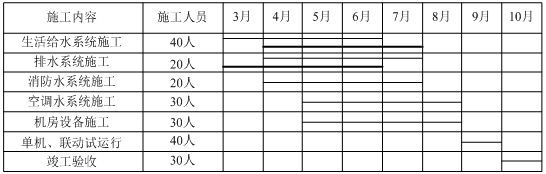

1.劳动力计划调整后,3月份的施工人员人数是20人,7月份的施工人员人数是120人。
劳动力优化配置的依据包括:(1)项目所需劳动力的种类及数量;(2)项目的施工进度计划;(3)项目的劳动力资源供应环境。

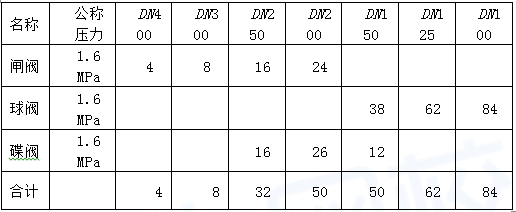

2.第一批进场的阀门按规范要求最少应抽查44个进行强度试验。
DN300闸阀的强度试验压力应为2.4MPa。
最短试验持续时间是180s。

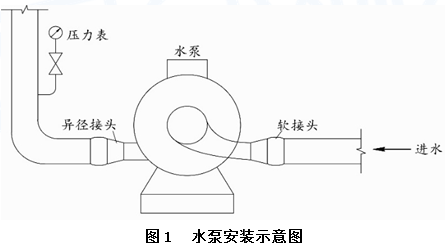

3.根据背景资料中图1所示情况,水泵运行时会产生的不良后果:
(1)进水管的同心异径接头会形成气囊;
(2)压力表接管没有弯圈,压力表会有压力冲击而损坏。
合格的返工部分示意图如下:
4.本工程在联动试运行中,需要与建筑电气系统、通风空调风系统、火灾自动报警(联动)系统、建筑(装饰)专业的配合协调。
参考答案:见解析
解析:

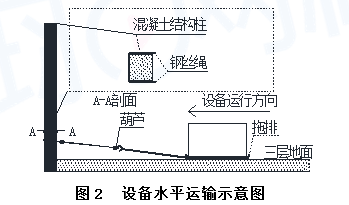

1.设备运输方案被监理和建设单位否定的原因和改正措施如下:
(1)设备的牵引绳不能直接绑扎在混凝土结构柱上,应在混凝土柱四角使用木方(或钢板)保护;
(2)牵引绳采用结构柱为受力点,须报原设计单位校验同意后实施。
2.检定合格的电能表不能使用的理由:电能表属于强制检定范畴,必须经省级计量行政主管部门授权的检定机构进行检定,合格后才准使用。
项目部编制的设备监造周报和月报主要内容有:(1)设备制造进度情况。(2)质量检查的内容。(3)发现的问题及处理方式。(4)前次发现问题处理情况的复查。(5)监造人、时间等其他相关信息。
3.本工程可以索赔的工期及费用计算如下:
(1)本工程可以索赔的工期=(20+40)d=60d。
(2)本工程可以索赔的费用=(50+20)万元=70万元。
4.判断:项目部采用的试压及冲洗用水不合格。
理由:不锈钢管道的试压及冲洗用水的氯离子含量要小于25ppm。
建设单位否定施工单位拒绝阀门维修的理由:阀门虽为建设单位指定产品,但阀门合同的签订及采购是施工单位(质量责任主体)。工程还处于质保期内,施工单位应该无条件维修。
参考答案:见解析
解析:

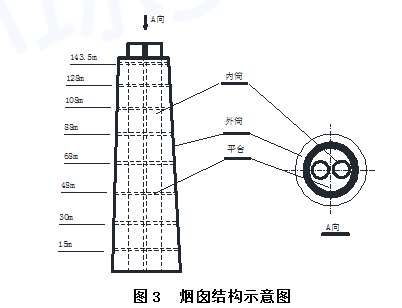

1.烟囱工程按验收统一标准可划分的分部工程有:
(1)平台及梯子钢结构安装分部工程;
(2)烟囱内筒设备安装分部工程;
(3)内筒外壁防腐蚀分部工程;
(4)内筒绝热分部工程。
2.钢结构平台在吊装过程中,吊装设施的主要危险因素有:
(1)烟囱外筒顶端支撑钢结构吊装梁的混凝土强度不能满足承载能力;
(2)钢结构吊装梁强度及稳定性不够;
(3)钢丝绳安全系数不够;
(4)起重机具(或卷扬机、滑车组)不能满足使用要求。
3.C公司在焊接前应完成的焊接工艺文件:
(1)与焊接所匹配的焊接工艺评定报告(或PQR);
(2)焊接工艺规程(或WPS)。
焊工应取得相应的《特种设备作业人员证》。
【第3问知识点教材变动,新教材解析如下】
3.C公司在焊接前应完成的焊接工艺文件:(1)与焊接所匹配的焊接工艺评定报告(或PQR);(2)焊接工艺规程(或WPS);(3)焊接作业指导书(WWI)。焊工应取得相应的《特种设备作业人员证》。
4.钢筒外表面除锈应采取的方法及焊缝外表面不允许的质量缺陷如下:
(1)钢筒外表面除锈应采取喷射除锈(或抛射除锈)的方法。
(2)在焊缝外表面的检查中,不允许的质量缺陷还有:气孔、焊瘤和夹渣。
参考答案:见解析
解析:
1.防雷引下线与接闪器及接地装置可以采取的连接方式:(1)防雷引下线与接闪器可采用卡接器连接。(2)防雷引下线与接地装置可采用螺栓连接。
本工程降低接地电阻的措施包括:可采用降阻剂、换土和接地模块来降低接地电阻。
2.隐蔽工程验收通知书的内容包括:(1)隐蔽验收内容。(2)隐蔽形式。(3)验收时间。(4)地点。
3.本工程电涌保护器接地导线位置和连接导线长度要求:(1)电涌保护器的接地导线位置不宜靠近出线位置;(2)连接导线长度不宜大于0.5m。
柔性导管长度和与电气设备连接的要求:(1)柔性导管长度不宜大于0.8m;(2)柔性导管与电气设备连接应采用专用接头。
4.变配电室工程的成本降低率的计算如下:
(1)原计划费用:(10+5+20+10+30+90+80+5+30+4+2)万元=286万元。

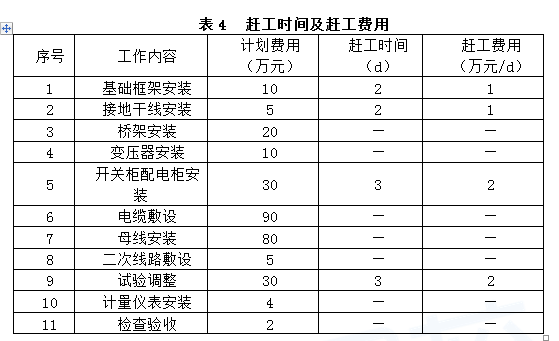

(2)工程赶工总费用为:(2×1+2×1+3×2+3×2)万元=16万元。
(3)提前6d奖励5万元/d×6d=30万元。
(4)赶工后实际费用为:(286+16+3-30)万元=275万元。
(5)变配电室工程成本降低率=(计划成本-实际成本)/计划成本×100%=(286-275)/286×100%=3.85%。
5.在工程验收时的抽样检验,还有下列要求应符合相应规定:(1)接地安全。(2)节能。(3)环境保护。
参考答案:见解析
解析:
1.本工程中,监理工程师建议更换施工单位的要求不符合有关规定。
理由是:A公司持有的锅炉安装许可证未过期(或在有效期内),A公司的换证程序合规(符合规定)。
2.锅炉安装环境温度低于0℃时应采取相应的技术措施。
A公司是根据下列技术文件清点锅炉受热面的部件数量:(1)供货清单。(2)装箱单;(3)图纸。
复验合金钢部件的材质的方法:用光谱分析、逐件复验合金钢部件的材质。
3.油系统管路上阀门的整改措施:阀门门杆应水平(或向下)布置。
施工技术方法的控制策划主要内容有:(1)施工方案。(2)专题措施。(3)技术交底。(4)作业指导书。(5)技术复核。

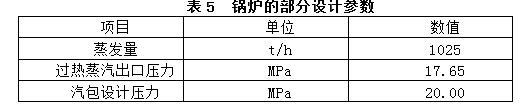

4.锅炉一次系统(不含再热蒸汽系统)的水压试验压力为25MPa。
根据背景资料的描述及相关规定,压力表的精度和数量满足水压试验要求。
根据背景资料的描述及相关规定,本次水压试验合格。
5.在工程竣工验收中,A公司的做法不正确。
理由:特种设备的安装竣工后,安装施工单位应当在验收后三十日内将相关技术资料和文件移交特种设备使用单位。
第176题
SF6断路器的灭弧介质和绝缘介质分别是( )。
A.气体和液体
B.气体和气体
C.液体和液体
D.液体和真空
参考答案:B
解析:
【内容考查】绝缘材料的类型及应用
【选项分析】在电气设备中,气体除可作为绝缘材料外,还具有灭弧、冷却和保护等作用,常用的气体绝缘材料有空气、氮气、二氧化硫和六氟化硫(SF6 ) 等。
第177题
连续生产线上的设备安装标高测量应选用( )基准点。
A.简单标高
B.预埋标高
C.中心标板
D.木桩式标高
参考答案:B
解析:
【内容考查】基准点的选用
【选项分析】简单的标高基准点一般作为独立设备安装的基准点;预埋标高基准点主要用于连续生产线上的设备在安装时使用。
第178题
关于齿轮装配的说法,正确的是( )。
A.齿轮的端面与轴肩端面不应靠紧贴合
B.圆柱齿轮和蜗轮的接触斑点应趋于齿侧面上部
C.用压铅法检查传动齿轮啮合的接触斑点
D.基准端面与轴线的垂直度应符合传动要求
参考答案:D
解析:
【内容考查】机械设备典型零部件的安装
【选项分析】齿轮装配时,齿轮基准端面与轴肩或定位套端面应靠近贴合。
圆柱齿轮和蜗轮的接触斑点应趋于齿侧面中部。
用着色法检查传动齿轮啮合的接触斑点。
第179题
高压开关柜的安装要求中,不属于“五防”要求的是( )。
A.防止带负电荷拉合刀闸
B.防止带地线合闸
C.防止带电挂地线
D.防止无保护合闸
参考答案:D
解析:
【内容考查】配电装置安装与调试技术
【选项分析】检查防止电气误操作的"五防"装置是否齐全,动作应灵活可靠。
"五防"即:防止带负荷拉合刀闸、防止带地线合闸、防止带电挂地线、防止误走错间隔、防止误拉合开关。
【该知识点已删除】
第180题
管道系统压力试验前,应具备的条件是( )。
A.管道上的膨胀节已设置临时约束装置
B.管道焊缝已防腐绝热
C.试验压力表不少于1块
D.管道上的安全阀处于自然状态
参考答案:A
解析:
【内容考查】管道压力试验前应具备的条件
【选项分析】管道压力试验前应具备的条件
1.试验范围内的管道安装工程除防腐、绝热外,已按设计图纸全部完成,安装质量符合有关规定。
2. 焊缝及其他待检部位尚未防腐和绝热。
3. 管道上的膨胀节己设置了临时约束装置。
4. 试验用压力表在周检期内并已经校验,其精度不得低于1. 6 级,表的满刻度值应为被测最大压力的1. 5~2 倍,压力表不得少于两块。
5. 符合压力试验要求的液体或气体已经备足。
6. 管道已按试验的要求进行了加固。
7. 待试管道与无关系统已用盲板或其他隔离措施隔开。
8. 待试管道上的安全阅、爆破片及仪表元件等已拆下或加以隔离。
9. 试验方案已经过批准,并已进行了技术安全交底。
10. 在压力试验前,相关资料已经建设单位和有关部门复查。
