“微信扫一扫”进入考试题库练习及模拟考试
工作内容 | 紧前工作 | 持续时间(天) |
施工准备 | — | 10 |
设备订货 | — | 60 |
基础验收 | 施工准备 | 20 |
电气安装 | 施工准备 | 30 |
机械设备及管道安装 | 设备订货、基础验收 | 70 |
控制设备安装 | 设备订货、基础验收 | 20 |
调试 | 电气安装、机械设备及管道安装、控制设备安装 | 20 |
配套设备安装 | 控制设备安装 | 10 |
试运行 | 调试、配套设施安装 | 10 |
在计划实施过程中,电气安装滞后10天,调试滞后3天。
设备订货前,安装公司认真对供货商进行了考查,并在技术、商务评审的基础上对供货商进行了综合评审,最终选择了各方均满意的供货商。
由于安装公司进场后,未向当地(市级)特种设备安装监督部门书面告知,致使安装工作受阻,经补办相关手续后,工程得以顺利进行。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
【问题】
1.根据表1计算总工期需要多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.设备采购前的综合评审除考虑供货商的技术和商务外,还应从哪些方面进行综合评价?
3.安装公司开工前向当地(市级)安全监督部门提交哪些书面告知材料?
4. 制氧机法兰与管道法兰的偏差应在何种状态下进行检验?检验的内容有哪些?
参考答案:见解析
解析:

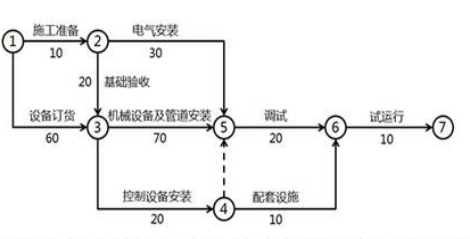

1.根据表1绘制出双代号网络图如下图所示:
如图所示,关键线路为①→③→⑤→⑥→⑦,总工期为:60+70+20+10=160天
电气安装滞后不影响总工期,电气安装有90天的总时差,电气安装滞后10天小于其总时差,对总工期没有影响。调试滞后影响总工期,调试是关键工作,影响总工期3天。
2. 综合评审既要考虑技术,也要考虑商务,并从质量、进度、费用、厂商执行合同的信誉、同类产品业绩、交通运输条件等方面综合评价并排出推荐顺序。
3. 安装公司开工前向当地(市级)安全监督部门书面告知应提交的材料包括:《特种设备安装改造维修告知书》;施工单位及人员资格证件;施工组织与技术方案(包括项目相关责任人员任命、责任人员到岗质控点位图);工程合同;安装改造维修监督检验约请书;特种设备制造单位的资质证件。
【教材中关于书面告知的内容变动,参考以下答案】
办理告知需要的材料一般包括《特种设备开工告知申请书》一式两份、特种设备安装资质证原件、特种设备安装资质证复印件加盖公章、组织机构代码证复印件加盖公章等。
4.(1)新氧机法兰与管道法兰的偏差应在自由状态下检验。
(2)检查的内容包括:法兰的平行度和同轴度,偏差应符合规定要求。管道与机械设备最终连接时,应在联轴节上架设百分表监视机器位移。管道经试压、吹扫合格后,应对该管道与机器的接口进行复位检验。管道安装合格后,不得承受设计以外的附加荷载。
参考答案:见解析
解析:
1. 项目成本控制措施包括成本管理责任体系、成本指标高低的分析及评价、成本控制措施等。
2. 风管批量制作前,对风管制作工艺进行检验时,除了进行严密性试验,还应进行风管强度试验;风管系统安装完成后,应对安装后的主、干风管分段进行严密性试验,除了漏光试验,还需要进行漏风量检测。

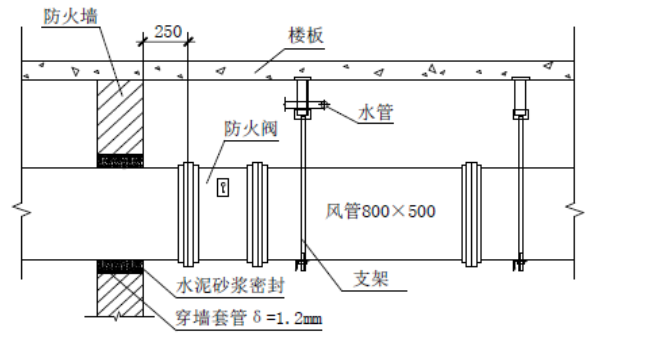

3. 不规范处主要有:
(1)风管穿过防火墙,穿墙套管钢板厚度δ=1.2mm不符合规范
(2)风管与穿墙套管之间采用水泥砂浆密封不符合规范
(3)防火阀安装位置在距防火墙250mm处不符合规范
(4)防火阀长边尺寸大于630mm,没有设立独立支架不符合规范
正确的规范要求分别为:
(1)风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度不小于1. 6mm的预埋管或防护套管;
(2) 风管与防护套之间采用不燃且对人体无害的柔性材料封堵;
(3) 防火阀、排烟阀(口)的安装方向、位置应正确。防火分区隔墙两侧的防火阀,距墙表面应不大于200mm;
(4) 防火阀直径或长边尺寸大于等于630mm时,宜设独立支吊架。
4.在试运行验收中,需返工的分项工程是冷凝水管道。其合格的技术要求是:干管坡度不宜小于0.8%,支管坡度不宜小于1%。
序号 | 不合格原因 | 不合格数量 | 频率% |
1 | 垫铁组超厚 | 10 | 50 |
2 | 垫铁组距超标 | 7 | 35 |
3 | 垫铁组超薄 | 2 | 10 |
3 | 垫铁翘曲 | 1 | 5 |
A单位项目部分析了垫铁组超标成因并进行了整改,达到规范要求。
B单位检查了桥式起重机安装有关的安装精度和隐蔽工程记录等资料;编写了桥式起重机试车方案,经获批准后,由C单位组织进行桥式起重机满负荷重载行走试验。桥式起重机在试验中,由于大车的限位开关失灵,大车在碰撞车档后停止,剧烈的甩动造成试验配重脱落,砸坏了停在下方的一辆叉车,造成8万元的经济损失。
经查,行程开关失灵的原因是其控制线路虚接。之后按规范接线及测试,达到合格要求。该事故致使项目工期超过合同约定3后才交工。
建设单位根据与A单位的合同约定,对A单位处3万元的延迟交工罚款。A单位向C单位要求11万元的索赔,C单位予以拒绝。A单位按规定的程序进行了索赔,并获得了经济补偿。
【问题】
1.从施工技术管理和质量管理的角度分析垫铁组安装不符合规范的主要原因。
2.将统计表中不合格的垫铁组按累计频率分为A类,B类,C类。
3.从桥式起重机发生的事故分析,试运行工作中存在哪些主要问题?
4.A单位向C单位索赔11万元是否合理?说明原因,A单位应如何索赔?
参考答案:见解析
解析:
1.从施工技术管理角度考虑:(1)相邻两垫铁组间的距离,宜为500~1000mm;
(2)每组垫铁的块数不宜超过5块,放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于2mm;
(3)除铸铁垫铁外,设备调整完毕后各垫铁相互间应用定位焊焊牢。
从质量管理角度考虑:对于垫铁设置重要的工序未严格执行三检制,即自检、互检、专检。对垫铁设置控制点未进行详细的技术交底。

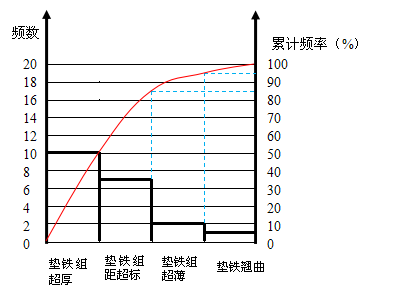

2.根据统计表绘制出的垫铁组质量不合格点排列图,如下图所示:
序号 | 不合格原因 | 不合格数量 | 频率% | 累计频率% |
1 | 垫铁组超厚 | 10 | 50 | 50 |
2 | 垫铁组距超标 | 7 | 35 | 85 |
3 | 垫铁组超薄 | 2 | 10 | 95 |
3 | 垫铁翘曲 | 1 | 5 | 100 |
垫铁组超厚属于A类问题;垫铁组距超标属于B类问题;垫铁组超薄和垫铁翘曲属于C类问题。
3.试运行中存在以下问题:
(1)试运行不应由劳务分包C组织运行,应由专业分包B组织运行;
(2)试运行方案批准后未进行安全技术交底工作,未编制事故应急处理预案;
(3)未对参加试运行人员进行培训,应审查试运行人员是否取得相关证件,持证上岗;
(4)桥式起重机满负荷试运行前应进行无负荷试运行;
(5)试运行前应划定禁区,清除与试运行无关的障碍物,在施工现场有与调试无关的叉车。
4.A单位向C单位索赔11万元不合理。理由:A单位与C单位无直接合同管理,而C单位与B单位有直接合同关系,B单位与A单位有直接合同关系,所以A单位不能直接向C单位进行索赔;
正确的做法:此事件中B单位将专业分包工程桥式起重机安装分包给无相关资质的劳务分包C,属于违法分包,B单位对C单位的事故承担全部责任。所以A单位可以就C单位造成损坏叉车8万元经济损失向B单位进行索赔,并可以根据合同条款中相关内容的约定向B单位提出由于C单位延误造成工期延误的3万元罚款,共计11万元。
参考答案:见解析
解析:
1.机电工程施工进度计划安排受工程实体现状、机电安装工艺规律、设备材料进场时机、施工机具作业人员配备和施工场地环境等诸因素的制约,协调管理的作用是把制约作用转化成和谐有序相互创造的施工条件,使进度计划安排衔接合理、紧凑可行,符合总进度计划要求。
工程分包的施工进度协调管理的作用:把制约作用转化成和谐有序相互创造施工条件,使进度计划安排衔接合理、紧凑可行,符合总进度计划要求。
【此考点已修改】

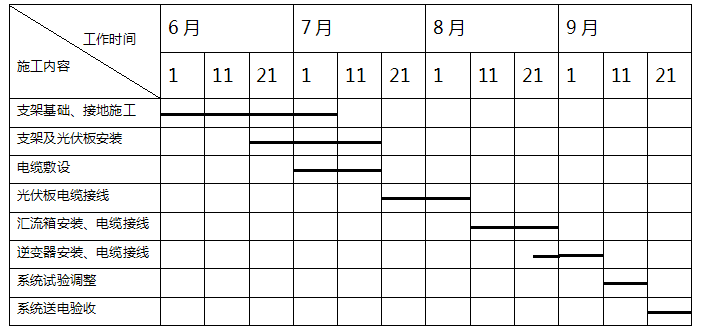

2.施工进度计划中的工作时间调整:汇流箱的电缆接线工作调整到7月21 日~8月10日,光伏组件的电缆接线工作调整到8月11 日~8月31 日。因为光伏组件串联后形成高压直流电(660VDC) ,电缆与光伏组件串连接后,电缆为带电状态,在后续的电缆施工和接线中容易造成触电事故。

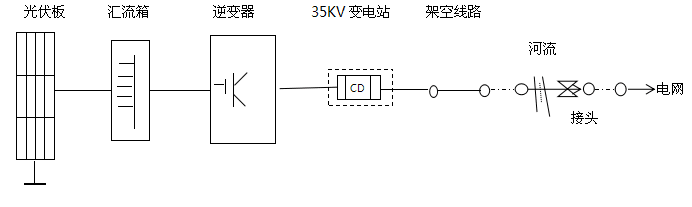

3. 由图4可知,在河流上方出现了导线接头,不符合导线连接的合格要求,所以被叫停。
导线连接的合格要求:
(1)每根导线在每一个档距内只准有一个接头,但在跨越公路、河流、铁路、重要建筑物、电力线和通信线等处,导线和避雷线均不得有接头。
(2)不同材料、不同截面或不同捻回方向的导线连接,只能在杆上跳线内连接。
(3)接头处的机械强度不低于导线自身强度的95%。电阻不超过同长度导线电阻的1.2倍。
(4)耐张杆、分支杆等处的跳线连接,可以采用T形线架和并沟为线夹连接。
(5)架空线的压接方法,可分为钳压连接、液压连接和爆压连接。
4.C公司在9月20日前应完成35KV架空线路的测试内容有:测量绝缘子和线路的绝缘电阻;检查线路各相两侧的相位应一致;冲击合闸试验;测量杆塔的接地电阻值,应符合设计的规定;导线接头测试。
5.本工程绿色施工中的土壤保护要点:
(1)保护地表环境,防止土壤侵蚀、流失。因施工造成的裸土应及时覆盖。
(2)污水处理设施等不发生堵塞、渗漏、溢出等现象。
(3)防腐保温用油漆、绝缘脂和易产生粉尘的材料等应妥善保管,对现场地面造成污染时应及时进行清理。
(4)对于有毒有害废弃物应回收后交有资质的单位处理,不能作为建筑垃圾外运。
(5)施工后应恢复施工活动破坏的植被。
参考答案:见解析
解析:
1.直埋保温管道无补偿电预热安装专项施工方案;管网穿越干渠暗挖专项施工方案;全位置自动焊机安装施工方案;大容量电加热装置安装施工方案;管道密闭循环水力冲洗专项施工方案。
2.该工程中采用的主要的子项新技术:管线综合布置技术,管道工厂化预制技术,管道密闭循环水力冲洗技术。(建筑实务教材建筑业十项新技术第六项是机电安装工程技术,包括11个子技术:管线综合布置技术、金属矩形风管薄钢板法兰连接技术、变风量空调系统技术、非金属复合板风管施工技术、大管道闭式循环冲洗技术、薄壁不锈钢管道新型连接技术、管道工厂化预制技术、超高层高压垂吊式电缆敷设技术、预分支电缆施工技术、电缆穿刺线夹施工技术等1 1个子技术)。
3.A公司用自备电源解决用电问题未办理正确的用电手续。A公司应告知供电部门并征得同意。同时要妥善采取安全技术措施,防止自备电源误入市政电网。
4.轴系中心找正要进行多次,轴系初找后,还应分别进行凝汽器灌水至运行重量后的复找;汽缸扣盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找;轴系联结时的复找。
5.针对气孔数量超标缺陷,应采取的质量预控措施:进行焊材烘干;配备焊条保温桶;采取防风措施;控制氩气纯度;焊接前进行预热等。
第246题
下列塑料中,不属于热塑性塑料的是( )。
A.聚氯乙烯
B.聚苯乙烯
C.聚丙烯
D.环氧塑料
参考答案:D
解析:
【内容考查】高分子材料的类型及应用
【选项分析】热塑性材料是以热塑性树脂为主体成分,加工塑化成型后具有链状的线状分子结构,受热后又软化,可以反复塑制成型,如聚乙烯、聚氯乙烯、聚丙烯、聚苯乙烯(四个实例的尾部都是“烯”字)等。环氧塑料属于热固性塑料。
第247题
按照设备在生产工艺过程中的作用原理分类,搅拌罐属于静置设备中的( )。
A.容器
B.反应器
C.换热设备
D.分离设备
参考答案:A
解析:
【内容考查】静置设备的分类
【选项分析】静置设备按设备在生产工艺过程中的作用原理分类:容器、反应器、塔、换热器、储罐等。容器中的带搅拌容器,又称反应釜,或称搅拌罐。
第248题
输电线路钢塔架档距约320m,其基础施工时的档距测量应采用( )。
A.十字线法
B.电磁波测距法
C.钢尺量距法
D.平行基准线法
参考答案:B
解析:
【内容考查】长距离输电线路钢塔架(铁塔)菡础施工的测量
【选项分析】大跨越档距测量。在大跨越档距之间,通常采用电磁波测距法或解析法测量。其它选项:十字线法或平行基线法中没有距离的数据;钢尺量距法的距离是20~80m,不符合题意。
第249题
电机干燥时的温度测量,不允许使用( )。
A.电阻温度计
B.酒精温度计
C.水银温度计
D.温差热电偶
参考答案:C
解析:
【内容考查】电动机干燥时注意事项
【选项分析】电动机干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。因为水银温度计一旦破损后,水银流散很容易引起电机通电时短路损毁。
第250题
下列设备安装中,通常情况下采用桩基础的是( )。
A.水泵
B.变压器
C.汽轮机
D.空调机组
参考答案:C
解析:
【内容考查】深基础
【选项分析】桩基础。由承台、桩组成的基础形式,可分为预制桩和灌注桩两大类适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础 。如透平压缩机、汽轮发电机组、锻压设备。
第251题
下列检测实验中,属于钢制压力容器产品焊接试板力学性试验的是( )。
A.扭转试验
B.射线检测
C.耐压试验
D.弯曲试验
参考答案:D
解析:
【内容考查】焊接检验方法分类
【选项分析】在产品焊接试板的检验与评定的论述中,需进行的试验只有拉伸试验、弯曲试验、常温冲击功。本书没有“扭转试验”相关论述;“射线检测”是焊后检验中无损检测的具体方法之一;“耐压试验”属于焊后检验的内容;只有“弯曲试验”符合要求,属于用排它法做的题,本书并没有关于弯曲试验属于检验焊接试板力学性能的试验的具体论述,该题属于跨纲踏线的。
【此知识点教材介绍有变动】
第252题
发电机设备的安装程序中,发电机穿转子的紧前工序是( )。
A.定子就位
B.定子及转子水压试验
C.氢冷器安装
D.端盖、轴承、密封瓦调整安装
参考答案:B
解析:
【内容考查】 发电机设备安装程序
【选项分析】发电机设备的安装程序是:定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→对轮复找中心并连接→整体气密性试验等。
第253题
锅炉蒸汽管道的冲洗与吹洗范围,不包括( )。
A.减温水管系统
B.过热器
C.再热器
D.凝汽器
参考答案:D
解析:
【内容考查】锅炉蒸汽管路的冲洗与吹洗
【选项分析】蒸汽的管路的冲洗吹洗范围应包括减温水管系统和锅炉过热器、再热器及过热蒸汽管道吹洗。
第254题
关于仪表校准要求的说法,正确的是( )。
A.在仪表最大工作量值范围内均匀选取校准点
B.称重仪表在安装中逐渐加载标准重量进行校准
C.指针式仪表在全标度范围内的示值误差和回程误差应符合仪表准确度的规定
D.施工现场不具备校准条件的仪表可用合格证明文件代替
参考答案:C
解析:
【内容考查】单台仪表的校准和试验要求
【选项分析】单台仪表的校准点应在仪表全量程范围内均匀选取;称重仪表及其传感器可在安装完成后直接均匀加载标准重量进行校准;施工现场不具备校准条件的仪表,可对检定合格证明的有效性进行验证。
第255题
炉底为反拱形的炉窑砌筑前,找准砌筑弧形拱基面的方法是( )。
A.采用样板找准
B.用加工砖找准
C.测量弧底标高
D.设置基准线
参考答案:A
解析:
【内容考查】耐火砖砌筑施工技术要求
【选项分析】砌筑炉底前,应预先找平基础。必要时,应在最下一层用砖加工找平。砌筑反拱底前,应用样板找准砌筑弧形拱的基面;斜坡炉底应放线砌筑。
第256题
下列建筑管道绝热类型中,不属于按用途分类的是( )。
A.保温
B.保冷
C.加固增强
D.加热保护
参考答案:C
解析:
【内容考查】建筑管道工程施工技术要求
【选项分析】管道绝热按其用途可分为保温、保冷、加热保护三种类型。
第257题
安装坡度要求最大的采暖管道是( )。
A.热水采暖管道
B.蒸汽管道
C.散热器支管管道
D.蒸汽凝结水管道
参考答案:C
解析:
【内容考查】室内供暖管道施工技术要求
【选项分析】采暖管道安装坡度应符合设计及规范的规定。例如:汽、水同向流动的热水采暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3‰,不得小于2‰。汽、水逆向流动的热水采暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于5‰。散热器支管的坡度应为1%,坡度朝向应利于排气和泄水。
第258题
下列电气线路中,不能共管敷设的是( )。
A.照明灯的8根导线
B.同一照明配电箱的5个回路
C.同一设备的主回路和无干扰要求的控制回路
D.电压分别为24V和12V的两个直流回路
参考答案:B
解析:
【内容考查】供电干线及室内配电线路施工技术要求
【选项分析】不同回路、不同电压等级、交流与直流的导线不得穿在同一管内。但电压为50V及以下的回路,同一台设备的电动机的回路和无干扰要求的控制回路,照明花灯的所有回路,同类照明的几个回路可穿入同一根管内,但管内导线总数不应多于8根。两个直流回路都在50V以下,一般不会超过8根线;用排它法做该题,只有选项B是错的,一般认为照明回路是一根相线加一根中性线,五个回路就需要10根线,超出上限8根的要求。【此知识点新教材已删除】
第259题
下列检查内容中,不属于广播音响系统检测的是( )。
A.最高输出电平
B.输出信噪比
C.阻抗匹配
D.响应时间
参考答案:D
解析:
广播音响系统检测包括广播设备之间的阻抗匹配,最高输出电平、输出信噪比、声压级和频宽的检测。“响应时间”属于网络检测的内容。(该知识点在现有教材已删除)
第260题
在自动扶梯空载制动试验中,应检查符合标准范围要求的是( )。
A.制动荷载
B.制动方法
C.空载速度
D.制停距离
参考答案:D
解析:
【内容考查】自动扶梯、自动人行道施工要求
【选项分析】自动扶梯、自动人行道应进行空载制动试验,制停距离应符合标准规范的要求。
