一级建造师《机电工程管理与实务》历史真题(350题)

第301题 下列合金钢中,属于工程结构用的合金钢有( )。

A.合金结构钢

B.合金弹簧钢

C.合金钢筋钢

D.高锰耐磨钢

E.压力容器用合金钢

参考答案:ACDE

第302题 下列塔设备中,属于按单元操作分类的有( )。

A.加压塔

B.解吸塔

C.填料塔

D.精馏塔

E.反应塔

参考答案:BDE

第303题 三角高程测量精度的影响因素有( )。

A.距离误差

B.大气垂直折光误差

C.垂直角误差

D.仪器及视标高误差

E.环境温度差

参考答案:ABCD

第304题 起重机的起升高度计算时,计算式中的高度参数有( )。

A.基础高度

B.设备高度

C.吊机高度

D.吊索具高度

E.地脚螺栓高度

参考答案:ABDE

第305题 焊接时,可用做焊接保护气体的有( )。

A.丙烷(C3H8)

B.氧气(O2)

C.乙炔(C2H2)

D.氩气(Ar)

E.二氧化碳(CO2)

参考答案:BDE

第306题 国际机电工程项目合同风险中,属于环境风险的有( )。

A.财经风险

B.技术风险

C.法律风险

D.营运风险

E.收益风险

参考答案:ACE

第307题 下列设备监造时的监督点中,属于文件见证点的有( )。

A.检验记录

B.规范标准

C.技术协议

D.合格证明

E.试验报告

参考答案:ADE

第308题 需要编制专项工程施工组织设计的分部工程施工特点有( )。

A.技术难度大

B.工艺较复杂

C.施工工期紧

D.采用新工艺

E.质量要求高

参考答案:ABDE

第309题 下列工程费用中,属于变动成本的有( )。

A.机械使用费

B.工程措施费

C.安全措施费

D.工具使用费

E.检验试验费

参考答案:ABCE

第310题 关于工程竣工结算编制的说法,正确的有( )。

A.签证费用以双方已确认金额计算

B.经确认的工程计量直接进入结算

C.以招标确定的中标价取代暂估价

D.计日工按承包人实际确认的数量

E.暂列金差额由合同双方共同承担

参考答案:ABC

第311题 背景资料

安装公司承包一商业综合办公楼机电工程,承包内容包括通风空调工程、建筑给排水及供暖工程、建筑电气工程和消防工程等;工程设备均由安装公司采购。安装公司编制了采购文件和采购计划,对供货商供货能力和地理位置进行了调查。签订设备采购合同后,对设备进行催交、检验,保证了工程进度和施工质量。

安装公司在给排水和通风空调的检查中,对存在的问题进行了整改:

(1)建筑给排水工程中,给水管道直接紧贴建筑物预留孔的上部穿越抗震缝;

(2)通风空调工程的水泵设计为整体安装,安装后测得泵的纵向水平偏差为0.2‰,横向水平偏差为0.2‰;水泵与电机采用联轴器连接,联轴器两轴心的轴向倾斜为0.2‰,径向位移为0.1mm。

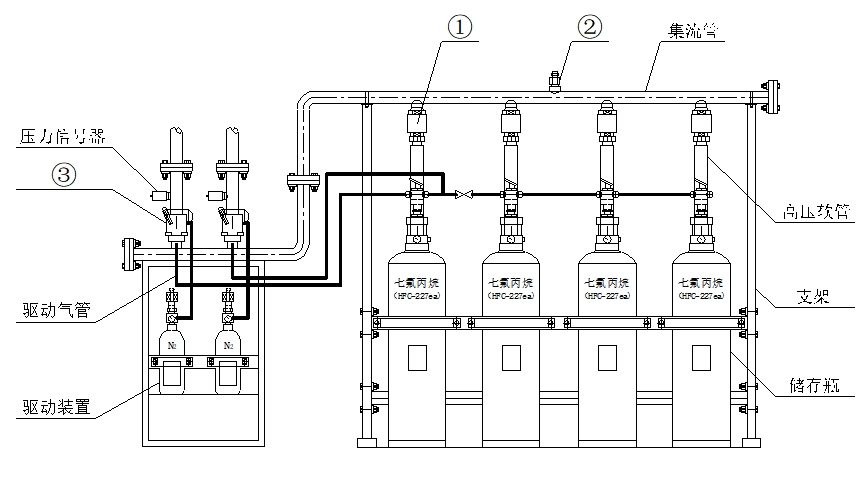

商务楼计算机房的消防采用七氟丙烷自动灭火系统,其灭火系统构成如图1所示。在系统调试合格后,安装公司对系统设备、阀门等设置了标识,便于运维人员的管理操作。竣工验收时,提交了工程质量保修书及其他文件。

图1 七氟丙烷灭火设备安装示意图

问题

1.设备采购中,应调查供货商的哪些能力?设备采购文件由哪几个文件组成?

2.给水管道在穿越抗震缝时应如何整改?

3.水泵有哪几项检测数据不符合规范要求?正确的规范要求是什么?

4.图1中①、②、③应分别选用哪种阀门?阀门的保修期限是多少?从哪一天开始计算?

参考答案:↓

解析:

1. 在设备采购中,应调查供货商的技术水平、生产能力、生产周期。设备采购文件由技术文件和商务文件组成。

2. 给水管道穿越抗震缝时应靠建筑物预留孔的下部;并在抗震缝处安装柔性接管(门型接头、伸缩节)。

3.整体安装的水泵纵向水平偏差0.2‰和联轴器两轴心的径向位移0.1mm不符合规范要求。正确的规范要求:整体安装的泵的纵向水平偏差不应大于0.1‰,联轴器两轴心的径向位移不应大于0.05mm。

4.① 单向阀、② 安全阀、③ 选择阀。图中的阀门保修期限2年;从竣工验收合格之日开始计算。

第312题 背景资料

某公司中标石化厂柴油加氢装置施工承包项目,其中新氢压缩机2台,为对置式活塞机组,散件到货,现场清洗组装。机组安装采用联合基础,压缩机曲轴箱采用预埋活动地脚螺栓锚板的方式,减速箱和电动机的地脚螺栓采用预留孔方式。

在设备安装前,安装队查验了压缩机机组的基础,主要检查项目:基础的坐标位置,不同平面的标高,平面外形尺寸,凸台上平面外形尺寸,预埋活动地脚螺栓锚板的标高,预留地脚螺栓孔的中心线位置。质量工程师检查时,发现有重要项目未查,要求安装队补充完善。

压缩机曲轴箱找平找正后,安装厚壁滑动轴瓦,用涂红丹的方式检查了瓦背与轴承座孔的接触情况;将清洗干净的曲轴轴颈涂上红丹,就位在下轴瓦上;扣盖上轴瓦,在未拧紧螺栓时,检查上下轴瓦接合面。

曲轴箱固定后,以曲轴箱为基准,安装盘车器、减速箱、电动机等,设备找正固定后,开始配管工作。安装工程师就设备配管进行了专项技术交底,强调了法兰密封面检查、无应力配管的监测方法。

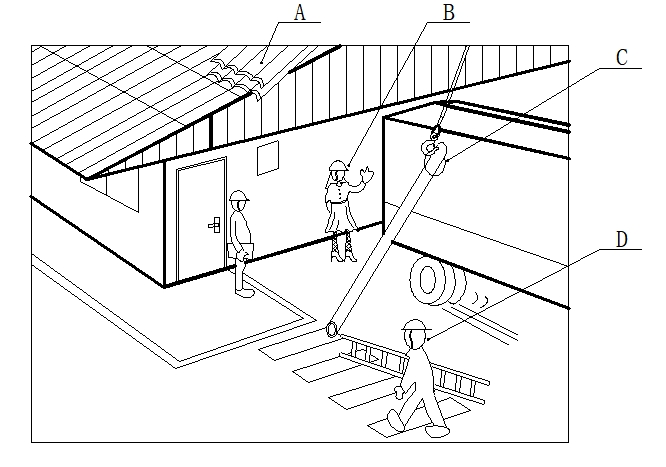

在定期的安全培训中,安全工程师将本项目中出现的几种违反安全规定的情况,画成施工现场示意图(见图2),要施工人员对照识别。

图2 施工现场示意图

问题

1.安装队还需补充检查压缩机机组基础的哪些重要项目?

2.检查轴瓦内孔与轴颈时,哪项内容应符合随机文件的规定?应使用何种工具检查上下轴瓦的接合面?接合面的合格标准是什么?

3.法兰安装时的密封面不得有哪些缺陷?设备与管道法兰连接时应检验法兰的哪两个参数?应用什么测量工具在何处监测机组的位移情况?

4.指出图2中A、B、C、D各点分别存在哪些安全隐患?

参考答案:↓

解析:

1.补充检查基础的预埋活动地脚螺栓锚板中心线,预留地脚螺栓孔深度和孔壁垂直度。

2.检查轴瓦内孔与轴颈的接触点数应符合随机文件的规定。应用0.05mm塞尺检查上下轴瓦的接合面;其塞入深度不大于接合面宽度的1/3为合格。

3.法兰密封面不得有划痕、斑点等缺陷;

设备与管道法兰配对时检验法兰的平行度和同轴度;管道与机械设备最终连接前,应用百分表在联轴节处监测机组位移情况。

4.A点:高处物品未固定,存在高空坠物的隐患;

B点:人员站立于倒行的车辆正后方,指挥倒车站位不对;工作服着装不规范;存在机械伤害(身体容易受到伤害)的隐患;

C点:吊装作业不规范,存在物体打击的隐患;

D点:未设置警戒线,存在人员伤害的隐患。

第313题 背景资料

安装公司中标某工业厂房机电安装工程,合同内容包含电气工程、管道工程、通风空调工程、设备安装及配套发电工程等所有机电安装,合同还约定了其相应的系统性能考核。

安装公司进场后,编制专项工程的各种可行性施工方案,根据方案的一次性投资总额、产值贡献率、对工程进度和费用的影响程度进行了经济合理性比较,按最优的方式确定了施工方案。

某管道系统在设计温度时的试验压力为3MPa;在常温试压时,试验温度与设计温度下的管材许用应力比值为6.5。安装公司在进行该系统压力试验时,设置了常温下临时压力试验系统(见图3)。

安装公司在发电机转子进行单独气密性试验时,检查转子的重点部位无泄漏,并会同有关人员进行最后清扫,查无杂物。确认了转子机务、电气仪表安装已经完成,将转子吊装到位,用专用工具穿装。监理工程师发现后制止,认为有工序未完不能穿装。安装公司整改后穿装工作完成。

安装公司按试运行方案,联合试运行合格后,向建设单位递交了工程交接证书,要求建设单位接收。建设单位认为该工程没有生产正式产品,未达到移交条件为由,拒绝接收。

图3 临时试压系统示意图

问题

1.施工方案进行经济合理性比较时还应考虑哪些方面?

2.图3中的A、B点应设置在管网系统的何处位置?计算该管道系统试压时的试验压力。

3.应重点检查转子哪些部位的密封状况?发电机转子穿装前应完善哪些工作?

4.工程质量接受意见栏填写的依据是什么?建设单位拒绝接收是否合理?

参考答案:↓

解析:

1.方案的资金时间价值、对环境的影响程度、综合性价比。

2.图3中的A点设置在管网系统的最不利点,B点设置在管网系统最高点。

试验压力P实=1.5×P设×6.5=1.5×3×6.5=29.25MPa。

3.应重点检查转子的滑环下的导电螺钉,中心孔堵板密封状况。

发电机转子穿装前完善工作:签署转子清洁文件,定子找正,轴瓦检查。

4.工程质量接受意见栏填写的依据:设计文件,合同约定的施工内容,试车情况。

建设单位拒绝接收合理。

第314题 背景资料

某安装公司承包一商务楼(地上20层,地下2层,地上1~5层为商场)的变配电安装工程。工程主要设备:三相干式电力变压器(10/0.4kV)、配电柜(开关柜)设备由业主采购,已运抵施工现场。其他设备、材料由安装公司采购。因1~5层的商场要提前开业,变配电工程需配合送电。

安装公司项目部进场后,依据合同、施工图纸及施工总进度计划,编制了变配电工程的施工方案、施工进度计划(见图4-1),报建设单位审批时被否定,要求优化进度计划,缩短工期,并承诺赶工费由建设单位承担。项目部依据公司及项目所在地的资源情况,优化施工资源配置,列出进度计划可压缩时间及费用增加表(见表4)。

项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底,明确变压器、配电柜等主要分项工程的施工程序,明确各工序之间的逻辑关系、技术要求、操作要点和质量标准;变压器施工中的某工序示意图(见图4-2)。

变配电工程完工后,供电部门检查合格送电,经过验电、校相无误。分别合高、低压开关,空载运行24h,无异常,办理验收手续,交建设单位使用;同时整理技术资料,准备在商务楼竣工验收时归档。

图4-1 变配电工程施工进度计划

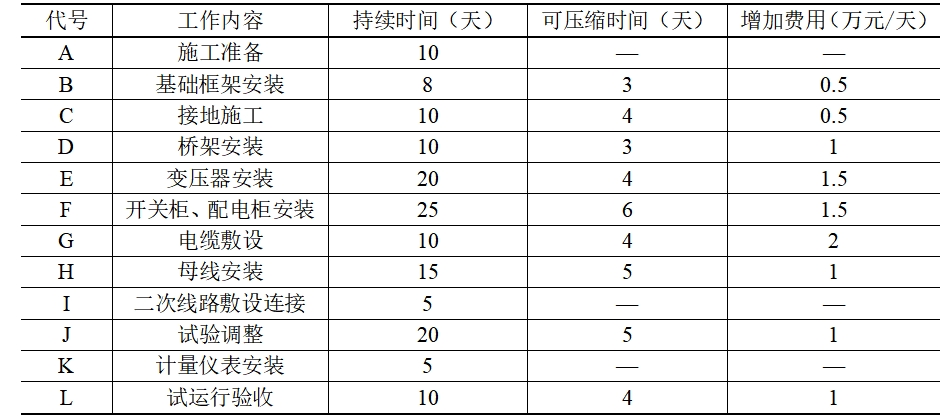

表4 可压缩时间及费用增加表

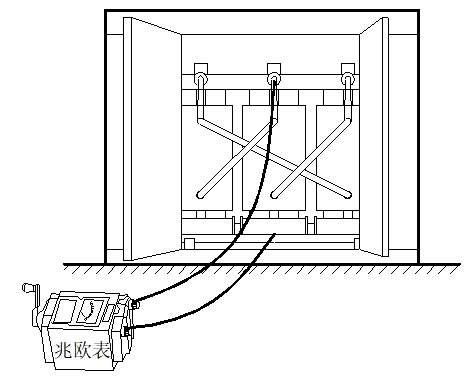

图4-2 变压器施工中的某工序示意图

问题

1.项目部编制的施工进度计划(图4-1)的工期为多少天?最多可压缩工期多少天?需增加多少费用?

2.作业人员优化配置的依据是什么?项目部应根据哪些内容的变化对劳动力进行动态管理?

3.项目部的施工准备包括哪几个方面的准备?应落实哪些资源配置?

4.图4-2是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工序之间的逻辑关系主要有哪几个?

5.变配电装置空载运行时间是否满足验收要求?项目部整理的技术资料应包含哪些内容?

参考答案:↓

解析:

1.项目部编制的施工进度计划(图4-1)的工期为90天。最多可以压缩工期24天。需增加的费用:0.5×2+0.5×4+1.5×1+1.5×6+1×5+1×5+1×4=27.5万元。

2.作业人员优化配置的依据:项目所需作业人员的种类及数量;项目的施工进度计划;项目的劳动力资源供应环境。

项目部应根据生产任务和施工条件的变化对劳动力进行动态管理。

3.项目部的施工准备包括技术准备、现场准备和资金准备;应落实劳动力配置和物资配置。

4.图4-2是变压器施工程序中的交接试验工序;图中的兆欧表电压等级应选择2500V;各工序之间的逻辑关系主要有先后顺序、平行、交叉。

5.变配电装置空载运行时间满足验收要求。项目部整理的技术资料应包含:施工图纸、施工记录、产品合格证(说明书)、试验报告单等技术资料。

第315题 背景资料

某安装公司承接一个干熄焦发电项目。工程内容:干熄焦系统、工业炉系统、热力系统、电站、电气、仪表及自动化控制系统。电站主厂房设计有1台供检修用电动双梁桥式起重机(起重量32/5t,跨距16.5m)。

干熄焦的动力驱动设备:电机车、焦罐台车和提升机(提升负荷87t,提升高度37.5m)。电机车负责将焦罐及焦罐台车运至提升框架正下方,提升机负责焦罐提升并横移至干熄炉炉顶,通过装入装置将焦炭装入干熄炉内。

工程中配置1套高温高压自然循环锅炉及辅助系统,同时配套发电机组及辅助系统,利用锅炉产生的高温高压蒸汽发电,高温高压自然循环锅炉参数见表5。

安装公司项目部进场后,进行各项准备工作。根据施工图纸及相关资料,对工程中可能涉及的特种设备及危险性较大的分部分项工程进行了识别,由项目经理组织相关技术人员编制了项目施工组织设计和分部分项工程专项施工方案。

提升机框架主梁上平标高为+60.00m,为提高施工效率、保证施工安全,在提升框架施工前,需先安装一台建筑塔吊(最大起重量25t)进行提升框架构件的吊装。项目部按《建筑起重机械安全监督管理规定》要求,在施工所在地建设主管部门办理了施工告知。

提升机安装在提升框架顶部主梁轨道上。提升框架主梁是钢制焊接箱型结构,框架中部设有水平支撑及剪刀撑;钢结构连接采用扭剪型高强度螺栓。

冷焦排出装置重量8.98t,安装于干熄炉底部。由于场地原因,冷焦排出设备卸车后只能放在距离干熄炉炉底中心8m距离的地方,无法用吊车将设备吊装就位。施工班组利用滚杠、拖排、枕木及手拉葫芦等工具,完成了冷焦排出装置的水平运输工作。

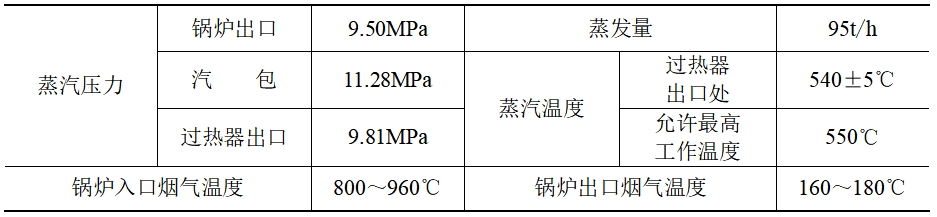

表5 高温高压自然循环锅炉参数

问题

1.本工程有哪几台设备安装需编制安全专项施工方案并进行专家论证?说明理由。

2.项目部在建筑塔吊安装前,办理安装告知的做法是否正确?说明理由。

3.高强度螺栓连接副在安装前需做哪些试验?高强度螺栓终拧合格的标志是什么?

4.如何使用背景中的工具实施冷焦排出装置的水平运输工作?

5.计算锅炉整体水压试验压力。锅炉水压试验时,对设置的压力表有哪些要求?

参考答案:↓

解析:

1.本工程的提升机和主厂房电动双梁桥式起重机安装需编制安全专项施工方案并经专家论证。两台设备安装均属于起重量大于300kN的起重机械安装工程,属于超过一定规模的危险性较大的分部分项工程。

2.项目部办理建筑塔吊安装告知的做法不正确。

建设主管部门负责房屋建筑和市政工程工地安装、使用的起重机械的监督管理。本项目安装的建筑塔吊不属于建筑起重机械;项目中建筑塔吊由特种设备安全监督管理部门实施管理,应在施工所在地设区的市级特种设备安全监督部门办理安装告知。

3.高强度螺栓连接副在安装前需做连接摩擦面的抗滑移系数试验和复验;高强度螺栓终拧合格的标准是拧断螺栓尾部的梅花头。

4.运输通道地基处理;从下而上依次摆放枕木、滚杠及拖排;设备固定于拖排之上;手拉葫芦牵引拖排至安装位置。

5.由锅炉压力参数可以判断锅炉属于A级锅炉,锅炉整体水压试验的试验压力为汽包(锅筒)压力的1.25倍,即11.28MPa×1.25=14.1MPa。

锅炉水压试验至少需要两块压力表且应校验合格,压力表的精度应不低于1.6级,压力表的量程(满刻度)一般为试验压力的1.5~2.0倍,表盘大小应保证操作人员能清楚看到压力指示值。

第316题 下列合金中,不属于有色合金的是( )。

A.钛合金

B.钼合金

C.铬合金

D.锆合金

参考答案:C

解析:本题考核的是有色合金的类型。常用的有色合金:铝合金、铜合金、镁合金、镍合金、锡合金、钽合金、钛合金、锌合金、钼合金、锆合金等。广义的黑色金属包括铬、锰及其他合金。

第317题 下列发电系统中,不包含汽轮机设备的是( )。

A.火力发电系统

B.风力发电系统

C.核能发电系统

D.光热发电系统

参考答案:B

解析:本题考核的是电力设备的分类。火力发电设备:主要由燃烧系统(以承压蒸汽锅炉为核心)、汽水系统(主要由各类泵、给水加热器、凝汽器、管道、水冷壁等组成)、电气系统(以汽轮发电机组、主变压器等为主)、控制系统等组成。排除A选项。

核发电设备:①核岛设备:包括反应堆堆芯、燃料转运装置、反应堆压力容器、堆内构件、控制棒驱动机构、蒸汽发生器、主泵、主管道、安注箱、硼注箱和稳压器等。核岛设备是承担热核反应的主要部分。②常规岛设备:包括汽轮机、发电机、除氧器、凝汽器、汽水分离再热器、高低压加热器、主给水泵、凝结水泵、主变压器和循环水泵等。③辅助系统设备:包括核蒸汽供应系统之外的部分,即化学制水、制氧、压缩空气站等。排除C选项。

光热发电系统:通过聚集太阳辐射能加热换热工质,再经热交换器加热水,产生过热蒸汽,驱动汽轮机带动发电机发电。主要包括集热器设备、热交换器、汽轮发电机等设备。排除D选项。

风力发电设备主要包括塔架、机舱、发电机、轮毂、叶片、电气设备等。本题选B。

第318题 在每道工序完成后,检查工程实际位置及标高是否符合设计的测量是( )。

A.放线测量

B.竣工测量

C.过程测量

D.定位测量

参考答案:C

解析:本题考核的是机电工程测量的主要内容。机电工程测量的主要内容:(1)机电设备安装放线、基础检查、验收。(2)工序或过程测量。每道工序完成之后,都要通过测量,检查工程各部位的实际位置及高程是否符合设计要求。(3)变形观测。测定已安装设备在平面和高程方面产生的位移和沉降,收集整理各种变化资料,作为鉴定工程质量和验证工程设计、施工是否合理的依据。(4)交工验收检测。(5)工程竣工测量。

第319题 与吊索钢丝绳安全系数有关的是( )。

A.吊索公称直径

B.吊索捆绑方式

C.吊索受力角度

D.吊索强度等级

参考答案:B

解析:本题考核的是吊索的使用要求。吊索钢丝绳的安全系数与被吊设备、构件的精密(重要)程度及吊索捆绑方式有关,其数值应符合相关规范的要求。

第320题 下列金属板材焊接时,不能采用钨极惰性气体保护焊的是( )。

A.锌板

B.钢板

C.镍板

D.钛板

参考答案:A

解析:本题考核的是钨极惰性气体保护焊机应用。钨极惰性气体保护焊机应用的金属材料种类多,除了低熔点、易挥发的金属材料(如铅、锌等)以外,均可以采用钨极惰性气体保护焊机进行焊接。
