2025年二级建造师《公路工程管理与实务》历史真题(319题)

第21题

抗滑桩的钢筋笼搭接接头不得设置的位置有(  )。

A.潜水层处

B.土石分界处

C.二分之一桩长处

D.地表面处

E.滑动面处

参考答案:BE

解析:

【内容考查】本题考查的是防护与支挡工程的施工

【选项分析】钢筋笼搭接接头不得设在土石分界和滑动面处。

第22题

无机结合料稳定基层施工中,生石灰的技术指标应符合规范要求的有(  )。

A.有效氧化钙加氧化镁含量

B.含水率

C.未消化残渣含量

D.细度

E.氧化镁含量

参考答案:ACE

解析:

【内容考查】本题考查的是无机结合料稳定基层(底基层)施工

【选项分析】

生石灰技术要求:在有效氧化钙加氧化镁含量、未消化残渣含量、氧化镁含量三个指标方面,应符合相关规范的规定。

第23题

使用非饮用水作为混凝土搅拌用水时,应做的工作有(  )。

A.与蒸馏水进行水泥安定性对比试验

B.与蒸馏水进行水泥凝结时间对比试验

C.水质检验

D.与蒸馏水进行水泥胶砂强度对比试验

E.与蒸馏水进行水泥砂浆和易性对比试验

参考答案:BCD

解析:

【内容考查】本题考查的是水泥混凝土路面用料要求

【选项分析】符合现行《生活饮用水卫生标准》GB 5749的饮用水可直接作为混凝土搅拌和养护用水。非饮用水应进行水质检验,并符合规范规定。此外,还应与蒸馏水进行水泥凝结时间与水泥胶砂强度的对比试验;对比试验的水泥初凝与终凝时间差均不应大于30min,水泥胶砂3d和28d强度不应低于蒸馏水配制的水泥胶砂3d和28d强度的90%。养护用水可不检验不溶物质含量和其他杂质,其他指标应符合规范规定。

第24题

桥梁基坑开挖施工中,当地下水位较高,基坑开挖深度大于 4m 时,可采用的壁挡板支护结构有(  )。

A.锁口钢板桩

B.竹排桩

C.锁口钢管桩

D.木板

E.钢板

参考答案:AC

解析:

【内容考查】本题考查的是桥梁基础工程施工--明挖扩大基础施工

【选项分析】地下水位较高,基坑幵挖深度大于4m时,宜采用锁口钢板桩或锁口钢管桩围堰进行支护,其施工要求应符合相关规范规定。

第25题

关于隧道超挖回填规定的说法,正确的有(  )。

A.局部超挖且超挖量不超过200mm 时,可采用喷射混凝土回填

B.沿设计轮廓线的均匀超挖,有钢架时必须采用喷射混凝土回填

C.沿设计轮廓线的均匀超挖,无钢架时可采用二衬混凝土回填

D.边墙部位超挖可采用混凝土或片石混凝土回填

E.仰拱超挖部分可采用片石回填

参考答案:ACD

解析:

【内容考查】本题考查的是《公路隧道施工技术规范》9.7仰拱衬砌、仰拱回填和垫层

【选项分析】隧底超挖可采用强度等级不低于C15的混凝土或C20的喷射混凝土回填,回填后应再次检查断面形状、尺寸。

第26题

交通标志的主要作用有(  )。

A.提示、诱导、指示作用

B.使道路使用者安全、快捷到达目的地

C.使道路更美观

D.促进交通畅通

E.防止车辆失控

参考答案:ABD

解析:

【内容考查】本题考查的是交通安全设施的主要构成与功能

【选项分析】交通标志是用图形符号、颜色、形状和文字向交通参与者传递特定信息,用于管理交通的设施,主要起到提示、诱导、指示等作用,使道路使用者安全、快捷到达目的地,促进交通畅通。

第27题

公路工程施工阶段的测量内容有(  )。

A.设计控制桩建立与测量

B.施工放样测量

C.工序检查测量

D.施工控制网复测

E.沉降位移变形观测及安全监控测量

参考答案:BCDE

解析:

【内容考查】本题考查的是公路工程施工测量管理

【选项分析】

施工阶段:施工放样测量、工序检查测量、施工控制网复测、沉降位移变形观测及安全监控测量。

第28题

质量控制关键点应根据不同管理层次和职能分级设置,设置的原则有(  )。

A.施工中的薄弱环节

B.影响质量、安全、材料消耗等重要因素的环节

C.新材料、新技术、新工艺、新设备的施工

D.质量信息反馈中缺陷频数较多的项目

E.工程量大的分项工程

参考答案:ABCD

解析:

【内容考查】本题考查的是公路工程质量控制方法及设施

【选项分析】

应根据不同管理层次和职能,按以下原则分级设置:

(1)施工过程中的重要项目、薄弱环节和关键部位。

(2)影响工期、质量、安全、成本、材料消耗等重要因素的环节。

(3)新材料、新技术、新工艺、新设备的施工环节。

(4)质量信息反馈中缺陷频数较多的项目。

关键点应随着施工进度和影响因素的变化而调整。

第29题

根据《公路工程建设项目概算预算编制办法》,属于专项费用的有(  )。

A.安全生产费

B.施工辅助费

C.工地转移费

D.现场管理费

E.施工场地建设费

参考答案:AE

解析:

【内容考查】本题考查的是公路项目中标后预算编制

【选项分析】专项费用包括施工场地建设费和安全生产费。

第30题

关于分包合同和行为管理的说法,正确的有(  )。

A.分包人将分包工程再行分包的属违法分包

B.分包人以他人名义承揽分包工程的属违法分包

C.分包人可用承包人业绩证明承接工程

D.承包人有权依据承包合同自主选择符合资质的分包人

E.承包人将承包工程全部发包给他人的行为属分包行为

参考答案:ABD

解析:

【内容考查】本题考查的是公路建设市场管理相关规定

【选项分析】“分包人可用承包人业绩证明承接工程”属于违法分包。“承包人将承包的全部工程发包给他人的”属于转包行为。

第31题

背景材料:

某施工单位承建一级公路桥梁工程,跨径布置为30m+40m+30m,上部结构为预应力现浇混凝土箱梁(单箱双室等截面),梁高为2m,箱梁混凝土标号为C50。混凝土箱梁施工支架采用满堂盘扣式支架,支架由立杆、横杆、斜杆、连接盘等组成,支架上纵梁采用112工字钢,横梁采用10cm方木,上铺胶合板。桥梁支架立面示意图如图1-1所示,桥梁支架横断面示意图如图1-2所示。

图1  桥梁支架立面示意图(图中尺寸以cm计)

图2  桥梁支架横断面示意图(图中尺寸以cm计)

事件一:施工单位提前5天向监理工程师提交了支架专项施工方案,专项施工方案的内容包括:工程概况、编制依据、D、E、劳动力计划、安全保证措施、F。

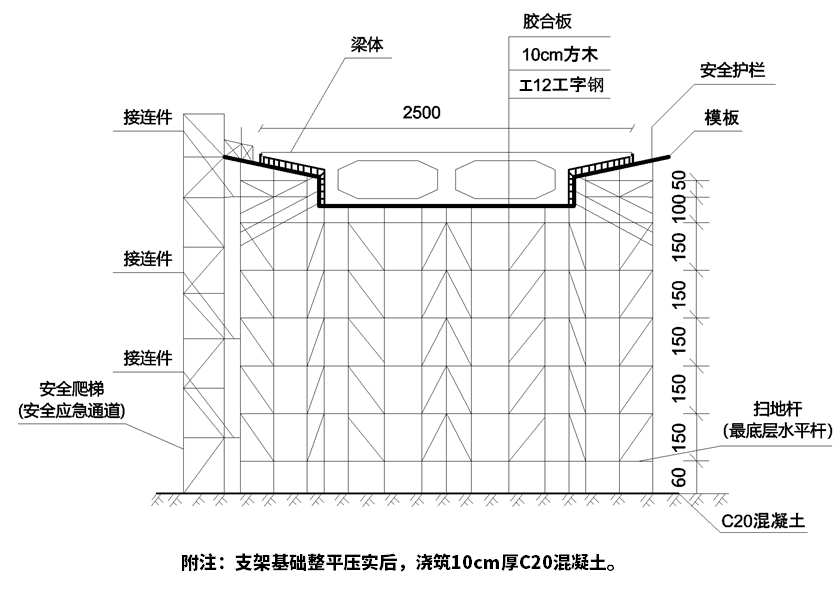

事件二:搭设支架时,支架扫地杆(最底层水平杆)与立杆底托底面距离为60cm,为了方便施工人员上下通行,施工单位在支架旁搭设了人员安全应急通道,为保证通道的稳定,将通道与支架三处紧固连接,箱梁翼板处,临边安全护栏上横杆距作业平台顶面高1.0m。

事件三:支架搭设完毕后,施工单位进行了支架预压。40m跨径上部结构混凝土箱梁支架施工设计荷载(结构荷载及施工荷载)2800t,最终预压荷载范围为G~H。

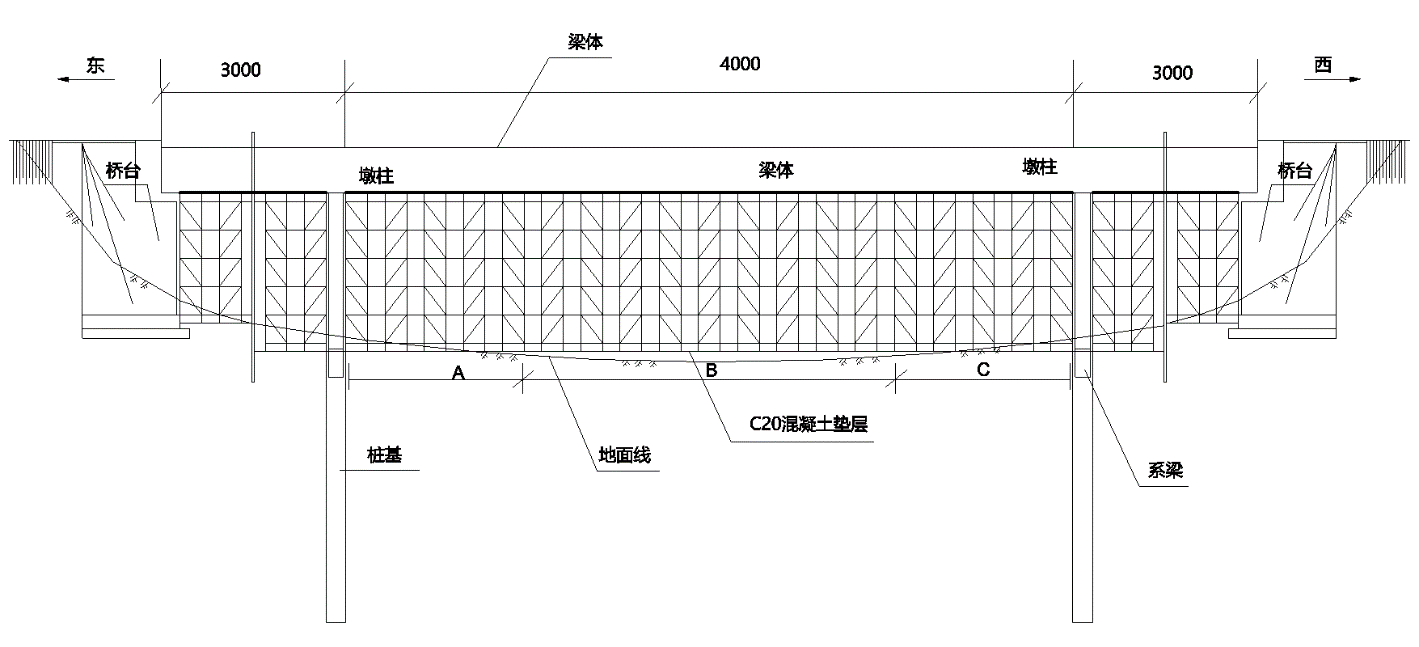

事件四:40m梁支架纵向立面布置(A、B,C段)见图1-1,箱梁混凝土浇筑完成后进行了以下工序:①拆除箱梁侧模板;②拆除箱梁底模板;③拆除箱梁盘扣支架;④张拉预应力钢绞线。

事件五:支架拆除过程中发生了坍塌,死亡2人,重伤10人,直接经济损失356万元。

问题:

1.事件一中施工单位提前5天向监理工程师提交专项施工方案的做法是否正确?说明理由。写出支架专项施工方案中D、E、F对应内容。

2.指出事件二中的三个错误做法,并写出正确做法。

3.写出事件三中最终预压荷载范围G、H值。

4.写出事件四中①、②、③、④工序的正确排序(写出数字序号即可,如4321)和拆除40m梁支架A、B、C段的正确顺序。

5.写出事件五中安全事故等级,并说明理由。

参考答案:见解析

解析:

1.(1)不正确。

理由:施工单位应在搭设支架前14d向监理工程师提交施工方案。

(2)D—施工计划(或进度计划);E—施工工艺技术(或施工技术);F—计算书及图纸。(可互换)

2.错误一:支架扫地杆(最底层水平杆)与立杆底托底面距离为60cm。

改正:支架扫地杆(最底层水平杆)与立杆底托底面距离不大于55cm。

错误二:将通道与支架三处紧固连接。

改正:支架不得与应急安全通道相连接。

错误三:临边安全护栏上横杆距作业平台顶面高1.0m。

改正:临边应设置高度不低于1.2m的防护栏杆。

3.G——2940t。H——3080t。(G、H可互换)

4.(1)正确排序:①④②③。

(2)先拆除B,再对称同步拆除A、C。

5.(1)等级为较大事故。

(2)理由:较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。

第32题

背景资料:

某施工单位承建了长度5km的“四好农村路”改建工程。该改建工程是将现有的农村公路升级改建为轻交通荷载等级的四级公路,路面面层为水泥混凝土结构。施工单位中标后,立即组织人员、材料、设备进场,现场设置了工地试验室。

施工中发生以下事件:

事件一:为满足设计要求,施工单位在面层水泥混凝土中掺加了各种掺合料,质量满足规范要求的各种掺合料使用前,施工单位进行了A检验以及B试验。

事件二:为节约成本,通过C验证,施工单位利用了该工程农村公路的再生粗集料。

事件三:工地试验室针对现场材料试验、设备管理做了以下工作:

(1)工地试验室将超出母体检测机构授权范围的试验检测项目和参数进行了外委,并向项目监理单位报备。

(2)该项目的施工单位、监理单位将外委试验委托给同一家检测机构进行检测。

(3)工地试验室设备管理人员将使用状态为“准用”的仪器用“绿”色标签进行标识。

事件四:垫层施工完毕后,施工单位将合同段内路面工程分为两个施工段,每个工段分三个工序(底基层、基层、面层)组织搭接流水施工,双代号网络图如图2所示。

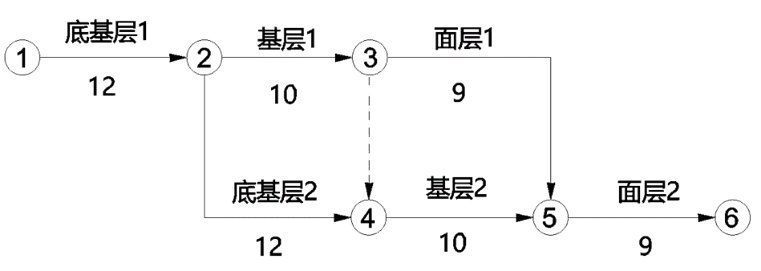

图2双代号网络图(单位:天)

问题:

1.写出事件一中A、B的内容。

2.写出事件二中C的内容,并结合背景材料,写出该改建工程可使用原农村公路再生粗集料还应具备的两个主要条件。

3.逐条判断事件三中的工地试验室相关工作内容是否正确,若不正确写出正确工作内容。

4.写出事件四中的关键线路(写出数字序号即可,如:432)并计算总工期。

参考答案:见解析

解析:

1.A—混凝土配合比试配检验。B—掺量优化试验。

2.C—配合比试验。

     粗集料还应具备的两个主要条件:

     ①轻交通荷载等级公路的面层水泥混凝土可使用再生粗集料。

     ②再生粗集料质量满足相关规定。

3.(1)错误。改正:外委试验应向项目建设单位报备。

(2)错误。改正:工程建设项目的同一合同段中的施工、监理单位和检测机构不得将外委试验委托给同一家检测机构。

(3)错误。改正:“准用”的仪器用“黄”色标签。

4.关键线路:①→②→④→⑤→⑥。总工期:43天。

第33题

背景资料

某施工单位承建了长度为10km的山岭重丘区二级公路工程,半填半挖路基典型横断面示意图如图3所示。

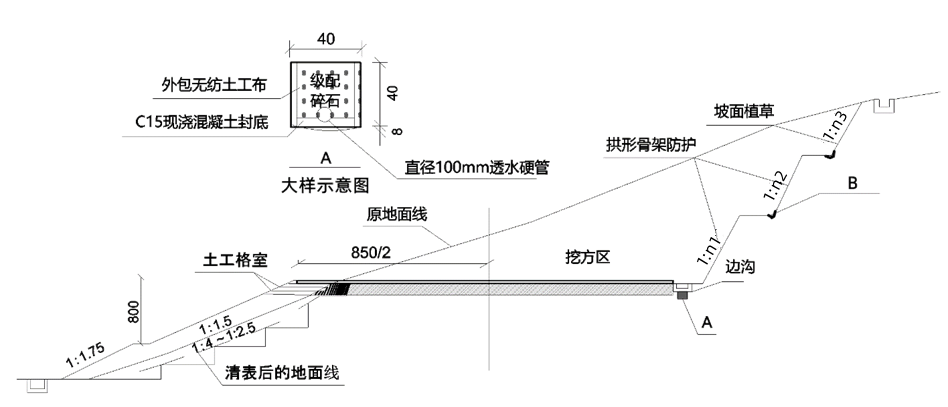

                                   半填半挖路基典型横断面示意图(图中尺寸以cm计)

施工中发生以下事件:

事件一:施工方案中,边坡开挖采用浅孔微差爆破方法,在靠近边坡部位,采用光面爆破方法进行开挖。在实际作业时,为了加快工程进度,边坡开挖采用了硐室爆破的方法。放炮前设专人警戒,所有人撤到警戒线以外;爆破结束后,在无法确定是否有盲炮的情况下,专业人员等待5min后进入现场按规定检查和处理盲炮;确认安全后,相关人员进入现场继续施工。在边坡挖方过程中共进行了两次横断面复测。

事件二:施工单位选取了200m长度的路基试验段,用粗颗粒土(最大粒径45mm)进行填筑。质量检测采用灌砂法测定压实度;填筑过程中采用核子密度湿度仪进行快速检测压实度;用重型击实试验法测定最佳含水率。通过试验段总结压实工艺参数,主要压实参数包括机械组合、压实机械规格、最佳含水率及碾压时含水率范围等。

【问题】

1.写出图3中构造物 A、B的名称。图3中,填方部位原地面清表后是否应台阶处理?说明理由。

2.指出事件一中爆破开挖施工过程中三处错误,并改正。

3.说明事件二中用灌砂法测定压实度的理由。现场压实度快速检测方法还有哪种?

4.补充事件二中主要压实参数。

参考答案:见解析

解析:

1.(1)A——填石渗沟(或暗沟、盲沟)。B——平台截水沟。

(2)需要挖台阶处理。

理由:地面横坡为1 : 5~1 : 2.5时,原地面应挖台阶,本工程原地面坡度为1 : 4~1 : 2.5,所以需要挖台阶处理。

2.错误一:边坡开挖采用了硐室爆破的方法。

改正:严禁采用硐室爆破,应按原施工方案施工。

错误二:专业人员等待5min后进入现场按规定检查和处理盲炮。

改正:爆破后15min后才能进入现场。

错误三:在边坡挖方过程中共进行了两次横断面复测。

改正:深挖高填路段,每挖填一个边坡平台或者3~5m,应复测中线和横断面。在边坡挖方过程中最少需要进行3次横断面复测。

3.采用灌砂法理由:试样最大粒径不超过60mm可采用灌砂法测定压实度,本工程粗颗粒土的最大粒径为45mm,因此可以采用灌砂法。

压实度快速检测方法:无核密度仪法。

4.主要压实参数还有松铺厚度、碾压遍数、碾压速度。

第34题

背景资料

某单洞双车道二级公路隧道长960m,开挖宽度10m,断面面积50㎡,由于工期紧张,施工单位采用对向推进方案。

施工中发生以下事件:

事件一:由有于隧道围岩条件较好,对向开挖工作面的间距达到15m时,确定该长度为贯通段长度,开挖方法改为进口向出口单向开挖。

事件二:为保证贯通安全,贯通段开挖方法由全断面法改为台阶法,台阶法施工工序示意图如图4所示。

图4台阶法施工工序示意图

事件三:贯通过程中,隧道拱部发生坍塌并造成超挖。为此,设计院变更了设计参数,项目部编制了相应的施工方案。经监理工程师确认该设计变更为一般工程变更,并经过审批后实施。审批流程如下:施工单位提出申请→E审查→F签署工程变更令→施工单位组织变更工程施工→监理工程师和施工单位协商确定变更工程的价款及办理有关的结算工作。

问题:

1.按照隧道跨度和长度分类,该隧道分别属于哪种类型隧道?写出承接该项目的施工单位需要具备的最低隧道工程专业承包资质。

2.判断事件一中施工单位确定的贯通段长度是否正确,若不正确写出正确的通段长度,并说明理由。

3.写出图4中A、B、C、D代表的施工工序。

4.事件三中处理拱部坍塌造成超挖的施工方案是否需要重新进行技术交底?补充事件三中一般工程变更审批流程中E和F的名称。

参考答案:见解析

解析:

1.按长度属于中隧道;按跨度属于一般跨度隧道。承接该项目的施工单位需要具备的最低隧道工程专业承包资质是二级资质。

2.不正确。

贯通段长度为25m。

     理由:围岩条件较好地段,两开挖面间距离达到2.5倍隧道跨度时,应改为单向开挖。

3.A——上台阶初期支护;B——下台阶开挖;C——仰拱(底部)开挖;D——仰拱栈桥搭设。

4.(1)需要重新进行技术交底。

(2)E——驻地监理工程师;F——总监理工程师。

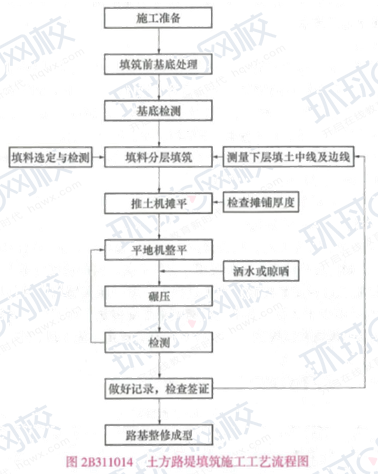

第35题 土方路提填筑施工工艺流程中,分层填筑的紧前工序是( )。

A.检查摊铺厚度

B.基底检测

C.平地机整平

D.推土机摊平

参考答案:B

解析:

【内容考查】本题考查土方路堤。

【选项分析】

第36题 渗沟沟底不能埋入不透水层时,两侧沟壁均应设置( )。

A.防水层

B.封闭层

C.排水层

D.反滤层

参考答案:D

解析:

【内容考查】本题考查路基排水施工。
【选项分析】渗沟沟底不能埋入不透水层时,两侧沟壁均应设置反滤层。

第37题 压实度检测中需要使用基板的检测方法是( )。

A.灌砂法

B.环刀法

C.核子密度湿度仪法

D.无核密度仪法

参考答案:A

解析:

【内容考查】本题考查路基试验检测技术。
【选项分析】灌砂法,在试验地点,选一块平坦表面,将其清扫干净,面积不得小于基板面积。

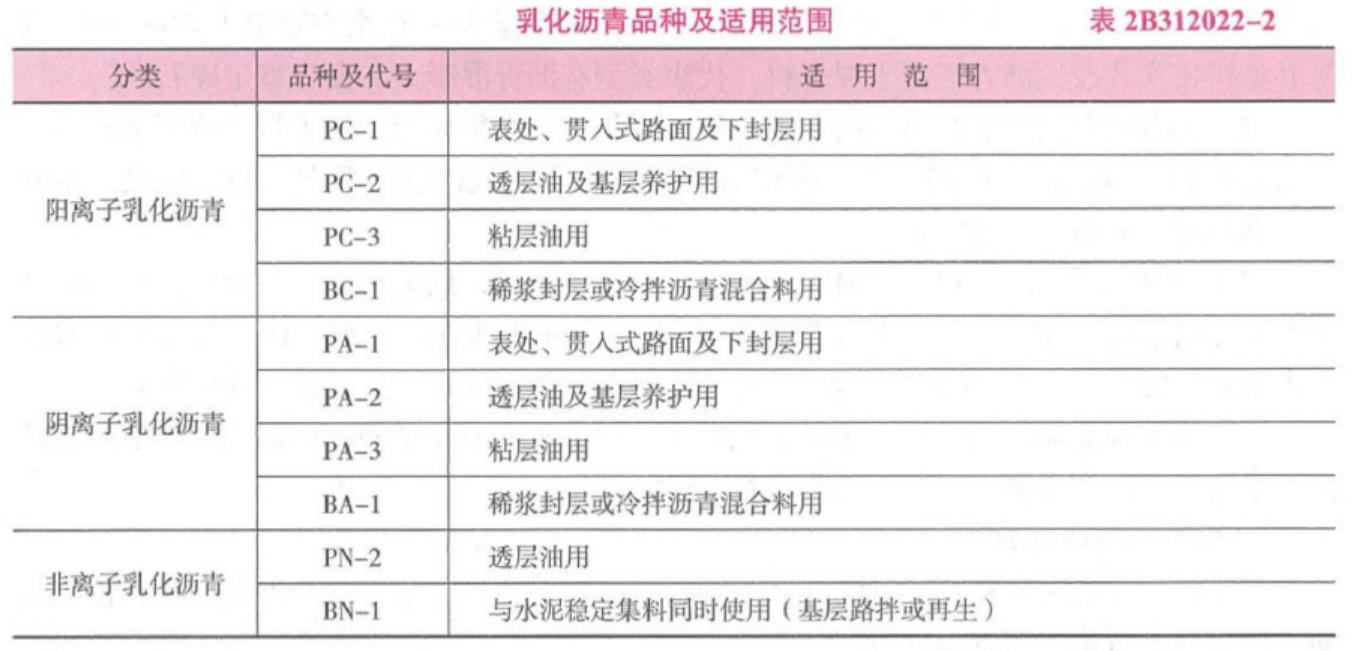

第38题 沥青路面面层施工中,可用作粘层油的阳离子乳化沥青是( )。

A.PC-1

B.BC-1

C.PC-3

D.PA-3

参考答案:C

解析:

【内容考查】本题考查沥青路面面层原材料要求。

【选项分析】

第39题 邻近桥梁或其他固定构造物处,水泥混凝土路面施工措施正确的是( )。

A.设传力杆平缝型横向施工缝

B.设拉杆企口缝型横向施工缝

C.设横向施工缝

D.设横向胀缝

参考答案:D

解析:

【内容考查】本题考查水泥混凝土路面纵缝和横缝。

【选项分析】邻近桥梁或其他固定构造物处或与其他道路相交处,应设置横向胀缝。

第40题 水泥混凝土抗折强度试验方法中,试验步骤包括,①标记试件,②加载试验,③试件外观检查,④试件修整;⑤试件成型并养护,⑥整理实验数据,正确的是( )。

A.⑤→④→③→②→①→⑥

B.①→⑤→④→③→②→⑥

C.⑤→①→③→④→②→⑥

D.⑤→③→④→①→②→⑥

参考答案:D

解析:

【内容考查】本题考查路面试验检测技术。

【选项分析】抗折强度试验步骤:

(1)试件的成型并养护。

(2)试件外观检査、修整。

(3)标记试件。

(4)加载试验。

(5)整理试验数据,提供试验报告。

进入题库练习及模拟考试
