第121题

钢筋安装时,对受力钢筋品种、级别、规格的检查应满足的数量要求(  )。


A.随机抽查2件

B.见证抽查3件

C.不少于3件

D.全数检查


参考答案:D


解析:

【内容考查】本题考查的内容是钢筋工程施工质量控制

【选项分析】钢筋安装时,受力钢筋的品种、级別、规格和数量必须符合设计要求,并全数检查。


第122题

建设单位向城建档案管理部门移交工程档案的时间是工程竣工验收后(  )内。


A.2个月

B.3个月

C.5个月

D.6个月


参考答案:B


解析:

【内容考查】本题考查的是归档文件要求

【选项分析】建设单位在工程竣工验收后3个月内,必须向城建档案管理机构移交一套符合规定的工程档案。



第123题

下列属于钢筋力学性能的有(  )。


A.拉伸性能

B.冲击性能

C.疲劳性能

D.焊接性能

E.弯曲性能


参考答案:ABC


解析:

【内容考查】本题考查的是建筑钢材的主要性能

【选项分析】钢材的主要性能包括力学性能和工艺性能。其中力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能。



第124题

影响钢筋混凝土梁的正截面破坏形式的主要因素有(  )。


A.配筋率

B.混凝土强度等级

C.截面形式

D.箍筋含量

E.荷载形式


参考答案:ABC


解析:

【内容考查】本题考查的是钢筋混凝土梁的受力特点及配筋要求

【选项分析】梁的正截面破坏形式与配筋率、混凝土强度等级、截面形式等有关,影响最大的是配筋率。

【该考点已删除】


第125题

混凝土拌合物的和易性是一项综合性技术性能,包括(  )。


A.流动性

B.黏聚性

C.保水性

D.抗渗性

E.抗冻性


参考答案:ABC


解析:

【内容考查】本题考查的内容是混凝土的技术性能

【选项分析】和易性是一项综合的技术性质,包括流动性、黏聚性和保水性三方面的含义。



第126题

在施工安全技术交底时,需要进行签字确认的人员包括(  )。


A.甲方代表

B.监理工程师

C.交底人

D.被交底人

E.专职安全员


参考答案:CDE


解析:

【内容考查】本题考查的是安全技术交底

【选项分析】安全技术交底应由交底人、被交底人、专职安全员进行签字确认。



第127题

投标人编制投标文件时,不得作为竞争性费用的有(  )。


A.企业管理费

B.规费

C.税金

D.安全文明施工费

E.风险费


参考答案:BCD


解析:

【内容考查】本题考查的内容是工程量清单计价规范的运用

【选项分析】措施费应根据招标文件中的措施费项目清单及投标时拟定的施工组织设计或施工方案自主确定,但是措施项目清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的90%计价,不得作为竞争性费用规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。



第128题

高强螺栓的连接形式有(  )。


A.摩擦连接

B.张拉连接

C.承压连接

D.铆接

E.焊接


参考答案:ABC


解析:

【内容考查】本题考查的内容是钢结构构件的连接

【选项分析】高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接等,其中摩擦连接是目前广泛采用的基本连接形式。



第129题

基坑土方回填前,应确定的施工参数有(  )。


A.回填土料含水率控制范围

B.铺土厚度

C.压实遍数

D.边坡坡度

E.基坑平面位置


参考答案:ABC


解析:

【内容考查】本题考查的内容是土方回填要求

【选项分析】土方冋填前,应根据工程特点、土料性质、设计压实系数、施工条件等合理选择压实机具,并确定回填土料含水率控制范围、铺土厚度、压实遍数等施工参数。



第130题

属于一级动火作业的是(  )。


A.储存过易燃液体的容器

B.各种受压设备

C.小型油箱

D.比较密封的室内

E.堆有大量可燃物的场所


参考答案:ABDE


解析:

【内容考查】本题考查的是动火作业

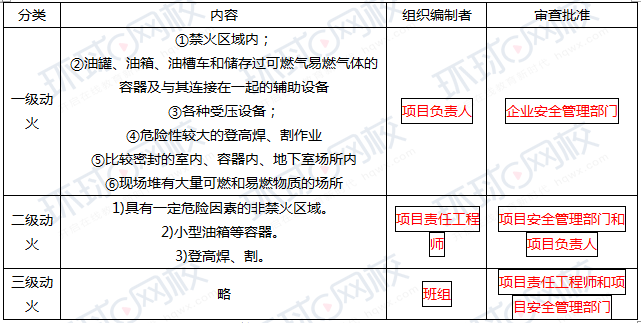

【选项分析】


第131题

强夯地基施工结束后,应进行检验的指标是(  )。


A.总夯沉量的检验

B.地基承载力检验

C.桩身完整性检验

D.变形指标检验

E.被夯地基土质检验


参考答案:BD


解析:

【内容考查】本题考查的是建筑地基基础工程施工质量验收的有关要求

【选项分析】强夯地基施工结束后,应进行地基承载力、地基土的强度、变形指标及其他设计要求指标检验。

【考点来源】2A332021建筑地基基础工程施工质量验收的有关要求



第132题

钢结构工程在雨期施工时,正确的做法有(  )。


A.高强螺栓应在干燥封闭环境下储存

B.焊条储存应防潮并烘烤,同一焊条重复烘烤次数不宜超过3次

C.焊接作业区的相对湿度不大于90%

D.构件涂装后,4小时内不得雨淋

E.若焊缝部位比较潮湿,在焊接前必须用干布擦净并用氧炔焰烤干


参考答案:ACDE


解析:

①现场应设置专门的构件堆场,场地平整;满足运输车辆通行要求;有电源、水源,排水通畅;堆场的面积满足工程进度需要,若现场不能满足要求时可设置中转场地。露天设置的堆场应对构件采取适当的覆盖措施。②高强螺栓、焊条、焊丝、涂料等材料应在干燥、封闭环境下储存。③雨期由于空气比较潮湿,焊条储存应防潮并进行烘烤,同一焊条重复烘烤次数不宜超过两次,并由管理人员及时做好烘烤记录④焊接作业区的相对湿度不大于90%;如焊缝部位比较潮湿,必须用干布擦净并在焊接前用氧炔焰烤干,保持接缝干燥,没有残留水分。⑤雨天构件不能进行涂刷工作,涂装后4h内不得雨淋;风力超过5级时,室外不宜进行喷涂作业。




第133题

      背景资料:

某单位中标一汽车修理厂项目,包括1栋七层框架结构的办公楼、1栋钢结构的车辆维修车间及相关配套设施。施工中发生了以下事件。

事件一:维修车间吊车梁设计使用40mm厚Q235钢板,材料进场后专业监理工程师要求全数抽样复验。施工单位以设计无特殊要求为由拒绝了专业监理工程师的要求。

事件二:维修车间屋面梁设计为高强度螺栓摩擦连接。专业监理工程师在巡检时发现,施工人员正在用钢丝刷人工除锈法处理摩擦面,当螺栓不能自由穿入时,工人现场用气割扩孔,扩孔后部分孔径达到设计螺栓直径的1.35倍。

事件三:维修车间主体结构完成后,总监理工程师组织了主体分部验收,质量为合格。

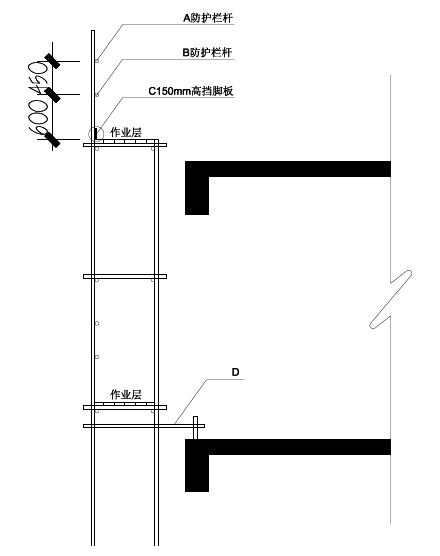

事件四:办公楼外防护架采用扣件式钢管脚手架,搭设示意如图1。



图1  扣件式钢管脚手架构造剖面示意图

【问题】

1.事件一中专业监理工程师的要求是否合理,并说明理由。

2.指出事件二中错误之处,并说明理由。高强度螺栓连接摩擦面的处理方法还有哪些?

3.事件三中分部工程质量验收合格的规定是什么?

      4.分别阐述图1中A、B、C做法是否符合要求?并写出正确做法。写出D的名称。



参考答案:见解析


解析:

【参考解析】

1.合理。

属于下列情况之一的钢材,需要全数抽样复检:

1)国外进口钢材;

2)钢材混批;

3)板厚等于或大于40mm,且设计有Z向性能要求的厚板;

4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材;

5)设计有复验要求的钢材;

6)对质量有疑义的钢材。

2.(1)不妥一:工人现场用气割扩孔。

正确做法:螺栓不能自由穿入时,可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。

不妥二:扩孔后部分孔径达到设计螺栓直径的1.35倍。

正确做法:修整或扩孔后的孔径不应超过1.2倍螺栓直径。

(2)喷砂(丸)法、酸洗法、砂轮打磨法。

3.分部工程质量验收合格应符合下列规定:

(1)所含分项工程的质量均应验收合格;

(2)质量控制资料应完整;

(3)有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相应规定;

(4)观感质量应符合要求。

4.A做法不符合要求,作业层应在1.2m处设置上道防护栏杆;

B做法符合要求,作业层应在0.6m处设置中道防护栏杆;

C做法不符合要求,挡脚板高度不应小于180mm。

(2)D的名称为连墙件



第134题

背景资料:

某教学楼位于市区居民小区旁,地下1层,地上4层,建筑面积22万㎡,基础形式为混凝土筏板基础,主体结构为钢筋混凝土框架结构,混凝土强度等级C30,其内有一阶梯教室,最大跨度16m,室内结构净高4.5~10.8m。

事件一:施工单位编制了混凝土模板支撑架工程专项施工方案,并报总监理工程师审批后实施。架体搭设完成后,施工单位项目技术负责人,专项施工方案编制人员,专职安全管理人员和监理工程师进行了验收。

事件二:某日22:30,市城管执法人员接群众举报,工地内有产生噪声污染的施工作业,严重影响周边居民的休息。城管执法人员经调查取证后了解到,噪声源为地下室基础底板混凝土浇筑施工,在施工现场围墙处测得噪音为68.5dB,施工单位办理了夜间施工许可证,并在附近居民区进行了公告。

事件三:某日上午,施工单位在阶梯教室内拆除模板作业时,因工人操作不当,导致模板支撑架坍塌,造成3人死亡、2人重伤,直接经济损失580万元,后经调查,拆模工人是当天临时进场,没有参加班前教育培训活动,直接进入现场进行拆除作业,没有戴安全带,有工人穿皮鞋工作。

事件四:在主体实体检验时,首层结构有两根柱子的混凝土强度等级为C28。

【问题】

1.指出事件一中的错误做法,说明理由。

2.事件二中,基础底板混凝土浇筑行为是否违法?说明理由。

3.事件三中,判断该起安全事故等级,并说明理由。在该起生产安全事故中,针对进场拆模工人,施工单位项目部有哪些安全责任未落实?

4.事件四中,混凝土强度等级为C28的柱子按照规范该如何处理?



参考答案:见解析


解析:

1.(1)错误一:施工单位编制专项施工方案并报总监理工程师审批后实施。
理由:室内结构净高4.5~10.8m,混凝土模板支撑架工程搭设高度存在大于等于8m的情况,所以其专项施工方案需要组织专家论证。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。
错误二:专项施工方案编制人员,专职安全管理人员和监理工程师进行了验收。
理由:施工单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;监理单位项目总监理工程师及专业监理工程师;有关勘察、设计和监测单位项目技术负责人。

2.基础底板混凝土浇筑行为违法。
理由:建筑施工过程中场界环境噪声不得超过《建筑施工场界环境噪声排放标准》,夜间施工场界噪声限为55dB。施工现场环境噪声68.5dB大于55dB。
3.(1)安全事故等级为较大事故,理由:较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。【相关法规:《生产安全事故报告和调查处理条例》】
(2)企业新员工上岗前必须进行三级安全教育,企业新员工须按规定通过三级安全教育和实际操作训练,并经考核合格后方可上岗。企业新上岗的从业人员,岗前培训时间不得少于24学时。
4.C28没有达到设计混凝土强度C30的要求。当混凝土结构施工质量不符合要求时,应按下列规定进行处理:①经返工、返修或更换构件、部件的,应重新进行验收;②经有资质的检测机构按国家现行相关标准检测鉴定达到设计要求的,应予以验收;③经有资质的检测机构按国家现行相关标准检测鉴定达不到设计要求,但经原设计单位核算并确认仍可满足结构安全和使用功能的,可予以验收;④经返修或加固处理能够满足结构可靠性要求的,可根据技术处理方案和协商文件进行验收。



第135题

背景资料:

某新建办公楼工程,地下2层,地上20层,建筑面积24万m²,钢筋混凝土框架剪力墙结构,M公司总承包施工。

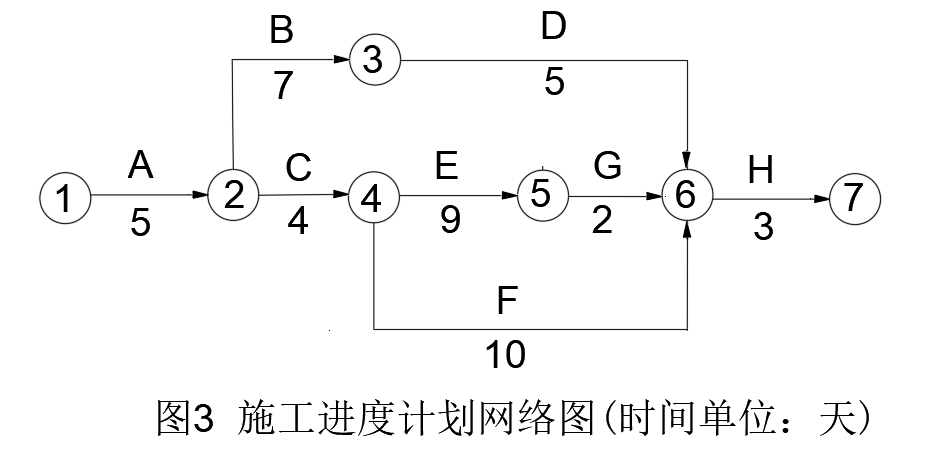

事件一:M公司编制了施工进度计划网络图,如图3所示:

事件二:M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。

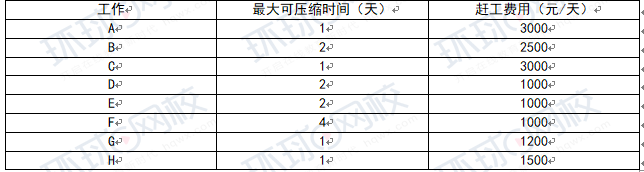

事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3。

表3   相关参数表

事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程量和安全生产水平。

【问题】

1.写出事件一中施工进度计划的关键线路(以工作表示)并计算总工期。

2.写出事件二中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。

3.事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。

4.在进行工期优化时,选择优化对象,应考虑哪些因素?

5.事件四中,四新技术,是指哪四个方面的内容?



参考答案:见解析


解析:

【参考解析】

1.A→C→E→G→H

总工期=5+4+9+2+3=23天

2.A→B→E→G→H

总工期=5+7+9+2+3=26天

3.工作E压缩2天, 1000*2=2000(元)

工作G压缩1天,1200*1=1200(元)

赶工费:2000+1200=3200(元)

4.①缩短持续时间对质量和安全影响不大的工作;

②有备用或替代资源的工作;

③缩短持续时间所需增加的资源、费用最少的工作。

5. “四新”技术包括:新技术、新工艺、新材料、新设备。



第136题

背景资料:

建设单位A与总承包公司B于5月 30日签订了某科研实验楼的总承包合同,合同中约定了变更工作事项。B公司编制施工组织设计与进度计划,并获得监理工程师批准。

B公司将工程桩分包给C公司,并签订了分包合同,施工内容为混凝土灌注桩600根,桩直径600mm,桩长20m,混凝土充盈系数1.1。分包合同约定,6月18日开工,7月17日完工,打桩工程直接费单价为280元/m³,综合费率为直接费的20%。

在施工过程中发生了下列事件;

事件一:出于C公司桩机故障,C公司于6月16日以书面形式向B公司提交了延期开工申请,工程于6月21日开工。

事件二:由于建设单位图纸原因,监理工程师发出6月25日开始停工、6月27日复工指令。7月1日开始连续下一周罕见大雨,工程桩无法施工,停工7天。

事件三:7月10日,由于建设单位图纸变更,监理工程师下达指令,增加100根工程桩(桩型同原工程桩)。B公司书面向监理工程师提出了工程延期及变更估价申请。

【问题】

1.事件一中,C公司提出的延期申请是否有效?说明理由。

2.事件二中,工期索赔是否成立?说明理由。如果成立索赔工期为多少天?

3.事件三中,可索赔工期多少天?列出计算式。合理的索赔金额是多少(保留小数点后两位)?并列出计算式,工程桩直接费单价是否可以调整?说明理由。



参考答案:见解析


解析:

【参考解析】

1.延期申请,无效。

理由:分包人不能按时开工,应当不迟于本合同协议书约定的开工日期前5d,以书面形式向承包人提出延期开工的理由。

2.(1)建设单位图纸原因,监理工程师发出6月25日开始停工、6月27日开始复工指令。针对此事件的工期索赔成立,可索赔工期2天。

理由:设计图纸属于建设单位应当承担的责任事件。

(2)7月1日开给连续下一周罕见大雨,停工7天。针对此事件的工期索赔成立,可索赔工期7天。

理由:不可抗力事件引起的工期延误应由建设单位承担。

工期索赔合计:2+7=9天。

3.(1)分包合同约定,6月18日开工,7月17日完工,可知工期30天。

分包合同施工内容为混凝土灌注桩600根,

可知每天施工桩数为600÷30=20(根/天)。

因此,事件三中可索赔工期为100÷20=5(天)。

(2)事件三费用索赔:

3.14×(0.6/2)×(0.6/2)×20×1.1×100×280×(1+20%)=208897.92元

(3)工程桩直接费单价,不可以调整。

理由:除专用合同条款另有约定外,变更估价按照本款约定处理:已标价工程量清单或预算书有相同项目的,按照相同项目单价认定。



第137题

下列建筑物需设置避难层的是(  )。


A.建筑高度120m的酒店

B.建筑高度90m的办公楼

C.建筑高度80m的医院

D.建筑高度60m的住宅


参考答案:A


解析:

【内容考查】本题考查的是民用建筑的构造

【选项分析】建筑高度大于100m的民用建筑,应设置避难层(间)有人员正常活动的架空层及避难层的净高不应低于2m。


第138题

疏散和安全照明应采用的光源是(  )。


A.热辐射光源

B.瞬间启动光源

C.混合光源

D.短波辐射源


参考答案:B


解析:

应急照明包括疏散照明、安全照明和备用照明,必须选用能瞬时启动的光源。


第139题

一般环境中,直接接触土体浇筑的构件,其钢筋的混凝土保护层厚度不应小于(  )mm。


A.55

B.60

C.65

D.70


参考答案:D


解析:

直接接触土体浇筑的构件,其混凝土保护层厚度不应小于70mm。


第140题

下列因素中,对梁的斜截面破坏影响较大的是(  )。


A.截面尺寸

B.混凝土强度等级

C.配箍率

D.荷载形式


参考答案:C


解析:

【内容考查】本题考查的是钢筋混凝土梁的受力特点及配筋要求

【选项分析】影响斜截面破坏形式的因素很多,如截面尺寸、混凝土强度等级、荷载形式、箍筋和弯起钢筋的含量等,其中影响较大的是配箍率。

【该考点已删除】
