参考答案:见解析
解析:
【参考答案】
1.不妥之处:由项目技术负责人审核,项目负责人审批。
正确做法:单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批
2.还应补充:成本、环保、节能、绿色施工等管理目标。
3.不妥之处:施工单位试验员在钢筋加工棚制作了钢筋机械连接抽样检验接头试件。
正确做法:应在监理工程师见证下,按照检验批要求在工程实体中截取。

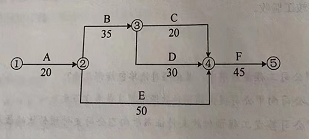

4. C工作总时差为:130-120=10天
自由时差为:10天
5.
(1)不影响总工期,因为C工作的总时差10天,因故延迟开工8天未超过总时差不影响总工期。
(2)C工作延迟后的总工期为130天。
参考答案:见解析
解析:
【参考答案】
1.除搭设高度超过8m及以上外,以下几项属于超过一定规模危险性较大分部分项工程范围:
(1)工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。(2)混凝土模板支撑工程:搭设跨度18m及以上,施工总荷载(设计值)15kN/m2及以上;集中线荷载(设计值)20kN/m及以上。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN以上。
2.(1)
不妥之处一:建设单位组织召开了超过一定规模危险性较大的模板工程专项施工方案专家论证会。
正确做法:超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。
不妥之处二:设计单位项目技术负责人以专家身份参会。
正确做法:与本工程有利害关系的人员不得以专家身份参加专家论证会。
(2)专家论证的主要内容
①专项方案内容是否完整、可行;
②专项方案计算书和验算依据是否符合有关标准规范;
③安全施工的基本条件是否满足现场实际情况。
3.
不妥之处一:框架梁模板支撑架立杆下垫设页岩砖;
正确做法:,立性底部应设置木垫板,禁止使用砖及脆性材料铺垫。
不妥之处二:扫地杆距地面250mm;
正确做法:扫地杆距底座上皮不应大于200mm。
不妥之处三:梁底支撑架立杆均采用下部一根6m定尺钢管与上部一根定尺短钢管搭接连接。
正确做法:立柱接长严禁搭接,必须采用对接扣件连接。
4.工程项目部应针对工程特点,进行重大危险源的辨识。应制定防触电、防坍塌、防高处坠落、防起重及机械伤害、防火灾、防物体打击等主要内容的专项应急救援预案,并对施工现场易发生重大安全事故的部位、环节进行监控。
5.“四节一环保”的内容是“节能、节地、节水、节材和环境保护”
第103题
在抗震设防烈度8度以上地区,砌体结构转角或交接处不能同时砌筑而又必须留置临时间断应砌成( )。
A.马牙槎
B.斜槎
C.凸槎
D.直槎
参考答案:B
解析:
【内容考查】本题考查的内容是主体结构砖砌体工程
【选项分析】砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。在抗震设防烈度为8度及8度以上地区,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3,多孔砖砌体的斜槎长高比不应小于1/2。斜槎高度不得超过一步脚手架的高度。
第104题
基坑内采用深井降水时,水位监测点宜布置在( )。
A.基坑周边拐角处
B.基坑中央
C.基坑周边
D.基坑坡顶上
参考答案:B
解析:
【内容考查】本题考查的是基坑监测基本要求
【选项分析】基坑内采用深井降水时水位监测点宜布置在基坑中央和两相邻降水井的中间部位;采用轻型并点、喷射井点降水时,水位监测点宜布置在基坑中央和周边拐角处。基坑外地下水位监测点应沿基坑、被保护对象的周边或在基坑与被保护对象之间布置,监测点间距宜为20-50m。
第105题
含碳量为0.8%的碳素钢属于( )
A.低碳钢
B.中碳钢
C.高碳钢
D.合金钢
参考答案:C
解析:
【内容考查】本题考查的是常用的建筑钢材
【选项分析】钢材按化学成分分为碳素钢和合金钢两大类。碳素钢根据含碳量又可分为低碳钢(含碳量小于0.25% )、中碳钢(含碳量0.25%~ 0.6% )和高碳钢(含碳量大于0.6% )。
第106题
下列装饰装修施工过程,属于对建筑结构增加了线荷载的是( )。
A.在室内增加装饰性石柱
B.室内悬挂较大的吊灯
C.室内增加隔墙
D.室内局部增加假山盆景
参考答案:C
解析:
【内容考查】本题考查的是作用(荷载)的分类。
【选项分析】(1) 在楼面上加铺任何材料属于对楼板增加了面荷载;(2) 在室内增加隔墙、封闭阳台属于增加了线荷载;(3) 在室内增加装饰性的柱子,特別是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。
第107题
使用全站仪建立建筑物施工平面控制网,一般采用的测量方法是( )。
A.直角坐标法
B.极坐标法
C.角度交会法
D.距离交会法
参考答案:B
解析:
【内容考查】本题考查的是水准测量原理
【选项分析】建筑物施工平面控制网,应根据建筑物的设计形式和特点布设,一般布设成十字轴线或矩形控制网,也可根据建筑红线定位。平面控制网的主要测量方法有直角坐标法、极坐标法、角度交会法、距离交会法等。随着全站仪的普及,一般采用极坐标法建立平面控制网。
第108题
当受拉钢筋直径大于25mm、受压钢筋直径28mm时,不宜采用的钢筋连接方式是( )。
A.绑扎连接
B.焊接连接
C.套筒挤压连接
D.直螺纹套筒连接
参考答案:A
解析:
【内容考查】本题考查的是钢筋工程
【选项分析】当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。
第109题
根据《建设工程施工劳务分包合同(示范文本)》GF-2003-2014,应由劳务分包人承担的工作费用是( )。
A.提供生产、生活临时设施
B.提供现场工程地质资料
C.完成水、电、热等施工管线及道路
D.自身原因造成的质量返工
参考答案:D
解析:
【内容考查】本题考查的是劳务分包合同示范文本
【选项分析】
【考点来源】 《建设工程施工劳务分包合同(示范文本)》GF-2003-2014
第110题
混凝土工程在冬季施工时正确的做法是( )。
A.采用蒸汽养护时,宜选用矿渣硅酸盐水泥
B.确定配合比时,宜选择较大的水胶比和坍落度
C.水泥、外加剂、矿物掺和料可以直接加热
D.当需要提高混凝土强度等级时,应按提高前的强度等级确定受冻临界强度
参考答案:A
解析:
【考查内容】本题考查的内容是混凝土工程冬期施工
【选项分析】冬期施工配制混凝土宜选用硅酸盐水泥或普通硅酸盐水泥。采用蒸汽养护时,宜选用矿渣硅酸盐水泥。
第111题
下列混凝土掺合料中,属于非活性矿物掺合料的是( )。
A.火山灰制材料
B.粉煤灰
C.钢渣粉
D.石灰石
参考答案:D
解析:
【内容考查】本题考查的是混凝土外加剂、掺合料的种类与应用
【选项分析】非活性矿物掺合料一般与水泥组分不起化学作用,或化学作用很小,如磨细石英砂、石灰石、硬矿渣之类材料。活性矿物掺合料虽然本身不水化或水化速度很慢,但能与水泥水化生成的Ca(OH)2反应,生成具有水硬性的胶凝材料。如粒化高炉矿渣、火山灰质材料、粉煤灰、硅粉、钢渣粉、磷渣粉等。
第112题
施工现场发生法定传染病时,向工程所在地建设行政主管部门报告的时间要求是( )。
A.1小时内
B.2小时内
C.4小时内
D.8小时内
参考答案:B
解析:
【内容考查】本题考查的内容是职业健康安全管理
【选项分析】施工现场应结合季节特点,做好作业人员的饮食卫生和防暑降温、防寒取暖、防煤气中毒、防疫等各项工作。如发生法定传染病、食物中毒或急性职业中毒时,必须在2h内向所在地建设行政主管部门和有关部门报告,并应积极配合调查处理;同时法定传染病应及时进行隔离,由卫生防疫部门进行处置。
第113题
防水等级为Ⅰ级的屋面防水工程需要设置( )防水设防。
A.一道
B.两道
C.三道
D.四道
参考答案:B
解析:
【内容考查】本题考查的是屋面防水工程施工技术
【选项分析】屋面防水等级和设防要求 :Ⅰ级(重要建筑和高层建筑),两道防水设防;Ⅱ级(一般建筑),一道防水设防。
第114题
硅酸盐水泥的终凝时间不得长于( )。
A.6.5
B.6
C.7.5
D.10
参考答案:A
解析:
【内容考查】本题考查的是水泥的分类与特性
【选项分析】水泥的凝结时间分初凝时间和终凝时间。初凝时间是从水泥加水拌合起至水泥浆开始失去可塑性所需的时间;终凝时间是从水泥加水拌合起至水泥浆完全失去可塑性并开始产生强度所需的时间。国家标准规定,六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h。
第115题
关于一般工程施工顺序的说法,错误的是( )。
A.先地下后地上
B.先结构后装饰
C.先围护后主体
D.先土建后设备
参考答案:C
解析:
【内容考查】本题考查的是施工顺序和施工方法的确定
【选项分析】一般工程施工顺序的规定“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。
第116题
施工现场一级动火作业要由( )组织编制防火安全技术方案。
A.项目负责人
B.项目责任工程师
C.专职安全员
D.班组长
参考答案:A
解析:
【内容考查】本题考查的是动火作业审批
【选项分析】一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。
第117题
预制叠合板吊装工艺流程的主要工作有①测量放线,②摘钩,③支撑架体调节,④支撑架体搭设,⑤叠合板起吊与落位,⑥叠合板位置、标高确认,正确的吊装顺序是( )。
A.①②③④⑤⑥
B.①③⑤⑥④②
C.①④③⑤⑥②
D.①④③②⑤⑥
参考答案:C
解析:
【内容考查】本题考查的是钢筋混凝土装配式工程构件安装与连接
【选项分析】预制叠合板吊装工艺流程:测量放线—支撑架体搭设—支撑架体调节—叠合板起吊—叠合板落位—位置、标高确认—摘钩;
第118题
工人在10m高的脚手架上作业,根据国家标准,该作业属于( )高处作业。
A.一级
B.二级
C.三级
D.四级
参考答案:B
解析:
【内容考查】本题考查的内容是高处作业安全管理
【选项分析】
根据国家标准规定,建筑施工高处作业分为四个等级:
(1)高处作业高度在2~5m时,划定为一级高处作业,其坠落半径为2m。
(2)高处作业高度在5~15m时,划定为二级高处作业,其坠落半径为3m。
(3)高处作业高度在15~30m时,划定为三级高处作业,其坠落半径为4m。
(4)高处作业高度大于30m时,划定为四级高处作业,其坠落半径为5m。
第119题

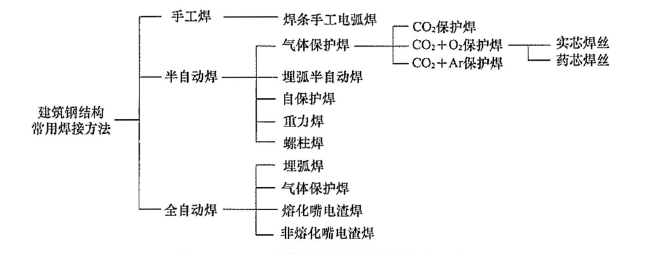

钢结构常用的焊接方法中,属于半自动焊接方法的是( )。
A.埋弧焊
B.重力焊
C.非熔化嘴电渣焊
D.熔化嘴电渣焊
参考答案:B
解析:
【内容考查】本题考查的是钢结构构件的连接方式
【选项分析】
第120题
关于模板拆除的说法,错误的是( )。
A.先支的后拆,后支的先拆
B.先拆非承重模板,后拆承重模板
C.从下而上进行拆除
D.当混凝土强度达到规定要求时,方可拆除底模及支架
参考答案:C
解析:
【内容考查】本题考查的是模板工程
【选项分析】模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除;当混凝土强度达到设计要求时,方可拆除底模及支架。
