第61题
由于业主原因造成停工、窝工时业主需要负责的费用有 ( ) 。
A.机械台班费
B.机械租赁费
C.按补偿标准计算的停窝工人工费用
D.机械摊销费
E.按当地造价部门颁布的工资标准计算的停窝工人工费用
参考答案:BCD
解析:
由于业主或非施工单位的原因造成的停工、窝工,业主①只负责停窝工人工费补偿标准而不是当地造价部门颁布的工资标准;②只负责租赁费或摊销费而不是机械台班费。
第62题
《建筑业 10 项新技术(2017 版)》中规定的 10 大项新技术包括( )。
A.施工测量技术
B.装配式混凝土结构技术
C.钢结构技术
D.绿色施工技术
E.信息化技术
参考答案:BCDE
解析:
10大项分别是:地基基础和地下空间工程技术,钢筋与混凝土技术,模板脚手架技术,装配式混凝土结构技术,钢结构技术,机电安装工程技术,绿色施工技术,防水技术与围护结构节能,抗震、加固与监测技术,信息化技术。
第63题
流水施工的时间参数包括( )。
A.流水节拍
B.流水步距
C.施工过程
D.流水强度
E.流水施工工期
参考答案:ABE
解析:
时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期三个方面。
第64题
由建设单位项目管理机构实施的绿色建造活动有( )。
A.选用符合要求的施工机具
B.确定降低材料消耗的施工措施
C.进行绿色施工评价
D.落实绿色设计的相关标准
E.确保施工产生的噪声的控制效果
参考答案:CD
解析:
建设单位项目管理机构应协调设计与施工单位,落实绿色设计或绿色施工的相关标准和规定,对绿色建造实施情况进行检查,进行绿色建造设计或绿色施工评价。
参考答案:见解析
解析:
【参考答案】
1.错误之处一:有毒有害废物分类率达到95%。
正确做法:有毒有害废物分类率应达到100%。
错误之处二:建筑材料废物利用回收率达到25%。
正确做法:建筑垃圾回收利用率应达到30%。
【考点来源】2A320036绿色施工与新技术应用
2.不妥一:50m2的房间中住了20名工人。
正确做法:每间宿舍不能超过16人。
不妥二:材料收发员将仓库兼做宿舍;
正确做法:在建工程内、伙房、库房不得兼作宿舍。
【考点来源】2A320042现场文明施工管理

3.(1) 设备安装总工期=1+3+3+5+4+10=1+3+3+3+6+10=26 (周)。
(2) 关键线路:A-C-E-G-J-K 和A-C-E-F-H-K。
(或关键线路: ①-②-④-⑤-⑥-⑧-⑨-⑩和①-②-④-⑤-⑦-⑨-⑩)
4.(1)工程设计有重大修改;
(2)有关法律、法规、规范和标准实施、修订和废止;
(3)主要施工方法有重大调整;
(4)主要施工资源配置有重大调整;
(5)施工环境有重大改变。经修改或补充的施工组织设计应重新审批后才能实施。
【考点来源】2A320031施工组织设计的管理
参考答案:见解析
解析:
【参考解析】
1.钢筋加工还包括下料切断、接长、弯曲成型等。
【考点来源】2A312031钢筋混凝土结构工程施工技术
2.不妥之处:采用了先浇筑柱后砌筑墙体的施工顺序,并在连接处设置了拉结钢筋。
正确做法:砌体与构造柱的连接处以及砌体抗震墙与框架柱的连接处均应釆用先砌墙后浇柱的施工顺序,并应按要求设置拉结钢筋。
【考点来源】2A311024砌体结构的特点及技术要求
3.不妥之一:该主体结构施工至第10层,临时消防设施安装至6层。
正确做法:房屋建设过程中,临时消防设施应与在建工程同步设置,与主体结构施工进度差距不应超过3层。
不妥之二:消防设施采用黄色提醒标志。
正确做法:消防设施采用红色提醒标志。
不妥之三:有75mm直径的消防临时竖管被用作施工用水。
正确做法:高度超过24m的建筑工程,应安装临时消防竖管,管径不得小于75mm,严禁消防竖管作为施工用水管线。
【考点来源】2A320040建筑工程施工现场管理
4.不妥之一:节能分部工程完工后,监理工程师主持并组织节能分部验收。
正确做法:节能分部验收应由总监理工程师(建设单位项目负责人) 组织并主持。
不妥之二:组织施工单位负责人、技术负责人、质量负责人、质量检查员、施工员、设计单位负责人、节能设计负责人、分包单位负责人、设计负责人进行了节能分部工程的验收。
正确做法:组织施工单位项目负责人、项目技术负责人和相关专业的负责人、质量检查员、施工员、施工单位质量或技术负责人、设计单位项目负责人及相关专业负责人,主要设备、材料供应商及分包单位负责人参加验收。
【考点来源】2A320094节能工程质量验收
参考答案:见解析
解析:
【参考解析】
1.不妥之一:施工单位编制了降排水专项施工方案,由专业监理工程师签字后实施。
正确做法:降排水专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
【考点来源】2A331013危险性较大工程专项施工方案管理办法
不妥之二:建设单位根据施工单位编制的基坑监测方案,委托了具有相应资质的监测单位对基坑进行监测。
正确做法:监测单位应编制监测方案,经建设方、设计方、监理方等认可后方可实施。
【考点来源】2A312026避坑监测技术
2.不妥之一:在距离降水井5m处增设回灌井,进行地下水回灌。
理由:采用回灌井点时,回灌井点与降水井点的距离不宜小于6m。
不妥之二:加快降水速度。
理由:为防止或减少降水对周围环境的影响,避免产生过大的地面沉降,可采取下列一些技术措施:采用回灌技术;采用砂沟、砂井回灌;缓降水速度。
【考点来源】2A312022人工降排地下水施工技术
3.(1)基坑边缘土方堆置高度达到2m。
正确做法:基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。
【考点来源】2A312021 土方工程施工技术
基坑内供施工人员上下的专用梯道宽度只有0.9m。
正确做法:梯道应设置扶手栏杆,梯道的宽度不应小于1m。
【考点来源】2A320079施工安全检査与评定
降水井口只设置了防护围栏。
正确做法:降水井口应设置防护盖板或围栏,并应设置明显的警示标志。
【考点来源】2A320079施工安全检査与评定
(2)还有施工方案、基抗支护、降排水、基坑开挖。
【考点来源】2A320079施工安全检査与评定
4.(1)不妥之一:施工单位在监理工程师的检查合格的基础上组织验槽。
正确做法:验槽应在施工单位自检合格的基础上进行。
不妥之二:施工单位组织验槽。
正确做法:由总监理工程师或建设单位项目负责人组织验槽。
不妥之三:组织建设、监理、勘察及设计单位的项目负责人、技术质量负责人按设计要求和有关规定共同进行验槽。
正确做法:组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行验槽。
(2)针对验槽时发现的问题,应由设计单位提出处理意见,施工单位处理后进行二次验收。
【考点来源】2A312023基坑验槽与局部不良地基处理方法
参考答案:见解析
解析:
【参考解析】
1.不妥之一:招标代理机构与2022年9月2日发出招标文件,提交投标文件的截止日期为2022年9月20日。
正确做法: 依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20d。
不妥之二:招标文件发出2日后,发包人对工期、承包范围等条款进行了修改,招标代理机构随机电话通知了所有的投标人。
正确做法: 招标人可以对已发出的资格预审文件或者招标文件进行必要的澄清或者修改。澄清或者修改的内容可能影响资格预审申请文件或者投标文件编制的,招标人应当在提交资格预审申请文件截止时间至少3日前,或者投标截止时间至少15日前,以书面形式通知所有获取资格预审文件或者招标文件的潜在投标人。
【考点来源】2A320011施工招标投标管理要求
2.(1)工程预付款=中标价×预付款比例
工程预付款=12941×11%=1243.51万元。
(2)业主方没有按时支付预付款的,M公司可催告发包人支付;业主方在付款期满后的7d内仍未支付的,M公司可在付款期满后的第8天起暂停施工。业主方应承担由此增加的费用和延误的工期,并向M公司支付合理的利润。
【考点来源】2A320085预付款与进度款的计算
3.不符合。
理由:民用建筑单体建筑≥30000平方米或单项工程合同额≥3000万元,属于大型工程。本工程共有4栋22层的住宅楼,建筑高度为90米,建筑面积约9万平方米,单项工程合同额12941万元,属于大型工程。二级注册建造师可担任中小型工程项目负责人。一级注册违造师可担任大中小型工程项目负责人。
【考点来源】2A333001二级建造师(建筑工程)注册执业工程规模标准
4. 编制的主要依据有:
(1)项目部与企业签订的项目目标责任书,包括各项管理指标。
(2)施工图计算出的工程量。
(3)企业定额,包括人工、材料、机械等价格。
(4)劳务分包合同及其他分包合同。
(5)施工设计及施工方案。
(6)项目岗位责任成本控制指标。
【考点来源】2A320082工程成本的构成与成本计划
5. B公司要求M公司承担修复费用不成立。
理由:已竣工工程未交付M公司之前,B公司应负责已完分包工程的成品保护工作,保护期间发生损坏,B公司自费予以修复。
【考点来源】2A320024分包合同的应用
A.可变荷载
B.偶然荷载
C.特殊荷载
D.永久荷载
参考答案:A
解析:
【内容考查】本题考查的是房屋结构平衡技术要求
【选项分析】可变作用(可变荷载或活荷载):在结构使用期间,其值随时间变化,且其变化与平均值相比不可以忽略不计的荷载,例如:楼面活荷载、屋面活荷载和积灰荷载、活动隔墙自重、安装荷载、车辆荷载、吊车荷裁、风荷载、雪荷裁、水位变化的水压力、温度变化等。
A.热轧钢筋
B.冷拉钢筋
C.钢丝
D.钢绞线
参考答案:A
解析:
【内容考查】本题考查的是常用建筑金属材料的品种、性能和应用
【选项分析】钢筋混凝土结构用钢主要品种有热轧钢筋、预应力混凝土用热处理钢筋、预应力混凝土用钢丝和钢绞线等。热轧钢筋是建筑工程中用量最大的钢材品种之一,主要用于钢筋混凝土结构和预应力钢筋混凝土结构的配筋。
第71题
钢结构防火涂料应用的目的是( )。
A.增大钢结构的导热系数
B.提高钢结构耐火极限
C.碍水汽的渗透
D.封堵建筑物中各种贯穿物
参考答案:B
解析:
【内容考查】本题考查的是保温与防火材料的特性和应用
【选项分析】钢结构防火涂料是施涂于建(构)筑物钢结构表面,能形成耐火隔热保护层以提高钢结构耐火极限的涂料。
第72题
可以直接用来测量角度和距离的施工测量仪器是( )。
A.全站仪
B.水准仪
C.经纬仪
D.激光铅直仪
参考答案:A
解析:
【内容考查】本题考查的是常用测量仪器的性能与应用
【选项分析】全站仪又称全站型电子速测仪,是一种可以同时进行角度测量和距离测量的仪器,由电子测距仪、电子经纬仪和电子记录装置三部分组成。
第73题
预制构件吊装的操作方式是( )。
A.慢起、慢升、快放
B.慢起、快升、缓放
C.快起、慢升、快放
D.快起、慢升、缓放
参考答案:B
解析:
预制构件吊装应采用慢起、快升、缓放的操作方式;构件吊装校正,可采用起吊、静停、就位、初步校正、精细调整的作业方式;起吊应依次逐级增加速度,不应越档操作。
A.主龙骨上
B.次龙骨上
C.附加吊杆上
D.饰面板上
参考答案:C
解析:
【内容考查】本题考查的是吊顶工程施工技术要求
【选项分析】吊顶灯具、风口及检修口等应设附加吊杆。重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
A.每一工作班1次
B.每一工作班2次
C.每一工作班不少于4次
D.每昼夜不少于2次

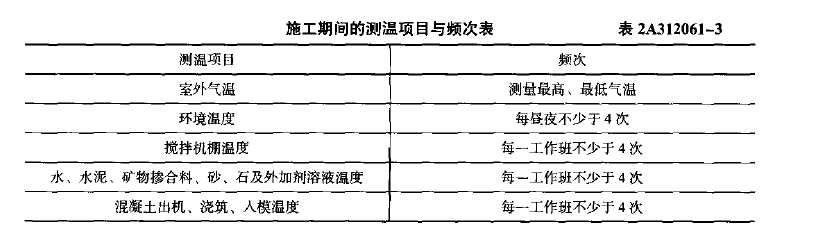

参考答案:C
解析:
【内容考查】本题考查的是冬期施工技术
【选项分析】
第77题
关于联合体投标的说法,错误的是( )。
A.联合体各方均应具备承担招标项目的相应能力
B.由同一专业的单位组成的联合体、按照资质等级较高的单位确定资
C.联合体各方均应具备国家或招标文件规定的相应资质条件
D.联合体中标后,联合体应共同与招标人签合同
参考答案:B
解析:
【内容考查】本题考查的是施工投标条件与程序(投标人应满足招标文件的要求)
【选项分析】由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。
A.废电池封闭回收
B.碎石用作路基填料
C.建筑垃圾回收利用率达30%
D.有毒有害废物分类率达80%
参考答案:D
解析:
【内容考查】本题考查的内容是绿色施工与新技术应用
【选项分析】有毒有害废物分类率应达到100% 。
A.2年
B.2个采暖期
C.3年
D.5年
参考答案:D
解析:
【内容考查】本题考查的是民用建筑节能管理规定
【选项分析】在正常使用条件下,保温工程的最低保修期限为5 年。保温工程的保修期,自竣工验收合格之日起计算。
