2025年二级建造师《建筑工程管理与实务》历史真题(340题)

第201题

背景资料

某新建住宅楼,框剪结构,地下2层,地上18层 ,建筑面积2.5万平方米。甲公司总承包施工。新冠疫情后,项目部按照住建部《房屋市政工程复工复产指南》(建办质(2020)8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定项目疫情防控措施,明确施工现场实行封闭式管理,设置包括废口罩类等分类收集装置,安排专人负责卫生保洁工作,确保疫情防控工作有效、合规。复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程制定流水节拍(如表1-1),就施工过程Ⅰ~Ⅳ组织施工班组流水施工,其中施工过程Ⅲ因工艺要求需待施工过程Ⅱ完成后2天方可进行。

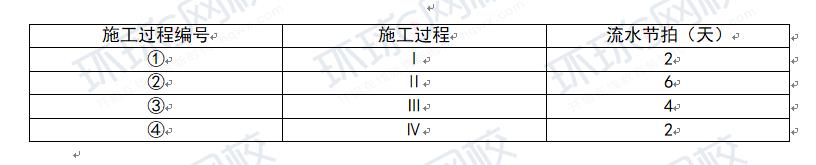

表1-1  某分部工程流水节拍表

项目部质量月活动中,组织了直螺纹套筒连接、现浇构件拆模管理等知识竞赛活动,以提高管理人员、操作工人的质量意识和业务技能,减少质量通病的发生。

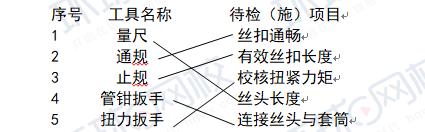

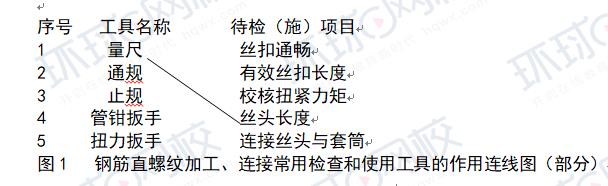

(1)钢筋直螺纹加工、连接常用检查和使用工具的作用(如图1)。

表1-2底模拆除时的混凝土强度要求

【问题】

1.除废弃口罩类外,现场设置的收集装置还有哪些分类?

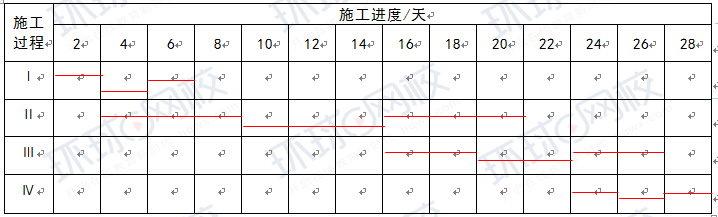

2.画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?

3.对图1中钢筋直螺纹加工、连接常用工具及待检(施)项目对应关系进行正确连线。(在答题卡.上重新绘制)

4.写出表1-2中A、B、C、D、E、F对应的数值。(如F:100)

参考答案:见解析

解析:

【参考答案】

1. 废电池、废墨盒等有毒有害的废弃物应封闭回收,不应混放;垃圾桶应分为可回收利用与不可回收利用两类,应定期清运;碎石和土石方类等应用作地基和路基回填材料;雨水、污水应分流排放。

2.

①各施工过程流水节拍的累加数列:

施工过程Ⅰ:2    4   6

施工过程Ⅱ:6    12    18

施工过程Ⅲ:4     8    12

施工过程Ⅳ:2     4    6

  KⅠ,Ⅱ=2    KⅡ,Ⅲ=10    KⅢ,Ⅳ=8

②总工期:T=(2+10+8)+(2+2+2)+2=28(天)。

调整施工进度的步骤:分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。

        3.

4.A:50  B:75   C:100   D:75   E:100   F:100

第202题

背景资料
某新建商住楼工程,钢筋混凝土框架一剪力墙结构。地下1层,地上16层,建筑面积2.8万平方米。基础桩为泥浆护壁钻孔灌注桩。
项目部进场后,在泥浆护壁灌注桩钢筋笼作业交底会上,重点强调钢筋笼制作和钢筋笼保护层垫块的注意事项。要求钢筋笼分段制作,分段长度要综合考虑成笼的三个因素。钢筋保护层垫块,每节钢筋笼不少于2组。长度大于12m的中间加设1组。每组块数2块,垫块可自由分布。
在回填土施工前,项目部安排人员编制了回填土专项方案,包括;按设计和规范规定,严格控制回填土方的粒径和含水率。要求在土方回填前做好清除基底垃圾等杂物,按填方高度的5%预留沉降量等内容。
现场使用潜水泵抽水过程中。在抽水作业人员将潜水泵倾斜拎放入水中时,发现泵体根部防水型橡胶电缆老化,并有一处接头断裂,在重新连接处理好后继续使用。下午1时15分,抽水作业人员发现,潜水泵体已陷入污泥,在拉拽出水管时触电,经抢救无效死亡。
事故发生后,施工单位负责人在下午2时15分接到了现场项目经理事故报告。立即赶往事故现场。召集项目部全体人员。分析事故原因,并于下午4时08分按照事故报告应当及时,不得迟报等原则。向事故发生地的县人民政府建设主管部门和有关部门报告。
【问题】
1.写出灌注桩钢筋笼制作和安装综合考虑的三个因素。指出钢筋笼保护层垫块的设置数量及位置的错误之处并改正。
2.土方回填预留沉降量是否正确并说明理由?土方回场前清除基底垃圾外,还有哪些清理内容及相关工作?
3.写出现场抽水作业人员的错误之处并改正。
4. 施工单位负责人事故报告时间是否正确并说明理由?事故报告的原则除应当及时,不得迟报外还有哪些内容?

参考答案:见解析

解析:

【参考答案】
1. (1)钢筋笼宜分段制作,分段长度视成笼的整体刚度、材料长度、起重设备的有效高度三因素综合考虑。
(2)不妥一:每组块数2块。
正确做法:每组块数不得小于3块。
不妥二:垫块可自由分布。
正确做法:垫块应均匀分布在同一截面的主筋上。
2.(1) 土方回填预留沉降量不正确。
正确做法:填方应按设计要求预留沉降量,一般不超过填方高度的3% 。
(2)土方回填前应清除基底的垃圾、树根等杂物,抽除积水,挖出淤泥,验收基底高程。
3.不妥一:抽水作业人员将潜水泵倾斜领放入水中。
正确做法:潜水泵在水中应直立放置。
不妥二:发现泵体根部防水型橡胶电缆老化,并有一处接头断裂。
正确做法:潜水泵的电源线应采用防水型橡胶电缆,并不得有接头。
不妥三:潜水泵体已陷入污泥。
正确做法:潜水泵不得陷入污泥或露出水面。
不妥四:在拉拽出水管时触电。
正确做法:放入水中或提出水面时应提拉系绳,禁止拉拽电缆或出水管,并应切断电源。
4.(1)施工单位负责人事故报告时间不正确。
正确做法:事故发生后,事故现场有关人员应当立即向施工单位负责人报告;施工单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府建设主管部门和有关部门报告。
(2)事故报告还应当准确、完整,任何单位和个人对事故不得漏报、谎报或者瞒报。

第203题

背景资料
某住宅楼工程,地下2层,地上20层,建筑面积2.5万平方米,基坑开挖深度7.6m,地上2层以上为装配式混凝土结构,某施工单位中标后组建项目部组织施工。
基坑施工前,施工单位编制了《××工程基坑支护方案》,并组织召开了专家论证会,参建各方项目负责人及施工单位项目技术负责人,生产经理、部分工长参加了会议,会议期间,总监理工程师发现施工单位没有按规定要求的人员参会,要求暂停专家论证会。
预制墙板吊装前,工长对施工班组进行了预制墙板吊装工艺流程交底,内容包括从基层处理、测量到摘钩、堵缝、灌浆全过程,最初吊装的两块预制墙板间留有“一”形后浇节点,该后浇节点和叠合楼层板混凝土一起浇筑。
公司相关部门对该项目日常管理检查时发现;进入楼层的临时消防竖管直径75mm,隔层设置一个出水口,平时作为施工用取水点;二级动火作业申请表由工长填写,生产经理审查批准;现场污水排放手续不齐,不符合相关规定;上述一些问题要求项目部整改。
根据合同要求,工程城建档案归档资料由项目部负责整理后提交建设单位,项目部在整理归档文件时,使用了部分复印件,并对重要的变更部位用红色墨水修改,同时对纸质档案中没有记录的内容在提交的电子文件中给予补充,在档案预验收时,验收单位提出了整改意见。
【问题】
1.施工单位参加专家论证会议人员还应有哪些?
2.预制墙板吊装工艺流程还有哪些主要工序?后浇节点还有哪些形式?
3.项目日常管理行为有哪些不妥之处?并说明正确做法,如何办理现场污水排放相关手续?
4.指出项目部在整理归档文件时的不妥之处,并说明正确做法。

参考答案:见解析

解析:

【参考答案】
1.施工单位参加专家论证的会议人员还有:施工单位分管安全的负责人、施工单位技术负责人、专项方案编制人员、项目专职安全生产管理人员;

【该考点修改为:总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。】

2.预制墙板吊装工艺流程还有预制墙体起吊、下层竖向钢筋对孔、预制墙体就位、安装临时支撑、预制墙体校正、临时支撑固定主要工序。
 后浇节点还有L形、T形。
3. 不妥之处一:进入楼层的临时消防竖管直径75mm,隔层设置一个出水口,平时作为施工用取水点
正确做法:应每层设置一个出水口,严禁消防竖管作为施工用水管线。
不妥之处二:二级动火作业申请表由工长填写,生产经理审查批准;
正确做法:二级动火作业申请表由项目责任工程师填写,报项目安全管理部门和项目负责人审查批准后,方可动火。
施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领《临时排水许可证》
4. 不妥之处一:项目部在整理归档文件时,使用了部分复印件,并对重要的变更部位用红色墨水修改。
正确做法:归档的工程文件应为原件,工程文件应采用碳素墨水、蓝黑墨水等耐久性强的书写材料,不得使用红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等易褪色的书写材料。
不妥之处二:同时对纸质档案中没有记录的内容在提交的电子文件中给予补充,。
正确做法:归档的建设工程电子文件的内容必须与其纸质档案一致。

第204题

背景资料
建设单位投资兴建写字楼工程,地下1层,地上5层,建筑面积为6000平方米,总投资额4200.00万元,建设单位编制的招标文件部分内容有:“质量标准为合格;工期自2018年5月1日起至2019年9月30日止;采用工程量清单计价模式;项目开工日前7天内支付工程预付款,工程款预付比例为10%"。 经公开招投标,在7家施工单位里选定A施工单位中标,B施工单位因为在填报工程量清单价格(投标文件组成部分)时,所填报的工程量与建设单位提供的工程量不一致以及其他原因导致未中标,A施工单位经合约、法务等部门认真审核相关条款,并上报相关领导同意后,与建设单位签订了工程施工总承包合同,签约合同价部分明细有:分部分项工程费为2118.50万元,脚手架费用为49.00万元,措施项目费92.16万元,其他项目费110.00万元,总包管理费30.00万元,暂列金额80.00万元,规费及税金266.88万元。
建设单位于2018年4月26日支付了工程预付款,A施工单位收到工程预付款后,用部分工程预付款购买了用于本工程所需的塔吊、轿车、模板,支付其他工程拖欠劳务费、其他工程的材料欠款。
在地下室施工过程中,突遇百年不遇特大暴雨,A施工单位在雨后立即组织工程抢险抢修,抽排基坑内雨污水,发生费用8.00万元;检修受损水电线路,发生费用1.00万元;抢修工程项目红线外受损的施工便道,以保证工程各类物资、机械进场的需要,发生费用7.00万元。A施工单位及时将上述抢险抢修费用以签证方式上报建设单位。建设单位审核后的意见是;上述抢险抢修工作内容均属于A施工单位已经计取的措施费范围。不同意另行支付上述三项费用。
【问题】
1.B施工单位在填报工程量清单价格时,除工程量外,还有哪些内容必须与建设单位提供的内容一致?
2.除合约、法务部门外,A施工单位审核合同条款时还需要哪些部门参加?
3.A施工单位的签约合同价、工程预付款分别是多少万元(保留小数点后两位)?指出A施工单位使用工程预付款的不妥之处,工程预付款的正确使用用途还有哪些?
4. 分别说明建设单位对A施工单位上报的三项签证费用的审核意见是否正确,并说明理由。

参考答案:见解析

解析:

【参考答案】
1.投标人应按招标人提供的工程量清单填报价格。除工程量外,还有项目编码、项目名称、项目特征、计量单位必须与招标人提供的一致。
2.A施工单位审核合同款项还需要企业的工程、技术、质量、资金、财务、劳务、物资部门参加。
3.签约合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=2118.50+92.16+110.00+266.88=2587.54万元
工程预付款=(签约合同价-暂列金额)×10%=(2587.54-80.00)×10%=250.75万元

A施工单位使用工程预付款的不妥之处:轿车、支付其他工程拖欠劳务费、其他工程的材料欠款。

工程预付款用于承包人为合同所约定的工程施工购置材料、工程设备、购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所用的费用。
4.建设单位对组织工程抢险抢修,抽排基坑内雨污水发生的8万元审核意见不正确。
理由:百年一遇特大暴雨属不可抗力,该情况下,工程所需清理、修复费用应由建设单位承担。
建设单位对检修受损水电线路发生的1万元审核意见正确。
理由:百年一遇特大暴雨属于不可抗力,该情况下,承包人的施工机械设备损坏(包括检修受损水电线路的费用),应由A施工单位承担。
建设单位对抢修工程项目红线外受损的施工便道发生的7万元费用审核意见不正确。
理由:百年一遇特大暴雨属于不可抗力,该情况下,项目红线外,工程所需清理、修复费用应由建设单位承担。

第205题

下列功能房间中,严禁设置在地下室的是( )。

A.歌舞厅

B.老年人卧室

C.游艺场

D.机械停车库

参考答案:B

解析:

【内容考查】本题考查的是民用建筑的构造。

【选项分析】严禁将幼儿、老年人生活用房设在地下室或半地下室。

【该知识点已修改为:地下室不应布置居室;当居室布置在半地下室时,必须采取满足采光、通风、日照、防潮、防霉及安全防护等要求的措施。】

第206题

受强烈地震作用的多层砌体房屋,通常破坏最严重的部位是( )。

A.基础

B.楼盖

C.墙身

D.圈梁

参考答案:C

解析:

【内容考查】本题考查的是多层砌体房屋的抗震构造措施
【选项分析】在强烈地震作用下,多层砌体房屋的破坏部位主要是墙身,楼盖本身的破坏较轻。

第207题

下列装饰构造中,通常按线荷载考虑的是( )。

A.分区隔墙

B.地砖饰面

C.大型吊灯

D.种植盆景

参考答案:A

解析:

【内容考查】本题考查的是作用(荷载)的分类
【选项分析】建筑物原有的楼面或屋面上的各种面荷载传到梁上或条形基础上时,可简化为单位长度上的分布荷载,称为线荷载q。装饰装修施工过程中常见的荷载变动主要有:在楼面上加铺任何材料属于对楼板增加了面荷载;在室内增加隔墙、封闭阳台属于增加的线荷载;在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。

第208题

针对无垫层,直接接触土体浇筑的构件,一般情况下,其最小保护层厚度是( )。

A.40mm

B.50mm

C.60mm

D.70mm

参考答案:D

解析:

【内容考查】本题考查的是结构的耐久性要求
【选项分析】直接接触土体浇筑的构件,其混凝土保护层厚度不应小于70mm。

第209题

符号“”代表的牌号是( )。

A.HPB300

B.HRB335

C.HRB400

D.HRB500

参考答案:C

解析:

【内容考查】本题考查的是常用建筑钢材
【选项分析】常见热轧钢筋的品种及强度标准值。

【新教材已删除该考点,但是内容正确,可做为了解】

第210题

下列强度等级的水泥品种中,属于早强型水泥的是( )。

A.P·O 42.5

B.P·O 42.5R

C.P·I 42.5

D.P·Ⅱ 42.5

参考答案:B

解析:

【内容考查】本题考查的是水泥的性能和应用
【选项分析】P·O普通水泥、P·I、P·Ⅱ硅酸盐水泥。强度等级中,R表示早强型。

第211题

在楼层内进行距离测量时,最常用的器具是( )。

A.水平仪

B.经纬仪

C.铅直仪

D.钢卷尺

参考答案:D

解析:

【内容考查】本题考查的是钢尺
【选项分析】钢尺的主要作用是距离测量,钢尺量距是目前楼层测量放线最常用的距离测量方法 。

第212题

一般情况下,后浇带混凝土的最低养护时间是( )。

A.3d

B.7d

C.14d

D.21d

参考答案:C

解析:

【内容考查】本题考查的是后浇带的设置和处理
【选项分析】后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留 14d并经设计确认)后再浇筑,将结构连成整体。填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少 14d 的湿润养护。

第213题

关于装配式工程钢筋套筒灌浆作业的做法,正确的是( )。

A.每工作班至少制作1组试件

B.浆料在制备后1h内用完

C.制作边长100mm的立方体试件

D.施工环境温度不低于0℃

参考答案:A

解析:

【内容考查】本题考查的是装配式工程构件安装与连接
【选项分析】灌浆作业应及时做好施工质量检查记录,并按要求每工作班应制作1组且每层不应少于 3 组 40mm×40mm×160mm 的长方体试件,标准养护 28d 后进行抗压强度试验;浆料应在制备后30min 内用完;灌浆施工时环境温度不应低于 5°;当连接部位温度低于 10°时,应对连接处采取加热保温措施。

第214题

关于玻璃幕墙工程的说法,正确的是( )。

A.采用胶缝传力的,胶缝可采用硅酮耐候密封胶

B.全玻璃幕墙的板面不得与其它刚性材料直接接触

C.全玻璃幕墙不可以在现场打硅酮结构密封胶

D.不同金属的接触面之间可直接密贴连接

参考答案:B

解析:

【内容考查】本题考查的是全玻幕墙
【选项分析】采用胶缝传力的,胶缝采用硅酮结构密封胶;全玻璃幕墙可以在现场打硅酮结构密封胶;不同金属的接触面之间不可直接密贴连接,防止双金属腐蚀。

(选项D涉及到的知识点修改为角码和立柱采用不同金属材料时,应采用绝缘垫片分隔或采取其他有效措施防止双金属腐蚀。)

第215题

根据《建筑工程冬期施工规程》JGJ/T104-2011,可作为进入冬期施工期限判定标准的是( )。

A.室外日最低温度连续5d低于5℃

B.室外日平均温度连续5d低于5℃

C.黄河以南地区11月底至次年2月底

D.黄河以北地区11月中至次年3月中

参考答案:B

解析:

【内容考查】本题考查的是建筑地基基础工程
【选项分析】冬期施工期限划分原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。凡进行冬期施工的工程项目,应编制冬期施工专项方案。

第216题

下列内容中,不属于绿色施工“四节”范畴的是( )。

A.节约能源

B.节约用地

C.节约用水

D.节约用工

参考答案:D

解析:

【内容考查】本题考查的是绿色施工
【选项分析】绿色施工是在全寿命期内,最大限度地节约资源(节能、节地、节水、节材)、保护环境、减少污染,为人们提供健康、适用和高效的使用空间,与自然和谐共生的建筑。

第217题

下列动火作业中,属于三级动火的是( )。

A.焊接工地围挡

B.地下室内焊接管道

C.作业层钢筋焊接

D.木工棚附近切割作业

参考答案:A

解析:

【内容考查】本题考查的是施工现场动火等级的划分
【选项分析】在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。地下室内焊接管道、现场堆有大量可燃和易燃物质的场所属于一级动火的情况;危险性较大的登高焊、割作业,属于一级动火情况,在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业,属于二级动火的情况。

第218题

针对市区主要路段的施工现场,其围挡高度至少应为( )。

A.1.5m

B.1.8m

C.2.0m

D.2.5m

参考答案:D

解析:

【内容考查】本题考查的是现场文明施工管理要点
【选项分析】一般路段的围挡高度不得低于1.8m,市区主要路段的施工现场,其围挡高度至少应为2.5m。

第219题

一般情况下,夜间施工的时段是( )。

A.当日18时至午夜24时

B.当日18时至次日8时

C.当日20时至次日6时

D.当日22时至次日6时

参考答案:D

解析:

【内容考查】本题考查的是施工现场环境保护实施要点
【选项分析】夜间施工的一般指当日22时至次日6时,特殊地区可由当地政府部门另行规定。

第220题

下列标志类型中,不属于施工现场安全标志的是( )。

A.禁止标志

B.警告标志

C.宣传标志

D.提示标志

参考答案:C

解析:

【内容考查】本题考查的是施工现场安全警示牌的类型
【选项分析】安全标志分为禁止标志、警告标志、指令标志和提示标志四类。
