2025年二级建造师《建筑工程管理与实务》历史真题(340题)

第21题

下列建筑中,属于公共建筑的有( )。

A.宾馆

B.医院

C.宿舍

D.厂房

E.车站

参考答案:ABE

解析:民用建筑按使用功能又可分为居住建筑和公共建筑两大类,居住建筑包括住宅建筑和宿舍建筑,公共建筑是供人们进行各种公共活动的建筑,如图书馆、车站、办公楼、电影院、宾馆、医院等。

【考点来源】2A311011民用建筑构造要求

第22题

下列荷载属于垂直荷载的有( )。

A.风荷载

B.水平地震作用

C.结构自重

D.雪荷载

E.楼面活荷载

参考答案:CDE

解析:按荷载作用方向分类可以分为垂直荷载和水平荷载:(1)垂直荷载:如结构自重,雪荷载等;(2)水平荷载:如风荷载、水平地震作用等。

【考点来源】2A311021房屋结构平衡技术要求

第23题

结构混凝土强度等级选用应满足工程结构的( )需求。

A.高度

B.承载力

C.刚度

D.耐久性

E.经济性

参考答案:BCD

解析:

结构混凝土强度等级的选用应满足工程结构的承载力、刚度及耐久性需求。对设计工作年限为50年的混凝土结构,结构混凝土的强度等级尚应符合下列规定。对设计工作年限大于50年的混凝土结构,结构混凝土的最低强度等级应比下列规定提高。

【考点来源】2A311022房屋结构的安全性、适用性及耐久性要求

第24题

钢筋代换时,应符合设计规定的(  )要求。

A.构件承载能力

B.施工方法

C.配筋构造

D.耐久性能

E.正常使用

参考答案:ACDE

解析:当施工中进行混凝土结构构件的钢筋、预应力筋代换时,应符合设计规定的构件承载能力、正常使用、配筋构造及耐久性能要求,并应取得设计变更文件。

【考点来源】2A311023钢筋混凝土结构的特点及配筋要求

第25题

钢结构承受动荷载且需进行疲劳验算时,严禁使用(  )接头。

A.塞焊

B.槽焊

C.电渣焊

D.搭接焊

E.气电立焊

参考答案:ABCE

解析:钢结构承受动荷载且需进行疲劳验算时,严禁使用塞焊、槽焊、电渣焊和气电立焊接头。

【考点来源】2A311025钢结构的特点及技术要求

第26题

混凝土立方体抗压强度试件的标准养护条件和要求有(  ).

A.温度20±2℃

B.温度18±2℃

C.相对湿度90%以上

D.28d龄期

E.相对湿度95%以上

参考答案:ADE

解析:按国家标准《混凝土物理力学性能试验方法标准》GB/T 50081-2019,制作边长为150mm的立方体试件,在标准条件(温度20±2℃,相对湿度95%以上)下,养护到28d龄期,测得的抗压强度值为混凝土立方体试件抗压强度,以fcu表示,单位为N/mm2或MPa。

【考点来源】2A311033混凝土(含外加剂)的技术性能和应用

第27题

多层抗震砌体结构设置的钢筋混凝土构造柱施工应(  )。

A.先绑钢筋

B.先砌硅墙

C.后绑扎钢筋

D.后砌砖墙

E.最后浇筑混凝土

参考答案:ADE

解析:设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,然后砌砖墙,最后浇筑混凝土。

【考点来源】 2A312032砌体结构工程施工技术

第28题

屋面卷材防水层施工顺序和方向应符合(  )。

A.由屋面最低标高向上铺贴

B.天沟铺贴搭接缝应顺流水方向

C.卷材宜垂直屋脊铺贴

D.上下层卷材不得相互垂直铺贴

E.先进行细部构造处理

参考答案:ABDE

解析:卷材防水层铺贴顺序和方向应符合下列规定:1)卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;2)檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;3)卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。

【考点来源】2A312043屋面防水工程施工技术

第29题

工程“竣工图章”的基本内容包括有(  )。

A.施工单位

B.竣工图”字样

C.项目经理

D.编制人

E.建设单位

参考答案:ABD

解析:竣工图章的基本内容应包括:“竣工图”字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监理工程师。

【考点来源】2A332013建设工程文件归档整理的有关要求

第30题

混凝土结构实体检验包括有(  )。

A.砂浆强度

B.混凝土强度

C.钢筋保护层厚度

D.结构位置与尺寸偏差

E.合同约定项目

参考答案:BCDE

解析:对涉及混凝土结构安全的有代表性的部位应进行结构实体检验,结构实体检验包括:混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。

【考点来源】2A332023混凝土结构工程施工质量验收的有关要求

第31题

背景资料

某新建办公楼工程,地下1层,地上16层,建筑面积24000㎡,钢筋混凝土框架剪力墙结构。地上结构混凝土强度等级:柱墙1-7层C40,8-16层C35,梁、板1-16层C30。

项目部编制了“模板工程专项施工方案”,内容包括:模板面板选用胶合板,支架选用盘扣式支撑架,模板及支架设计内容有选型及构造设计,荷载及其效应计算等。混凝土工程专项施工方案规定:1-7层柱、梁节点处,高、低等级混凝土浇筑时,采取混凝土分隔浇筑措施,以保证施工符合设计要求。8-16层柱、梁节点处,采用梁、板混凝土强度等级C30进行浇筑,报监理单位同意后实施。

屋面工程设计中,规定了找坡设计排水要求,确定了找坡层采用轻骨料混凝土;明确了找平层,隔离层选用的材料。

表3-1 屋面找坡排水设计要求

项目部根据项目工程较复杂的特点,按照材料种类要素将主体结构分部工程划分为混凝土结构和砌体结构子分部工程,遵照分部工程质量验收合格的规定内容,如有关安全、节能、环境保护和主要使用功能的抽样检测结果符合相关规定等,对主体结构分部工程进行了验收。

【问题】

1.模板的种类除胶合板外还有哪些? 补充模板及支架设计主要内容。

2.写出1-7层柱、梁节点应采取的混凝土分隔浇筑措施。8-16层柱、梁节点混凝土浇筑方案需经监理单位同意是否妥当?为什么?

3.写出表3-1中A、B、C的坡度要求,分别写出屋面找平层,隔汽层可选用的材料。

4.将分部工程划分若干子分部划分工程的要素,除材料种类外还有哪些? 补充分部工程质量验收合格规定的内容。

参考答案:见解析

解析:

【参考解析】

1.(1)模板的种类除胶合板外还有钢模板、铝合金模板、木模板、塑料模板、竹胶合板、预制板等。

【考点来源】2A312031钢筋混凝土结构工程施工技术

(2)模板及支架设计主要内容还包括:①模板及支架的承载力、刚度验算;②模板及支架的抗倾覆验算;③绘制模板及支架施工图。

【考点来源】2A312031钢筋混凝土结构工程施工技术

2.(1)1-7层柱、梁节点应采取的混凝土分隔,浇筑措施:应在交界区域采取分隔措施。分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm。先浇筑柱混凝土,后浇筑梁板混凝土。

(2)8-16层柱、梁节点混凝土浇筑方案,经监理单位同意不妥当。

理由:柱、墙混凝土设计强度比梁、板混凝土设计强度高一个等级时,柱、墙位置梁、板高度范围内的混凝土经设计单位同意,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。

【考点来源】2A320063混凝土结构工程施工质量管理

3.(1)表3-1中ABC的坡度要求:A:3;B:2;C:1。

【考点来源】2A332025屋面工程质量验收的有关要求

(2)屋面找平层可选用的材料:水泥砂浆、细石混凝土。

隔汽层可选用的材料:卷材、涂料

【考点来源】2A332025屋面工程质量验收的有关要求

4.(1)将分部工程划分若干子分部划分工程的要素,除材料种类外还有:施工特点、施工程序、专业系统及类别。

【考点来源】2A320092分部工程的质量验收

(2)分部工程质量验收合格规定的内容还包括:①所含分项工程的质量均应验收合格;②质量控制资料应完整;③观感质量应符合要求。

【考点来源】2A320092分部工程的质量验收

第32题

【背景资料】

某群体工程由甲乙丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。三个单体各施工过程流水节拍如表1。总工期最短的流水施工进度计划如图1-1。

表1 三个单体各施工过程流水节拍

政府主管部门检查《建设工程质量检测管理办法》(住房和城乡建设部第7号令)执行情况:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;建设单位按照合同采用一批钢材时,要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检,检测合格后送到施工现场使用。要求相关单位对存在的问题进行整改。

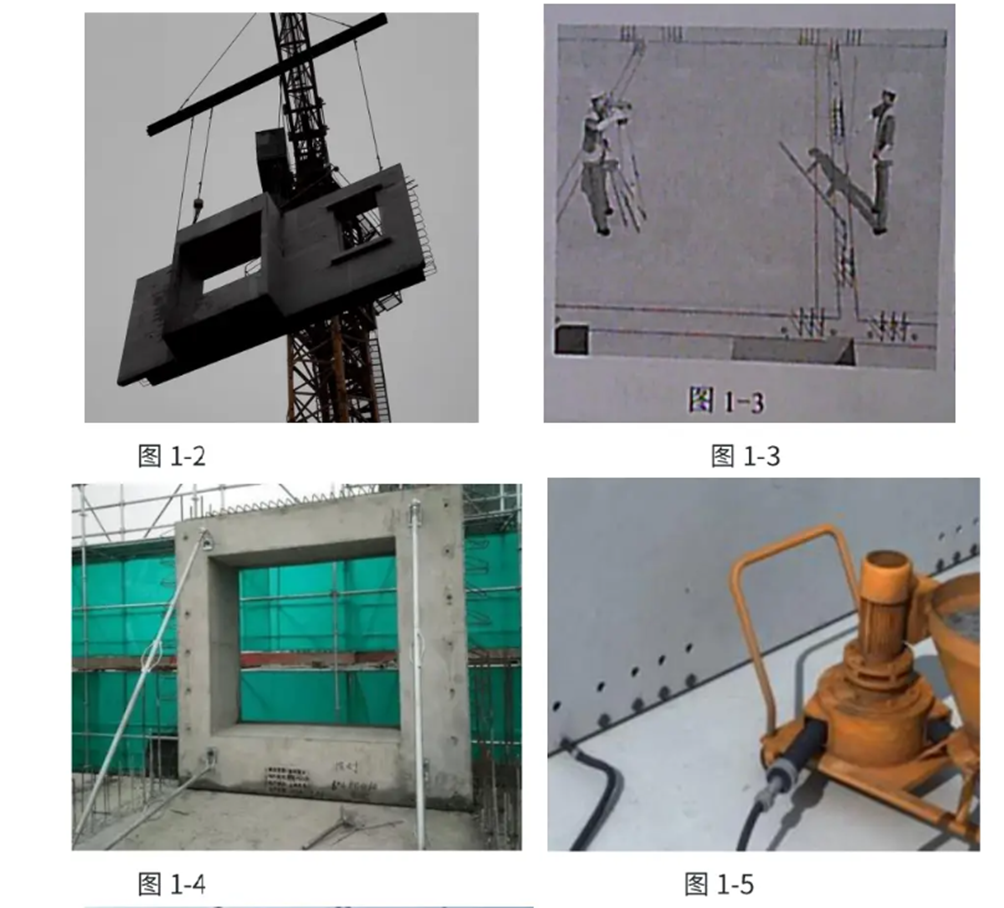

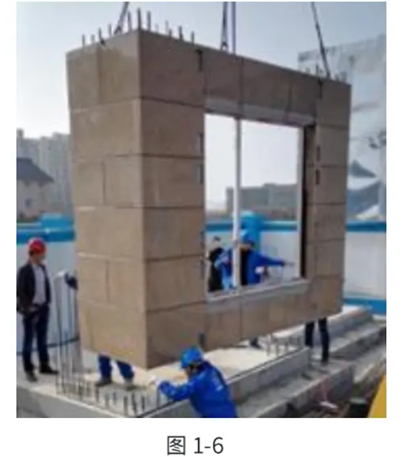

总承包项目部预制剪力墙板施工记录中留存有包含施工放线、墙板起吊、安装就位、临时支撑、连接灌浆等施工工序的图像资料,详见图1-2~图1-6。资料显示,墙板安装就位后,通过可调临时支撑和垫片调整墙板安装偏差满足规范要求。

【问题】

1.补充表1中A~E处的流水节拍?(如A-2)甲栋、乙栋、丙栋的施工工期各是多少?

2.指出《建设工程质量检测管理办法》执行中的不妥之处,并写出正确理由。

3.分别写出预制剪力墙施工记录图1-2~图1-6代表的施工工序。(如图1-2墙板起吊)。写出五张图片的施工顺序。(如2-3-4-5-6)

4.装配式混凝土结构预制构件还有哪些?墙板就位后测量的偏差项目都有哪些?

参考答案:见解析

解析:

【参考解析】

1.(1)A-2;B-5,;C-2;D-3;E-4;

(2)甲栋13个月,乙栋15个月,丙栋15个月。

2.不妥之处一:施工单位委托检测机构监测;

理由:应由建设单位委托。

不妥之处二:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;

理由:检测机构与所检测建设工程相关的建设、施工、监理单位,以及建筑材料、建筑构配件和设备供应单位不得有隶属关系或者其他利害关系。

不妥之处三:建设单位按照合同采用一批钢材时,要求钢材供应商在总承包单位材料人员见证下对该批钢材取样送检;

理由:建设单位委托检测机构开展建设工程质量检测活动的,建设单位或者监理单位应当对建设工程质量检测活动实施见证。见证人员应当制作见证记录,记录取样、制样、标识、封志、送检以及现场检测等情况,并签字确认。

不妥之处四:建设单位按照合同采用一批钢材时,要求钢材供应商从其货场对该批钢材取样送检;

理由:建设单位委托检测机构开展建设工程质量检测活动的,施工人员应当在建设单位或者监理单位的见证人员监督下现场取样。

【考点来源】《建设工程质量检测管理办法》,超书

3.(1)1-2:墙板起吊,1-3施工放线,1-4:临时支撑1-5:连接灌浆;1-6:安装就位;

(2)3-2-6-4-5。

4.(1)装配式混凝土结构预制构件还有:预制柱、预制梁、叠合梁、预制叠合板、预制阳台板、预制楼梯、空调板。

(2)水平位置,倾斜度,高度

第33题

【背景资料】某新建高层住宅项目,地下1层地上20层,建筑面积18000m2,施工单位组建总承包项目部进场组织施工。项目部提出了现场文明施工管理做到围挡、大门、标牌标准化,材料码放整齐化等"六化"的基本要求。施工现场大门处设置了包括工程概况牌、管理人员名单及监督电话牌、施工现场总平面图等“五牌一图”。

公司主管部门检查了临时用电安全技术档案,内容包括了用电组织设计资料,电气设备试、检验凭单和调试记录,接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录表等。同时指出了以下问题:土建工程师编制临时用电组织设计;总配电箱设置在用电设备相对集中区域的中心地带;开关箱内装配总漏电保护器;由编制人和使用单位进行验收。

悬挑脚手架搭设到设计高度后,监理工程师组织总承包单位技术负责人(委派技术人员)、项目负责人等相关人员进行验收。验收内容包括技术资料(专项施工方案、产品合格证、检查记录)等。

项目部按照《建筑施工安全检查标准》JGJ 592011对现场悬挑式脚手架、起重吊装等评定项目进行检在评定,分项检查评分表无零分项,汇总表得分78分。起重吊装项目检在包括了施工方案、起重机械等保证项目和高处作业等一般项目。

【问题】

1.现场文明施工管理“六化”中安全设施、生活设施、职工行为,工作生活的基本要求是什么?“五牌一图”的内容还有那些?

2.改正临时用电管理中的错误做法。临时用电安全技术档案的内容还有哪些?

3.脚手架验收内容还有哪些?总承包单位参与危大工程(悬挑脚手架)验收的人员还有哪些?

4.本次安全检查评定的等级是什么?分别写出起重吊装检查评定的保证项目和一般项目还有哪些?

参考答案:见解析

解析:

【参考答案】

1.(1)①安全设施规范化;②生活设施整洁化;③职工行为文明化;④工作生活秩序化。

(2)五牌一图还有:安全生产牌、消防保卫牌、文明施工和环境保护牌。

【考点来源】2A320042现场文明施工管理

2.(1)错误做法一:土建工程师编制临时用电组织设计;

正确做法:临时用电组织设计应由电气工程技术人员组织编制。

错误做法二:总配电箱设置在用电设备相对集中区域的中心带;

正确做法:总配电箱(配电柜)要尽量靠近变压器或外电电源处,以便于电源的引入。

错误做法三:开关箱内装配总漏电保护器。

正确做法:总配电箱(配电柜)中应加装总漏电保护器。

不妥四:由编制人和使用单位进行验收;

错误做法四:由编制人和使用单位进行验收。

正确做法:经编制、审核、批准部门和使用单位共同验收合格后可投入使用。

(2)临时用电安全技术档案的内容还有:①修改用电组织设计的资料;②用电技术交底资料;③用电工程检查验收表;④定期检(复)查表;⑤电工安装、巡检、维修、拆除工作记录。

【考点来源】2A320046临时用电、用水管理

3.(1)脚手架验收内容还有:

①材料与构配件质量;②搭设场地、支承结构件的固定;③架体搭设质量。

【考点来源】2A320072脚手架工程安全管理

(2)总承包单位参与危大工程(悬挑脚手架)验收的人员还有:项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。

【考点来源】2A331013危险性较大工程专项施工方案管理办法

4.(1)合格。

(2)①起重吊装保证项目:钢丝绳与地锚、起机械、索具、作业环境、作业人员。

②一般项目:起重吊装;构件码放;警戒监护。

【考点来源】2A320079施工安全检査与评定

第34题

【背景资料】

某国有资金投资的项目,采用工程量清单公开招标,规定了最高限价,要求工程清单的项目编码等内容必须与招标人提供的内容保持一致。合同工期190天。招标人使用《建设工程施工合同(示范文本)》时,对认为不适用本项目的通用条款进行了删减。竣工结算约定:风险费用包含在综合单价中全部风险由施工单位承担。工程量按实结算,但竣工结算款总额不得高于招标最高限价。

投标人A等共八家单位参加了投标。投标人A针对2万㎡的模板工程,提出了两种可行方案,依据价值工程 (V= F/C) 进行比选。方案一的成本为146万元,功能系数为0.54。方案二的成本为139万元,功能系数为0.46。投标人F在投标报价中降低了部分清单项目的综合单价和措施项目费中的二次搬运费,将招标清单中材料暂估价下调8%。

工程在安装调试阶段,由于雷电发生火灾,火灾结束后48小时内,施工单位向项目监理单位通报了火灾损失情况:工程本体损失110万元,总价值210万的待安装设备报废;施工单位烧伤人员医疗费及补偿费60万元;租赁施工设备损坏赔偿费25万元。其他单位停放在现场价值16万元的汽车被烧毁。另外工程因火灾停工5天,造成施工单位施工机械闲置损失费2万元;事故现场保卫人员费用支出2万元。工程清理、修复费用约200万元。监理单位审核后上报了建设单位。

【问题】

1.指出招标人在招投标过程中的不妥之处,分别说明理由。

2.根据价值工程列式计算投标人A应采用的模板方案(保留两位小数)。

3.指出投标人F的做法不妥之处,说明理由。投标人填报的工程量清单中的哪些内容需要与招标文件保持一致?

4.分别写出建设单位和施工单位应承担的火灾损失费用。 (不考虑保险因素)

参考答案:见解析

解析:

【参考解析】

1.不妥一:对认为不适用本项目的通用条款进行了删减;

理由:通用条款不得删减。

不妥二:风险费用包含在综合单价中全部风险由施工单位承担。

理由:应在招标文件或合同中明确计价中的风险内容及其范围(幅度),不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围。

不妥三:工程量按实结算,但竣工结算款总额不得高于招标最高限价。

理由:采用单价合同,工程量应按实结算。

【考点来源】2A320083工程量清单计价规范的运用

2.(1)方案一的成本系数C=146/(146+139)=0.51,

根据价值工程的公式V= F/C,方案一的功能系数F=0.54,

故方案一的价值系数V= F/C=0.54/0.512=1.06。

(2)方案二的成本系数C=139/(146+139)=0.49,

根据价值工程的公式V= F/C,方案二的功能系数F=0.46,

故方案二的价值系数V= F/C=0.46/0.488=0.94。

综上所述,应选择方案一。

【考点来源】2A320087成本控制方法在建筑工程中的应用

3.(1)不妥一:将招标清单中材料暂估价下调8%。

理由:材料暂估价应与招标人提供的文件保持一致,不得下调。

(2)投标人填报的工程量清单中的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。

4.(1)建设单位应承担的损失费用:工程本体损失110万元,总价值210万的待安装设备报废;其他单位停放在现场价值16万元的汽车被烧毁;事故现场保卫人员费用支出2万元;工程清理、修复费用约200万元。 共538万元。

(2)施工单位应承担的损失费用: 施工单位烧伤人员医疗费及补偿费60万元;租赁施工设备损坏赔偿费25万元;施工机械闲置损失费2万元。共87万元。

【考点来源】2A320025施工合同变更与索赔

第35题

描述我国规范抗震设防的目标正确的是( )。

A.小震不坏

B.中震可用

C.大震可修

D.特大震不倒

参考答案:A

解析:

我国规范抗震设防的目标简单地说就是“小震不坏、中震可修、大震不倒”。

第36题

钢结构焊接电流过大导致(  )。

A.产生气孔

B.产生夹渣

C.未焊接头

D.弧坑缩孔

参考答案:D

解析:

产生弧坑缩孔的主要原因是焊接电流太大且焊接速度太快、熄弧太快,未反复向熄弧处补充填充金属等,其处理方法是在弧坑处补焊。

第37题

下列构件中结构体系的是(  )。

A.屋面

B.幕墙

C.梁

D.排水系统

参考答案:C

解析:

结构体系承受竖向荷载和侧向荷载,并将这些荷载安全地传至地基,一般将其分为上部结构和地下结构:上部结构是指基础以上部分的建筑结构,包括墙、柱、梁、屋顶等;地下结构指建筑物的基础结构。

第38题

水泥的技术要求属于选择性指标的是(  )。

A.凝结时间

B.碱含量

C.体积安定性

D.强度等级

参考答案:B

解析:

碱含量属于选择性指标。

第39题

门窗玻璃安装的顺序是(  )。①量尺寸;②下料;③裁割;④安装;⑤清理门窗

A.①②③④⑤

B.⑤①②③④

C.②①③⑤④

D.①②④③⑤

参考答案:B

解析:

清理门窗框→量尺寸→下料→裁割→安装。

第40题

按施工项目成本费用的目标分类,环保部门对项目罚款属于(  )。

A.生产成本

B.质量成本

C.工期成本

D.不可预见成本

参考答案:D

解析:

按照建筑工程施工项目成本的费用目标划分为:生产成本、质量成本、工期成本、不可预见成本(例如罚款等)。
