第261题

在室内装饰装修过程中,属于集中荷载的是(  )。

A.石柱

B.吊灯

C.局部假山

D.盆景

E.室内隔墙

参考答案:ABCD

解析:

【内容考查】本题考查的是荷载的分类。

【选项分析】在建筑物原有的楼面或屋面上放置或悬挂较重物品(如洗衣机、冰箱、空调机、吊灯等)时,其作用面积很小,可简化为作用于某一点的集中荷载。

隔墙如果是固定隔墙,就是永久荷载。如果是活动隔墙,就是可变荷载。

第262题

关于水泥基渗透结晶型防水涂料等特点的说法,正确的是(  )。

A.是一种柔性防水材料

B.具有独特的保护钢筋能力

C.节省人工

D.具有防腐特性

E.耐老化

参考答案:BCDE

解析:

【内容考查】本题考查的是建筑防水涂料的特性。

【选项分析】水泥基渗透结晶型防水涂料是一种刚性防水材料;具有独特的呼吸、防腐、耐老化、保护钢筋能力,环保、无毒、无公害。施工简单、节省人工等特点。

第263题

关于氟碳涂料特性的说法,正确的是(  )。

A.耐酸碱性

B.耐腐蚀性

C.耐高低温性

D.耐污性

E.涂层硬度低

参考答案:ABCD

解析:

【内容考查】本题考查的是建筑涂料的特性。

【选项分析】氟碳涂料又称氟碳漆,属于新型高档高科技全能涂料。有优异的耐候性、耐污性、自洁性,耐酸碱、耐腐蚀、耐高低温性,涂层硬度高,与各种材质的基体有良好的粘结性能,色彩丰富有光泽,装饰性好,施工方便,使用寿命长。故E错误,A、B、C、D正确。

【该知识点已删除】

第264题

关于普通混凝土小砌块的施工做法,正确的是(  )。

A.在施工前先浇水湿透

B.清除表面污物

C.底面朝下正砌于墙上

D.底面朝上反砌于墙上

E.小砌块在使用时的龄期已达到28d

参考答案:BDE

解析:

【内容考查】本题考查的是混凝土小型空心砌块砌体工程的施工技术。

【选项分析】普通混凝土小型空心砌块砌体,砌筑前不需对小砌块浇水湿润;但遇天气干燥炎热,宜在砌筑前对其浇水湿润,而不是湿透;砖、砌块在砌筑前,应清除表面污物、冰雪等;小砌块应将生产时的底面朝上反砌于墙上,小砌块墙体宜逐块坐(铺)浆砌筑;施工采用的小砌块的产品龄期不应小于28d。

第265题

屋面防水施工基本要求正确的是(  )。

A.以排为主,以防为辅

B.上下层卷材不得相互垂直铺贴

C.屋面卷材防水施工时,由高向低铺贴

D.天沟卷材施工时,宜顺天沟方向铺贴

E.立面或大坡面贴卷材应采用满粘法

参考答案:BDE

解析:

【内容考查】本题考查的是屋面防水工程施工技术。

【选项分析】屋面防水应以防为主,以排为辅;卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴;檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;立面或大坡面铺贴卷材时,应采用满粘法,并宜减少卷材短边搭接。

第266题

关于建筑防雷构造施工的做法,正确的是(  )。

A.幕墙的金属框架应与主体结构的防雷体系可靠连接

B.每三层设一道均压环

C.每隔隔15m上下立柱有效连接

D.有镀膜层的构件,应除去其镀膜层后进行连接

E.防雷连接的钢构件在完成后都应进行防锈油漆处理

参考答案:ABDE

解析:

【内容考查】本题考查的是建筑幕墙的防雷的构造要求。

【选项分析】幕墙的金属框架应与主体结构的防雷体系可靠连接,连接部位清除非导电保护层;

避雷接地一般每三层与均压环连接;

幕墙的铝合金立柱,在不大于10m范围内宜有一根立柱采用柔性导线,把每个上柱与下柱的连接处连通;

在有镀膜层的构件上进行防雷连接,应除去其镀膜层;

防雷连接的钢构件在完成后都应进行防锈油漆处理。

第267题

关于施工现场环境保护做法,正确的是(  )。

A.夜间施工需办理夜间施工许可证

B.现场土方应采取覆盖、绿化等措施

C.现场生活垃圾可作为回填再利用

D.食堂应设置隔油池

E.厕所的化粪池应做抗渗处理

参考答案:ABDE

解析:

【内容考查】本题考查的是施工现场环境保护实施要点。

【选项分析】 夜间施工的(一般指当日22时至次日6时,特殊地区可由当地政府部门另行规定),需办理夜间施工许可证明,并公告附近社区居民;裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施,现场土方作业应采取防止扬尘措施;现场产生的固体废弃物应在所在地县级以上地方人民政府环卫部门申报登记,分类存放。建筑垃圾和生活垃圾应与所在地垃圾消纳中心签署环保协议,及时清运处置。有毒有害废弃物应运送到专门的有毒有害废弃物中心消纳;食堂应设置隔油池,并应及时清理;厕所的化粪池应做抗渗处理。

第268题

受控制的室内环境污染物有(  )。

A.氡

B.甲醛

C.乙醇

D.苯

E.总挥发性有机化合物(TVOC)

参考答案:ABDE

解析:

【内容考查】本题考查的是民用建筑工程室内环境污染控制的有关规定。

【选项分析】  受控制的室内环境污染物有氡(Rn-222)、甲醛、氨、苯、甲苯、二甲苯和总挥发性有机化合物(TVOC)。

第269题

背景材料

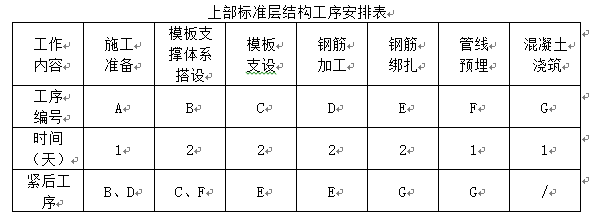

      某办公楼工程,框架结构,钻孔灌注桩基础,地下一层,地上20层,总建筑面积25000m2,其中地下建筑面积3000m2。施工单位中标后与建设单位签订了施工承包合同,合同约定:“…至2014年6月15日竣工,工期目标470日历天;质量目标合格;主要材料由施工单位自行采购;因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位10000元/天的延误费…”。合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:

      桩基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。

      地下室结构完成,施工单位自检合格后,项目负责人立即组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。

      施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。

装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合约约定工期目标的实现。

问题

   1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?

   2.本工程地基基础分部工程的验收程序有哪些不妥之处?并说明理由。

   3.除采取组织措施外,施工进度控制措施还有哪几种措施?

   4.施工单位索赔成立的工期和费用是多少?逐一说明理由。

参考答案:见解析

解析:

【参考答案】

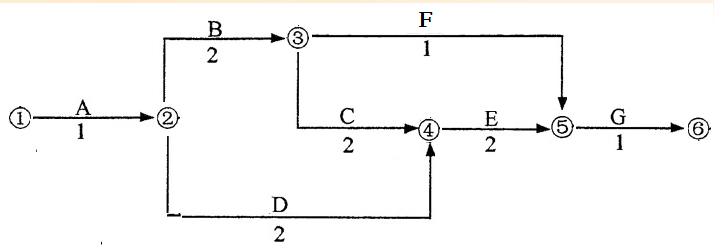

1.(1)网络图如下:

(2)关键线路:A→B→C→E→G;

(3)每层工期是8日历天。

2.不妥之处一:施工单位自检合格后,项目负责人立即组织验收。

理由:施工单位确认自检合格后提出验收申请。

不妥之处二:项目负责人立即组织验收。

理由:应由总监理工程师或建设单位项目负责人组织。

不妥之处三:组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。

理由:应组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。

3.施工方进度控制的措施除组织措施外,还应有管理措施、经济措施和技术措施。

【该考点已修改为:项目管理机构应识别进度计划变更风险,并在进度计划变更前制定下列预防风险的措施:组织措施、技术措施、经济措施、沟通协调措施。】

4.索赔成立的工期为35天,费用为35万元。

(1)桩基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。

索赔成立,因建设单位造成的损失可以索赔工期20日历天,补偿误工费20万元。

(2)施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。

索赔不成立,材料由施工单位自行采购,建设单位不负责索赔;因建设单位要求设计变更可以索赔,索赔工期15日历天,补偿误工费15万元。

【名师点拨】地基基础分部工程的验收程序属于高频高点,务必掌握。

第270题

某写字楼工程,建筑面积8640㎡,建筑高度40m,地下一层,基坑深度4.5m,地上十一层,钢筋混凝土框架结构。

施工单位中标后组建了项目部,并与项目部签订了项目目标管理责任书。

基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场检测,检测单位编制了检测方案,经建设方、监理方认可后开始施工。

项目部进行质量检查时,发现现场安装完成的木模板内有铅丝及碎木屑,责令项目部进行整改。

隐蔽工程验收合格后,施工单位填报了浇筑申请单,监理工程师签字确认。施工班组将水平输送泵管固定在脚手架小横杆上,采用振动棒倾斜于混凝土内由近及远、分层浇筑,监理工程师发现后责令停工整改。

问题

1.施工单位应根据哪些因素组建项目部?

2.本工程在基坑检测管理工作中有哪些不妥之处?并说明理由。

3.混凝土浇筑前,项目部应对模板分项工程进行哪些检查?

4.在浇筑混凝土工作中,施工班组的做法有哪些不妥之处?并说明正确做法。

参考答案:见解析

解析:

1.项目管理组织机构形式应根据施工项目的规模、复杂程度、专业特点、人员素质和地域范围确定。

2.不妥之处一:基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场检测。

理由:基坑工程施工前,应由建设方委托具备相应资质第三方对基坑工程实施现场检测。

不妥之处二:经建设方、监理方认可后开始施工。

理由: 监测单位应编制监测方案,经建设方、设计方、监理方等认可后方可实施。

3.模板安装时接缝应严密;模板内不应有杂物、积水或冰雪等;模板与混凝土的接触面应平整、清洁;用作模板的地坪、胎模等应平整、清洁,不应有影响构件质量的下沉、裂缝、起砂或起鼓;对清水混凝土及装饰混凝土构件,应使用能达到设计效果的模板。

4.不妥之处一: 施工班组将水平输送泵管固定在脚手架小横杆上。

正确做法:输送泵管应采用支架固定,支架应与结构牢固连接,输送泵管转向处支架应加密。

不妥之处二:采用振动棒倾斜于混凝土内由近及远、分层浇筑。

正确做法: 振动棒应垂直于混凝土表面、由远及近进行浇筑。

【名师点拨】施工部署、岩土工程与基坑监测技术属于重点章节,重点掌握。模板安装要点为高频考点,选择题与案例题都会考查。

第271题

某企业新建办公楼工程,地下一层,地上十六层,请筑高度55m,,地下建筑面积3000m2,总建筑面积21000m2,现浇混凝土框架结构。一层大厅高12m,长32m,大厅处有3道后张预应力混凝土梁。合同约定:“••••••工程开工时间为2016年7月1日,竣工日期为2017年10月31日。总工期488天;冬期停工35天,弱电、幕墙工程由专业分包单位施工•••”。总包单位与幕墙单位签订了专业分包合同。

总承包单位在施工现场安装了一台塔吊用于垂直运输,在结构、外墙装修施工时,采用落地双排扣件式钢管脚手架。

结构施工阶段,施工单位相关部门对项目安全进行检查,发现外脚手架存在安全隐患,责令项目部立即整改。

大厅后张预应力混凝土梁浇筑完成25天后,生产经理凭经验判定混凝土强度已达到设计要求,随即安排作业人员拆除了梁底模板并准备进行预应力张拉。

外墙装饰完成后,施工单位安排工人拆除外脚手架。在拆除过程中,上部钢管意外坠落击中下部施工人员,造成1名工人死亡。

问题

1.总包单位与专业分包单位签订分包合同过程中,应重点落实哪些安全管理方面的工作?

2.项目部应在哪些阶段进行脚手架检查和验收?。

3.预应力混凝土梁底模拆除工作有哪些不妥之处?并说明理由。

4.安全事故分几个等級?本次安全事故属于哪种安全事故?当交叉作业无法避开在同一垂直方向上操作时,应采取什么措施?

参考答案:见解析

解析:

【参考答案】

1.应重点落实的安全管理工作包括:

(1)总包单位应对承揽分包工程的分包单位进行资质、安全生产许可证和相关人员安全生产资格的审查。

(2)总包单位与分包单位签订分包合同时,应签订安全生产协议书,明确双方的安全责任。

2.脚手架应在下列阶段进行检查和验收:

1)基础完工后,架体搭设前;

2)每搭设完6~8m高度后;

3)作业层上施加荷载前;

4)达到设计高度后;

5)遇有六级及以上大风或大雨后;

6)冻结地区解冻后;

7)停用超过一个月的,在重新投入使用之前。

【新教材中该知识点修改为】:

①基础完工后及脚手架搭设前;

② 首层水平杆搭设后;

③ 作业脚手架每搭设一个楼层高度;

④ 附着式升降脚手架支座、悬挑脚手架悬挑结构搭设固定后;

⑤ 附着式升降脚手架在每次提升前、提升就位后,以及每次下降前、下降就位后;

⑥ 外挂防护架在首次安装完毕、每次提升前、提升就位后;

⑦ 搭设支撑脚手架,高度每2~4步或不大于6m。

3.不妥之处一:生产经理凭经验判定混凝土强度已达到设计要求,随即安排作业人员拆模。

理由:应根据同条件养护试块强度是否达到规定强度来判定混凝土强度,生产经理应该向项目技术负责人申请拆模,项目技术负责人批准后才能拆模。

不妥之处二:安排作业人员拆除了梁底模板并准备进行预应力张拉。

理由:后张预应力混凝土结构构件,侧模宜在预应力张拉前拆除;底模支架不应在结构构件建立预应力前拆除。

4.(1)安全事故分一般事故、较大事故、重大事故及特别重大事故四个等级。

(2)本次安全事故属于一般事故。一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。【来自建设工程项目管理】

(3)交叉作业安全控制要点

①交叉作业人员不允许在同一垂直方向上操作,要做到上部与下部作业人员的位置错开,使下部作业人员的位置处在上部落物的可能坠落半径范围以外,当不能满足要求时,应设置安全隔离层进行防护。

②在拆除模板、脚手架等作业时,作业点下方不得有其他作业人员,防止落物伤

人。拆下的模板等堆放时,不能过于靠近楼层边沿,应与楼层边沿留出不小于1m的安全距离,码放高度也不得超过1m。

③结构施工自二层起,凡人员进出的通道口都应搭设符合规范要求的防护棚,高度超过24m的交叉作业,通道口应设双层防护棚进行防护。

【新教材中该知识点修改为】

①交叉作业时,坠落半径内应设置安全防护棚或安全防护网等安全隔离措施。

② 交叉作业人员不允许在同一垂直方向上操作,要做到上部与下部作业人员的位置错开,使下部作业人员的位置处在上部落物的可能坠落半径范围以外,当不能满足要求时,应设置安全隔离层进行防护。

③ 在拆除模板、脚手架等作业时,作业点下方不得有其他作业人员,防止落物伤人。拆下的模板等堆放时,不能过于靠近楼层边沿,应与楼层边沿留出不小于lm的安全距离,码放高度也不得超过lm。

④结构施工自二层起,凡人员进岀的通道口都应搭设符合规范要求的防护棚,高度超过24m的交叉作业,通道口应设双层防护棚进行防护。

⑤ 处于起重机臂架回转范围内的通道,应搭设安全防护棚。

【名师点拨】

脚手架检查和验收阶段、拆模条件及程序控制、交叉作业安全控制要点为常规知识,需要理解掌握。

第272题

某开发商投资兴建办公楼工程,建筑面积9600㎡,地下一层,地上八层,现浇钢筋混凝土框架结构,经公开招投标,某施工单位中标,中标清单部分费用分别是:分部分项工程费3793万元,措施项目费547万元,脚手架费为336万元,暂列金额100万元,其他项目费200万元,规费及税金264万元,双方签订了工程施工承包合同。

施工单位为了保证项目履约,进场施工后立即着手编制项目管理规划大纲,实施项目管理实施规划,制定了项目部内部薪酬计酬办法,并与项目部签订项目目标管理责任书。

项目部为了完成项目目标责任书的目标成本,采用技术与商务相结合的办法,分别制定了A、B、C三种施工方案;A施工方案成本为4400万元,功能系数为0.34;B施工方案施工成本为4300万元,功能系数为0.32;C施工方案成本为4200万元,功能系数为0.34,项目部通过开展价值工程工作,确定最终施工方案。并进一步对施工组织设计等进行优化,制定了项目部责任成本,摘录数据如下:

施工单位为了落实用工管理,对项目部劳务人员实名制管理进行检查。发现项目部在施工现场配备了专职劳务管理人员,登记了劳务人员基本身份信息,存有考勤、工资结算及支付记录。施工单位认为项目部劳务实名制管理工作仍不完善,责令项目部进行整改。

问题

1.施工单位签约合同价是多少万元?建筑工程造价有哪些特点?

2.列式计算项目部三种施工方案的成本系数、价值系数(保留小数点后3位),并确定最终采用哪种方案?

3.计算本项目的直接成本、间接成本各是多少万元?在成本核算工作中要做到哪“三同步”?

4.项目部在劳务人员实名制管理工作中还应该完善哪些工作?

参考答案:见解析

解析:

【参考答案】

1.(1)合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=3793+547+200+264=4804万元

(2)①大额性②个别性和差异性③动态性④层次性。

2.(1)成本系数:

A方案=4400/12900=0.341,B方案=4300/12900=0.333,C方案=4200/12900=0.326

(2)功能系数:

A方案=0.34/0.341=0.997,B方案=0.32/0.333=0.961,C方案=0.34/0.326=1.043

应采用方案C。

3.(1)直接成本=人工费+材料费+机械费+措施费=477+2585+278+220=3560万元

间接成本=企业管理费+规费=280+80=360万元

(2)项目成本核算应坚持形象进度、产值统计、成本归集的三同步原则。

4.项目部在劳务人员实名制管理工作中还应该完善:培训和技能状况、从业经历、加强劳务人员动态监管和劳务纠纷调解处理。【建设工程法规及相关知识】

(直接成本、间接成本考试用书中已删除了解即可)

第273题

按照建筑层数分类,属于多层住宅的是(  )。

A.三层

B.五层

C.七层

D.九层

参考答案:B

解析:

【内容考查】本题考查的是民用建筑的分类。

【选项分析】住宅建筑按层数和高度分类:1~3层为低层住宅,4~6层为多层住宅,7~9层(高度不大于27m)为中高层住宅,10层及10层以上或高度大于27m为高层住宅。

【该知识点已删除】

第274题

下列建筑钢材性能指标中,不属于拉伸性能的是(  )。

A.屈服强度

B.抗拉强度

C.疲劳强度

D.伸长率

参考答案:C

解析:

【内容考查】本题考查的是建筑钢材的力学性能

【选项分析】建筑钢材拉伸性能的指标包括屈服强度、抗拉强度和伸长率。

第275题

终凝时间不得长于6.5h的水泥品种是(  )。

A.硅酸盐水泥

B.普通水泥

C.粉煤灰水泥

D.矿渣水泥

参考答案:A

解析:

【内容考查】本题考查的是常用水泥的凝结时间。

【选项分析】国家标准规定,六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h。

第276题

针对平面形式为椭圆形的建筑,建筑外轮廓线放样最适宜采用的测量方法是(  )。

A.直角坐标法

B.角度坐标法

C.距离交会法

D.极坐标法

参考答案:D

解析:

【内容考查】本题考查的是施工控制网测量。

【选项分析】椭圆形的建筑,建筑外轮廓放样时,用极坐标法较为方便,特别是随着全站仪的普及,用极坐标法进行异形结构放样更加方便快捷。

第277题

不以降低基坑内地下水位为目的的井是(  )。

A.集水井

B.减压井

C.回灌井

D.降水井

参考答案:C

解析:

【内容考查】本题考查的是防止或减少降水影响周围环境的技术措施。

【选项分析】在降水井点和要保护的建(构)筑物之间打设一排井点,在降水井点抽水的同时,通过回灌井点向土层内灌入一定数量的水(即降水井点抽出的水)形成一道隔水帷幕,从而阻止或减少回灌井点外侧被保护的建(构)筑物地下的地下水流失,使地下水位基本保持不变,这样就不会因降水使地基自重应力增加而引起地面沉降。

第278题

下列用于建筑幕墙的材料或构配件中,通常无需考虑承载能力要求的是(  )。

A.连接角码

B.硅酮结构胶

C.不锈钢螺栓

D.防火密封胶

参考答案:D

解析:

【内容考查】本题考查的是建筑幕墙的材料和构配件。

【选项分析】连接角码、不锈钢螺栓都是受力的构件,需要考虑承载能力;硅酮结构密封胶属于结构胶,能承受较大荷载、受力好,多用于隐框玻璃幕墙,需要考虑承载能力;防火密封胶主要是用来密封的,不需要考虑承载能力。

第279题

关于高温天气混凝土施工的说法,错误的是(  )。

A.入模温度宜低于35°C

B.宜在午间进行浇筑

C.应及时进行保湿养护

D.宜用白色涂装砼运输车

参考答案:B

解析:

【内容考查】本题考查的是混凝土工程高温天气施工。

【选项分析】混凝土浇筑入模温度不应高于35℃;混凝土浇筑宜在早间或晚间进行,且宜连续浇筑;混凝土浇筑完成后,应及时进行保湿养护;混凝土宜采用白色涂装的混凝土搅拌运输车运输,对混凝土输送管应进行遮阳覆盖,并应洒水降温。

第280题

高强度螺栓施工的说法正确的是(  )。

A.高强度螺栓不得强行穿入

B.高强度螺栓可兼做安装螺栓

C.高强度螺栓应该一次性拧紧到位

D.高强度螺栓梅花头可用火焰切割

参考答案:A

解析:

【内容考查】本题考查的是高强度螺栓施工

【选项分析】高强度螺栓现场安装时应能自由穿入螺栓孔,不得强行穿入;

高强度螺栓不得兼做安装螺栓;

同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在24h内完成;

严禁用火焰或电焊切割高强度螺栓梅花头。
