第341题 根据《建筑与市政工程抗震通用规范》GB 55002-2021,正确的有( )。
A.建筑消能器与支撑、连接件之间宜采用高强度螺栓连接,不可采用焊接
B.建筑的非结构构件及附属机电设备,其自身及与结构主体的连接,可以不进行抗震设防
C.特殊设防类、重点设防类建筑,隔震层中的隔震支座产品每种规格出厂检验抽样数量为50%
D.混凝土结构房屋中抗震等级不低于二级的框架梁、柱、节点核芯区的混凝土强度等级不应低于C30
E.当钢筋混凝土结构施工中需要以不同规格的钢筋替代原设计中的纵向受力钢筋时,应按照钢筋受拉承载力设计值相等的原则换算
参考答案:DE
解析:
A.建筑消能器与支撑、连接件之间宜采用高强度螺栓连接、销轴和焊接;
B.建筑的非结构构件及附属机电设备,其自身及与结构主体的连接,应进行抗震设防;
C.特殊设防类、重点设防类建筑,隔震层中的隔震支座产品每种规格出厂检验抽样数量为100%。
第342题 大体积混凝土裂缝控制措施正确的有( )。
A.优先选用高水化热的矿渣水泥拌制混凝土
B.在保证混凝土设计强度等级的前提下,适当提高水胶比
C.降低混凝土的入模温度,控制混凝土内外温差
D.及时对混凝土覆盖保温、保湿材料
E.设置后浇缝,以减小外应力和温度应力
参考答案:CDE
解析:
大体积混凝土裂缝控制措施
(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。
(2)在保证混凝土设计强度等级前提下,适当降低水胶比,减少水泥用量。
(3)降低混凝土的入模温度,控制混凝土内外的温差。如降低拌合水温度;骨料用水冲洗降温等。
(4)及时对混凝土覆盖保温、保湿材料。
(5)可在基础内预埋冷却水管,通入循环水,强制降低混凝土水化热产生的温度。
(6)设置后浇缝,以减小外应力和温度应力。
(7)大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。
第343题 检测机构出具的建设工程质量检测报告需经( )签署。
A.见证取样人员
B.监理工程师
C.检测人员
D.检测报告审核人员
E.检测机构法定代表人
参考答案:CDE
解析:
检测报告经检测人员、审核人员、检测机构法定代表人或者其授权的签字人等签署,并加盖检测专用章后方可生效。
第344题 根据《建筑节能工程施工质量验收标准》GB 50411,地面节能工程应进行隐蔽工程验收的部位有( )。
A.基层及其表面处理
B.保温材料的种类和厚度
C.保温材料粘结
D.地面热桥部位处理
E.防潮隔离层
参考答案:ABCD
解析:
地面节能工程应对下列部位进行隐蔽工程验收, 并应有详细的文字记录和必要的图像资料:
(1)基层及其表面处理;
(2)保温材料种类和厚度;
(3)保温材料粘结;
(4)地面热桥部位处理。
第345题 根据《招标投标领域公平竞争审查规则》,不得制定政策措施要求经营主体缴纳除( )以外的保证金。
A.投标保证金
B.履约保证金
C.工程质量保证金
D.农民工工资保证金
E.安全生产保证金
参考答案:ABCD
解析:
不得要求经营主体缴纳除投标保证金、履约保证金、工程质量保证金、农民工工资保证金以外的其他保证金。
第346题 工程签证的形式体现有( )。
A.隐蔽工程验收报告
B.技术核定单
C.中标通知书
D.业务联系单
E.合同资料
参考答案:BD
解析:
工程签证。在施工合同履行中,承发包双方根据原合同约定原则或行业惯例,就施工过程中涉及合同价款之外的责任事件所作的签认证明。如技术核定单和业务联系单等。
第347题 关于施工现场照明用电管理要求,正确的有( )。
A.照明变压器使用自耦变压器
B.一般场所宜选用额定电压为220V的照明器
C.隧道、人防工程、有导电灰尘的场所照明,电源电压 不应大于36V
D.潮湿和易触及带电体场所的照明,电源电压不得大于24V
E.导电良好的地面、锅炉或金属容器内的照明,电源电 压不得大于12V
参考答案:BCDE
解析:
选项A错误,照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器。
选项B正确,一般场所宜选用额定电压为220V的照明器。
选项C正确,隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V。
选项D正确,潮湿和易触及带电体场所的照明,电源电压不得大于24V。
选项E正确,特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
注:临时用电工程相关内容有修改,请以最新版教材为准。
第348题 文明施工检查评定的保证项目有( )。
A.综合治理
B.现场围挡
C.公示标牌
D.施工场地
E.材料管理
参考答案:BDE
解析:
文明施工检查评定保证项目包括:现场围挡、封闭管理、施工场地、材料管理、现场办公与住宿、现场防火。一般项目应包括:综合治理、公示标牌、生活设施、社区服务。
第349题 关于施工现场消防管理措施,正确的有( )。
A.易燃材料存放仓库中危险物品与易燃易爆品的堆放距离不得小于20m
B.油漆料库与调料间内,性质相抵触、灭火方法不同的品种,可同库存放
C.施工现场氧气瓶、乙炔瓶工作间距不小于5m
D.临时木料间,木工机具间等,每25m²配备1只灭火器
E.可燃材料库房单个房间的建筑面积不应超过30m²
参考答案:CDE
解析:
选项A错误,危险物品与易燃易爆品的堆放距离不得小于30m。
选项B错误,性质相抵触、灭火方法不同的品种,应分库存放。
选项C正确,氧气瓶、乙炔瓶工作间距不小于5m,两瓶与明火作业距离不小于10m。
选项D正确,临时木料间、油漆间、木工机具间等,每25㎡配备1只灭火器。
选项E正确,可燃材料库房单个房间的建筑面积不应超过30㎡。
参考答案:↓

解析:
1.(1)215天;
(2)满足。
2.(1)现场条件;(2)环境温湿度; (3)构件特点; (4)技术要求; (5)施工操作。
3.(1)工程设计; (2)法律、法规、规范和标准; (3)主要施工资源配置; (4)施工环境。
4.G工作持续时间至少压缩5天。
5.(1)搬运; (2)打磨; (3)钢筋加工; (4)喷涂; (5)焊接。
参考答案:↓
解析:
1.(1)施工作业条件;(2)施工方法;(3)技术措施; (4)质量标准;(5)安全与环保措施。
2.(1)分层铺设厚度; (2)夯实时的加水量;(3)夯压遍数。
3.(1)屈服强度; (2)抗拉强度; (3)伸长率; (4)弯曲性能;(5)重量偏差。
4.(1)混凝土强度;(2)钢筋保护层厚度; (3)结构位置与尺寸偏差; (4)合同约定的项目。
5.(1)不妥之处①的正确做法:屋面找平层分格缝纵横间距不宜大于6m;
(2)不妥之处②的正确做法:卷材防水施工由屋面最低标高向上铺贴;
(3)不妥之处③的正确做法:防水卷材冷粘施工环境温度不宜低于5℃;
(4)不妥之处④的正确做法:女儿墙的压顶向内排水坡度不应小于5%;
(5)不妥之处⑤的正确做法:高温天气施工防水材料混合料宜在2h内用完。
参考答案:↓
解析:
1.(1)不妥之处①的正确做法:危险品仓库离在建工程距离不小于15m。
不妥之处②的正确做法:安全警示牌不得设置在门、窗等可移动物体上。
(2)施工现场安全标志有:禁止标志;警告标志;指令标志;提示标志。
2.还需审查验证的项目:荷载取值;计算方法;审核手续。
3.(1)问题①的正确做法:先进行验收;
(2)问题②的正确做法:设在专用电杆上;
(3)问题③的正确做法:至少应保持30m的防火间距。

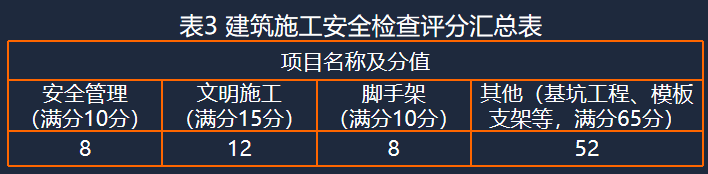

4.优良。理由:分项检查评分表无零分,汇总表得分在80分及以上。
5.基本规定评价;指标评价;要素评价;批次评价;阶段评价。
参考答案:↓
解析:
1.二级。
2.目标成本=工程中标价-暂列金-目标利润-税金=2500-200-180-100=2020万元。
3.(1)理由:停工是建设单位原因造成的;
(2)工期:7天;
人工费索赔:200×50=10000元。
机械费索赔:50000元。
4.(1)索赔意向通知;(2)索赔的内部处理; (3)提交索赔报告; (4)解决索赔。
5.保修金=300×3%=9万元。
工程款=300×80%-9=231万元。
成本降低率=(290-284.2)/290=2%。
6.(1)政策影响;(2)地质条件影响;(3)环境影响;(4)项目管理水平。
注:本小题已过时。施工成本的影响因素主要有:政策法规、工程设计水平、工程项目管理水平、工程范围、资源耗用数量、市场价格、项目质量、项目安全、项目工期等。
