第361题
根据《建设工程施工合同(示范文本)》,关于施工项目经理的说法,正确的有( )。
A.项目经理每月在施工现场时间可根据现场情况自行决定
B.发包人书面通知承包人更换其认为不称职的项目经理后,承包人必须更换
C.项目经理经承包人授权后代表承包人负责履行合同
D.一个注册建造师可同时担任数个项目的项目经理
E.承包人应向发包人提交与项目经理的劳动合同以及为其缴纳社会保险的有效证明
参考答案:CE
解析:
【内容考查】本题考查的是施工项目经理的任务和责任。
【选项分析】“项目经理每月在施工现场时间可根据现场情况自行决定”错误,项目经理每月在施工现场时间不得少于专用合同条款约定的天数。
“发包人书面通知承包人更换其认为不称职的项目经理后,承包人必须更换”错误,发包人有权书面通知承包人更换其认为不称职的项目经理,通知中应当载明要求更换的理由。承包人应在接到更换通知后14天内向发包人提出书面的改进报告。发包人收到改进报告后仍要求更换的,承包人应在接到第二次更换通知的28天内进行更换,并将新任命的项目经理的注册执业资格、管理经验等资料书面通知发包人。
“项目经理经承包人授权后代表承包人负责履行合同”正确,项目经理应为合同当事人所确认的人选,并在专用合同条款中明确项目经理的姓名、职称、注册执业证书编号、联系方式及授权范围等事项,项目经理经承包人授权后代表承包人负责履行合同。
“一个注册建造师可同时担任数个项目的项目经理”错误,项目经理不得同时担任其他项目的项目经理。
“承包人应向发包人提交与项目经理的劳动合同以及为其缴纳社会保险的有效证明”正确,项目经理应是承包人正式聘用的员工,承包人应向发包人提交项目经理与承包人之间的劳动合同,以及承包人为项目经理缴纳社会保险的有效证明。
第362题
关于合同计价方式的说法,正确的有( )。
A.总价合同主要适用于紧急工程、保密工程
B.单价合同风险由承发包双方分担
C.总价合同风险主要由发包人承担
D.成本加酬金合同主要适用于工程量不确定的工程
E.成本加酬金合同风险主要由业主承担
参考答案:BE
解析:
【内容考查】本题考查的是施工合同计价方式。
【选项分析】“总价合同主要适用于紧急工程、保密工程”错误,采用总价合同时,对发包工程的内容及其各种条件都应基本清楚、明确,否则,发承包双方都有蒙受损失的风险。因此,一般是在施工图设计完成,施工任务和范围比较明确,业主的目标、要求和条件都清楚的情况下才采用总价合同。
“单价合同风险由承发包双方分担”正确,由于单价合同允许随工程量变化而调整工程总价,业主和承包商都不存在工程量方面的风险,因此对合同双方都比较公平。
“总价合同风险主要由发包人承担”错误,采用固定总价合同,承包商承担了较大的风险。
“成本加酬金合同主要适用于工程量不确定的工程”错误,当发包工程的内容和工程量一时尚不能明确、具体地予以规定时,则可以采用单价合同形式。
“成本加酬金合同风险主要由业主承担”正确,采用成本加酬金合同,承包商不承担任何价格变化或工程量变化的风险,这些风险主要由业主承担,对业主的投资控制很不利。
第363题
关于旁站监理的说法,正确的有( )。
A.旁站监理指项目监理机构对工程关键部位或关键工序的施工安全进行的监督活动
B.施工单位应在需要实施旁站监理的关键部位、关键工序进行施工前24小时,书面通知项目监理机构
C.旁站监理人员的主要职责包括检查施工企业现场特殊工种人员持证上岗情况
D.凡旁站监理人员和施工企业现场管理人员未在旁站监理记录上签字的,不得进行下一道工序施工
E.旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准的行为,有权下达局部暂停施工指令
参考答案:BC
解析:
【内容考查】本题考查的是旁站监理。
【选项分析】“旁站监理指项目监理机构对工程关键部位或关键工序的施工安全进行的监督活动”错误,旁站监理是指项目监理机构对工程的关键部位或关键工序的施工质量进行的监督活动。
“凡旁站监理人员和施工企业现场管理人员未在旁站监理记录上签字的,不得进行下一道工序施工”错误,凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
“旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准的行为,有权下达局部暂停施工指令”错误,旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改。
第364题
下列项目管理的工作流程中,属于管理工作流程组织的有( )。
A.投资控制工作流程
B.钢结构深化设计流程
C.进度控制工作流程
D.弱电工程物资采购工作流程
E.合同管理工作流程
参考答案:ACE
解析:
【内容考查】本题考查的是工作流程组织在项目管理中的应用。
【选项分析】工作流程组织包括:
(1)管理工作流程组织,如投资控制、进度控制、合同管理、付款和设计变更等流程;
(2)信息处理工作流程组织,如与生成月度进度报告有关的数据处理流程;
(3)物质流程组织,如钢结构深化设计工作流程,弱电工程物资采购工作流程,外立面施工工作流程等。
第365题
根据《标准施工招标文件》,变更的范围和内容包括( )。
A.取消合同中任何一项工作转由其他人实施
B.改变合同中任何一项工作的质量或其他特性
C.改变合同工程的基线、标高、位置或尺寸
D.改变合同中任何一项工作的施工时间
E.改变合同中任何一项工作的已批准的施工工艺或顺序
参考答案:BCDE
解析:
【内容考查】本题考查的是施工合同变更管理。
【选项分析】根据《标准施工招标文件》中的通用合同条款的规定,除专用合同条款另有约定外,在履行合同中发生以下情形之一,应按照本条规定进行变更:
(1)取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施;
(2)改变合同中任何一项工作的质量或其他特性;
(3)改变合同工程的基线、标高、位置或尺寸;
(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;
(5)为完成工程需要追加的额外工作。
第366题

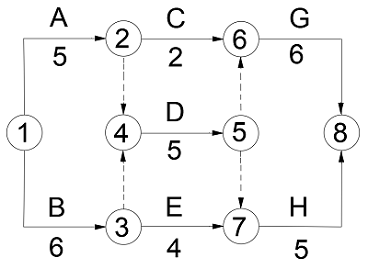

某双代号网络计划如下图,其关键工作有( )。
A.①-③
B.①-②
C.④-⑤
D.⑥-⑧
E.②-⑥
参考答案:ACD
解析:
【内容考查】本题考查的是双代号关键工作和关键线路的确定。
【选项分析】线路上总的工作持续时间最长的线路为关键线路,此题关键线路有1条:①→③→④→⑤→⑥→⑧,工期为17,则关键工作为:工作B(①-③)、工作D(④-⑤)、工作G(⑥-⑧)。
第367题

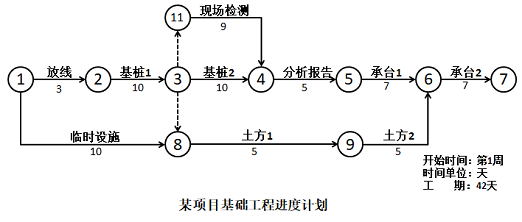

某项目全部进度计划系统的构成如下图,则该项目进度计划系统存在的问题有( )。
A.存在网络图绘制错误
B.进度计划的体系不完整
C.进度计划的时间范畴不相同
D.进度计划的表达方式不一致
E.总进度规划与基础工程进度计划之间不协调
参考答案:ADE
解析:
【内容考查】本题考查的是横道图进度计划的编制方法和工程网络计划的类型和应用。
【选项分析】双代号网络图中,一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号。网络图节点的编号顺序应从小到大,可不连续,但不允许重复。本题图中,节点⑪指向节点④,节点⑨指向节点⑥,所以,存在网络图绘制错误。
“进度计划的表达方式不一致”正确,一个是横道图,另一个是网络计划图。
在横道图中,基础工程是第5周开始,但是在网络图中,是第1周开始,所以总进度规划与基础工程进度计划之间不协调。
第368题
根据《生产安全事故报告和调查处分条例》,对事故单位处100万元以上500万元以下罚款的情形有( )。
A.谎报或者瞒报事故
B.迟报或者瞒报事故
C.事故调查或者处理期间擅离职守
D.伪造事故现场
E.事故发生后逃匿
参考答案:ADE
解析:
【内容考查】本题考查的是职业健康安全事故的分类和处理。
【选项分析】事故发生单位及其有关人员有(4)~(9)条违法行为之一的,对事故发生单位处100万元以上500万元以下的罚款;对主要负责人、直接负责的主管人员和其他直接责任人员处上一年年收入60%~100%的罚款:
(4)谎报或者瞒报事故;
(5)伪造或者故意破坏事故现场;
(6)转移、隐匿资金、财产,或者销毁有关证据、资料;
(7)拒绝接受调查或者拒绝提供有关情况和资料;
(8)在事故调查中作伪证或者指使他人作伪证;
(9)事故发生后逃匿。
第369题
下列与施工进度有关的计划中,属于施工方工程项目管理范畴的有( )。
A.项目旬施工作业计划
B.施工企业季度生产计划
C.单位工程施工进度计划
D.施工企业年度生产计划
E.分部工程施工进度计划
参考答案:ACE
解析:
【内容考查】本题考查的是施工进度计划的类型。
【选项分析】建设工程项目施工进度计划,属工程项目管理的范畴。如:(1)整个项目施工总进度方案、施工总进度规划、施工总进度计划(这些进度计划的名称尚不统一,应视项目的特点、条件和需要而定,大型建设工程项日进度计划的层次就多一些,而小型项目只需编制施工总进度计划);(2)子项目施工进度计划和单体工程施工进度计划;(3)项目施工的年度施工计划、项目施工的季度施工汁划、项目施工的月度施工计划和旬施工作业计划等。
第370题
关于工程招标信息发布的说法,正确的有( )。
A.依法必须招标项目的招标信息只能发布在项目所在地市级电子招标公共服务平台
B.招标人或招标代理机构应保证招标公告内容的真实、准确和完整
C.必须招标项目的招标信息,在其他媒体转载时不需注明信息来源
D.发布的招标信息应当由招标人或招标代理机构盖章,并由主要负责人签名
E.招标信息的修改或澄清的时限招标文件要求提交投标文件截止时间的5日前
参考答案:BD
解析:
【内容考查】本题考查的是施施工招标与投标。
【选项分析】依法必须招标项目的招标公告和公示信息应当在“中国招标投标公共服务平台”或者项目所在地省级电子招标投标公共服务平台(以下统一简称“发布媒介”)发布。除在发布媒介发布外,招标人或其招标代理机构也可以同步在其他媒介公开,并确保内容一致。其他媒介可以依法全文转载依法必须招标项目的招标公告和公示信息,但不得改变其内容,同时必须注明信息来源。
招标人或其委托的招标代理机构应当保证招标公告内容的真实、准确和完整。
拟发布的招标公告和公示信息文本应当由招标人或其招标代理机构盖章,并由主要负责人或其授权的项目负责人签名。
招标人对已发出的招标文件进行必要的澄清或者修改,应当在招标文件要求提交投标文件截止时间至少15日前发出。
第371题
下列事项中,属于现场签证范围的有( )。
A.确认修改施工方案引起的工程量增减
B.施工过程中发生变更后需要现场确认的工程量
C.施工合同范围内的工程量确认
D.承包人原因导致的人工窝工及有关损失
E.工程变更导致的措施费用增减
参考答案:ABE
解析:
【内容考查】本题考查的是现场签证。
【选项分析】现场签证的范围一般包括:
(1)适用于施工合同范围以外零星工程的确认;
(2)在工程施工过程中发生变更后需要现场确认的工程量;
(3)非承包人原因导致的人工、设备窝工及有关损失;
(4)符合施工合同规定的非承包人原因引起的工程量或费用增减;
(5)确认修改施工方案引起的工程量或费用增减;
(6)工程变更导致的工程施工措施费增减等。
第372题
职业健康安全与环境管理体系的作业文件一般包括( )
A.作业指导书
B.管理规定
C.监测活动准则
D.程序文件引用的表格
E.绩效报告
参考答案:ABCD
解析:
【内容考查】本题考查的是施工职业健康安全管理体系与环境管理体系的建立。
【选项分析】作业文件是指管理手册、程序文件之外的文件,一般包括作业指导书(操作规程)、管理规定、监测活动准则及程序文件引用的表格。
第373题
根据《标准施工招标文件》,关于暂停施工后复工的说法,正确的是( )。
A.承包人收到复工通知后,应在发包人进行经济补偿后复工
B.暂停施工后,监理人、发包人、承包人应协调采取有效措施消除影响
C.具备复工条件时,监理人应立即向承包人发出复工通知
D.承包人无故拖延的,应承担由此增加的费用和延误的工期
E.因发包人原因无法按时复工,应承担由此增加的费用,延误的工期和合理的利润
参考答案:BCDE
解析:
【内容考查】本题考查的是进度控制的主要条款内容。
【选项分析】暂停施工后的复工:
①暂停施工后,监理人应与发包人和承包人协商,采取有效措施积极消除暂停施工的影响。当工程具备复工条件时,监理人应立即向承包人发出复工通知。承包人收到复工通知后,应在监理人指定的期限内复工。
②承包人无故拖延和拒绝复工的,由此增加的费用和工期延误由承包人承担;因发包人原因无法按时复工的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。
第374题
政府质量监督机构对工程实体质量和责任主体的质量行为采取“双随机,一公开”检查方式和“互联网+监管”模式,其检查的内容主要有( )。
A.工程各参建方的质量行为
B.工程各参建方的经营资质证书
C.工程质量控制资料的完成情况
D.工程实体质量
E.工程各参建方质量责任制的履行情况
参考答案:ACDE
解析:
【内容考查】本题考查的是施工质量监督管理的实施。
【选项分析】检查的内容主要是:参与工程建设各方的质量行为及质量责任制的履行情况,工程实体质量和质量控制资料的完成情况,其中对基础和主体结构阶段的施工应每月安排监督检查。
第375题
下列工程中,需要编制分部(分项)工程施工组织设计的有( )。
A.砌筑工程
B.深基坑工程
C.高大模板工程
D.住宅小区绿化工程
E.无粘结预应力混凝土工程
参考答案:BCE
解析:
【内容考查】本题考查的是施工组织设计的分类及其内容。
【选项分析】分部(分项)工程施工组织设计也称为分部(分项)工程作业设计,或称分部(分项)工程施工设计]是针对某些特别重要的、技术复杂的,或采用新工艺、新技术施工的分部(分项)工程,如深基础、无粘结预应力混凝土、特大构件的吊装、大量土石方工程、定向爆破工程等为对象编制的,其内容具体、详细,可操作性强,是直接指导分部(分项)工程施工的依据。
第376题
根据《建设工程项目管理规范》,施工进度计划的检查内容有( )。
A.工程量的完成情况
B.工作时间的执行情况
C.前次检查提出问题的整改情况
D.资源消耗的离散程度
E.工程费用的优化情况
参考答案:ABC
解析:
【内容考查】本题考查的是施工进度计划的检查与调整。
【选项分析】施工进度计划的检查应按统计周期的规定定期进行,并应根据需要进行不定期的检查。施工进度计划检查的内容包括:
①检查工程量的完成情况;
②检查工作时间的执行情况;
③检查资源使用及与进度保证的情况;
④前一次进度计划检查提出问题的整改情况。
第377题
建设工程施工质量事故调查报告的主要内容包括( )。
A.事故基本情况
B.事故发生后采取的应急防护措施
C.事故调查中的有关数据、资料
D.事故的原因分析
E.事故涉及人员与主要责任者的情况
参考答案:ABCE
解析:
【内容考查】本题考查的是施工质量事故的处理程序。
【选项分析】事故调查应力求及时、客观、全面,以便为事故的分析与处理提供正确的依据。调查结果,要整理撰写成事故调查报告,其主要内容包括:工程项目和参建单位概况;事故基本情况;事故发生后所采取的应急防护措施;事故调查中的有关数据、资料;对事故原因和事故性质的初步判断,对事故处理的建议;事故涉及人员与主要责任者的情况等。
第378题
根据《建设工程施工劳务分包合同(示范文本)》,关于工时及工程量确认的说法,正确的有( )。
A.采用固定劳务报酬方式的,施工过程中不计算工时,只计算工程量
B.采用按确定的工时计算劳务报酬的,劳务分包人每日提供劳务人数报承包人确认
C.按确认的工程量计算劳务报酬的,劳务分包人提供完成的工程量报承包人确认
D.因劳务分包人原因造成返工的工程量,工程承包人不予计量
E.劳务分包人完成的超设计图纸范围的工程量,工程承包人应按实际计量
参考答案:BCD
解析:
【内容考查】本题考查的是工时及工程量的确认。
【选项分析】工时及工程量的确认:
(1)采用固定劳务报酬方式的,施工过程中不计算工时和工程量。
(2)采用按确定的工时计算劳务报酬的,由劳务分包人每日将提供劳务人数报工程承包人,由工程承包人确认。
(3)采用按确认的工程量计算劳务报酬的,由劳务分包人按月(或旬、日)将完成的工程量报工程承包人,由工程承包人确认。对劳务分包人未经工程承包人认可,超出设计图纸范围和因劳务分包人原因造成返工的工程量,工程承包人不予计量。
第379题
建筑材料采购合同中,约定质量标准的一般原则有( )。
A.按颁布的国家标准执行
B.没有任何标准的,按第三方提供标准执行
C.没有国家标准而有部颁标准的,按部颁标准执行
D.没有国家标准和部颁标准的,按企业标准执行
E.对于采购方有特殊要求的,按合同中约定技术条件、样品或补充的要求执行
参考答案:ACDE
解析:
【内容考查】本题考查的是建筑材料采购合同的主要内容。
【选项分析】约定质量标准的一般原则是:
(1)按颁布的国家标准执行;
(2)没有国家标准而有部颁标准的则按照部颁标准执行;
(3)没有国家标准和部颁标准为依据时,可按照企业标准执行;
(4)没有上述标准或虽有上述标准但采购方有特殊要求,按照双方在合同中约定的技术件、样品或补充的技术要求执行。
(该知识点中的“部颁”已修改为“行业”,表达的是同一个意思,实质内容无变化)
第380题
根据《建筑施工项目经理质量安全责任十项规定(试行)》,项目经理的质量安全责任有( )。
A.负责建立质量安全管理体系
B.负责组织编制施工组织设计
C.负责审批施工组织设计
D.负责组织制定质量安全技术措施
E.负责组织工程质量验收
参考答案:ABD
解析:
【内容考查】本题考查的是施工质量控制的责任。
【选项分析】住房和城乡建设部发布的建质[2014]123号《建筑施工项目经理质量安全责任十项规定(试行)》的相关规定:
(1)项目经理必须对工程项目施工质量安全负全责,负责建立质量安全管理体系,负责配备专职质量、安全等施工现场管理人员,负责落实质量安全责任制、质量安全管理规章制度和操作规程。
(2)项目经理必须按照工程设计图纸和技术标准组织施工,不得偷工减料。负责组织编制施工组织设计,负责组织制定质量安全技术措施,负责组织编制、论证和实施危险性较大分部分项工程专项施工方案。负责组织质量安全技术交底。
(3)项目经理必须组织对进入现场的建筑材料、构配件、设备、预拌混凝土等进行检验,未经检验或检验不合格,不得使用。必须组织对涉及结构安全的试块、试件以及有关材料进行取样检测,送检试样不得弄虚作假,不得篡改或者伪造检测报告,不得明示或暗示检测机构出具虚假检测报告。
(4)项目经理必须组织做好隐蔽工程的验收工作,参加地基基础、主体结构等分部工程的验收,参加单位工程和工程竣工验收。必须在验收文件上签字,不得签署虚假文件。
