A.交付使用的时间目标
B.竣工时间目标
C.移交时间目标
D.竣工结算时间目标
参考答案:A
解析:
【内容考查】本题考查的是业主方、设计方和供货方项目管理的目标和任务。
【选项分析】业主方项目管理的目标包括项目的投资目标、进度目标和质量目标。其中进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标。
A.上下级部门呈现直线的权责关系
B.每个部门只接受一个直接上级的指示
C.分工合理,横向联系好
D.结构简单,权责分明
参考答案:C
解析:
【内容考查】本题考查的是组织结构在项目管理中的应用。
【选项分析】在线性组织结构中,每一个工作部门只能对其直接的下属部门下达工作指令,每一个工作部门也只有一个直接的上级部门,因此,每一个工作部门只有唯一一个指令源,避免了由于矛盾的指令而影响组织系统的运行。
第3题
施工单位用于明确项目各项工作任务的主办、协办或配合部门的组织工具是( )。
A.项目结构图
B.工作任务分工表
C.管理职能分工表
D.项目管理组织结构图
参考答案:B
解析:
【内容考查】本题考查的是工作任务分工在项目管理中的应用。
【选项分析】任务分工表主要明确哪项任务由哪个工作部门(机构)负责主办,另明确协办部门和配合部门。
A.业主方应编制统一的项目管理职能分工表
B.表格的形式反映各部门对工作任务的分工
C.表中用符号加备注的方式表示管理职能
D.业主方和项目参与方应编制各自的项目管理职能分工表
参考答案:D
解析:
【内容考查】本题考查的是管理职能分工在项目管理中的应用。
【选项分析】“业主方应编制统一的项目管理职能分工表”错误,各方都应该编制各自的项目管理职能分工表。“用表格的形式反映各部门对工作任务的分工”错误,管理职能分工表是用表的形式反映各工作部门(各工作岗位)对各项工作任务的项目管理职能分工。“表中用符号加备注的方式表示管理职能”错误,表中用拉丁字母表示管理职能。
A.施工管理规划
B.单位工程施工组织设计
C.施工组织总设计
D.分部工程施工组织设计
参考答案:B
解析:
【内容考查】本题考查的是施工组织设计的分类及其内容。
【选项分析】单位工程施工组织设计是以单位工程(如一栋楼房、一个烟囱、一段道路、一座桥等)为对象编制的,在施工组织总设计的指导下,由直接组织施工的单位根据施工图设计进行编制,用以直接指导单位工程的施工活动,是施工单位编制分部(分项)工程施工组织设计和季、月、旬施工计划的依据。
第6题
下列项目目标动态控制的纠偏措施中,属于技术措施的是( )。
A.调整管理职能分工
B.改变施工管理
C.优化施工方法
D.调整进度管理方法
参考答案:C
解析:
【内容考查】本题考查的是项目目标动态控制的纠偏措施。
【选项分析】项目目标动态控制的纠偏措施主要包括:
(1)组织措施。分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。
(2)管理措施(包括合同措施)。分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和手段,改变施工管理和强化合同管理等。
(3)经济措施。分析由于经济的原因而影响项目目标实现的问题,并采取相应的措施,如落实加块工程施工进度所需的资金等。
(4)技术措施。分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整设计、改进施工方法和改变施工机具等。
第7题
根据《建设工程项目管理规范》GB/T50326—2017,关于项目管理目标责任书的说法,正确的是( )。
A.项目管理目标责任书应当在项目投标之前制定
B.项目管理目标责任书应由施工企业职能部门制定
C.制定项目管理目标责任书的依据应为项目管理实施规划
D.项目管理目标责任书中应明确项目管理机构应承担的风险
参考答案:D
解析:
【内容考查】本题考查的是施工项目经理的责任。
【选项分析】“项目管理目标责任书应当在项目投标之前制定”、“项目管理目标责任书应由施工企业职能部门制定”错误,项目管理目标责任书应在项目实施之前,由法定代表人或其授权人与项目经理协商制定。“制定项目管理目标责任书的依据应为项目管理实施规划”错误,编制项目管理目标责任书应依据下列资料:(1)项目合同文件;(2)组织管理制度;(3)项目管理规大纲;(4)组织经营方针和目标;(5)项目特点和实施条件与环境。“项目管理目标责任书中应明确项目管理机构应承担的风险”属于项目管理目标责任书的内容之一。
第8题
某施工企业拟建立职业健康安全管理体系和环境管理体系,在制定方针、目标、指标和管理方案后,紧接着应进行的工作是( )。
A.初始状态评审
B.管理体系策划与设计
C.体系文件编写
D.最高领导者决策
参考答案:B
解析:
【内容考查】本题考查的是职业健康安全管理体系与环境管理体系的建立的步骤。
【选项分析】职业健康安全管理体系与环境管理体系的建立应当遵循以下步骤:1、领导决策;2、成立工作组;3、人员培训;4、初始状态评审;5、制定方案、目标、指标和管理方案;6、管理体系策划与设计;7、体系文件编写;8、文件的审查、审批和发布。
第9题
施工过程的质量验收时,需要进行观感质量验收的是( )。
A.分部工程验收
B.检验批验收
C.项工程验收
D.隐蔽工程质量验收
参考答案:A
解析:
【内容考查】本题考查的是施工过程的工程质量验收。
【选项分析】分部工程质量验收合格应符合下列规定:
(1)所含分项工程的质量均应验收合格;
(2)质量控制资料应完整;
(3)有关安全、节能、环境保护和主要使用功能的检验结果应符合相应规定;
(4)观感质量应符合要求。
第10题
采用单价合同计价方式的工程,确定工程结算款的依据是( )。
A.实际完成工程量和实际单价
B.合同工程量和合同单价
C.实际完成工程量和合同单价
D.合同工程量和实际单价
参考答案:C
解析:
【内容考查】本题考查的是单价合同。
【选项分析】单价合同的特点是单价优先,实际工程款的支付以实际完成工程量乘以合同单价进行计算。
第11题
双代号网络计划中,虚箭线的特征是( )。
A.既占用时间,又消耗资源
B.不占用时间,但消耗资源
C.需占用时间,不消耗资源
D.不占用时间,不消耗资源
参考答案:D
解析:
【内容考查】本题考查的是工程网络计划的类型和应用。
【选项分析】虚箭线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。
第12题
根据《建设工程施工合同(示范文本)》GF—2017—0201,国内工程建筑一切险的投保人应当是( )。
A.承包人
B.发包人和承包人
C.工程项目的代建方
D.发包人
参考答案:D
解析:
【内容考查】本题考查的是工程保险。
【选项分析】为了保证保险的有效性和连贯性,国内工程通常由项目法人办理保险,国际工程一般要求承包人办理保险。
第13题
某斗容量为1m³的正铲挖掘机台班产量为480m³,配备两名工人,机械利用系数为0.8,则在正常的工作条件下,机械1小时纯工作时间可以挖土( )m³。
A.48
B.75
C.60
D.32.5
参考答案:B
解析:
【内容考查】本题考查的是施工机械台班使用定额的编制。
【选项分析】施工机械台班产量定额=机械净工作生产率×工作班延续时间×机械利用系数,故机械净工作生产率=施工机械台班产量定额÷(工作班延续时间×机械利用系数)=480÷(8×0.8)=75m³。
第14题
根据《建设工程施工合同(示范文本)》GF—2017—0201,发包人要求承包人提供履约担保的,发包人应当同时向承包人提供( )。
A.抵押担保
B.工程款支付担保
C.保证金
D.预付款担保
参考答案:B
解析:
【内容考查】本题考查的是工程担保。
【选项分析】除专用合同条款另有约定外,发包人要求承包人提供履约担保的,发包人应当向承包人提供支付担保。
第15题
施工企业向定期休假的工人支付的工资,属于建筑安装工程费用中的( )。
A.特殊情况下支付的工资
B.计时工资
C.计件工资
D.津贴补贴
参考答案:A
解析:
【内容考查】本题考查的是建筑安装工程费用项目组成。
【选项分析】特殊情况下支付的工资是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
第16题
某工程施工中,混凝土结构出现宽度0.3mm的裂缝,且裂缝较深,但不影响结构的安全和使用,则应采用的处理方法是( )。
A.灌浆修补法
B.表面密封法
C.嵌缝密闭法
D.纤维加固法
参考答案:A
解析:
【内容考查】本题考查的是施工质量事故的处理。
【选项分析】比如对混凝土结构出现的裂缝,经分析研究后如果不影响结构的安全和使用时,也可采取返修处理。例如,当裂缝宽度不大于0.2mm时,可采用表面密封法;当裂缝宽度大于0.3mm时,可采用嵌缝密闭法;当裂缝较深时,则应采取灌浆修补的方法。
第17题
旁站监理人员发现施工单位在主体结构的施工中有违反工程建设强制性标准的行为,有权采取的做法是( )。
A.责令施工单位立即整改
B.向施工单位下达局部停工令
C.报告建设单位并采取应急措施
D.报告有关主管部门并采取措施
参考答案:A
解析:
【内容考查】本题考查的是建设工程监理的工作方法。
【选项分析】旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改。发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
第18题
工程监理人员发现工程设计不符合工程质量标准的,应当( )要求设计单位改正。
A.报告总监理工程师
B.通知施工单位
C.报告建设行政主管部门
D.报告建设单位
参考答案:D
解析:
【内容考查】本题考查的是建设工程监理的工作方法。
【选项分析】工程监理人员发现工程设计不符合建筑工程质量标准或者合同约定的质量要求的,应当报告建设单位要求设计单位改正。
第19题
混凝土预制构件出厂时的混凝土强度不宜低于设计混凝土强度等级值的( )。
A.50%
B.90%
C.75%
D.100%
参考答案:C
解析:
【内容考查】本题考查的是施工质量控制的准备工作。
【选项分析】混凝土预制构件出厂时的混凝土强度不宜低于设计混凝土强度等级值的75%。
第20题

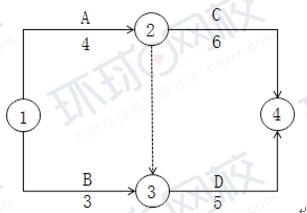

某双代号网络计划如下图所示(时间单位:天),工作D的最早完成时间是( )。
A.9
B.7
C.8
D.10
参考答案:A
解析:
【内容考查】本题考查的是工程网络计划的类型和应用。
【选项分析】最早完成时间等于最早开始时间加上其持续时间,最早开始时间等于各紧前工作的最早完成时间的最大值,所以工作D的最早完成时间=max{3+5,4+5}=9。
