“微信扫一扫”进入考试题库练习及模拟考试
网络计划中,某工作的后续工作由分包单位实施,在工程实施中总承包单位在总时差范围内压缩了该工作的机动时间,则对该工作的调整属于( )。
A.工作起止时间的调整
B.工程量的调整
C.工作关系的调整
D.资源提供条件的调整
参考答案:A
解析:
【内容考查】本题考查的是施工进度计划的检查与调整。
【选项分析】施工进度计划的调整应包括下列内容:①工程量的调整;②工作(工序)起止时间的调整;③工作关系的调整;④资源提供条件的调整;⑤必要目标的调整。

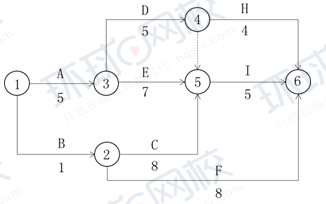

双代号网络计划如下图所示,工作间逻辑关系表述正确的是( )。
A.工作A、B、D均完成后进行工作C;工作D完成后即进行工作C
B.工作A完成后即进行工作E;工作D完成后即进行工作C
C.工作A完成后即进行工作C;工作B、D均完成后进行工作C
D.工作A、B均完成后进行工作C;工作B、D均完成后进行工作E
参考答案:D
解析:
【内容考查】本题考查的是双代号网络计划的基本概念。
【选项分析】工作A、B完成后进行工作C,工作B、D完成后进行工作E。
根据《建设工程工程量清单计价规范》GB50500—2013,关于投标人进行其他项目计价表填报的说法,正确的是( )。
A.计日工应按照工程量清单列出的项目和估算的数量,自主确定各项综合单价并计算费用
B.总承包服务费可以根据招标文件的要求,自主决定是否提供该项服务,并根据服务内容确定服务费率
C.暂估价中的材料必须按照暂估单价计入综合单价,但是有暂估价的工程设备可以适当调整价格
D.暂列金额应当根据招标清单中的要求,按照自行估计的数量和金额填写
参考答案:A
解析:
【内容考查】本题考查的是投标价的编制与审核。
【选项分析】“暂列金额应当根据招标清单中的要求,按照自行估计的数量和金额填写”错误,暂列金额应按照招标工程量清单中列出的金额填写,不得变动。“暂估价中的材料必须按照暂估单价计入综合单价,但是有暂估价的工程设备可以适当调整价格”错误,暂估价不得变动和更改。暂估价中的材料、工程设备必须按照暂估单价计入综合单价。“总承包服务费可以根据招标文件的要求,自主决定是否提供该项服务,并根据服务内容确定服务费率”错误,总承包服务费应根据招标工程量列出的专业工程暂估价内容和供应材料、设备情况,按照招标人提出协调、配合与服务要求和施工现场管理需要自主确定。
A.施工单位负责人在接到安全事故报告后,应当在24小时内向有关部门报告
B.实行施工总承包的建设工程,由建设单位负责上报事故
C.安全事故发生后情况紧急时,事故现场人员可直接向建设单位负责人报告
D.安全事故发生后,最先发现事故的人员应立即向施工单位负责人报告
参考答案:D
解析:
【内容考查】本题考查的是施工生产安全事故的处理。
【选项分析】“施工单位负责人在接到安全事故报告后,应当在24小时内向有关部门报告”错误,生产安全事故发生后,施工单位负责人接到报告后,应当在1小时内向事故发生地具级以上人民政府建设主管部门和有关部门报告。“实行施工总承包的建设工程,由建设单位负责上报事故”错误,实行施工总承包的建设工程,由总承包单位负责上报。“安全事故发生后情况紧急时,事故现场人员可直接向建设单位负责人报告”错误,情况紧急时,事故现场有关人员可直接向事故发生地县级以上人民政府建设主管部门和有关部门报告。
根据《建设工程施工合同(示范文本)》GF—2017—0201,关于工程保修的说法,正确的是( )。
A.保修期内因地震造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用并支付承包人合理的利润
B.保修期内发包人发现已接收的工程存在任何缺陷应书面通知承包人修复,承包人接到通知后应在48小时内到现场修复缺陷
C.保修期内因发包人使用不当造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用但不支付承包人利润
D.保修期内因承包人原因造成工程的缺陷和损坏,承包人应负责修复并承担修复的费用,但不承担因工程缺陷和损坏造成的第三人人身和财产损失
参考答案:A
解析:
【内容考查】本题考查的是保修。
【选项分析】保修期内,修复的费用按照以下约定处理:(1)保修期内,因承包人原因造成工程的缺陷、损坏,承包人应负责修复,并承担修复的费用以及因工程的缺陷、损坏造成的人身伤害和财产损失。(2)保修期内,因发包人使用不当造成工程的缺陷、损坏,可以委托承包人修复,但发包人应承担修复的费用,并支付承包人合理利润。(3)因其他原因造成工程的缺陷、损坏,可以委托承包人修复,发包人应承担修复的费用,并支付承包人合理的利润,因工程的缺陷、损坏造成的人身伤害和财产损失由责任方承担。在保修期内,发包人在使用过程中,发现已接收的工程存在缺陷或损坏的,应书面通知承包人予以修复,但情况紧急必须立即修复缺陷或损坏的,发包人可以口头通知承包人并在口头通知后48小时内书面确认,承包人应在专用合同条款约定的合理期限内到达工程现场并修复缺陷或损坏。
A.354000
B.358500
C.360000
D.364500
参考答案:B
解析:
【内容考查】本题考查的是工程量偏差。
【选项分析】(6000-5000)/5000=20%>15%,不调价部分为:5000×(1+15%)=5750m3,土方工程总价款为:5750×60+[(6000-5750)×60×0.9]=358500元。
A.对于重要设备材料,搭设相应适用存储保护的临时设施
B.现场生产临设及施工便道布置仅考虑施工中的便捷性
C.集体宿舍与作业区应连在一起,保障作业便捷
D.按规定为集体宿舍架设用电线路,使用合格的电炉
参考答案:A
解析:
【内容考查】本题考查的是施工现场文明施工的措施。
【选项分析】选项B错误,现场生产临设及施工便道总体布置时,必须同时考虑工程基地范围内的永久道路,避免冲突,影响管线的施工。选项C错误,集体宿舍与作业区隔离。选项D错误,严禁任意拉线接电,严禁使用电炉和明火烧煮食物。
某隐蔽工程施工结束后,承包人未通知监理人检查即自行隐蔽,后又遵照监理人的指示进行剥离并共同检验,确认该隐蔽工程的施工质量满足合同要求。关于工期和费用处理的说法,正确的是( )。
A.工期延误和费用损失均由发包人承担
B.给承包人顺延工期,但不补偿费用
C.工期延误和费用损失均由承包人承担
D.给承包人补偿费用,但不顺延工期
参考答案:C
解析:
【内容考查】本题考查的是质量控制的主要条款内容。
【选项分析】承包人未通知监理人到场检查,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔探测或揭开检查,由此增加的费用和(或)工期延误由承包人承担。
某项目进行到第6个月时累计费用偏差为-300万元,费用绩效指数为0.9,进度偏差为200万元,由此可以判断该项目的状态是( )。
A.进度绩效指数大于1,进度提前
B.进度绩效指数小于1,进度延迟
C.第6个月费用超支,进度延误
D.前6个月费用节约,进度提前
参考答案:A
解析:
【内容考查】本题考查的是赢得值法。
【选项分析】由题意可知,SV>0,所以SPI>1,当进度绩效指数(SPI)>1时,表示进度提前,即实际进度比计划进度快。
根据《招标投标法实施条例》,关于施工招标的说法,正确的是( )。
A.对技术复杂或无法精确拟定技术规格的项目,可以分两段招标
B.投标保证金有效期应当长于投标有效期
C.招标文件中应当明确最高投标限价和最低投标限价
D.招标人可以组织个人或者部分潜在投标人踏勘项目现场
参考答案:A
解析:
【内容考查】本题考查的是施工招标。
【选项分析】“投标保证金有效期应当长于投标有效期”错误,根据《中华人民共和国招标投标法实施条例》,投标保证金不得超过招标项目估算价的2%,投标保证金有效期应当与投标有效期一致。“招标文件中应当明确最高投标限价和最低投标限价”错误,招标人不得设置最低投标限价。“招标人可以组织个人或者部分潜在投标人踏勘项目现场”错误,招标人不得组织单个或者部分潜在投标人踏勘项目现场。
A.编制成本控制工作计划
B.确定成本管理工作流程
C.对未完工程成本进行预测
D.落实各级成本管理人员的职责
E.加强施工调度避免窝工损失
参考答案:ABDE
解析:
【内容考查】本题考查的是施工成本管理的措施。
【选项分析】“对未完工程成本进行预测”属于经济措施。
在编制施工组织总设计时,通常在“编制资源需求量计划”之前完成的工作有( )。
A.计算主要工种工程的工作量
B.编制施工准备工作计划
C.确定施工总体部署
D.编制施工总进度计划
E.施工总平面图设计
参考答案:ACD
解析:
【内容考查】本题考查的是施工组织总设计的编制程序。
【选项分析】施工组织总设计的编制通常采用如下程序:
(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;
(2)计算主要工种工程的工程量;
(3)确定施工的总体部署;
(4)拟订施工方案;
(5)编制施工总进度计划;
(6)编制资源需求量计划;
(7)编制施工准备工作计划;
(8)施工总平面图设计;
(9)计算主要技术经济指标。
建筑材料采购合同履行中,供货方交付产品时,可以作为双方验收依据的有( )。
A.采购合同
B.合同约定的质量标准
C.产品合格证
D.双方当事人封存的样品
E.双方口头约定的要求
参考答案:ABCD
解析:
【内容考查】本题考查的是物资采购合同的主要内容。
【选项分析】合同中应该明确货物的验收依据和验收方式。验收依据包括:
(1)采购合同;
(2)供货方提供的发货单、计量单、装箱单及其他有关凭证;
(3)合同约定的质量标准和要求;
(4)产品合格证、检验单;
(5)图纸、样品和其他技术证明文件;
(6)双方当事人封存的样品。
A.工作A
B.工作E
C.工作C
D.工作D
E.工作I
参考答案:ABE
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算。
【选项分析】关键线路为:①→③→⑤→⑥,工期是17,关键线路上的工作为关键工作,故关键工作为A、E、I。
A.巡检
B.自检
C.平行检查
D.互检
E.专检
参考答案:BDE
解析:
【内容考查】本题考查的是施工质量控制的基本环节和一般方法。
【选项分析】工序交接检查:对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即自检、互检、专检。
A.基本工作时间
B.工序间的间歇时间
C.辅助工作时间
D.准备与结束工作时间
E.不可避免的中断时间
参考答案:ACDE
解析:
【内容考查】本题考查的是人工定额的编制。
【选项分析】施工作业的定额时间,是在拟定基本工作时间、辅助工作时间、准备与结束时间、不可避免的中断时间,以及休息时间的基础上编制的。
根据《建设工程工程量清单计价规范》GB50500—2013,不得作为竞争性费用的有( )。
A.暂列金额
B.安全文明施工费
C.计日工
D.总承包服务费
E.规费
参考答案:BE
解析:
【内容考查】本题考查的是工程量清单计价的方法。
【选项分析】措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
A.进行生产要素的投入
B.确定质量管理目标
C.制定实现目标的行动方案
D.进行作业活动
E.制定质量偏差纠编措施
参考答案:BC
解析:
【内容考查】本题考查的是施工质量保证体系的运行。
【选项分析】计划是质量管理的首要环节,通过计划,确定质量管理的方针、目标,以及实现方针、目标的措施和行动方案。
A.固定总价合同适用于工程结构和技术复杂的工程
B.采用固定总价合同,双方结算比较简单,但承包商承担较大的风险
C.固定总价合同中,承包商承担的风险主要是人工费上涨
D.业主能更容易、更有把握地对项目总价进行控制
E.承包商在投标阶段的报价失误,合同总价不予调整
参考答案:BDE
解析:
【内容考查】本题考查的是总价合同。
【选项分析】“固定总价合同适用于工程结构和技术复杂的工程”错误,固定总价合同适用于以下情况:(1)工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理。(2)工程设计详细,图纸完整、清楚,工程任务和范围明确。(3)工程结构和技术简单,风险小。(4)投标期相对宽裕,承包商可以有充足的时间详细考察现场,复核工程量,分析招标文件,拟订施工计划。(5)合同条件中双方的权利和义务十分清楚,合同条件完备。“固定总价合同中,承包商承担的风险主要是人工费上涨”说法不够严谨,承包商的风险主要有两个方面:一是价格风险,二是工作量风险。
下列事故报告和调查处理中的违法行为中,对事故发生单位主要负责人处上一年度年收入40%~80%罚款的情形有( )。
A.不立即组织事故抢救
B.在事故调查期间擅离职守
C.谎报或瞒报事故
D.迟报或漏报事故
E.故意破坏事故现场
参考答案:ABD
解析:
【内容考查】本题考查的是施工生产安全事故的处理。
【选项分析】事故发生单位主要负责人有以下违法行为之一的,处上一年年收入40%~80%的罚款:
(1)不立即组织事故抢救;
(2)在事故调查处理期间擅离职守;
(3)迟报或者漏报事故。
