2025年二级建造师《建设工程施工管理》历史真题(840题)


第101题

施工企业质量管理体系获准认证后,为保持质量管理体系的有效性,认证机构对企业质量管理体系实施监督管理的频率是(  )。


A.每五年一次

B.每三年一次

C.每年一次

D.每半年一次


参考答案:C


解析:

【内容考查】本题考查的是企业质量管理体系的认证与监督。

【选项分析】企业获准认证后,应经常性的进行内部审核,保持质量管理体系的有效性,并每年一次接受认证机构对企业质量管理体系实施的监督管理。



第102题

按照施工组织总设计的编制程序,“资源需求量计划”编制完成后需进行的工作是(  )。


A.编制施工总进度计划

B.编制施工准备工作计划

C.拟定施工方案

D.确定施工总体部署


参考答案:B


解析:

【内容考查】本题考查的是施工组织总设计的编制程序。

【选项分析】施工组织总设计的编制通常采用如下程序:

(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;

(2)计算主要工种工程的工程量;

(3)确定施工的总体部署;

(4)拟订施工方案;

(5)编制施工总进度计划;

(6)编制资源需求量计划;

(7)编制施工准备工作计划;

(8)施工总平面图设计;

(9)计算主要技术经济指标。


第103题

某工程网络计划中,工作N的最早开始时间为第12天,持续时间为5天。该工作有三项紧后工作,最早开始时间分别为第20天、第21天和第23天,则工作N的自由时差是(  )天。


A.4

B.1

C.2

D.3


参考答案:D


解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算。

【选项分析】自由时差等于紧后工作的最早开始时间减去本工作的最早完成时间,工作N的自由时差=min{20,21,23}-(12+5)=3。



第104题

作为重要的组织工具,工作流程图反映的内容是(  )。


A.一个项目中各项工作任务的重要程度

B.一个组织系统中各工作部门之间的组织层级

C.一个组织系统中各项工作之间的逻辑关系

D.一个组织系统中各子系统之间的工作指令关系


参考答案:C


解析:

【内容考查】本题考查的是六种组织工具——四图两表(下)

【选项分析】工作流程图用图的形式反映一个组织系统中各项工作之间的逻辑关系,它可用以描述工作流程组织。



第105题

按照影响施工质量的4M1E因素的分类,施工现场各施工单位之间的协调,属于影响施工质量的(  )因素。


A.人员

B.环境

C.方法

D.机械


参考答案:B


解析:

【内容考查】本题考查的是影响施工质量的主要因素。

【选项分析】施工质量管理环境因素:主要指施工单位质量管理体系、质量管理制度和各参建施工单位之间的协调等因素。



第106题

在物资采购合同履行过程中,对设备包装所使用的集装箱、大型木箱通常采用的回收方式是(  )。


A.折价回收

B.流动回收

C.押金回收

D.委托回收


参考答案:C


解析:

【内容考查】本题考查的是物资采购合同的主要内容。

【选项分析】包装物的回收办法可以采用如下两种形式之一:

(1)押金回收:适用于专用的包装物,如电缆卷筒、集装箱、大中型木箱等;

(2)折价回收:适用于可以再次利用的包装器材,如油漆桶、麻袋、玻璃瓶等。



第107题

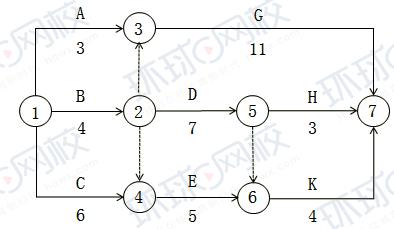

某工程双代号网络计划如下图所示,其中关键线路有(  )条。


A.3

B.1

C.2

D.4


参考答案:A


解析:

【内容考查】本题考查的是双代号关键工作和关键线路的确定。

【选项分析】关键线路有三条,分别是:①→②→③→⑦;①→②→⑤→⑥→⑦;①→④→⑥→⑦。



第108题

根据《标准施工招标文件》,除合同另有约定外,发包人和承包人应共同编制的计划是(  )。


A.施工准备工作计划

B.建设资金使用计划

C.施工场地治安管理计划

D.施工总进度计划


参考答案:C


解析:

【内容考查】本题考查的是发包人的责任与义务。

【选项分析】除合同另有约定外,发包人和承包人应在工程开工后,共同编制施工场地治安管理计划,并制定应对突发治安事件的紧急预案。


第109题

施工企业为落实质量管理工作而建立的规章制度,属于企业质量管理体系文件中的(  )。


A.程序文件

B.质量手册

C.质量计划

D.质量记录


参考答案:A


解析:

【内容考查】本题考查的是企业质量管理体系的认证与监督。

【选项分析】程序文件是质量手册的支持性文件,是企业落实质量管理工作而建立的各项管理标准、规章制度,是企业各职能部门为贯彻落实质量手册要求而规定的实施细则。



第110题

根据《安全生产法》,生产经营单位安全生产第一责任人是(  )。


A.企业主要负责人

B.项目经理

C.项目安全生产管理人员

D.企业安全生产管理机构负责人


参考答案:A


解析:

【内容考查】本题考查的是施工现场文明施工的要求。

【选项分析】《中华人民共和国安全生产法》明确规定,生产经营单位主要负责人是本单位安全生产第一责任人。



第111题

某工程质量事故造成直接经济损失4500万元,间接经济损失800万元。按照工程质量事故等级划分标准,该工程质量事故属于(  )。


A.较大事故

B.一般事故

C.重大事故

D.较重事故


参考答案:A


解析:

【内容考查】本题考查的是事故的分类。

【选项分析】较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。


第112题

为落实施工现场文明施工岗位责任制,应将文明施工工作考核列入(  )中。


A.投资责任制

B.领导责任制

C.经济责任制

D.安全责任制


参考答案:C


解析:

【内容考查】本题考查的是施工现场文明施工的要求。

【选项分析】健全文明施工的管理制度包括建立各级文明施工岗位责任制、将文明施工工作考核列入经济责任制,建立定期的检查制度,实行自检、互检、交接检制度,建立奖惩制度,开展文明施工立功竞赛,加强文明施工教育培训等。


第113题

下列施工评标内容中,属于技术评审内容的是(  )。


A.报价计算

B.进度计划

C.业绩能力

D.优惠条件


参考答案:B


解析:

【内容考查】本题考查的是施工招标。

【选项分析】技术评审主要是对投标书的技术方案、技术措施、技术手段、技术装备、人员配备、组织结构、进度计划等的先进性、合理性、可靠性、安全性、经济性等进行分析评价。



第114题

施工项目开工前编制的测量控制方案应由(  )批准后实施。


A.项目经理

B.施工单位技术负责人

C.项目测量负责人

D.项目技术负责人


参考答案:D


解析:

【内容考查】本题考查的是施工过程的质量控制。

【选项分析】项目开工前应编制测量控制方案,经项目技术负责人批准后实施。


第115题

对项目管理机构进行成本管理绩效考核的主要依据是(  )确定的各类指标。


A.成本控制

B.成本核算

C.成本分析

D.成本计划


参考答案:D


解析:

【内容考查】本题考查的是施工成本考核的依据和方法。

【选项分析】成本考核的主要依据是成本计划确定的各类指标。


第116题

施工图纸会审应由(  )组织。


A.施工单位

B.设计单位

C.建设单位

D.监理单位


参考答案:C


解析:

【内容考查】本题考查的是施工文件的归档。

【选项分析】图纸会审由建设单位组织设计、监理、施工单位负责人及有关人员参加。



第117题

根据标的不同,保险可分为不同类型。建筑工程一切险和安装工程一切险均属于(  )保险。


A.责任

B.信用

C.人身

D.财产


参考答案:D


解析:

【内容考查】本题考查的是工程保险。

【选项分析】按照我国保险制度,工程一切险包括建筑工程一切险、安装工程一切险两类。在施工过程中如果发生保险责任事件使工程本体受到损害,已支付进度款部分的工程属于项目法人的财产,尚未获得支付但已完成部分的工程属于承包人的财产,因此要求投保人办理保险时应以双方名义共同投保。



第118题

为了编制项目管理任务分工表,首先需要对(  )的项目管理任务进行详细分解。


A.项目实施各阶段

B.项目各参与方

C.项目全寿命周期

D.项目实施各部门


参考答案:A


解析:

【内容考查】本题考查的是六种组织工具——四图两表(下)。

【选项分析】为了编制项目管理任务分工表,首先应对项目实施的各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解,在项目管理任务分解的基础上确定项目经理和费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理及组织与协调等主管工作部门或主管人员的工作任务。



第119题

下列费用项目中,属于建筑安装工程费中规费的是(  )。


A.社会保险费

B.职工福利费

C.劳动保护费

D.职工教育经费


参考答案:A


解析:

【内容考查】本题考查的是按费用构成要素划分的建筑安装工程费用项目组成。

【选项分析】规费包括:1.社会保险费。2.住房公积金。


第120题

在施工合同履行期间发生的变更事项中,属于工程变更的是(  )。


A.质量要求变更

B.分包单位变更

C.合同价款变更

D.相关法规变更


参考答案:A


解析:

【内容考查】本题考查的是施工合同变更管理。

【选项分析】工程变更一般是指在工程施工过程中,根据合同约定对施工的程序、工程的内容、数量、质量要求及标准等做出的变更。工程变更属于合同变更,合同变更主要是由于工程变更而引起的,合同变更的管理也主要是进行工程变更的管理。
