“微信扫一扫”进入考试题库练习及模拟考试

2024年一级建造师《建筑工程管理与实务》章节精编习题(1343题)


第841题

(1)根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

(2)事件一中,施工单位的索赔是否成立,并分别说明理由。

(3)事件二中,施工单位的索赔是否成立,并分别说明理由。

(4)写出事件一、事件二全部发生后本工程实际总工期及关键线路。



参考答案:↓


解析:

答:

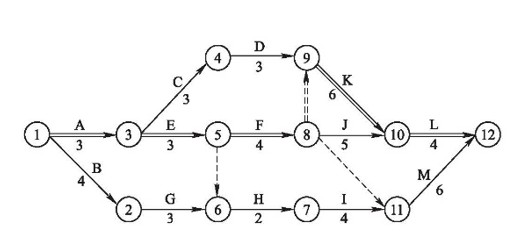

(1)根据上表中各工序间的逻辑关系绘制施工进度计划网络图如下:

其中:关键线路为A→E→F→K→L或①→③→⑤→⑧→⑨→⑩→⑫;

总工期为20个月。

(2)

1)2个月工期索赔:成立。

理由:属不可抗力,工期索赔应该成立。

2)43万元费用索赔:不成立。

理由:① 属不可抗力,施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;

② 属不可抗力,建筑物受到海水侵蚀,清理、返工费用25万元应由业主承担。

(3)工期索赔不成立,费用索赔不成立。

理由:业主指定的材料(并非业主提供材料),其质量控制责任属施工单位责任范围,故索赔均不成立。

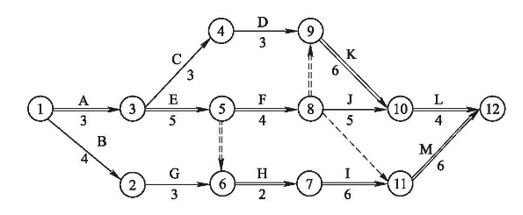

(4)事件一、事件二全部发生后,施工进度计划网络图如下:



事件全部发生后实际总工期为:22个月。

关键线路共有两条,分别为:

A→E→F→K→L(或①→③→⑤→⑧→⑨→⑩→⑫);

A→E→H→I→M(或①→③→⑤→⑥→⑦→⑪→⑫)。


第842题 当计算工期不能满足合同要求时,应首先压缩(  )的持续时间。


A.关键工作

B.非关键工作

C.总时差最长的工作

D.持续时间最长的工作


参考答案:A


解析:当计算工期不能满足合同要求时,应首先压缩关键工作的持续时间。因为只有压缩关键工作,才能对总工期产生影响,才能缩短工期。


第843题 在工程网络计划的执行过程中,如果需要判断某工作进度偏差对总工期是否造成影响,应根据(  )的差值确定。


A.时差与进度偏差

B.总时差与进度偏差

C.自由时差与总时差

D.自由时差与进度偏差


参考答案:B


解析:在工程网络计划的执行过程中,如果需要判断某工作进度偏差对总工期是否造成影响,应根据总时差与进度偏差的差值确定。


第844题 在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上(  )。


A.直接费用率之和最小的工作组合,而压缩后的工作可能变为非关键工作

B.直接费用率之和最小的工作组合,且压缩后的工作仍然是关键工作

C.直接费之和最小的工作组合,而压缩后的工作可能变为非关键工作

D.直接费之和最小的工作组合,且压缩后的工作仍然是关键工作


参考答案:B


解析:压缩直接费用率之和最小的工作组合,则赶工费用最低。如果压缩后工作可能变为非关键工作,则虽然压缩了该工作的持续时间,但却不一定能达到调整总工期的目的。


第845题 如果把进度偏差与投资偏差联系起来,则进度偏差可表示为(  )与已完工程计划投资的差异。


A.拟完工程计划投资

B.已完工程实际投资

C.未完工程计划投资

D.已完工程计划投资


参考答案:A


解析:如果把进度偏差与投资偏差联系起来,则进度偏差可表示为拟完工程计划投资与已完工程计划投资的差异。


第846题 实际进度前锋线是用(  )进行进度检查的。


A.横道进度计划

B.里程碑计划

C.时标网络计划

D.搭接网络计划


参考答案:C


解析:实际进度前锋线是用时标网络计划进行进度检查的。


第847题 在工程网络计划的工期优化过程中,在缩短工作持续时间对质量和安全影响不大的情况下,应选择的压缩对象是(  )的关键工作。


A.持续时间最长且资源消耗最少

B.缩短持续时间所需增加费用最少

C.持续时间最长且有充足备用资源

D.资源消耗少从而使直接费用最少


参考答案:B


解析:在工程网络计划的工期优化过程中,在缩短工作持续时间对质量和安全影响不大的情况下,应选择的压缩对象是缩短持续时间所需增加费用最少的关键工作。


第848题 在网络计划的工期优化过程中,缩短持续时间的工作应是(  )。


A.直接费用率最小的关键工作

B.直接费用率最大的关键工作

C.直接费用率最小的非关键工作

D.直接费用率最大的非关键工作


参考答案:A


解析:在网络计划的工期优化过程中,缩短持续时间的工作应是直接费用率最小的关键工作。


第849题 工程网络计划资源优化的目的之一是为了寻求(  )。


A.资源均衡使用条件下的最短工期安排

B.工程总成本最低条件下的资源均衡安排

C.资源使用量最少条件下的合理工期安排

D.工期固定条件下的资源均衡安排


参考答案:D


解析:资源优化是指通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。通常分两种模式:“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。


第850题 当工程网络计划中某项工作的实际进度偏差影响到总工期,必须通过缩短某些工作的持续时间调整进度计划时,这些工作是指(  )的可被压缩的工作。


A.关键线路和超过计划工期的非关键线路上

B.关键线路上资源消耗量比较少

C.关键线路上持续时间比较长

D.施工工艺及采用技术比较简单


参考答案:A


解析:当工程网络计划中某项工作的实际进度偏差影响到总工期,必须通过缩短某些工作的持续时间调整进度计划时,这些工作是指关键线路和超过计划工期的非关键线路上的可被压缩的工作。


第851题 当利用S形曲线进行实际进度与计划进度比较时,如果检查日期实际进展点落在计划S形曲线的右侧,则该实际进展点与计划S形曲线的水平距离表示工程项目(  )。


A.实际进度超前的时间

B.实际超额完成的任务量

C.实际进度拖后的时间

D.实际拖欠的任务量


参考答案:C


解析:横坐标表示时间,实际进度点位于计划S曲线右侧,则同一任务量刻度上计划完成时间比实际完成时间短,其水平距离表示进度拖后的时间。


第852题 当采用S曲线比较法时,如果实际进度点位于计划S曲线的右侧,则该点与计划S曲线的垂直距离表明实际进度比计划进度(  )。


A.超前的时间

B.拖后的时间

C.超额完成的任务量

D.拖欠的任务量


参考答案:D


解析:纵坐标表示任务量,实际进度点位于计划S曲线右侧,则同一时间刻度上计划完成工程量比实际完成多,垂直距离表示两者的差额。


第853题 关于项目施工进度计划编制步骤的说法,正确的有(  )。


A.分解单项工程,列出每个单项工程的单位工程和每个单位工程的分部工程

B.确定施工顺序

C.计算工程量

D.计算劳动量或机械台班需用量

E.确定单位工程和分部工程的持续时间


参考答案:BCD


解析:项目施工进度计划针对单位工程或专项工程进行编制,A选项为总进度计划的编制步骤之一,故不正确;单位工程进度计划编制时,确定的持续时间应以施工过程、施工段或施工层为单位,故E选项也不正确。


第854题 下列进度计划中,宜优先采用网络图表示的有(  )。


A.施工总进度计划

B.小型单位工程施工进度计划

C.中型单位工程施工进度计划

D.大型单位工程施工进度计划

E.工序复杂的工程施工进度计划


参考答案:ADE


解析:施工总进度计划可采用网络图或横道图表示,并附必要说明,宜优先采用网络计划。单位工程施工进度计划一般工程用横道图表示即可,对于工程规模较大、工序比较复杂的工程宜采用网络图表示,通过对各类参数的计算,找出关键线路,选择最优方案。


第855题 相比其他类型网络计划,双代号时标网络计划的突出优点有(  )。


A.可以确定工期

B.时间参数一目了然

C.可以按图进行资源优化和调整

D.可以确定工作的开始和完成时间

E.可以不通过计算而直接在图上反映时间


参考答案:BCE


解析:所有类型的网络计划都可以确定工期、确定工作的开始和完成时间,故选项A、D不正确。


第856题 关于双代号时标网络计划与横道计划特点的说法,正确的有(  )。


A.横道计划与时标网络计划一样,能够直观地表达各项工作的机动时间

B.时标网络计划和横道计划均能明确地反映工程费用与工期之间的关系

C.横道计划不能像时标网络计划一样,明确地表达各项工作之间的逻辑关系

D.横道计划不能像时标网络计划一样,直观地表达工程进度的重点控制对象

E.时标网络计划和横道计划均能直观地反映各项工作的进度安排及工程总工期


参考答案:CDE


解析:A选项横道计划不能直观地表达各项工作的机动时间;B选项时标网络计划不能反映工程费用与工期之间的关系。


第857题 关于施工总进度计划特点的说法,正确的有(  )。


A.作业性较强

B.控制性较强

C.综合性较强

D.可操作性强

E.包含内容明确


参考答案:BC


解析:施工总进度计划是以一个建设项目或一个建筑群体为编制对象,用 以指导整个建设项目或建筑群体施工全过程进度控制的指导性文件。它按照总体施工部署确定了每个单项工程、单位工程在整个项目施工组织中所处的地位,也是安排各类资源计 划的主要依据和控制性文件。施工总进度计划由于施工的内容较多,施工工期较长,故其计划项目综合性强,较多关注控制性,很少关注作业性。


第858题 下列文件中,属单位工程进度计划应包括的内容有(  )。


A.工程建设概况

B.建设单位可能提供的条件和水电供应情况

C.施工现场条件和勘察资料

D.分阶段进度计划

E.主要施工方案及流水段划分


参考答案:ADE


解析:选项B、C属单位工程进度计划的编制依据。


第859题 施工进度计划的检查方法主要有(  )。


A.横道计划法

B.网络计划法

C.函询调查法

D.S形曲线法

E.实际进度前锋线法


参考答案:ABDE


解析:施工进度计划实施监测的方法有:横道计划比较法,网络计划法,实际进度前锋线法,S 形曲线法,香蕉型曲线比较法等。


第860题 对照网络计划检查进度偏差时,出现的下列情况中,必须调整进度计划的情况有(  )。


A.进度偏差大于该工作的总时差

B.进度偏差大于该工作的自由时差

C.进度偏差小于该工作的自由时差

D.进度偏差大于该工作与其紧后工作的时间间隔

E.进度偏差大于该工作的总时差与自由时差的差值


参考答案:AB


解析:A选项影响总工期,B选项影响了紧后工作的开始时间,所以需要进行调整。


进入题库练习及模拟考试
