第821题 某工程划分为3个施工过程在5个施工流水段组织加快的成倍节拍流水施工,流水节拍值分别为4d、2d、6d,该工程的施工总工期为()d。
A.14
B.16
C.20
D.28
参考答案:C
解析:等成倍节拍流水施工,其工期计算公式为:TP=(M+N-1)K=[5+(2+1+3)-1]×2=20d。
第822题 关于流水施工组织方式的说法,正确的有()。
A.平行施工
B.依次施工
C.等节奏施工
D.异节奏施工
E.无节奏施工
参考答案:CDE
解析:在流水施工中,根据流水节拍的特征将流水施工进行分类:等节奏施工、异节奏施工和无节奏施工。
第823题 组织流水施工时,划分施工段的主要目的有()。
A.可增加更多的专业队
B.有利于各专业队在各施工段组织流水施工
C.有利于不同专业队同一时间内在各施工段平行施工
D.缩短施工工艺与组织间歇时间
E.充分利用工作面、避免窝工,有利于缩短工期
参考答案:BCE
解析:一般情况下,一个施工段内只安排一个施工过程的专业工作队进行施工,在一个施工段上,只有前一个施工过程的工作队提供足够的工作面,后一个施工过程的工作队才能进入该段从事下一个施工过程的施工。所以划分施工段并不能增加更多的专业队,故A不正确。施工工艺时间与组织间歇时间与施工段的划分无直接关系,需结合具体情况才能优化处理,故D不正确。
第824题 关于组织流水施工所需条件的说法,正确的有()。
A.工程项目划分为工程量大致相等的施工段
B.工程项目分解为若干个施工过程
C.组织尽量多的施工队,并确定各专业队在各施工段的流水节拍
D.不同专业队完成各施工过程的时间适当搭接起来
E.各专业队连续作业
参考答案:ABDE
解析:施工队数量应按施工过程进行组织,并不是越多越好,故C不正确。
第825题 下列流水施工参数中,属于时间参数的有()。
A.工期
B.流水段数
C.流水节拍
D.流水步距
E.施工过程数
参考答案:ACD
解析:流水施工参数中,工期、流水节拍和流水步距属于时间参数。
第826题 组织流水施工时,合理划分施工段应遵循的原则有()。
A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等
B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求
C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性
D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求
E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面
参考答案:BCE
解析:施工段的划分必须考虑结构界限,如:沉降缝、伸缩缝、后浇带等的位置,故A不正确;施工段是流水施工组织的最小单元,同一施工段内不再组织多个专业工作队同时施工,故D不正确。
第827题 关于成倍节拍流水施工特点的说法,错误的有()。
A.各施工过程在同一施工流水段上流水节拍相等
B.相邻施工过程之间的流水步距不相等
C.同一施工过程在各施工流水段上流水节拍相等
D.专业工作队数目与施工过程数目相等
E.各施工过程间可能有间歇时间
参考答案:ABDE
解析:成倍节拍流水施工的特点:同一施工过程在各个施工流水段上的流水节拍彼此相等,不同施工段上的流水节拍之间存在一个最大公约数。流水步距等于各个流水节拍的最大公约数。每个专业工作队都能连续作业,施工过程间都没有间歇时间。专业工作队数目大于施工过程数目。
第828题 关于无节奏流水施工的说法,正确的有()。
A.各施工过程间可能有间歇时间
B.相邻施工过程间的流水步距可能不等
C.各施工过程在各施工段上可能不连续作业
D.专业工作队数目与施工过程数目可能不等
E.各施工过程在各施工段上的流水节拍可能不等
参考答案:ABCE
解析:无节奏流水施工的特点:各施工过程及其在各段上的流水节拍通常不同,相邻专业队间流水步距可能不等,但专业工作队数目等于施工过程数目,各施工队工作连续,相邻施工过程间可能有间歇时间。
第829题 在工程网络计划中,关键工作是()的工作。
A.总时差最小
B.关键线路上
C.自由时差为零
D.持续时间最长
E.两端节点为关键节点
参考答案:AB
解析:自由时差为零的工作并非全是关键工作,故C选项不正确。持续时间最长的线路为关键线路,关键工作并不以此来判断。
第830题 当工程网络计划的计划工期等于计算工期时,关于工程网络计划关键线路的说法,正确的有()。
A.双代号网络计划中由关键节点组成
B.双代号时标网络计划中没有波形线
C.双代号网络计划中总持续时间最长
D.时标网络计划中没有波形线
E.单代号搭接网络计划中相邻工作时间间隔均为零
参考答案:BCDE
解析:关键工作组成的线路才是关键线路,关键节点组成的并不一定是关键线路。
第831题 在双代号网络计划的执行过程中,关于需要调整原进度计划情况的说法,正确的有()。
A.项目总工期不允许拖延,但工作进度偏差已超过其总时差
B.项目总工期允许拖延,但工作进度偏差已超过其自由时差
C.后续工作不允许拖延,但工作进度偏差已超过其总时差
D.后续工作允许拖延,但工作进度偏差已超过其自由时差
E.项目总工期允许拖延的时间有限,但实际拖延的时间已超过此限制
参考答案:ACE
解析:ACE三个选项都已经影响了总工期,因此需要调整。
第832题 在双代号网络计划中,某项工作的最早完成时间是指其()。
A.开始节点的最早时间与工作总时差之和
B.开始节点的最早时间与工作持续时间之和
C.完成节点的最迟时间与工作持续时间之差
D.完成节点的最迟时间与工作总时差之差
E.完成节点的最迟时间与工作自由时差之差
参考答案:BD
解析:在双代号网络计划中,某项工作的最早完成时间是指其开始节点的最早时间与工作持续时间之和或者完成节点的最迟时间与工作总时差之差。
第833题 双代号时标网络计划的突出优点有()。
A.可以确定工期
B.时间参数一目了然
C.可以按图进行资源优化和调整
D.可以直接读出工作的开始和完成时间
E.可以不通过计算而直接在图上反映时间
参考答案:BCE
解析:A选项双代号网络图和横道图都可以计算工期;D选项横道图也可以直接读出工作的时间参数,因此不能进行选择。
第834题 在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展,则此时工作F()。
A.不会使总工期延长
B.不影响其后续工作的正常进行
C.总时差和自由时差各减少2d
D.自由时差不变,总时差减少2d
E.总时差不变,自由时差减少2d
参考答案:ABC
解析:同一工作的总时差大于等于自由时差,本题中工作F的持续时间延长2d,小于自由时差,也就小于总时差,故A选项正确。
参考答案:↓
解析:
答:
(1)适用等节奏流水施工。
施工过程:N=4;
施工段数:M=4;
流水步距:K=2周;
工期T地下=(M+N-1)×K=(4+4-1)×2=14周。
(2)适用成倍节拍流水施工。
施工过程:N=3;
施工段数:M=4;
流水步距:K=min(4,4,2)=2周;
专业队数:b1=4/2=2;
b2=4/2=2;
b3=2/2=1;
总队数N'=2+2+1=5。
工期T地上=(M+N′-1)×K=(4+5-1)×2=16周。
(3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。
地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2周、2周、2周、2周,其中第一个施工段施工2周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6周。
(4)当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:
T=(T地下-搭接时间)+T地上=(14-6)+16=24周;

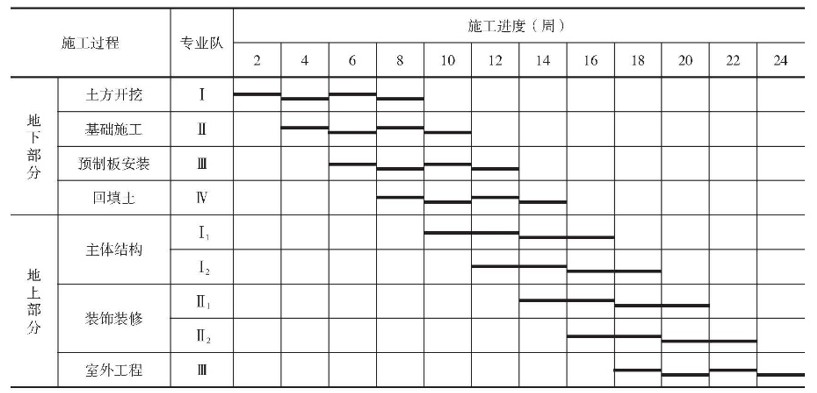

工程整体施工进度计划如下图所示:
第836题
(1)该工程应采用何种流水施工组织模式,除此之外,常用的组织方式还有哪些。
(2)计算各施工过程间的流水步距和总工期。
(3)试编制该工程流水施工计划图。
参考答案:↓
解析:
答:
(1)根据工程特点,该工程只能组织无节奏流水施工。
除此之外,常用的组织方式还有:等节奏流水施工、异节奏流水施工。
(2)求各施工过程之间的流水步距:
1)各施工过程流水节拍的累加数列:
甲:2 6 9 11;
乙:3 5 8 11;
丙:4 6 7 10。

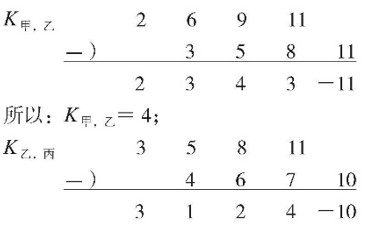

2)错位相减,取最大值得流水步距:
所以:K乙,丙=4。
3)总工期:
T=Kj.j+1+tn-C+G=(4+4)+(4+2+1+3)+2-1=19d。

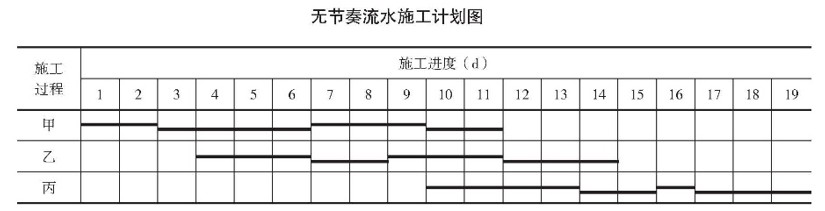

(3)流水施工计划图如下所示。
第837题
(1)三个单体施工先后顺序没有其他条件限制,请找出总工期最短时其施工先后顺序。
(2)按此方案绘制流水施工进度计划。
参考答案:↓
解析:
答:
(1)可能的施工顺序有:Ⅰ→Ⅱ→Ⅲ;Ⅰ→Ⅲ→Ⅱ;Ⅱ→Ⅰ→Ⅲ;Ⅱ→Ⅲ→Ⅰ;Ⅲ→Ⅰ→Ⅱ;Ⅲ→Ⅱ→Ⅰ6种可能情况。
计算每一种可能情况的工期:
1)顺序一:Ⅰ→Ⅱ→Ⅲ;
K1,2=2;K2,3=7;K3,4=2;则工期T1=(3+2+4)+2+7+2=20月。
2)顺序二:Ⅰ→Ⅲ→Ⅱ;
K1,2=2;K2,3=6;K3,4=2;则工期T1=(3+4+2)+2+6+2=19月。
3)顺序三:Ⅱ→Ⅰ→Ⅲ;
K1,2=4;K2,3=7;K3,4=2;则工期T1=(2+3+4)+4+7+2=22月。
4)顺序四:Ⅱ→Ⅲ→Ⅰ;
K1,2=4;K2,3=6;K3,4=3;则工期T1=(2+4+3)+4+6+3=22月。
5)顺序五:Ⅲ→Ⅰ→Ⅱ;
K1,2=2;K2,3=6;K3,4=3;则工期T1=(4+3+2)+2+6+3=20月。
6)顺序六:Ⅲ→Ⅱ→Ⅰ;
K1,2=3;K2,3=6;K3,4=3;则工期T1=(4+2+3)+3+6+3=21月。
由此可见,总工期19个月时工期最短,其施工先后顺序为:Ⅰ→Ⅲ→Ⅱ

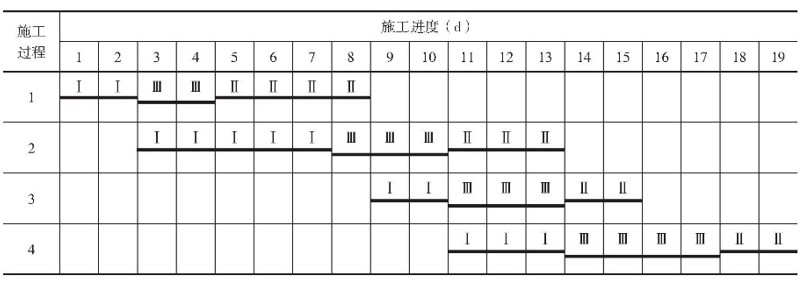

(2)绘制流水施工进度计划如下:
参考答案:↓
解析:
答:
(1)由网络图可知,B工作自由时差为1d,C工作自由时差为8d,H工作在关键线路上,总时差为0d。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B→C→H。
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。

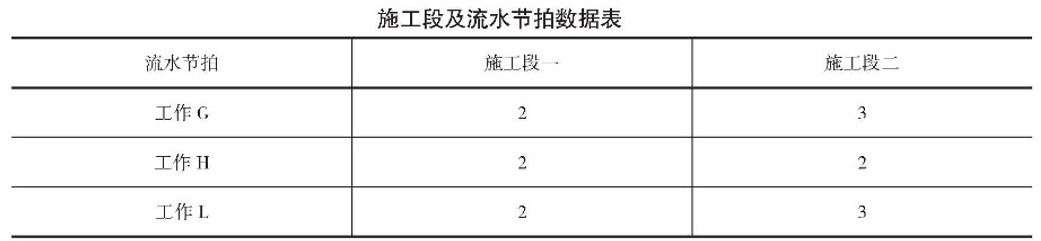

(2)工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期:
1)各施工过程流水节拍的累加数列:
工作G:Z 5;
工作H:Z 4;
工作L:Z 5。
2)错位相减,取最大值得流水步距:
所以:KH,L=2。
3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。
4)此时,线路G→H→L工期缩减至10个月;工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2=9d,也不会成为关键线路,故此时的关键线路仍为G→H→L,整个工程总工期为6+10=16个月,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。
第839题
(1)根据上表中相关资料绘制网络图; (2)计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS、LF、TF、FF); (3)找出关键线路,并在图中用双箭线标明。
参考答案:↓
解析:
答:

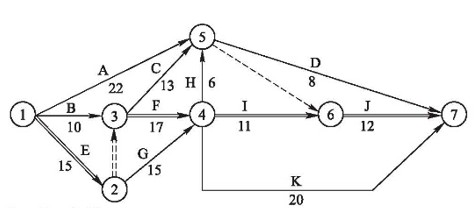

(1)绘制网络图如下:
(2)计算各工作时间参数:
总工期T=55。
1)计算各工作的ES、EF:
ESA=0,EFA=22;
ESB=0,EFB=10;
ESE=0,EFE=15;
ESC=15,EFC=28;
ESF=15,EFF=32;
ESG=15,EFG=30;
ESH=32,EFH=38;
ESI=32,EFI=43;
ESK=32,EFK=52;
ESD=38,EFD=46;
ESJ=43,EFJ=55。
2)计算各工作的LS、LF:
LFJ=55,LSJ=43;
LFD=55,LSD=47;
LFK=55,LSK=35;
LFI=43,LSI=32;
LFH=43,LSH=37;
LFG=32,LSG=17;
LFF=32,LSF=15;
LFC=43,LSC=30;
LFE=15,LSE=0;
LFB=15,LSB=5;
LFA=43,LSA=21。
3)计算各工作的TF、FF:
TFA=LSA-ESA=21-0=21,FFA=min(ESJ,ESD)-EFA=38-22=16;
TFB=LSB-ESB=5-0=5,FFB=min(ESC,ESF)-EFB=15-10=5;
TFC=LSC-ESC=30-15=15,FFC=min(ESJ,ESD)-EFC=38-28=10;
TFD=LSD-ESD=47-38=9,FFD=T-EFD=55-46=9;
TFE=LSE-ESE=0-0=0,FFE=min(ESC,ESF,ESG)-EFE=15-15=0;
TFF=LSF-ESF=15-15=0,FFE=min(ESH,ESI,ESK)-EFF=32-32=0;
TFG=LSG-ESG=17-15=2,FFG=min(ESH,ESI,ESK)-EFG=32-30=2;
TFH=LSH-ESH=37-32=5,FFH=min(ESJ,ESD)-EFH=38-38=0;
TFI=LSI-ESI=32-32=0,FFI=ESJ-EFI=43-43=0;
TFJ=LSJ-ESJ=43-43=0,FFI=T-EFJ=55-55=0;
TFK=LSK-ESK=35-32=3,FFK=T-EFK=55-52=3。
(3)关键线路:E→F→I→J(或①→②→③→④→⑥→⑦)。
参考答案:↓
解析:
答:
(1)其关键线路共有3条,分别为:A→B→D→H→L;A→B→E→H→L;A→C→F→L。
总工期:T=26个月。
(2)工期索赔合理,费用索赔合理。
理由:1)D工作在关键线路上,影响了总工期;
2)重新设计,属业主责任。
(3)合理。
理由:业主原因。
(4)经过调整后,关键线路为:A→B→D→G→L;
1)计算各工作的ES、EF:
ESA=0,EFA=4;
ESB=4,EFB=11;
ESC=4,EFC=10;
ESD=11,EFD=17;
ESE=11,EFE=15;
ESF=10,EFF=24;
ESG=17,EFG=25;
ESH=17,EFH=24;
ESL=25,EFL=27。
2)计算各工作的LS、LF:
LFL=27,LSL=25;
LFH=25,LSH=18;
LFG=25,LSG=17;
LFF=25,LSF=11;
LFE=18,LSE=14;
LFD=17,LSD=11;
LFC=11,LSC=5;
LFB=11,LSB=4;
LFA=4,LSA=0。
3)C工作总时差:LSC-ESC=5-4=1月。
C工作自由时差:min(ESF,ESH)-EFC=10-10=0月。
4)E工作总时差:LSE-ESE=14-11=3月。
E工作自由时差:ESH-EFE=17-15=2月。
实际总工期为27个月。
