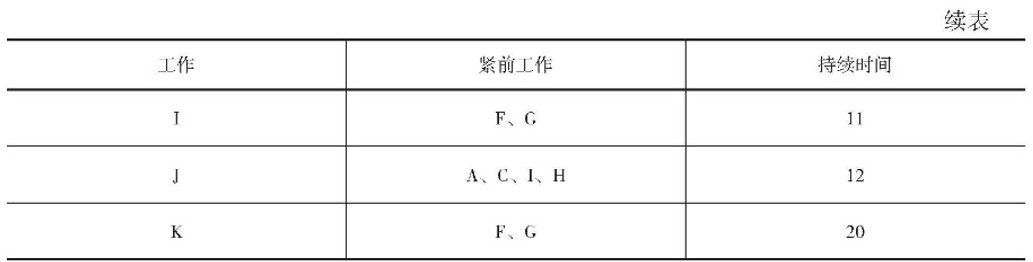

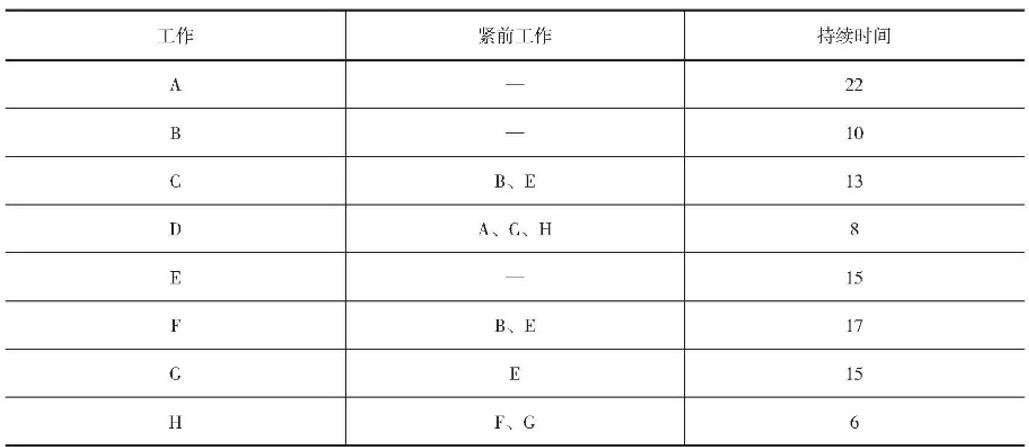

已知某工程的网络计划中相关资料如下表所示。

(1)根据上表中相关资料绘制网络图;

(2)计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS、LF、TF、FF);

(3)找出关键线路,并在图中用双箭线标明。



知识点:1A422000项目施工进度管理


参考答案:↓


解析:

答:

(1)绘制网络图如下:

(2)计算各工作时间参数:

总工期T=55。

1)计算各工作的ES、EF:

ESA=0,EFA=22;

ESB=0,EFB=10;

ESE=0,EFE=15;

ESC=15,EFC=28;

ESF=15,EFF=32;

ESG=15,EFG=30;

ESH=32,EFH=38;

ESI=32,EFI=43;

ESK=32,EFK=52;

ESD=38,EFD=46;

ESJ=43,EFJ=55。

2)计算各工作的LS、LF:

LFJ=55,LSJ=43;

LFD=55,LSD=47;

LFK=55,LSK=35;

LFI=43,LSI=32;

LFH=43,LSH=37;

LFG=32,LSG=17;

LFF=32,LSF=15;

LFC=43,LSC=30;

LFE=15,LSE=0;

LFB=15,LSB=5;

LFA=43,LSA=21。

3)计算各工作的TF、FF:

TFA=LSA-ESA=21-0=21,FFA=min(ESJ,ESD)-EFA=38-22=16;

TFB=LSB-ESB=5-0=5,FFB=min(ESC,ESF)-EFB=15-10=5;

TFC=LSC-ESC=30-15=15,FFC=min(ESJ,ESD)-EFC=38-28=10;

TFD=LSD-ESD=47-38=9,FFD=T-EFD=55-46=9;

TFE=LSE-ESE=0-0=0,FFE=min(ESC,ESF,ESG)-EFE=15-15=0;

TFF=LSF-ESF=15-15=0,FFE=min(ESH,ESI,ESK)-EFF=32-32=0;

TFG=LSG-ESG=17-15=2,FFG=min(ESH,ESI,ESK)-EFG=32-30=2;

TFH=LSH-ESH=37-32=5,FFH=min(ESJ,ESD)-EFH=38-38=0;

TFI=LSI-ESI=32-32=0,FFI=ESJ-EFI=43-43=0;

TFJ=LSJ-ESJ=43-43=0,FFI=T-EFJ=55-55=0;

TFK=LSK-ESK=35-32=3,FFK=T-EFK=55-52=3。

(3)关键线路:E→F→I→J(或①→②→③→④→⑥→⑦)。
